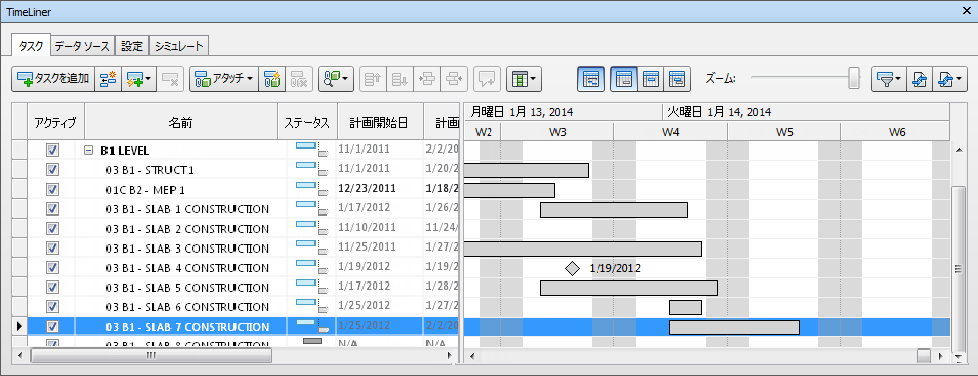

[タスク]タブでは、プロジェクト タスクの作成と管理を行えます。ここには、スケジュール内のすべてのタスクが表形式で一覧表示されます。タブの右側と下部にあるスクロール バーを使用して、タスク レコードの表示をスクロールできます。

タスクは、複数列の表形式で表示されます。レコードの表示方法は、多少変更することができます。次のようなことが可能です。
Autodesk Navisworks TimeLiner は、Microsoft Project™ などのデータ ソースからインポートされた、階層型のタスク構造をサポートしています(詳細については「データ ソース タブ」を参照してください)。各タスクの左側にあるプラス記号(+)またはマイナス記号(-)をクリックすることで、階層を展開または縮小できます。
各タスクにはステータスがあり、アイコンで示されます。各タスクに対して 2 つのバーが表示され、1 つは計画スケジュール、もう 1 つは実際のスケジュールを表します。バーは、タスクの状況に応じて色分け表示されます。実際のスケジュールを示すバーは、予定より進んでいる場合は青、予定どおりの場合は緑、予定より遅れている場合は赤で表示されます。計画スケジュールを示すバーは灰色で表示されます。計画開始日と計画終了日は点で示されます。
ステータス アイコンの上にマウス ポインタを置くと、タスクのステータスを説明するツールチップが表示されます。
計画開始日の前に終了。
早期開始、早期終了。
早期開始、計画どおりの終了。
早期開始、遅延終了。
計画どおりの開始、早期終了。
計画どおりの開始、計画どおりの終了。
計画どおりの開始、遅延終了。
遅延開始、早期終了。
遅延開始、計画どおりの終了。
遅延開始、遅延終了。
計画終了日の後に開始。
比較なし。
[アクティブ]列のチェック ボックスで、タスクのオン/オフを切り替えることができます。タスクをオフにすると、そのタスクはシミュレーションに表示されません。階層型タスクの場合、親タスクをオフにすると、そのすべての子タスクが自動的にオフになります。
タブ上のタスク領域で右クリックすると、コンテキスト メニューが開きます。このメニューから、スケジュール内のタスクを操作できます。
複数選択([Shift]または[Ctrl]を押したまま選択)を使用すると、大半のコマンドを複数のタスクに対して一度に実行できます。たとえば、すべてのタスクを削除する場合は、最初のタスクを選択し、[Shift]を押しながら最後のタスクを選択して、[Delete]を押します。

[タスクを追加]ボタンで、タスク リストの最下部に新規タスクを追加します。

[タスクを挿入]ボタンで、タスク ビューで現在選択されているタスクの 1 つ上に新規タスクを挿入します。

[タスクの自動追加]ボタンで、最上位の画層、最上位の項目、または検索セットおよび選択セットに対し、常に自動的にタスクを追加します。

[タスクを削除]ボタンで、タスク ビュー内で現在選択されているタスクを削除します。

[アタッチ]ボタンでは、次の操作を実行できます。

[ルールを使用して自動アタッチ]ボタンで、モデル ジオメトリをタスクに自動でアタッチするルールの作成、編集および適用を行う、[TimeLiner ルール]ダイアログ ボックスを開きます。

[アタッチをクリア]ボタンで、選択したタスクからモデル ジオメトリのアタッチを解除します。

[項目を検索]ボタンを使用すると、ドロップダウン リストから選択した検索条件を基にスケジュール内の項目を検索できます。このオプションは、[オプション エディタ] ([ツール] > [TimeLiner] > [検索を有効にする]チェック ボックス)でオンまたはオフにできます。

[上に移動]ボタンを使用すると、選択されているタスクがタスク リスト内で上に移動します。タスクの移動は、階層の現在のレベルからのみ行えます。
[下に移動]ボタンを使用すると、選択したタスクがタスク リスト内で下に移動します。タスクの移動は、階層の現在のレベルからのみ行えます。

[インデント]ボタンを使用すると、選択されているタスクがタスク階層内で 1 レベル分インデントします。

[インデント解除]ボタンを使用すると、選択されているタスクのインデントがタスク階層内で 1 レベル分解除されます。
:[コメントを追加]ボタンは、タスクにコメントを追加します。詳細については、「コメント、マークアップ、タグを使用する」「コメントと注釈を表示する」を参照してください。

[列]ボタンを使用すると、事前に定義された 3 つの列セットから 1 つを選択して、[タスク]ビューで、[基本]、[標準]、または[拡張]モードで表示できます。または、自分の希望どおりに列セットを設定した際、[TimeLiner 列を選択]ダイアログ ボックスの[列を選択]から[カスタム]を選択して、カスタム列セットを作成することもできます。

[ステータスでフィルタ]ボタンを使用すると、タスクをステータスに基づいてフィルタリングできます。タスクをフィルタリングすると、一時的にタスクが[タスク]ビューおよび[ガント チャート]ビューで非表示になりますが、その中のデータ構造は一切変更されません。

[スケジュールをエクスポート]ボタンを使用すると、TimeLiner スケジュールを CSV または Microsoft Project XML ファイルとしてエクスポートできます。
ガント チャートには、プロジェクトのステータスを示す色分けされたバーが表示されます。1 つの行に 1 つのタスクが表示されます。横軸はプロジェクトの期間を表し、日、週、月、年などで区切られています。縦軸はプロジェクトのタスクを表します。タスクを 1 つずつ順に実行する、複数のタスクを並行して実行する、または複数のタスクの実行期間をオーバーラップさせるといったことができます。
タスクを異なる日付にドラッグするか、タスクの終端をクリックしてドラッグし、期間を延長したり短縮します。変更内容はタスク ビューで自動的に更新されます。
[表示日]ドロップダウンを使用して、ガント チャートを[実際]、[計画]、[計画と実際の比較]の間で切り替えることができます。

ガント チャートの表示/非表示を切り替えるには、[ガント チャートを表示/非表示]ボタンをクリックします。

[計画の日付を表示]ボタンをクリックして、ガント チャートの[計画の日付]を表示します。

[実際の日付を表示]ボタンをクリックして、ガント チャートの[実際の日付]を表示します。

[計画の日付と実際の日付を表示]ボタンをクリックして、ガント チャートの[計画の日付と実際の日付]を表示します。
[ズーム]スライダを使用すると、表示されるガント チャートの解像度を調整することができます。つまみを左端にドラッグすると、タイムラインの表示可能な最小単位(例: 日)が選択されます。つまみを右端にドラッグすると、表示可能な最大単位(例: 年)が選択されます。

[ステータスでフィルタ]ボタンを使用すると、タスクをステータスに基づいてフィルタリングできます。タスクをフィルタリングすると、一時的にタスクが[タスク]ビューおよび[ガント チャート]ビューで非表示になりますが、その中のデータ構造は一切変更されません。

[スケジュールをエクスポート]ボタンを使用すると、TimeLiner スケジュールを CSV または Microsoft Project XML ファイルとしてエクスポートできます。
