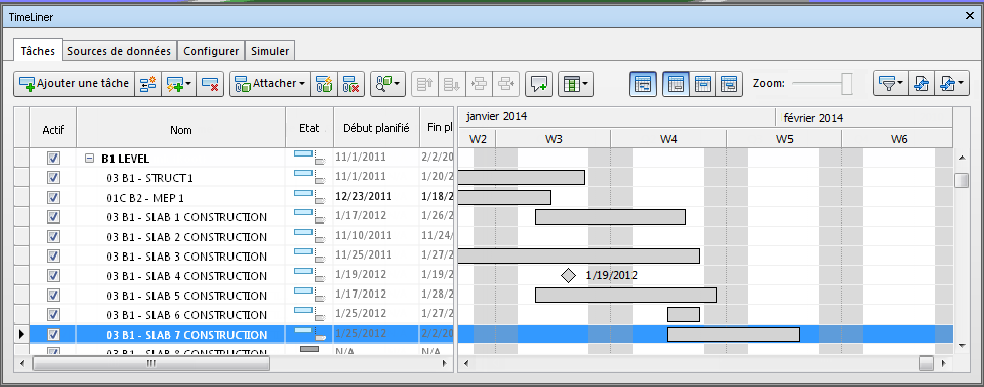

L'onglet Tâches permet de créer et de gérer des tâches de projet. Il énumère toutes les tâches de votre nomenclature sous forme d'un tableau. Servez-vous des barres de défilement situées sur le côté droit et dans la partie inférieure de cet onglet pour naviguer d'un enregistrement de tâche à un autre.

Les tâches s'affichent dans un tableau à plusieurs colonnes ce qui offre une certaine flexibilité d'affichage des enregistrements. Vous pouvez effectuer les opérations suivantes :
Autodesk Navisworks TimeLiner prend en charge une structure de tâche hiérarchique importée à partir d'une source de données, par exemple Microsoft Project™ (reportez-vous à la rubrique Onglet Sources de données pour plus d'informations). La hiérarchie peut être développée ou réduite par un simple clic sur le signe plus ou moins en regard de la tâche.
Une icône identifie l'état de chaque tâche. Chaque tâche est représentée par deux barres afin de comparer les dates planifiées aux dates réelles. La couleur permet de différentier les parties d'une tâche, selon qu'elles sont anticipées (bleu), ponctuelles (vert), retardées (rouge) ou planifiées (gris). Les points correspondent aux dates de début et de fin.
Lorsque vous placez le pointeur de la souris au-dessus d'une icône d'état, une info-bulle indiquant l'état de la tâche s'affiche.
Terminé avant le début planifié.
Début anticipé, fin anticipée.
Début anticipé, fin ponctuelle.
Début anticipé, fin retardée.
Début ponctuel, fin anticipée.
Début ponctuel, fin ponctuelle.
Début ponctuel, fin retardée.
Début retardé, fin anticipée.
Début retardé, fin ponctuelle.
Début retardé, fin retardée.
Commencé après la fin planifiée.
Aucune comparaison.
La case à cocher dans la colonne Actif permet d'activer ou de désactiver une tâche. Si une tâche est désactivée, elle ne s'affiche pas dans la simulation. En ce qui concerne les tâches hiérarchiques, le fait de désactiver une tâche parent entraîne automatiquement la désactivation des tâches enfants.
Cliquez avec le bouton droit de la souris dans la zone de tâches de l'onglet pour ouvrir un menu contextuel qui permet d'exploiter les tâches au sein de votre nomenclature.
Il est possible d'effectuer une sélection multiple (en maintenant enfoncé la touche MAJ ou CTRL) pour la plupart des commandes et traiter simultanément plusieurs tâches. Ainsi, si vous êtes amené à supprimer toutes les tâches, sélectionnez la première tâche, maintenez la touche MAJ enfoncée et sélectionnez la dernière tâche, puis appuyez la touche Suppr.

Le bouton Ajouter une tâche permet d'ajouter une tâche en bas de la liste des tâches.

Le bouton Insérer une tâche permet d'insérer une tâche au-dessus de celle qui est sélectionnée dans la vue Tâches.

Le bouton Ajouter automatiquement des tâches permet d'ajouter automatiquement une tâche à chaque calque supérieur, chaque élément racine ou chaque jeu de sélection et de recherche.

Le bouton Supprimer la tâche permet de supprimer les tâches sélectionnées dans la vue Tâches.

Le bouton Attacher permet les opérations suivantes :

Le bouton Attacher automatiquement à l'aide de règles ouvre la boîte de dialogue Règles TimeLiner qui permet de créer, de modifier et d'appliquer des règles afin d'ajouter automatiquement la géométrie du modèle aux tâches sélectionnées.

Le bouton Effacer la pièce attachée permet de détacher la géométrie du modèle des tâches sélectionnées.

Le bouton Rechercher des éléments permet de rechercher des éléments dans une nomenclature en fonction des critères de recherche sélectionnés dans la liste déroulante. Cette option peut être activée ou désactivée dans l'Éditeur d'options (Outils > TimeLiner > case à cocher Activer la recherche).

Le bouton Monter permet de déplacer les tâches sélectionnées vers le haut de la liste. Les tâches ne peuvent être déplacées qu'au sein de leur niveau de hiérarchie.
Le bouton Descendre permet de déplacer les tâches sélectionnées vers le bas de la liste. Les tâches ne peuvent être déplacées qu'au sein de leur niveau de hiérarchie.

Le bouton Retrait permet d'appliquer un retrait d'un niveau aux tâches sélectionnées dans la hiérarchie des tâches.

Le bouton Retrait négatif permet d'appliquer un retrait négatif d'un niveau aux tâches sélectionnées dans la hiérarchie des tâches.

Le bouton Ajouter un commentaire permet d'ajouter un commentaire dans la tâche. Pour plus d'informations, reportez-vous à la rubrique Utiliser les commentaires, annotations et étiquettes Afficher les commentaires et les annotations.

Le bouton Colonnes permet de choisir l'un des trois jeux de colonnes prédéfinis à afficher dans la vue des tâches, basique, standard ou étendue. Vous pouvez également créer un jeu de colonnes personnalisé dans la boîte de dialogue Choisir les colonnes TimeLiner. Pour ce faire, cliquez sur Choisir les colonnes, puis sélectionnez Personnaliser une fois que vous avez configuré le jeu de colonnes de votre choix.

La liste déroulante Filtrer par état permet de filtrer les tâches en fonction de leur état. Le filtrage d'une tâche masque temporairement cette dernière dans les vues des tâches et le diagramme de Gantt, mais ne modifie pas la structure de données sous-jacente.

Le bouton Exporter la nomenclature permet d'exporter une nomenclature TimeLiner dans un fichier CSV ou Microsoft Project XML.
Il s'agit d'un diagramme à barres colorées qui illustre l'état de votre projet. Chaque ligne correspond à une tâche. L'axe horizontal représente la durée du projet en incréments (jours, semaines, mois, années, par exemple) tandis que l'axe vertical illustre les tâches du projet. Les tâches peuvent être représentées de manière successive, en parallèle ou se chevauchant.
Vous pouvez faire glisser une tâche vers différentes dates, ou cliquer et faire glisser la fin d'une tâche pour allonger ou raccourcir sa durée. Les modifications sont automatiquement répercutées dans la vue des tâches.
La liste déroulante Afficher les dates propose trois types de diagrammes de Gantt : Réel(le), Planifié(e) et Planifié / Réel.

Cliquez sur le bouton Afficher/masquer le diagramme de Gantt pour afficher ou masquer le diagramme de Gantt.

Cliquez sur le bouton Afficher les dates planifiées pour afficher les dates planifiées dans le diagramme de Gantt.

Cliquez sur le bouton Afficher les dates réelles pour afficher les dates réelles dans le diagramme de Gantt.

Cliquez sur le bouton Afficher les dates planifiées et réelles pour afficher les dates planifiées et réelles dans le diagramme de Gantt.
Vous pouvez également modifier la résolution du diagramme de Gantt affiché à l'aide du curseur Zoom. La position la plus à gauche sélectionne l'incrément disponible le plus petit (en jours, par exemple), tandis que la position la plus à droite sélectionne l'incrément disponible le plus grand dans le montage chronologique (en années, par exemple).

La liste déroulante Filtrer par état permet de filtrer les tâches en fonction de leur état. Le filtrage d'une tâche masque temporairement cette dernière dans les vues des tâches et le diagramme de Gantt, mais ne modifie pas la structure de données sous-jacente.

Le bouton Exporter la nomenclature permet d'exporter une nomenclature TimeLiner dans un fichier CSV ou Microsoft Project XML.
