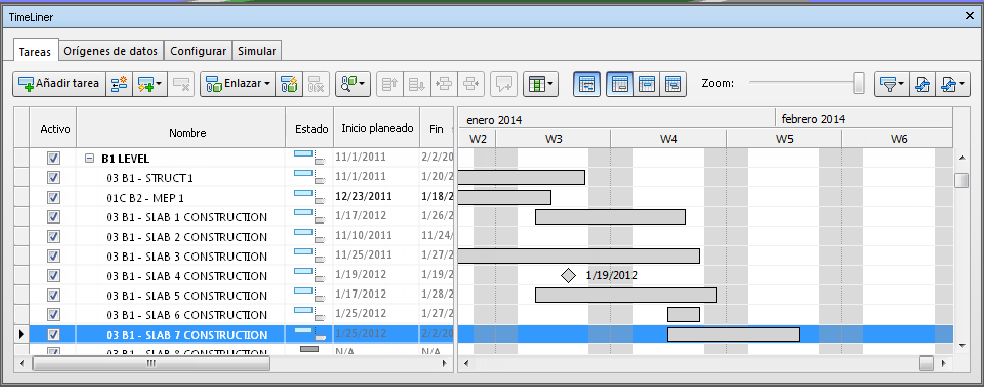

Ficha Tareas

La ficha Tareas permite crear y administrar las tareas de un proyecto. Muestra todas las tareas de la programación en una lista con formato de tabla. Puede usar las barras de desplazamiento en las partes inferior y derecha de la ficha para desplazarse de un registro de tarea a otro.

La vista de tareas

Las tareas se muestran en una tabla con varias columnas que proporciona cierta flexibilidad a la hora de consultar los registros. Puede:

Sugerencia: Puede cambiar entre las entradas con el teclado. Seleccione una tarea y utilice las teclas Tabulador y MAYÚS + Tabulador del teclado para moverse hacia delante o hacia atrás entre los campos. El teclado también se puede utilizar posteriormente para editar y establecer la posición de cada entrada.

La jerarquía de tareas

Autodesk Navisworks TimeLiner admite la estructura jerárquica de tareas, según se importe de un origen de datos como, por ejemplo, Microsoft Project™ (consulte la ficha Origen de datos para obtener más información). La jerarquía puede expandirse o contraerse haciendo clic en los signos de más o menos, respectivamente, que aparecen a la izquierda de la tarea.

Los iconos de estado

Cada tarea tiene su propio estado identificado con un icono. Se dibujan dos barras distintas para cada tarea, para mostrar las relaciones planeadas con respecto a las reales. El color se utiliza para diferenciar las partes anteriores (azul), a tiempo (verde), posteriores (rojo) y planeadas (gris) de la tarea. Los puntos marcan las fechas planeadas de inicio y fin.

Si coloca el puntero del ratón sobre un icono de estado, se muestra una información de herramienta explicando el estado de la tarea.

Finalizado antes del inicio planeado.

Inicio anterior, fin anterior.

Inicio anterior, fin a tiempo.

Inicio anterior, fin posterior.

Inicio a tiempo, fin anterior.

Inicio a tiempo, fin a tiempo.

Inicio a tiempo, fin posterior.

Inicio posterior, fin anterior.

Inicio posterior, fin a tiempo.

Inicio posterior, fin posterior.

Iniciado después del fin planeado.

Sin comparación.

La casilla Activo

La casilla de la columna Activo permite activar y desactivar una tarea. Si una tarea está desactivada, no aparecerá en la simulación. En el caso de tareas jerárquicas, si se desactiva la tarea principal, se desactivarán automáticamente las tareas subordinadas.

Los menús contextuales

Si hace clic con el botón derecho en el área de tareas de la ficha, se abre el menú contextual, que permite gestionar las tareas de la programación.

Puede usar la selección múltiple (por ejemplo, manteniendo pulsadas las teclas Mayús o CTRL) para ejecutar la mayoría de comandos en varias tareas al mismo tiempo. Por ejemplo, si necesita suprimir todas las tareas, seleccione la primera tarea, mantenga pulsada la tecla Mayús, seleccione la última tarea y, a continuación, pulse Suprimir.

Botones de tareas

Añadir tarea

El botón Añadir tarea añade una nueva tarea a la parte inferior de la lista tareas.

Insertar tarea

El botón Insertar tarea inserta una nueva tarea encima de la seleccionada actualmente en la vista de tareas.

Tareas de adición automática

El botón Tareas de adición automática añade automáticamente una tarea para cada capa superior, cada elemento superior o cada conjunto de búsqueda y selección.

Suprimir tarea

El botón Suprimir tarea suprime las tareas seleccionadas actualmente en la vista de tareas.

Enlazar

El botón Enlazar permite:

Nota: Consulte Seleccionar objetos para obtener más información sobre cómo seleccionar elementos en Navisworks.

Enlazar automáticamente mediante reglas

El botón Enlazar automáticamente mediante reglas abre el cuadro de diálogo Reglas de TimeLiner, donde se pueden crear, editar y aplicar reglas para enlazar automáticamente la geometría del modelo a las tareas.

Anular enlace

El botón Anular enlace desenlaza la geometría del modelo de las tareas seleccionadas.

Buscar elementos

El botón Buscar elementos permite buscar elementos en una programación en función de los criterios de búsqueda que se seleccionen en la lista desplegable. Esta opción se puede activar o desactivar en el Editor de opciones (Herramientas > TimeLiner > casilla de verificación Activar búsqueda).

Subir

El botón Subir desplaza las tareas seleccionadas de la lista de tareas. Las tareas solo se pueden mover en su nivel actual de jerarquía.

Move Down ![](../../../images/ico_timeliner_move down.jpg)

El botón Bajar desplaza las tareas seleccionadas hacia abajo en la lista de tareas. Las tareas solo se pueden mover en su nivel actual de jerarquía.

Sangrar

El botón Sangrar aplica a las tareas seleccionadas una sangría de un nivel en la jerarquía de tareas.

Anular sangría

EL botón Anular sangría anula en las tareas seleccionadas una sangría de un nivel en la jerarquía de tareas.

Añadir comentario

El botón Añadir comentario añade un comentario a la tarea. Consulte Uso de comentarios, marcas de revisión y etiquetas Ver comentarios y anotaciones para obtener más información.

Columnas

El menú desplegable Columnas permite elegir una de las tres configuraciones predefinidas de visualización de las columnas en la vista de tareas; básica, estándar o ampliada. También puede crear un conjunto de columnas personalizado en el cuadro de diálogo Elegir columnas de TimeLiner. Para ello, haga clic en Elegir columnas y, a continuación, seleccione Personalizar cuando haya configurado el conjunto de columnas deseado.

Filtrar por estado

El botón Filtrar por estado permite filtrar tareas en función de su estado. El filtrado de una tarea oculta temporalmente la tarea de las vistas Tarea y Diagrama de Gantt, pero no cambia la estructura de datos subyacente.

Exportar tabla de planificación

El botón Exportar tabla de planificación permite exportar una programación de TimeLiner como archivo CSV o archivo XML de Microsoft Project.

Vista de diagrama de Gantt

El diagrama de Gantt muestra un gráfico de barras de color que ilustran el estado del proyecto. Cada tarea ocupa una fila. El eje horizontal representa la duración del proyecto, desglosada en incrementos (por ejemplo, días, semanas, meses y años) y el eje vertical representa las tareas del proyecto. Las tareas se ejecutan secuencialmente, en paralelo o superponiéndose.

Puede arrastrar una tarea a distintas fechas, o hacer clic y arrastrar el fin de la tarea para alargar o acortar su duración. Los cambios se actualizan automáticamente en la vista de tareas.

Botones de diagrama de Gantt

Mostrar fechas

El menú desplegable Mostrar fechas le permite alternar entre del diagrama de Gantt Real, Planeado y Planeado respecto a real.

Mostrar u ocultar el diagrama de Gantt

Haga clic en el botón Mostrar/ocultar diagrama de Gantt para mostrar u ocultar el diagrama de Gantt.

Mostrar fechas planeadas

Haga clic en el botón Mostrar fechas planeadas para mostrar las fechas planeadas en el diagrama de Gantt.

Mostrar fechas reales

Haga clic en el botón Mostrar fechas reales para mostrar las fechas reales en el diagrama de Gantt.

Mostrar fechas planeadas respecto a reales

Haga clic en el botón Mostrar fechas planeadas respecto a reales para mostrar las fechas planeadas respecto a las reales en el diagrama de Gantt.

El control deslizante Zoom

El control deslizante Zoom le permite ajustar la resolución del diagrama de Gantt. La posición más a la izquierda selecciona el incremento más pequeño disponible en la línea de tiempo (por ejemplo, días); la posición más a la derecha selecciona el incremento más grande disponible en la línea de tiempo (por ejemplo, años).

Filtrar por estado

El botón Filtrar por estado permite filtrar tareas en función de su estado. El filtrado de una tarea oculta temporalmente la tarea de las vistas Tarea y Diagrama de Gantt, pero no cambia la estructura de datos subyacente.

Exportar tabla de planificación

El botón Exportar tabla de planificación permite exportar una programación de TimeLiner como archivo CSV o archivo XML de Microsoft Project.
