项目管理员可以从左侧导航窗格中的“设置”工具访问 Cost Management 的设置。本文重点介绍预算设置:
按照预算代码设置一文中的指导准则创建预算代码格式。在将预算导入 Cost Management 之前定义预算代码段。
请参见预算代码设置一文,了解如何:
选择一个或多个预算段说明作为新预算的默认名称。
当您在“预算代码段”设置中对预算段进行重命名、将其删除或更改顺序时,默认名称也会更改。
项目管理员可以管理现有列的名称、组和顺序。他们还可以根据项目值或其他列创建自定义列。
若要管理现有列并创建自定义计算的预算列,请单击“管理”。
若要更改现有列的显示位置(组和位置),请重命名它们并控制默认显示的列。选择列名称,然后在列表视图下选择所需的选项。

若要详细了解如何管理自定义列,请参见创建自定义列一文。
完成原始预算设置后,选择“锁定预算”按钮以将其锁定。
在预算锁定后,预测的数量、单位、单位成本和比率也将锁定。不过,使用“预测”工具,您仍然可以:
启用此设置可允许团队成员从预算摘要视图执行内部预算转移。
启用批准工作流以创建预算转移的工作流。了解有关设置批准工作流的详细信息。
了解有关内部预算转移的详细信息,您可以在“预算”工具、根据预测调整额或在“变更单”工具中为 PCO 和 SCO 执行内部预算转移。
设置自动快照以定期捕获预算数据。您可以配置拍摄快照的频率、日期、时间和持续时间:

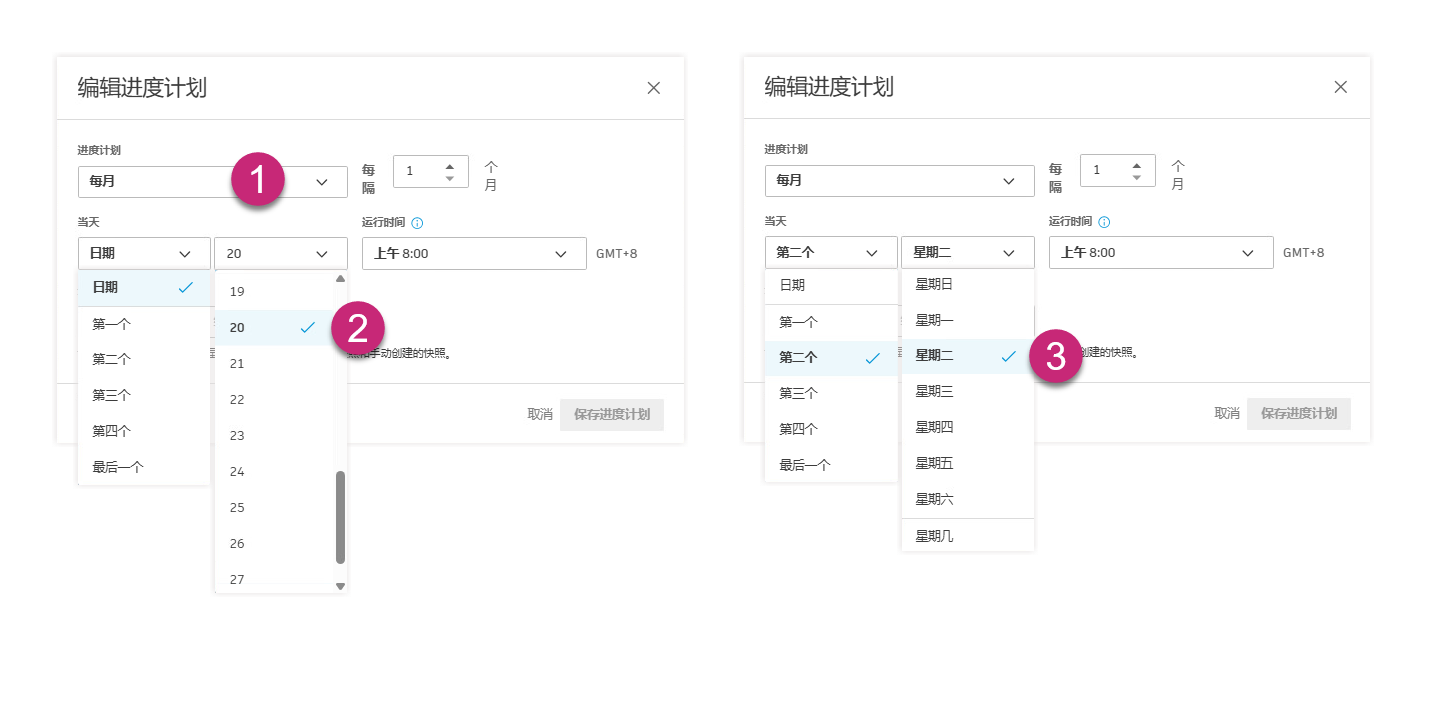

配置快照时,您会收到在指定时间范围内将生成多少个快照的估计值。
若要删除计划,请单击“编辑计划”,然后选择“移除计划”。
快照可在“预算”工具中访问,您可以在其中过滤手动和自动创建的快照。了解有关预算快照的详细信息。
预算预测使您可以预测收入和成本,从而通过计算预测预算收入与预测成本之间的差异来查看预计费用。这使总承包商能够管理这样的场景:时间相关资源可能会发生变更(如增加的工时),但不会超出保证最高价格 (GMP),从而需要进行变更单转移或内部预算转移。
启用该选项以显示预算预测列并允许预算预测调整额。使用成本加成主合同时建议这样做。
如果启用:
默认情况下,“截至目前计费”、“预算预测调整额”、“要完成的预测预算”和“预测最终预算”列在预算概述中可见。

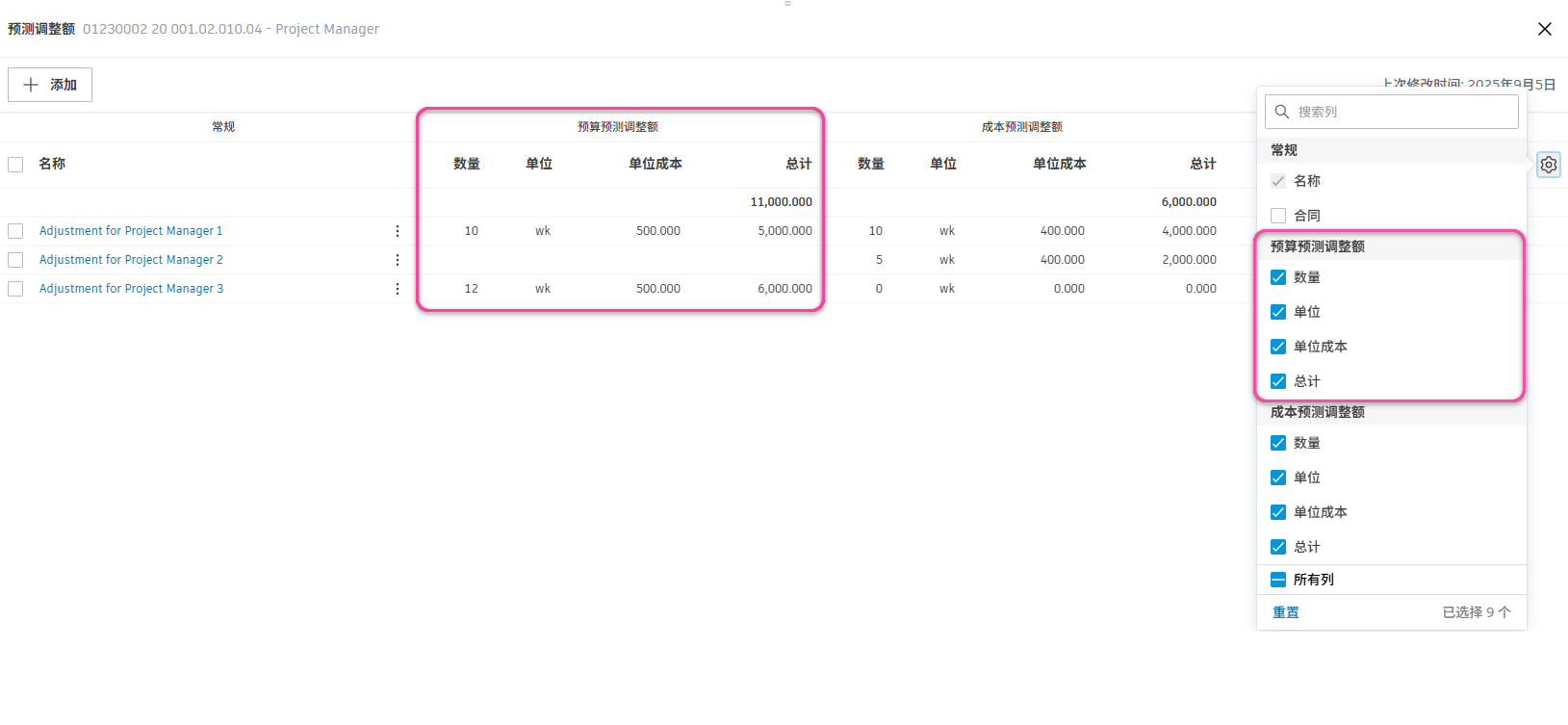

默认情况下,预算预测调整列“数量”、“单位”、“单位成本”和“金额”会显示在预算概述和预测调整额底部弹出菜单中。

默认情况下,日期范围资源中的预算预测列可见。要了解如何配置频率设置,请参见基于日期范围的资源。

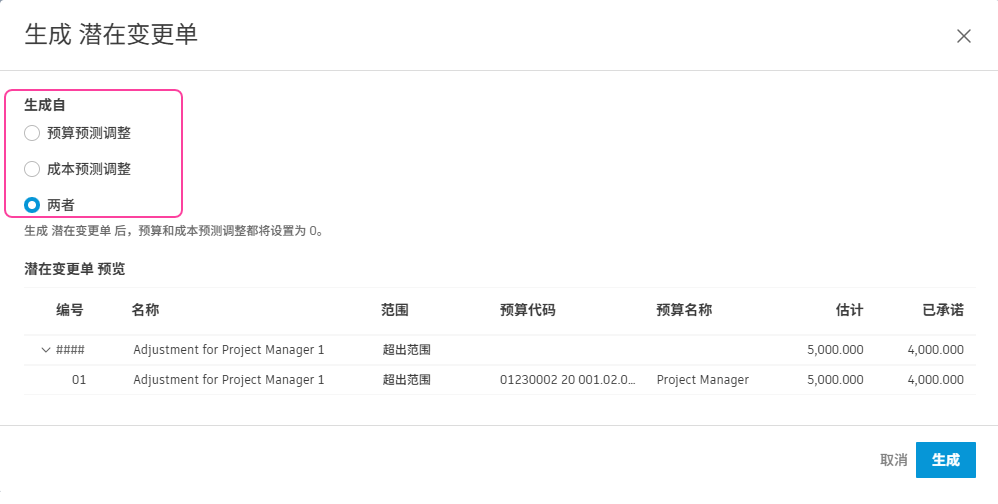

您可以根据预算和预测调整额生成 PCO,并进行预算转移。

相关文章:
如果预算预测处于打开状态,您可以配置计费和实际成本频率,以便按同一计划更新“已用数量”。如果收入预测处于关闭状态,则可以选择仅配置实际成本频率。在这两种情况下,一旦在现金流中分配了任何基于日期范围的资源,就无法更改此设置。
“已用数量”表示基于频率设置的已完成周期(周或月)计数。系统通过以下方式确定该计数:
根据您的设置计算每个周期的到达日期:
计算已完成的周期:如果当前日期在某个周期的到达日期当天或之后,则该周期会计入“已用数量”总计。
遵守工作日设置:计算遵循您项目定义的工作日。
| 偏移 = 0 | 偏移 > 0 | |
|---|---|---|
| 每月频率 | 预算或成本预测的“已用数量”在每月的最后一个日历日进行更新 | 预算或成本预测的“已用数量”在每月最后一个日历日后的 {Offset} 个工作日进行更新 |
| 每周频率 | 预算或成本预测的“已用数量”在每周的最后一个工作日进行更新 | 预算或成本预测的“已用数量”在每周最后一个工作日后的 {Offset} 个工作日进行更新 |
在预算底部的弹出菜单中,“计费频率”和“实际成本频率”列指示频率设置。所有资源将共享相同的频率配置。
请参阅基于日期范围的预测,了解如何使用这些设置来创建和管理日期范围资源。
将主合同中的变更单显示为行项目或列。个人可以在主合同中切换此视图,但此选择会设置默认视图。有关详细信息,请参见主合同一文。
您可以切换此视图以显示:
为此,请执行以下操作:
主合同是直接签订的主要合同协议,例如,在业主和主承包商之间。创建新的主合同时,您可以从预定义的选项中选择主合同类型,也可以在设置中添加一种类型以满足公司的需求。
从提供的选项中进行选择:

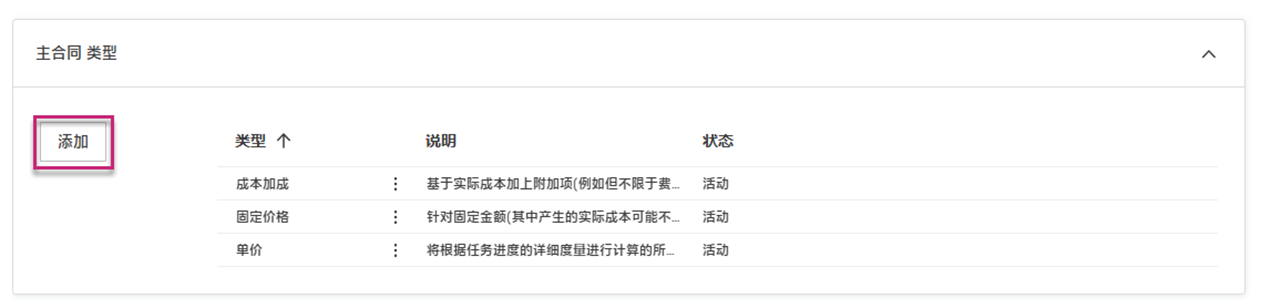

若要添加主合同类型,请单击“主合同类型”左上角的“添加”。

要通过下拉列表将合同类型指定给行条目,请执行以下操作:
转到“预算”工具。
切换到“主合同”选项卡。

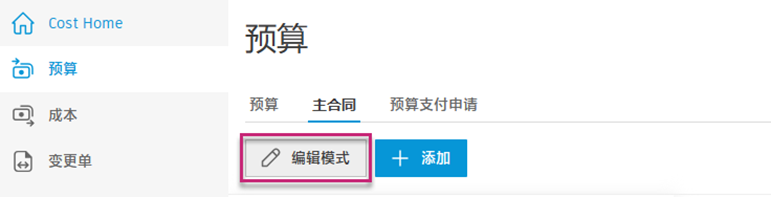

单击
进入编辑模式。

在“类型”列中选择合同类型。
若要了解如何创建合同,请参见使用合同一文。
项目管理员可以为预算支付申请创建自定义审批流程。这样,您就可以自动传送文档以供内部审阅,并使公司定义的流程在项目之间保持一致性和透明度。了解有关审批流程的详细信息。
使用自动填充数据的字段创建标准主合同和预算支付申请模板格式。有关详细信息,请参见 Cost Management 中的文档模板一文。
您可以定义日期的默认值,并选择让其显示在 主页上。这将帮助您在 Cost Management 中管理明细表。若要执行此操作,请打开“更多”菜单
,然后单击“编辑”。
的条目,也无法编辑这些条目。如果适用,可以选择日期的默认值。对于活动与其他活动(例如,创建采购计划)日期相关的情况,请使用“相关日期”选项。“相关日期”选项仅适用于可编辑的系统生成的日期和自定义日期。
单击“显示更多”即可显示可用的文档变量示例。您可以使用这些变量来准备文档模板。
在 Cost Management 中为预算项目、主合同项目和预算支付申请中的详细信息面板创建自定义属性。有关详细信息,请参见创建自定义属性。
自定义提交以供审阅的预算支付申请的默认电子邮件。
