利用整合式 ERP 系統鎖住欄位及動作

當您的 ERP 系統與 Cost Management 整合時,會建立一種連接,以確保整個組織的資料一致性和財務準確性。然而,這種整合也需實施嚴謹的資料治理措施,以避免兩套系統之間發生衝突。

「已整合並鎖住」功能透過明確劃分 Cost Management 可修改的內容與應受 ERP 系統控制的內容,為您的財務資料提供重要保護。此功能可避免相同資料存在於多個系統時產生的常見問題:重複項目、資訊衝突,以及可能危及專案財務完整性的意外覆寫。

為什麼要鎖住欄位和動作?

資料完整性:在 ERP 系統中管理成本項目、預算和合約時,若允許在 Cost Management 中進行不受限制的編輯,則可能會產生難以協調的差異。鎖住可確保 ERP 系統仍然是財務資料的單一事實來源。

保護工作流程:ERP 系統通常具有複雜的核准工作流程和業務規則。透過鎖住已整合項目,可以防止意外變更,這些變更可能繞過這些關鍵控制或干擾既定流程。

防止錯誤:營造專案涉及重大的財務承諾。鎖住可防止發生代價高昂的錯誤,例如意外刪除預算行項、修改合約值或建立重複的付款申請。

合規性:多數組織都設有財務管控機制與稽核要求,這些規範強制要求執行特定的核准流程。鎖住可確保所有財務變更都經過適當的 ERP 工作流程,有助於維持合規性。

如何運作

整合 ERP 系統與「成本管理」之後,帳戶管理員可鎖住欄位及動作,以避免不一致、專案出現意外變更及錯誤。

注意事項: 若要啟用「已整合並鎖住」選項,請聯絡 ERP 系統供應商。

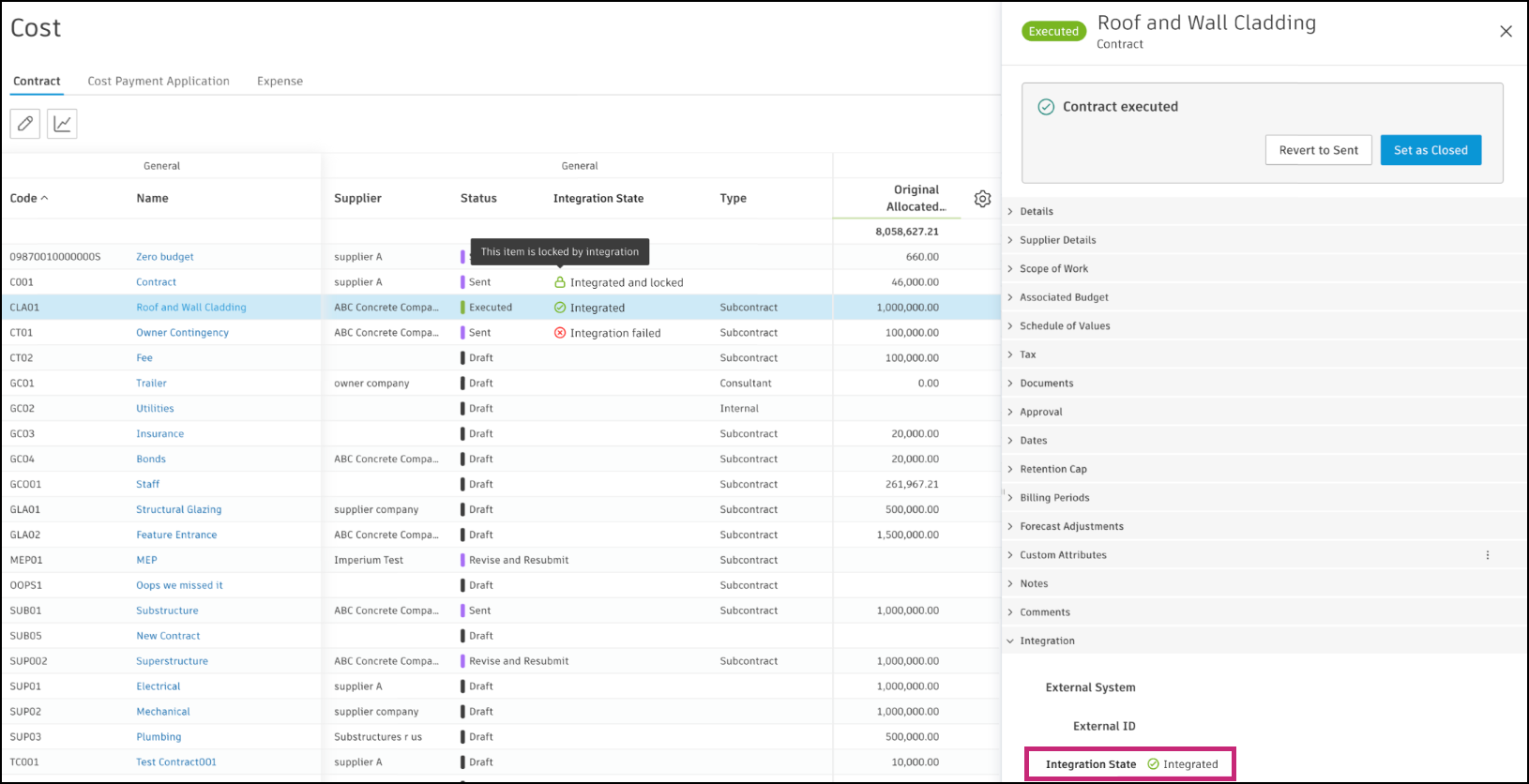

由於已整合 ERP 系統與「成本管理」, 狀態將顯示在:

鎖住欄位和動作

您可以將整合和鎖住項目的欄位和動作變更為唯讀模式。檢閱表格以查看可鎖住的項目。利用表格頂部的搜尋來縮小結果範圍。

整合和鎖定的項目 圖示列面板中鎖住的剖面和欄位 表格視圖中鎖住的欄位 鎖住的動作
預算
  • 「詳細資訊」部分中的「預算代碼」
預算表中鎖定的欄位如下:
  • 預算代碼
  • 數量
  • 單位成本
  • 金額
這些動作已鎖住於預算的「更多」功能表中:
  • 加入子項目
  • 刪除
主合約
  • 詳細資料
  • 工作範圍
  • 擁有者詳細資料
  • 建築師詳細資料
  • 核准
  • 保留額上限
  • 主要排程
除自訂屬性外,所有欄位均被鎖住 這些動作會在主合約的「更多」功能表中鎖住:
  • 加入子項目
  • 批次關聯預算
  • 匯入計價進度表
  • 鎖住計價進度表
  • 刪除
如果已鎖住主合約,則無法建立「預算」標記中的主合約 SOV
主合約子項目
  • 詳細資料
除自訂屬性外,所有欄位均被鎖住 這些動作會鎖住在主合約子項目的「更多」功能表中:
  • 加入子項目
  • 批次關聯預算
  • 刪除
如果主合約被鎖定,您將無法在「預算」標記中建立主合約 SOV
預算付款申請
  • 詳細資料
  • 擁有者詳細資料
  • 變更命令詳細資料
  • 關聯成本
除自訂屬性外,所有欄位均被鎖住 當預算付款申請鎖住時,您將無法繼續執行其工作流程。無法再將先前的申請設定為已核准。
在「管理主要排程」對話方塊中,無法刪除申請項目或計費期間。
在「合約」頁籤的詳細資料面板中管理計費期間的功能已鎖住。
預算付款申請子項目
  • 詳細資料
除自訂屬性外,所有欄位均被鎖住 標記為已完成」在預算付款申請子項目的「更多」功能表中被鎖定
合約
- 處於「已執行」狀態,或已整合且已鎖住時
  • 「詳細資料」區段中除「類型」之外的所有欄位
  • 「供應商詳細資料」區段中的供應商公司
  • 工作範圍
  • 關聯預算
  • 計價進度表
合約表格中鎖定的欄位如下:
  • 代碼
  • 名稱
  • 預算代碼
整合並鎖住合約後,您將無法將其刪除。在「預算」標記中,無法分配預算給合約。
成本付款申請
  • 詳細資料
  • 供應商詳細資料
  • 變更命令詳細資料
  • 關聯的預算付款申請
除自訂屬性外,所有欄位均被鎖住 當成本付款申請被鎖住時,您無法繼續執行其工作流程。沒有刪除申請項目或計費期間的選項。無法再將先前的申請設定為已接受、已核准或已付款。
成本付款申請子項目
  • 詳細資料
除自訂屬性外,所有欄位均被鎖住 「標籤為已完成」已在成本付款應用程式子項目的「更多」功能表中被鎖住
費用
  • 詳細資料
  • 供應商詳細資料
  • 關聯的預算付款申請
  • 核准
除自訂屬性外,所有欄位均被鎖住 這些動作在費用項目的「更多」功能表中被鎖定:
  • 加入子項目
  • 刪除
費用子項目
  • 詳細資料
    刪除」在費用子項目的「更多」功能表中被鎖定
    成本項目
    • 詳細資料
    • 成本摘要
    • 工作範圍
    • 核准
    除自訂屬性外,所有欄位均被鎖住 這些動作會在成本項目的「更多」功能表中被鎖住:
    • 定義架構
    • 刪除
    PCO
    • 詳細資料
    • 工作範圍
    • 核准
    除自訂屬性外,所有欄位均被鎖住 鎖住 PCO 後,您無法刪除 PCO、變更其狀態或繼續其工作流程。
    在「更多」功能表中,這些動作已鎖住:
    • 成本變更
    • 加入成本項目
    • 批次建立成本項目
    • 加入標記
    • 重新計算標記
    您無法在「成本項目」頁籤中將成本項目分配給鎖定的 PCO
    RFQ
    • 詳細資料
    • 工作範圍
    • 供應商詳細資料
    • 核准
    除自訂屬性外,所有欄位均被鎖住 當 RFQ 被鎖定時,您無法刪除它、更改其狀態或繼續其工作流程
    COR
    • 詳細資料
    • 工作範圍
    • 擁有者詳細資料
    • 核准
    除自訂屬性外,所有欄位均被鎖住 鎖住 COR 後,您將無法刪除 COR、變更其狀態或繼續其工作流程。PCO 無法指定給鎖住的 COR。
    OCO
    • 詳細資料
    • 工作範圍
    • 擁有者詳細資料
    • 核准
    除自訂屬性外,所有欄位均被鎖住 鎖住 OCO 後,您將無法刪除它、變更其狀態或繼續其工作流程。您無法將 PCO 或 COR 指定給鎖住的 OCO。「加入標記」不可用。
    SCO
    • 詳細資料
    • 工作範圍
    • 供應商詳細資料
    • 核准
    除自訂屬性外,所有欄位均被鎖住 鎖住 SCO 後,您將無法刪除 SCO、變更其狀態或繼續其工作流程
    預測調整
    • 預算詳細資訊面板中的預測調整
    - 鎖定後無法刪除預測調整

    範例 - 鎖住合約

    若要防止合約發生非預期的變更,請透過您的 ERP 系統供應商啟用鎖住功能。您可以透過 ERP 整合來執行此作業。請求 ERP 系統供應商啟用鎖定功能。

    請檢閱表格以查看鎖住的欄位和動作。詳細資料:

    重要: 若主要項目已鎖住,則架構中的每個子項目也會鎖住。整合之後,請避免編輯及刪除鎖住的項目,以及可能影響鎖住項目的任何動作。

    依照整合狀態列來加入、管理和進行篩選

    透過將「整合狀態」欄加入至「預算」、「成本」和「變更命令」工具的表格視圖,您將可以看到已鎖住和已整合的項目、區段和動作。

    若要將此欄加入至您的視圖:

    1. 從左側導覽中選取工具。

    2. 切換至要加入「整合狀態」欄的頁籤。

    3. 按一下 圖示。

    4. 勾選「整合狀態」選項。

    選取選項後,該欄將顯示在表格視圖中。透過以下方式變更其位置:

    秘訣: 進一步瞭解「自訂成本管理表格」。

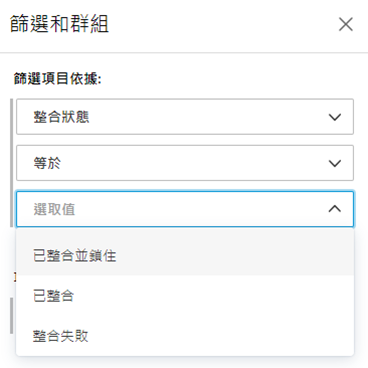

    您也可以依整合狀態來篩選表格視圖:
