Når ERP-systemet er integreret med Cost Management, kan kontoadministratorer låse felter og handlinger for at undgå uoverensstemmelser, uplanlagte ændringer i projekter og fejl.
Da ERP-systemet er integreret i Cost Management, vil statussen
være synlig i:

Du kan ændre felter og handlinger til skrivebeskyttet tilstand for integrerede og låste elementer. Gennemse tabellen for at se, hvad der kan låses. Brug søgningen øverst i tabellen til at indsnævre resultaterne.
| Hvad er integreret og låst | Låste afsnit og felter i pop op-panelet | Låste felter i tabelvisningen | Låste handlinger |
| Budget |
|
Disse felter er låst i budgettabellen:
|
Disse handlinger er låst i menuen Mere i et budget:
|
| Hovedkontrakt |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Disse handlinger er låst i menuen Mere i en hovedkontrakt:
|
| Underelement i hovedkontrakt |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Disse handlinger er låst i menuen Mere for et underelement i hovedkontrakten:
|
| Budgetbetalingsanmodning |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Når en betalingsanmodning til bygherre er låst, kan du ikke fortsætte med dens arbejdsgange. Den tidligere anmodning kan ikke længere angives som godkendt.
Sletning af et program eller en faktureringsperiode er ikke muligt i dialogboksen Administrer mastertidsplan. Administration af faktureringsperioder fra et detaljepanel på fanen Kontrakt er låst. |
| Underelementet budgetbetalingsanmodning. |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Markér som fuldført er låst i menuen Mere for et underelement i budgetbetalingsanmodning |
| Kontrakt - enten med statussen Udført, eller når den er integreret og låst |
|
Disse felter er låst i tabellen Kontrakt:
|
Når en kontrakt er integreret og låst, kan du ikke slette den. Under fanen Budget er det ikke muligt at allokere et budget til en kontrakt. |
| Omkostningsbetalingsanmodning |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Når en omkostningsbetalingsanmodning er låst, kan du ikke fortsætte med dens arbejdsgange. Der er ingen mulighed for at slette et program eller faktureringsperioder. Tidligere anmodninger kan ikke længere angives som accepteret, godkendt eller betalt. |
| Underelement i omkostningsbetalingsanmodning. |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Markér som fuldført er låst i menuen Mere for et underelement i omkostningsbetalingsanmodning |
| Omkostning |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Disse handlinger er låst i menuen Mere for et omkostningselement:
|
| Omkostningsunderelement |
|
Delete er låst i menuen Mere for et udgifts-underelement | |
| Omkostningselement |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Disse handlinger er låst i menuen Mere for et omkostningselement:
|
| PCO |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Når en PCO er låst, kan du ikke slette den, ændre dens status eller fortsætte med dens arbejdsgange.
I menuen Mere er disse handlinger låst:
|
| RFQ (anmodning om tilbud) |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Når en RFQ er låst, kan du ikke slette den, ændre dens status eller fortsætte med dens arbejdsgange |
| COR |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Når en COR er låst, kan du ikke slette den, ændre dens status eller fortsætte med dens arbejdsgange. En PCO kan ikke tildeles til en låst COR. |
| OCO |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Når en OCO er låst, kan du ikke slette den, ændre dens status eller fortsætte med dens arbejdsgange. Du kan ikke tildele en PCO eller COR til en låst OCO. Tilføj opskrivning er ikke tilgængelig. |
| SCO |
|
Alle felter er låst, undtagen Brugerdefinerede attributter | Når en SCO er låst, kan du ikke slette den, ændre dens status eller fortsætte med dens arbejdsgange |
| Prognosejustering |
|
- | Justering af prognose kan ikke slettes, når den er låst |
Du vil låse en af dine kontrakter for at forhindre ændringer, der ikke er planlagt. Det kan du gøre med ERP-integration. Bed ERP-systemleverandøren om at aktivere låsen.
Gennemse tabellen for at se, hvilke felter og handlinger der er låst. Detaljeret:

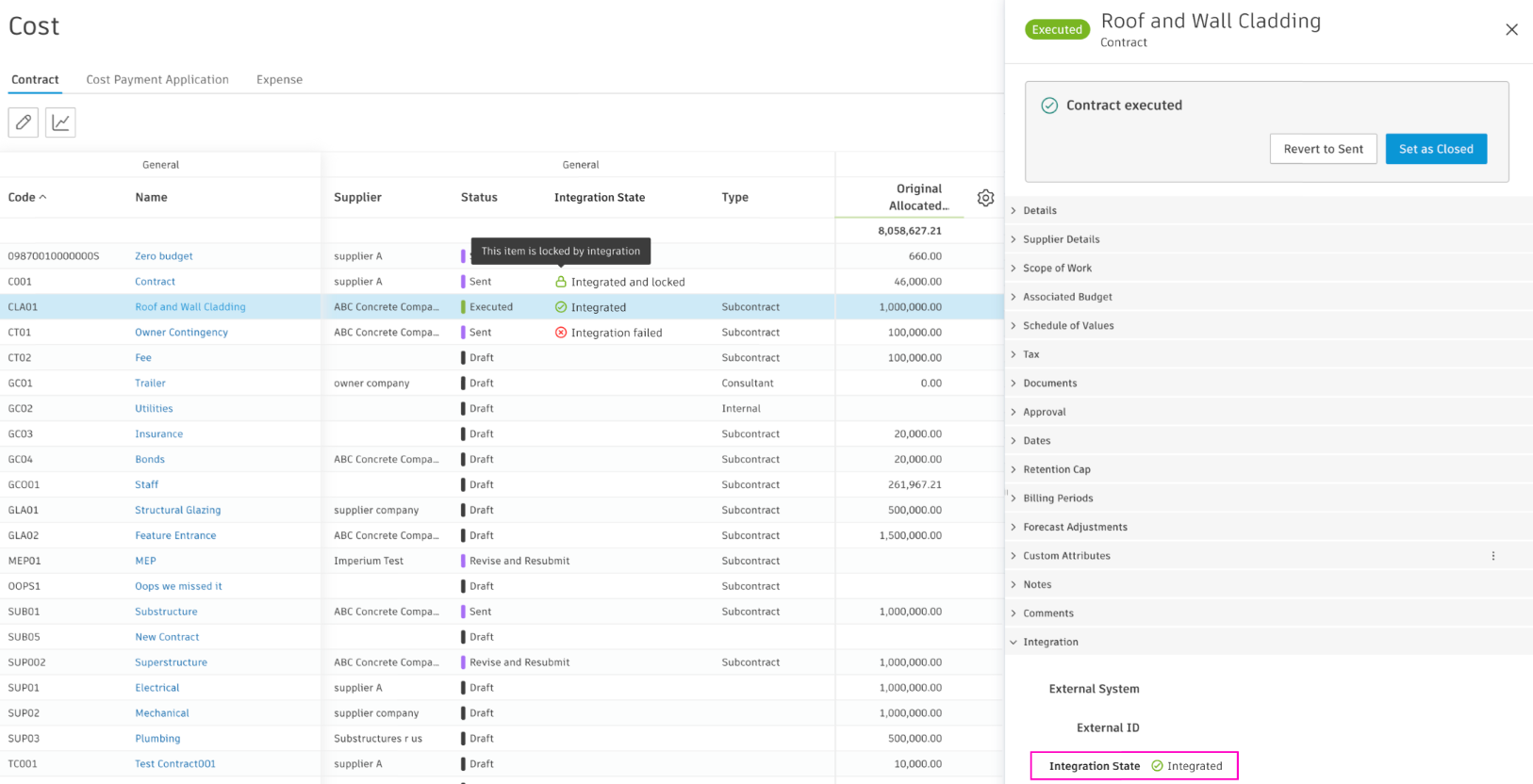

Ved at føje kolonnen Integrationstilstand til tabelvisningerne for fanerne Budget, Omkostning og Ordreændring kan du se, hvilke elementer, afsnit og handlinger der er låst og integreret.
Sådan føjes denne kolonne til dine visninger:
Gå til fanen Budget, Omkostning eller Ordreændring.
Skift til den fane, hvor du vil tilføje kolonnen Integrationstilstand.
Klik på ikonet
.
Markér indstillingen Integrationstilstand.

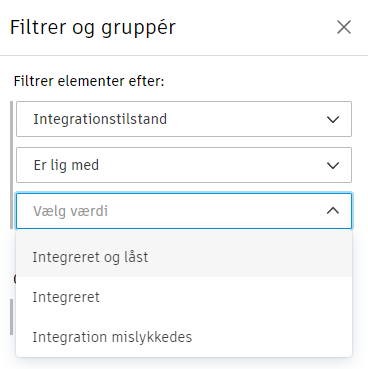

Når du har markeret, vises kolonnen i tabelvisningen. Du kan ændre dens placering ved at:
Du kan også filtrere tabelvisningen efter status for integrationen:
