Låsning af felter og handlinger med et integreret ERP-system

Når dit ERP-system integreres med Cost Management, skaber det en forbindelse, der sikrer dataensartethed og økonomisk nøjagtighed på tværs af hele din organisation. Denne integration medfører dog også et behov for omhyggelig datastyring for at forhindre konflikter mellem de to systemer.

Funktionen Integreret og låst giver essentiel beskyttelse af dine økonomiske data ved at etablere klare grænser mellem, hvad der kan ændres i Cost Management, og hvad der skal forblive under ERP-kontrol. Dette forhindrer de almindelige problemer, der opstår, når de samme data findes i flere systemer: dublerede poster, modstridende oplysninger og utilsigtede overskrivninger, der kan kompromittere dit projekts økonomiske integritet.

Hvorfor låse felter og handlinger?

Dataintegritet: Når omkostningselementer, budgetter og kontrakter administreres i dit ERP-system, kan ubegrænset redigering i Cost Management skabe uoverensstemmelser, der er vanskelige at afstemme. Låsning sikrer, at ERP-systemet forbliver den eneste sandhedskilde for økonomiske data.

Beskyttelse af arbejdsgang: ERP-systemer har ofte komplekse godkendelsesarbejdsgange og forretningsregler. Ved at låse integrerede elementer forhindrer du utilsigtede ændringer, der kan omgå disse kritiske kontroller eller forstyrre etablerede processer.

Fejlforebyggelse: Byggeprojekter indebærer betydelige økonomiske forpligtelser. Låsning forhindrer dyre fejl som ved et uheld at slette budgetlinjeelementer, ændre kontraktværdier eller oprette duplikerede betalingsanmodninger.

Overholdelse: Mange organisationer har økonomiske kontroller og revisionskrav, der kræver specifikke godkendelsesprocesser. Låsning hjælper med at sikre overholdelse ved at sørge for, at alle økonomiske ændringer sker gennem de relevante ERP-arbejdsgange.

Sådan fungerer det

Når ERP-systemet er integreret med Cost Management, kan kontoadministratorer låse felter og handlinger for at undgå uoverensstemmelser, uplanlagte ændringer i projekter og fejl.

Bemærk: Kontakt din ERP-systemleverandør for at aktivere indstillingen Integreret og låst.

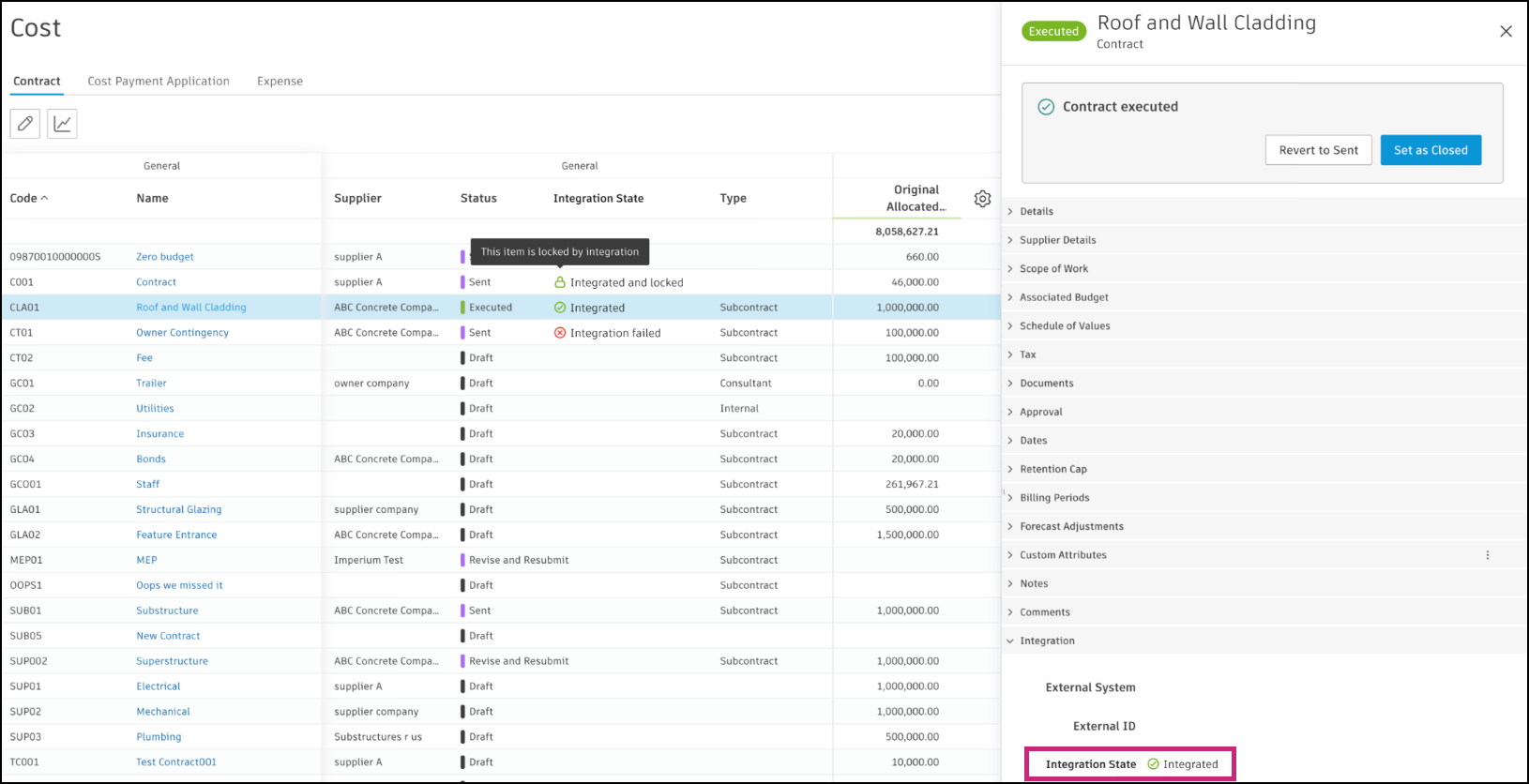

Da ERP-systemet er integreret i Cost Management, vil statussen være synlig i:

Låsning af felter og handlinger

Du kan ændre felter og handlinger til skrivebeskyttet tilstand for integrerede og låste elementer. Gennemse tabellen for at se, hvad der kan låses. Brug søgningen øverst i tabellen til at indsnævre resultaterne.

Hvad er integreret og låst Låste afsnit og felter i pop op-panelet Låste felter i tabelvisningen Låste handlinger
Budget
  • Budgetkode i afsnittet Detaljer
Disse felter er låst i budgettabellen:
  • Budgetkode
  • Mængde
  • Enhedsomkostning
  • Beløb
Disse handlinger er låst i menuen Mere i et budget:
  • Tilføj underelement
  • Slet
Bygherrekontrakt
  • Detaljer
  • Arbejdsomfang
  • Ejerdetaljer
  • Arkitektdetaljer
  • Skat
  • Godkendelse
  • Tilbageholdelsesloft
  • Hovedtidsplan
Alle felter er låst, undtagen Brugerdefinerede attributter Disse handlinger er låst i menuen Mere i en bygherrekontrakt:
  • Tilføj underelement
  • Batchtilknytning af budgetter
  • Importér pris- og ydelsesoversigt
  • Lås pris- og ydelsesoversigt
  • Slet
Hvis en bygherrekontrakt er låst, kan der ikke oprettes SOV'er for bygherrekontrakten under fanen Budget
Underelement i bygherrekontrakt
  • Detaljer
Alle felter er låst, undtagen Brugerdefinerede attributter Disse handlinger er låst i menuen Mere for et underelement i bygherrekontrakten:
  • Tilføj underelement
  • Batchtilknytning af budgetter
  • Slet
Hvis en bygherrekontrakt er låst, kan du ikke oprette SOV'er for bygherrekontrakten under fanen Budget
Betalingsanmodning til bygherre
  • Detaljer
  • Ejerdetaljer
  • Ændr ordreoplysninger
  • Skat
  • Tilknyttede omkostninger
Alle felter er låst, undtagen Brugerdefinerede attributter Når en betalingsanmodning til bygherre er låst, kan du ikke fortsætte med dens arbejdsgange. Den tidligere anmodning kan ikke længere angives som godkendt.
Sletning af et program eller en faktureringsperiode er ikke muligt i dialogboksen Administrer mastertidsplan.
Administration af faktureringsperioder fra et detaljepanel på fanen Kontrakt er låst.
Underelementet i betalingsanmodning til bygherre.
  • Detaljer
Alle felter er låst, undtagen Brugerdefinerede attributter Markér som fuldført er låst i menuen Mere for et underelement i betalingsanmodning til bygherre
Kontrakt
- enten med statussen Udført, eller når den er integreret og låst
  • Alle felter i afsnittet Detaljer, undtagen Type
  • Leverandørvirksomhed i afsnittet Leverandøroplysninger
  • Arbejdsomfang
  • Tilknyttet budget
  • Pris- og ydelsesoversigt
Disse felter er låst i tabellen Kontrakt:
  • Kode
  • Navn
  • Budgetkode
Når en kontrakt er integreret og låst, kan du ikke slette den. Under fanen Budget er det ikke muligt at allokere et budget til en kontrakt.
Betalingsanmodning fra leverandør
  • Detaljer
  • Leverandøroplysninger
  • Ændr ordreoplysninger
  • Skat
  • Tilknyttet betalingsanmodning til bygherre
Alle felter er låst, undtagen Brugerdefinerede attributter Når en betalingsanmodning fra leverandør er låst, kan du ikke fortsætte med dens arbejdsgange. Der er ingen mulighed for at slette et program eller faktureringsperioder. Tidligere programmer kan ikke længere angives som et accepteret, godkendt eller betalt program.
Underelement i betalingsanmodning fra leverandør.
  • Detaljer
Alle felter er låst, undtagen Brugerdefinerede attributter Markér som fuldført er låst i menuen Mere for et underelement i betalingsanmodning fra leverandør
Omkostning
  • Detaljer
  • Leverandøroplysninger
  • Tilknyttet betalingsanmodning til bygherre
  • Godkendelse
Alle felter er låst, undtagen Brugerdefinerede attributter Disse handlinger er låst i menuen Mere for et omkostningselement:
  • Tilføj underelement
  • Slet
Omkostningsunderelement
  • Detaljer
    Delete er låst i menuen Mere for et udgifts-underelement
    Omkostningselement
    • Detaljer
    • Omkostningsoversigt
    • Arbejdsomfang
    • Godkendelse
    Alle felter er låst, undtagen Brugerdefinerede attributter Disse handlinger er låst i menuen Mere for et omkostningselement:
    • Definer hierarki
    • Slet
    PMO
    • Detaljer
    • Arbejdsomfang
    • Godkendelse
    Alle felter er låst, undtagen Brugerdefinerede attributter Når en PMO er låst, kan du ikke slette den, ændre dens status eller fortsætte med dens arbejdsgange.
    I menuen Mere er disse handlinger låst:
    • Omkostningsændring
    • Tilføj omkostningselement
    • Oprettelse af omkostningselement i batch
    • Tilføj opskrivning
    • Genberegn opskrivning
    Du kan ikke tildele et omkostningselement til en låst PMO på fanen Omkostningselement
    RFQ (anmodning om tilbud)
    • Detaljer
    • Arbejdsomfang
    • Leverandøroplysninger
    • Godkendelse
    Alle felter er låst, undtagen Brugerdefinerede attributter Når en RFQ er låst, kan du ikke slette den, ændre dens status eller fortsætte med dens arbejdsgange
    COR
    • Detaljer
    • Arbejdsomfang
    • Ejerdetaljer
    • Godkendelse
    Alle felter er låst, undtagen Brugerdefinerede attributter Når en COR er låst, kan du ikke slette den, ændre dens status eller fortsætte med dens arbejdsgange. En PMO kan ikke tildeles til en låst COR.
    OCO
    • Detaljer
    • Arbejdsomfang
    • Ejerdetaljer
    • Godkendelse
    • Skat
    Alle felter er låst, undtagen Brugerdefinerede attributter Når en OCO er låst, kan du ikke slette den, ændre dens status eller fortsætte med dens arbejdsgange. Du kan ikke tildele en PMO eller COR til en låst OCO. Tilføj opskrivning er ikke tilgængelig.
    SCO
    • Detaljer
    • Arbejdsomfang
    • Leverandøroplysninger
    • Godkendelse
    • Skat
    Alle felter er låst, undtagen Brugerdefinerede attributter Når en SCO er låst, kan du ikke slette den, ændre dens status eller fortsætte med dens arbejdsgange
    Prognosejustering
    • Prognosejustering i et budgets detaljepanel
    - Justering af prognose kan ikke slettes, når den er låst

    Eksempel – Lås kontrakt

    For at forhindre ikke-planlagte ændringer af en kontrakt skal du aktivere låsning gennem din ERP-systemleverandør. Det kan du gøre med ERP-integration. Bed ERP-systemleverandøren om at aktivere låsen.

    Gennemse tabellen for at se, hvilke felter og handlinger der er låst. Detaljeret:

    Vigtigt: Hvis hovedelementet er låst, er alle underelementer i hierarkiet også låst. Efter integration skal du undgå at redigere og slette låste elementer og handlinger, der kan påvirke låste elementer.

    Tilføj, administrer og filtrer efter kolonnen Integrationstilstand

    Ved at føje kolonnen Integrationstilstand til tabelvisningerne for Budgetter, Omkostning og Skift rækkefølge for værktøjet kan du se, hvilke elementer, afsnit og handlinger der er låst og integreret.

    Sådan føjes denne kolonne til dine visninger:

    1. Vælg værktøjet i navigationsoversigten til venstre.

    2. Skift til den fane, hvor du vil tilføje kolonnen Integrationstilstand.

    3. Klik på -ikonet.

    4. Markér indstillingen Integrationstilstand.

    Når du har gjort det, vises kolonnen i tabelvisningen. Du kan ændre dens placering ved at:

    Tip: Få mere at vide om tilpasning af tabellerne i Cost Management.

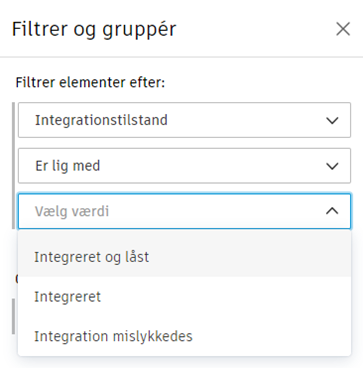

    Du kan også filtrere tabelvisningen efter status for integrationen:
