Mit der Leistungsüberwachung können Sie sehen, wie sich geplante und tatsächliche Leistung gegenseitig beeinflussen, indem Sie eine Analyse der verfolgten Eingaben (Zeiteinheiten) und Ausgaben (Arbeitseinheiten) durchführen. Mit diesem Wissen können Sie Personalprobleme auf der Baustelle beheben, und die Auswirkungen auf die Kosten so früh wie möglich prognostizieren.
Erfahren Sie mehr über den Arbeitsablauf zur Leistungsüberwachung:
Protokollierungselemente werden aus einem Budget erstellt. Um mit dem Arbeitsablauf zur Leistungserfassung zu arbeiten, müssen Sie ein Budget mit den definierten Budget-Code-Segmenten hinzufügen. Fügen Sie Einheit, Menge, Einheitskosten und die Höhe des Budgets hinzu, für das Sie die Verfolgung durchführen möchten.
So fügen Sie ein Protokollierungselement hinzu
Wählen Sie die Registerkarte Prognose in Cost Management.
Wechseln Sie zur Registerkarte Leistungserfassung.

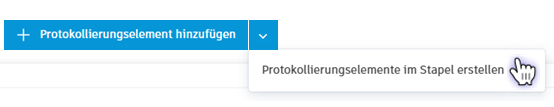

Wählen Sie Protokollierungselement hinzufügen oder Protokollierungselemente im Stapel erstellen aus dem Dropdown-Menü aus.

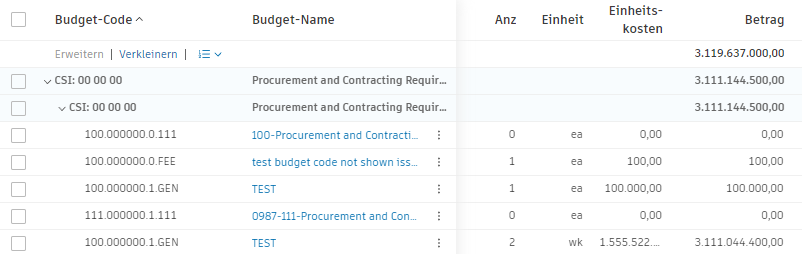

Suchen Sie nach dem Budget-Code, und wählen Sie die Budgets aus, die Sie verfolgen möchten.
Das ausgewählte Budget wird als Protokollierungselement mit einer automatisch zugewiesenen Instanz hinzugefügt, auf der Sie die Ein- und Ausgaben planen und die tatsächlichen Werte nachverfolgen können, um zu sehen, wie gut Ihre Personal agiert.
Fügen Sie eine Instanz hinzu, indem Sie das Menü Mehr neben dem Protokollierungselement und dann die Option Instanz hinzufügen auswählen. Diese Aktion kann hilfreich sein, wenn Sie ein Protokollierungselement aufschlüsseln möchten. Beispiel: Sie haben mehrere Standorte unter einem Budget und möchten die Leistung für alle verfolgen.
Wenn ein Protokollierungselement und seine Instanz erstellt werden, können Sie die Instanzdetails aktualisieren, um die Verfolgung anzupassen. Sie können:
Die tägliche oder wöchentliche Protokollierung des Fortschritts hilft bei der Überwachung der Leistungskennzahl in Echtzeit. Sie können die Fortschrittszeiterfassung auch automatisch protokollieren, indem Sie Cost Management mit Tracking-Apps von Drittanbietern integrieren.
Jedes Mal, wenn Sie die Instanz eines Protokollierungselements mit aktuellen Werten aktualisieren, können Sie die Änderungen in der Tabelle Leistungserfassung sehen. In der Tabelle können Sie die Beziehung zwischen geplanter und verfolgter Leistung in drei Ansichten überwachen, die Sie je nach Art der Arbeit ändern können:

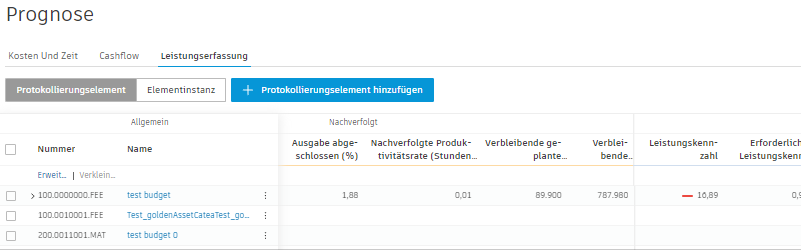

Die ersten beiden sind detaillierter, wohingegen die Ansicht Leistungszusammenfassung die vereinfachten Daten zeigt:
Sie können sehen, ob Ihr Team auf der Baustelle Folgendes ist:

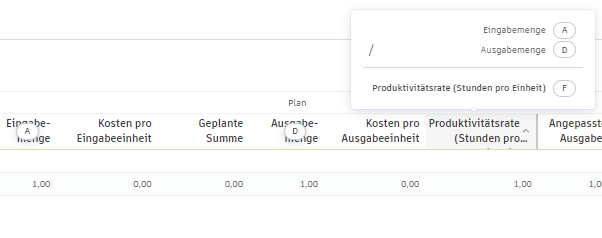

Beispiel: Die geplante Produktivitätsrate beträgt drei Stunden pro Installation eines Fensters. Wenn die nachverfolgte Produktivitätsrate zwei Stunden pro Fenster beträgt, ist das Verhältnis größer als 1 - Ihr Team übertrifft die Erwartungen.

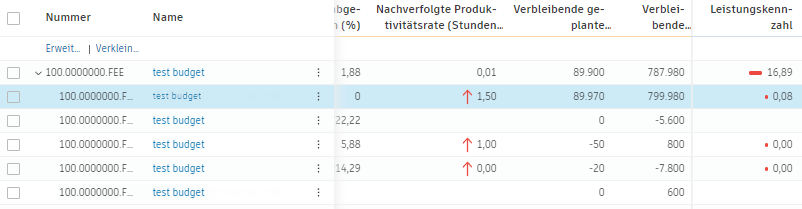

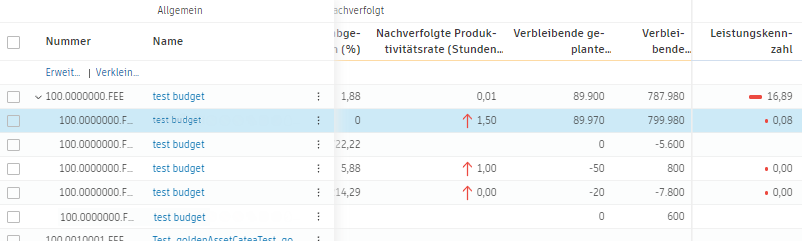

In der Spalte Leistungskennzahl wird auch die Fortschrittsanzeige angezeigt, die die Leistung des verfolgten Elements anzeigt. Die Farbe der Fortschrittsanzeige wird durch den Leistungsverhältnis der Instanzen bestimmt. Auch wenn die Fortschrittsanzeige 1.00 anzeigt, kann es vorkommen, dass eine der Instanzen die Erwartungen übertrifft, während andere sie möglicherweise nicht erfüllen. Sie können die Details einsehen, um die tatsächliche Leistung in jeder Instanz anzuzeigen.
Sie können eine Prognoseanpassung aus einem Protokollierungselement hinzufügen, wenn Sie Probleme in der Leistung sehen und das Budget entsprechend anpassen möchten. So fügen Sie eine Prognoseanpassung hinzu
Wählen Sie die Registerkarte Prognose in Cost Management.
Wechseln Sie zur Registerkarte Leistungserfassung.
Wählen Sie das Menü Mehr neben dem Protokollierungselement aus.
Wählen Sie Prognoseanpassungen aus. Das Fenster Prognoseanpassungen bearbeiten wird angezeigt. Sie können eine dieser beiden Optionen auswählen:
Wenn Sie fertig sind, schließen Sie das Fenster. Anpassungen werden sofort hinzugefügt.

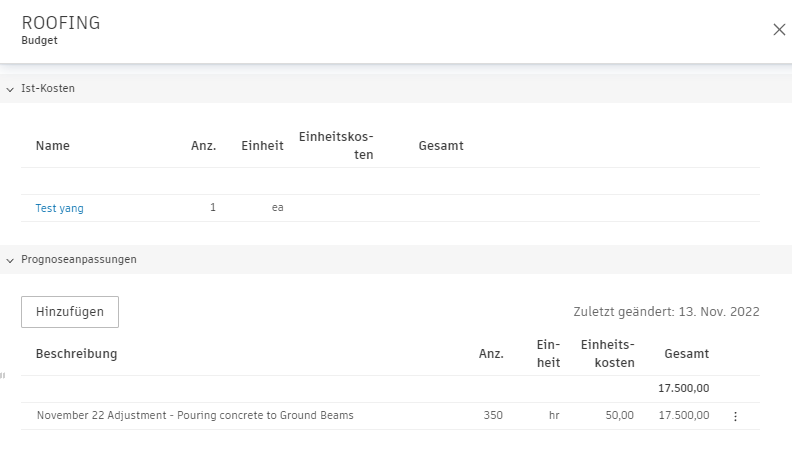

Ihre Prognoseanpassungen sind an verschiedenen Stellen zu sehen, die im Zusammenhang mit dem Budget stehen. Zum Beispiel im Abschnitt Prognoseanpassungen im Bereich Details des Budgets:
