Sperren von Feldern und Aktionen mit einem integrierten ERP-System

Nachdem das ERP-System in Cost Management integriert wurde, können Kontoadministratoren Felder und Aktionen sperren, um Inkonsistenzen, ungeplante Änderungen in Projekten und Fehler zu vermeiden.

Anmerkung: Wenden Sie sich an Ihren ERP-Systemhändler, um die Option Integriert und gesperrt zu aktivieren.

Da das ERP-System in Cost Management integriert ist, wird der Status an folgenden Stellen angezeigt:

Sperren von Feldern und Aktionen

Sie können Felder und Aktionen für integrierte und gesperrte Artikel in den schreibgeschützten Modus ändern. In der Tabelle sehen Sie, was gesperrt werden kann. Verwenden Sie die Suche oben in der Tabelle, um die Ergebnisse einzugrenzen.

Was ist integriert und gesperrt? Gesperrte Abschnitte und Felder in der Flyout-Gruppe Gesperrte Felder in der Tabellenansicht Gesperrte Aktionen
Budget
  • Budget-Code im Abschnitt Details
Diese Felder sind in der Budget-Tabelle gesperrt:
  • Budget Code
  • Qty
  • Unit Cost
  • Betrag
Diese Aktionen sind im Menü Mehr eines Budgets gesperrt:
  • Unterelement hinzufügen
  • Löschen
Hauptvertrag
  • Details
  • Arbeitsumfang
  • Auftraggeberdetails
  • Architektendetails
  • Steuer
  • Genehmigung
  • Einbehaltungsobergrenze
  • Hauptzeitplan
Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Diese Aktionen sind im Menü Mehr eines Hauptvertrags gesperrt:
  • Unterelement hinzufügen
  • Gleichzeitige Zuweisung mehrerer Budgets
  • Kostenaufstellung importieren
  • Kostenaufstellung sperren
  • Löschen
Wenn ein Hauptvertrag gesperrt ist, können keine Hauptvertrags-Kostenaufstellungen auf der Registerkarte Budget erstellt werden.
Hauptvertrags-Unterelement
  • Details
Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Diese Aktionen sind im Menü Mehr eines Hauptvertrags-Unterelements gesperrt:
  • Unterelement hinzufügen
  • Gleichzeitige Zuweisung mehrerer Budgets
  • Löschen
Wenn ein Hauptvertrag gesperrt ist, können Sie auf der Registerkarte Budget keine Hauptvertrags-Kostenaufstellungen erstellen.
Budget-Zahlungsantrag
  • Details
  • Auftraggeberdetails
  • Details zum Änderungsauftrag
  • Steuer
  • Zugehörige Kosten
Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Wenn ein Budget-Zahlungsantrag gesperrt ist, können Sie mit dessen Arbeitsabläufen nicht fortfahren. Der vorherige Antrag kann nicht mehr als genehmigt festgelegt werden.
Im Dialogfeld Hauptzeitplan verwalten ist das Löschen eines Anwendungs- oder Abrechnungszeitraums nicht möglich.
Die Verwaltung von Abrechnungszeiträumen über die Gruppe Details auf der Registerkarte Vertrag ist gesperrt.
Budget-Zahlungsantrag-Unterelement
  • Details
Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Als abgeschlossen markieren ist im Menü Mehr eines Budget-Zahlungsantrag-Unterelements gesperrt.
Vertrag
- entweder im Status Ausgeführt oder wenn er integriert und gesperrt ist
  • Alle Felder im Abschnitt Details mit Ausnahme von Typ
  • Firma des Lieferanten im Abschnitt Lieferantendetails
  • Arbeitsumfang
  • Zugewiesenes Budget
  • Kostenaufstellung
Diese Felder sind in der Tabelle Vertrag gesperrt:
  • Code
  • Name
  • Budget Code
Wenn ein Vertrag integriert und gesperrt ist, können Sie ihn nicht löschen. Auf der Registerkarte Budget ist die Zuordnung eines Budgets zu einem Vertrag nicht verfügbar.
Kostenzahlungsantrag
  • Details
  • Lieferantendetails
  • Details zum Änderungsauftrag
  • Steuer
  • Zugehöriger Budget-Zahlungsantrag
Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Wenn ein Kostenzahlungsantrag gesperrt ist, können Sie mit dessen Arbeitsabläufen nicht fortfahren. Es gibt keine Option zum Löschen einer Anwendung oder von Abrechnungszeiträumen. Vorherige Anwendungen können nicht mehr als akzeptiert, genehmigt oder bezahlt festgelegt werden.
Kostenzahlungsantrag-Unterelement
  • Details
Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Als abgeschlossen markieren ist im Menü Mehr eines Kostenzahlungsantrag-Unterelements gesperrt
Ausgabe
  • Details
  • Lieferantendetails
  • Zugehöriger Budget-Zahlungsantrag
  • Genehmigung
Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Diese Aktionen sind im Menü Mehr einer Ausgabenposition gesperrt:
  • Unterelement hinzufügen
  • Löschen
Ausgabenunterelement
  • Details
    Löschen ist im Menü Mehr eines Ausgabenunterelements gesperrt.
    Kostenposition
    • Details
    • Kostenübersicht
    • Arbeitsumfang
    • Genehmigung
    Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Diese Aktionen sind im Menü Mehr einer Kostenposition gesperrt:
    • Hierarchie definieren
    • Löschen
    Potenzieller Änderungsauftrag
    • Details
    • Arbeitsumfang
    • Genehmigung
    Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Wenn ein potenzieller Änderungsauftrag gesperrt ist, können Sie ihn nicht löschen, seinen Status nicht ändern oder mit seinen Arbeitsabläufen fortfahren.
    Im Menü Mehr sind diese Aktionen gesperrt:
    • Kostenänderungen
    • Kostenposition hinzufügen
    • Kostenposition im Stapel erstellen
    • Markierung hinzufügen
    • Spanne neu berechnen
    Sie können einem gesperrten potenziellen Änderungsauftrag auf der Registerkarte Kostenposition keine Kostenposition zuweisen.
    Angebotsanforderung
    • Details
    • Arbeitsumfang
    • Lieferantendetails
    • Genehmigung
    Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Wenn eine Angebotsanforderung gesperrt ist, können Sie sie nicht löschen, ihren Status ändern oder mit ihren Arbeitsabläufen fortfahren.
    Anforderung für Änderungsauftrag
    • Details
    • Arbeitsumfang
    • Auftraggeberdetails
    • Genehmigung
    Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Wenn eine Anforderung für einen Änderungsauftrag gesperrt ist, können Sie sie nicht löschen, ihren Status nicht ändern oder mit ihren Arbeitsabläufen fortfahren. Ein potenzieller Änderungsauftrag kann keiner gesperrten Anforderung für einen Änderungsauftrag zugewiesen werden.
    AG-Änderungsauftrag
    • Details
    • Arbeitsumfang
    • Auftraggeberdetails
    • Genehmigung
    • Steuer
    Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Wenn ein AG-Änderungsauftrag gesperrt ist, können Sie ihn nicht löschen, seinen Status ändern oder mit seinen Arbeitsabläufen fortfahren. Sie können einem gesperrten AG-Änderungsauftrag keinen potenziellen Änderungsauftrag oder keine Anforderung für einen Änderungsauftrag zuweisen. Spanne hinzufügen ist nicht verfügbar.
    Subunternehmer-Änderungsauftrag
    • Details
    • Arbeitsumfang
    • Lieferantendetails
    • Genehmigung
    • Steuer
    Alle Felder außer den benutzerdefinierten Attributen sind gesperrt. Wenn ein Subunternehmer-Änderungsauftrag gesperrt ist, können Sie ihn nicht löschen, seinen Status nicht ändern oder mit seinen Arbeitsabläufen fortfahren.
    Prognoseanpassung
    • Prognoseanpassung in der Gruppe Details eines Budgets
    - Eine Prognose kann nach dem Sperren nicht mehr gelöscht werden.

    Beispiel - Vertrag sperren

    Sie möchten einen Ihrer Verträge sperren, um ungeplante Änderungen zu verhindern. Dies ist mit ERP-Integration möglich. Fordern Sie das Aktivieren der Sperre bei einem ERP-Systemanbieter an.

    Überprüfen Sie die Tabelle, um zu sehen, welche Felder und Aktionen gesperrt sind. Im Detail:

    Wichtig: Wenn das Hauptelement gesperrt wird, wird auch jedes Unterelement in der Hierarchie gesperrt. Vermeiden Sie nach der Integration das Bearbeiten und Löschen gesperrter Elemente sowie alle Aktionen, die sich auf gesperrte Elemente auswirken können.

    Hinzufügen und Verwalten von sowie Filtern nach der Spalte Integrationsstatus

    Durch Hinzufügen der Spalte Integrationsstatus zu den Tabellenansichten der Registerkarten Budget, Kosten und Änderungsauftrag können Sie sehen, welche Elemente, Abschnitte und Aktionen gesperrt und integriert sind.

    So fügen Sie diese Spalte Ihren Ansichten hinzu

    1. Wählen Sie die Registerkarte Budget, Kosten oder Änderungsauftrag aus.

    2. Wechseln Sie zu der Registerkarte, auf der Sie die Spalte Integrationsstatus hinzufügen möchten.

    3. Klicken Sie auf das Symbol .

    4. Aktivieren Sie die Option Integrationsstatus.

    Nach dem Aktivieren wird die Spalte in der Tabellenansicht angezeigt. Sie können ihre Position wie folgt ändern:

    Tipp: Erfahren Sie mehr über das Anpassen von Cost Management-Tabellen.

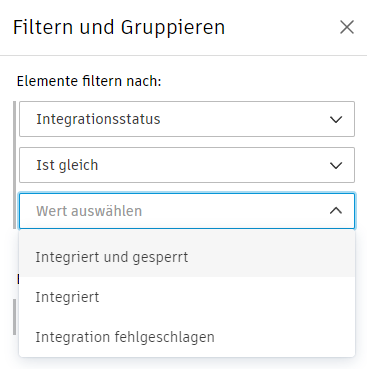

    Sie können die Tabellenansicht auch nach dem Status der Integration filtern:
