Projektadministratoren können über Dienste in Project Admin auf die Einstellungen für Cost Management zugreifen. Dieser Artikel befasst sich schwerpunktmäßig mit den Einstellungen für Prognosen:
Navigieren zu Prognoseeinstellungen in Cost Management
Klicken Sie auf die Modulauswahl .
Wählen Sie die Registerkarte Dienste aus.
Wählen Sie im linken Bereich Cost Management aus.
Anmerkung: Wenn Sie Project Admin direkt über Cost Management aufrufen, beginnen Sie an dieser Position.
Die sekundäre Registerkarte Allgemein ist vorgabegemäß ausgewählt. Wechseln Sie zur Registerkarte Prognose.
Cashflow
Hier können Projektadministratoren die Prognoseverteilung für den Cashflow auf der Registerkarte Prognose einrichten.
Wählen Sie zuerst zwischen wöchentlicher und monatlicher Verteilung.
Anmerkung: Diese Einstellung kann nicht mehr geändert werden, nachdem die geschätzte Verteilung für ein Budget erstellt wurde.

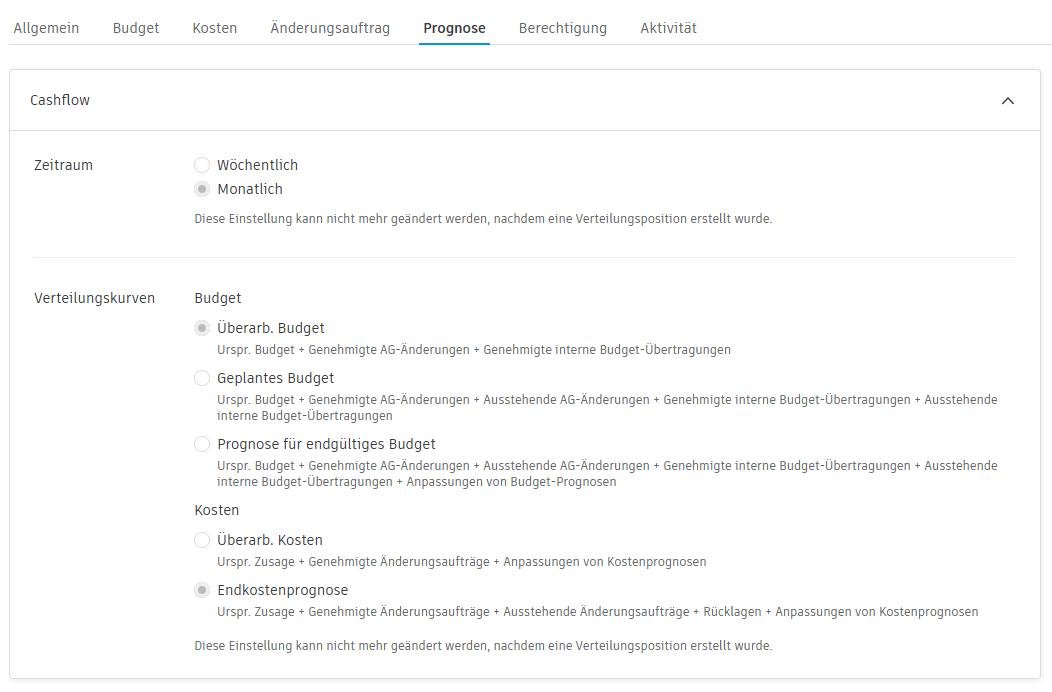

Verteilungskurven
In diesem Abschnitt können Administratoren auswählen, welche Elemente in die Cashflow-Verteilung aufgenommen werden sollen. Es gibt mehrere Optionen, die sich auf das Budget und die Kosten beziehen.
Für das Budget:
Überarbeitetes Budget: Dazu gehören das ursprüngliche Budget, die interne Budget-Übertragung und genehmigte AG-Änderungen.
Geplantes Budget: Dies umfasst die gleichen Elemente wie unter Überarbeitetes Budget und zusätzlich die ausstehenden AG-Änderungen.
Prognose für endgültiges Budget: Dies umfasst alle Elemente im geplanten Budget sowie Anpassungen von Budget-Prognosen. Diese Kurve ist sichtbar, wenn Projektadministratoren die Einstellung für die Budget-Prognose festgelegt haben.
Für die Kosten:
Überarbeitete Kosten: Dazu gehören Zusagen, genehmigte Änderungsaufträge und Prognoseanpassungen.
Endkostenprognose: Dies umfasst alle Elemente unter Überarbeitete Kosten sowie Rücklagen und ausstehende Änderungsaufträge.
Anmerkung: Nachdem eine Verteilungsposition erstellt wurde, können diese Einstellungen nicht mehr geändert werden.
