Acceda a un análisis de flujo de efectivo a nivel de proyecto y visualice rápidamente la diferencia entre la planificación real y la previsión con gráficos dinámicos integrados.
Cuando se pronostican todos los elementos de línea de presupuesto, puede ir a la ficha Flujo de efectivo para ver un análisis del flujo de efectivo a nivel de proyecto, y la previsión y la realidad planificadas. En función de ello, puede investigar los detalles. La ficha Flujo de efectivo es un lugar centralizado para crear y administrar todas las distribuciones de flujo de efectivo.
En este artículo:
En la herramienta Servicios, los administradores de proyectos pueden establecer los periodos de previsión que prefieran: semanal o mensual. Una vez creada una distribución de previsión en cualquier elemento de presupuesto, esta configuración no se puede cambiar.
Consulte Configuración de previsiones para obtener más información.
Puede crear elementos de distribución para ver el rendimiento del presupuesto en un nivel de proyecto con cuatro curvas integradas.
Para crear un elemento de distribución:
Vaya a la ficha Flujo de efectivo en la herramienta Previsión.

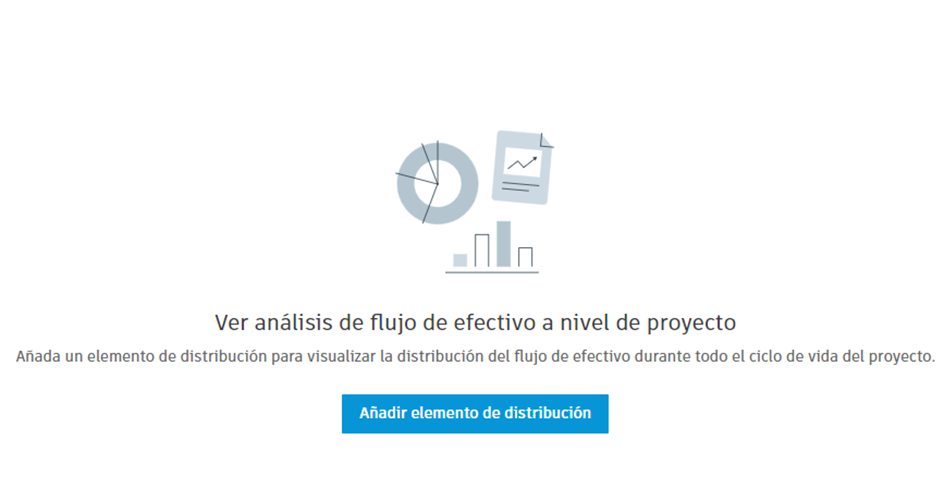

Si aún no se ha creado ningún elemento de distribución, verá la opción Añadir elemento de distribución:

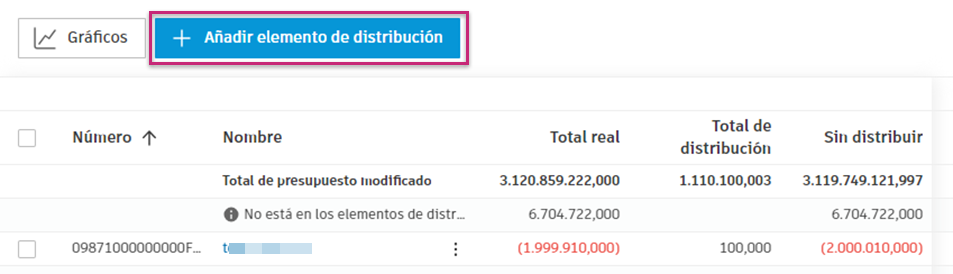

Sin embargo, si ya hay elementos existentes, el botón Añadir elemento de distribución se muestra en la parte superior:

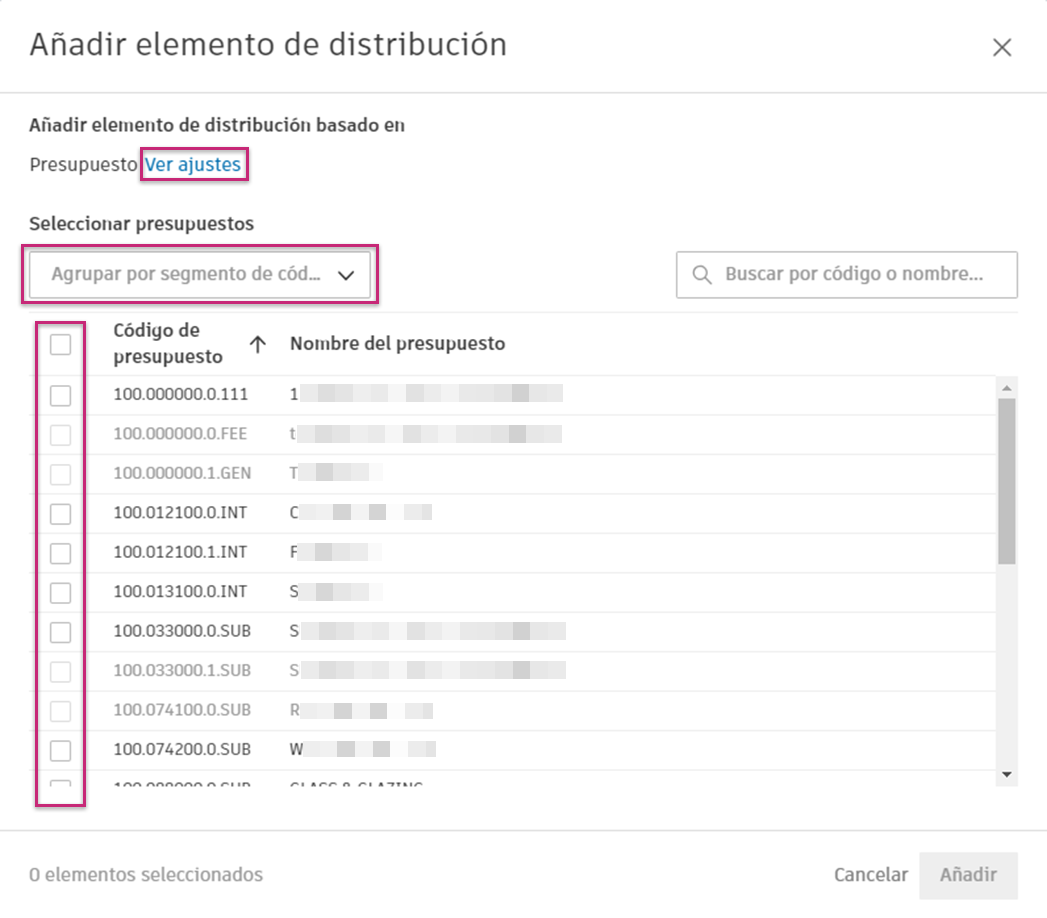

Ahora puede elegir la base de un elemento de distribución: presupuesto, segmento de código de presupuesto o contrato.

Seleccione los elementos de distribución y haga clic en Añadir.
Los elementos de distribución se añaden a la lista Presupuesto modificado, la vista detallada de la ficha Flujo de efectivo. En la ficha Coste y tiempo, puede conectar los presupuestos con las tareas de planificación, pero la distribución real se realiza en la vista de flujo de efectivo. Para crear una distribución, debe haber creado tareas planificadas.
Después de crear una tarea de planificación y un elemento de distribución, puede crear una distribución de flujo de efectivo para ver un análisis de dicho flujo a nivel de proyecto y la previsión planificada y real. Para ello:
Vaya a la ficha Flujo de efectivo en la herramienta Previsión.
Abra la vista de lista de elementos de distribución de Presupuesto modificado o Previsión del coste final. En nuestro escenario, hemos hecho clic en Presupuesto modificado. Se abre la vista detallada de Presupuesto modificado. Si el administrador de proyectos permite previsión presupuestaria, verá Previsión presupuestaria final.

Verá la lista de elementos de distribución. Haga clic en el menú Más
junto al que desea crear una distribución.

Elija las fechas de inicio y finalización de la distribución. Elija el estilo de la curva del flujo de efectivo.

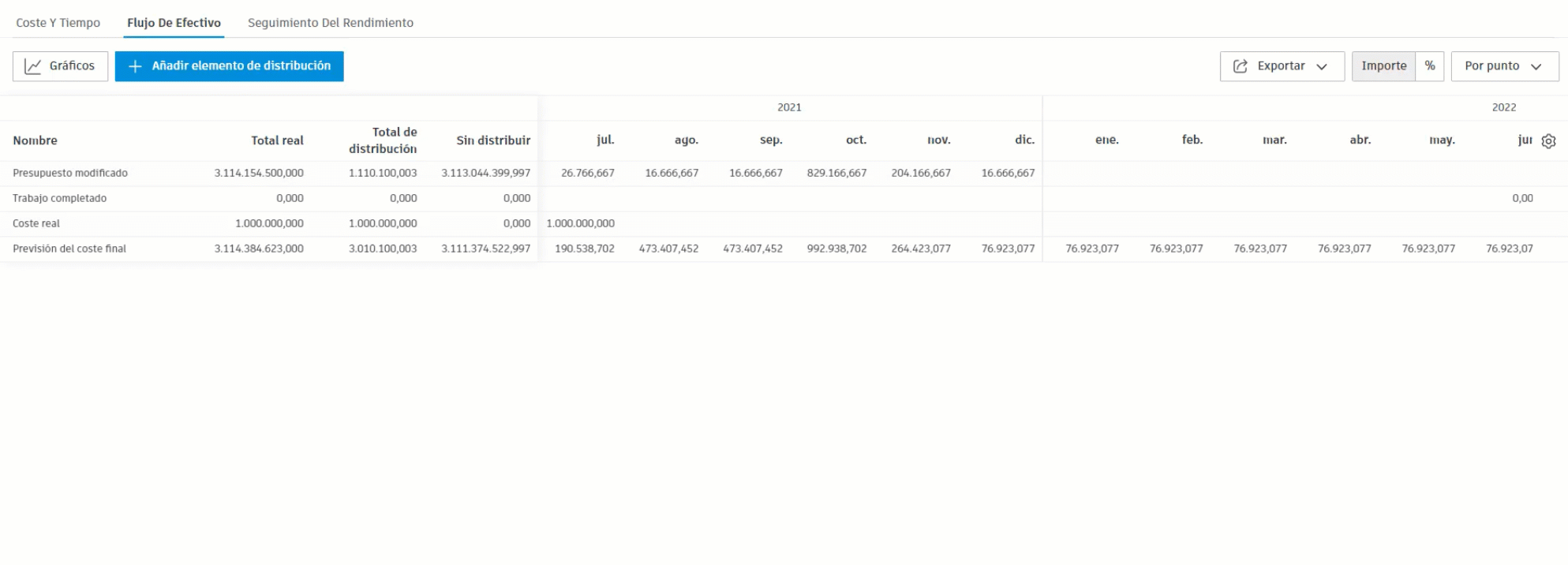

Se crea la distribución. Verá la tabla con la distribución creada, dividida en meses y años, y podrá cargar más períodos cuando estén disponibles.

Si lo prefiere, puede modificar las fechas.

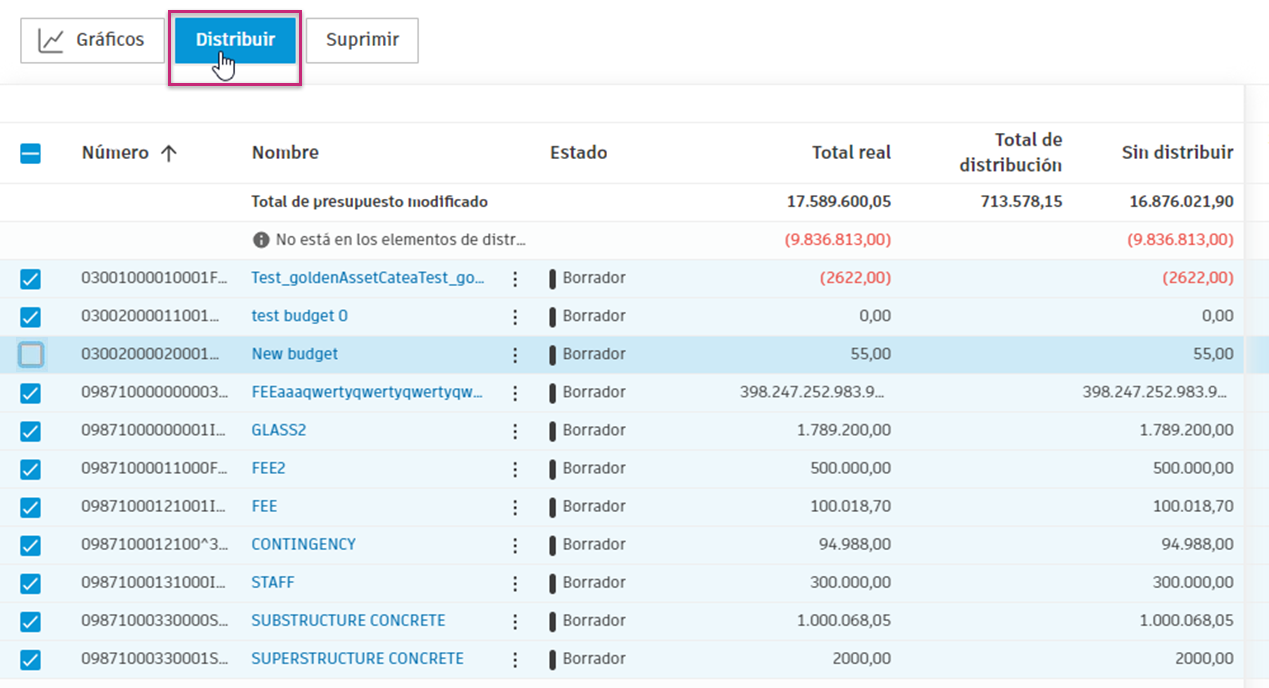

Para crear una distribución basada en varios elementos de distribución, seleccione los elementos de distribución y haga clic en Distribuir en la parte superior de la página.

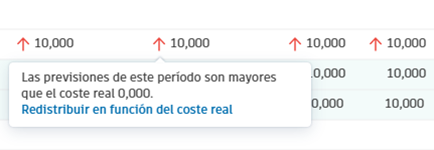

En ocasiones, en la gestión del flujo de efectivo, los costes reales pueden diferir de la previsión del coste final de cada período. Si el valor de un período específico de la curva de previsión del coste final (o previsión de coste final) no coincide con el período correspondiente de la curva de coste real, aparecerá un indicador en la vista de lista de elementos de distribución.

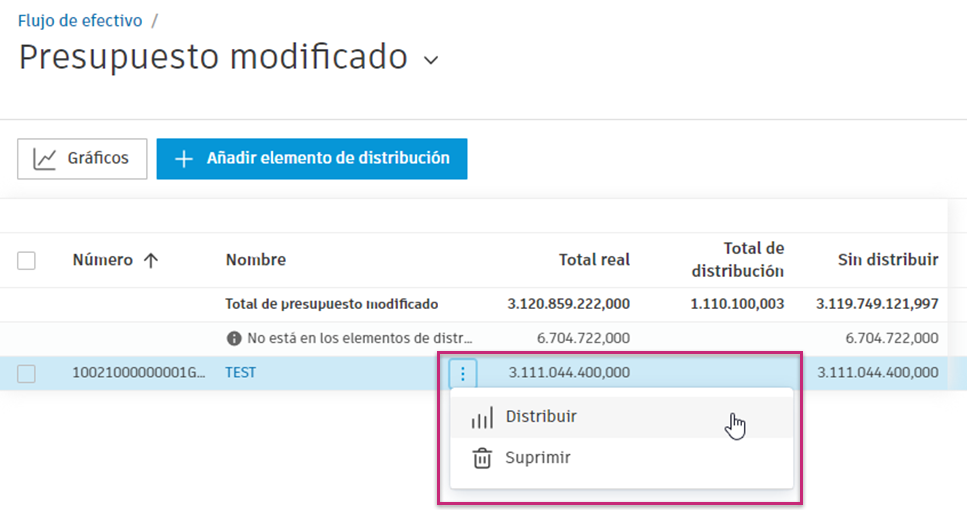

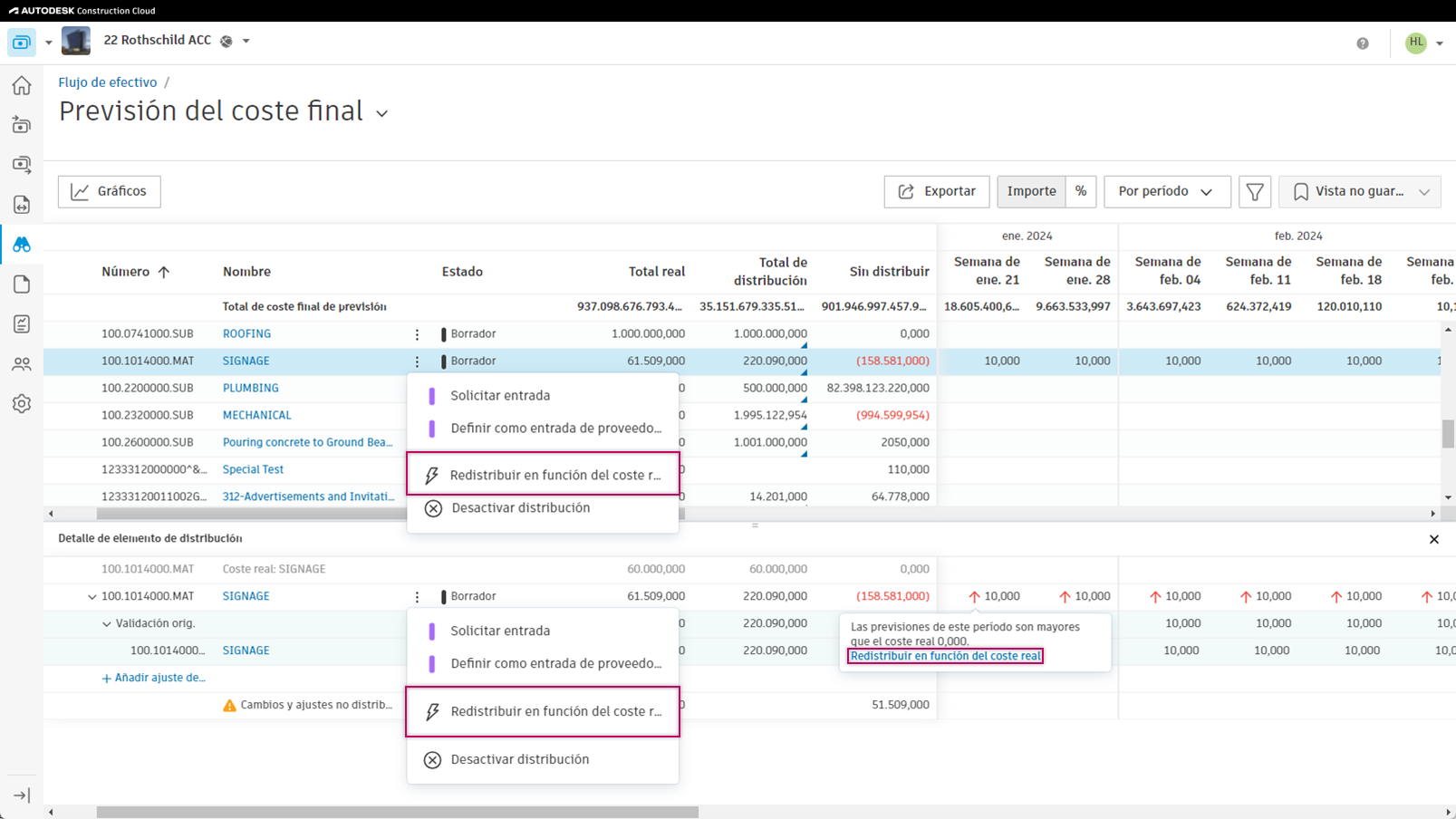

Un menú contextual ofrece la opción de Redistribuir en función del coste real.

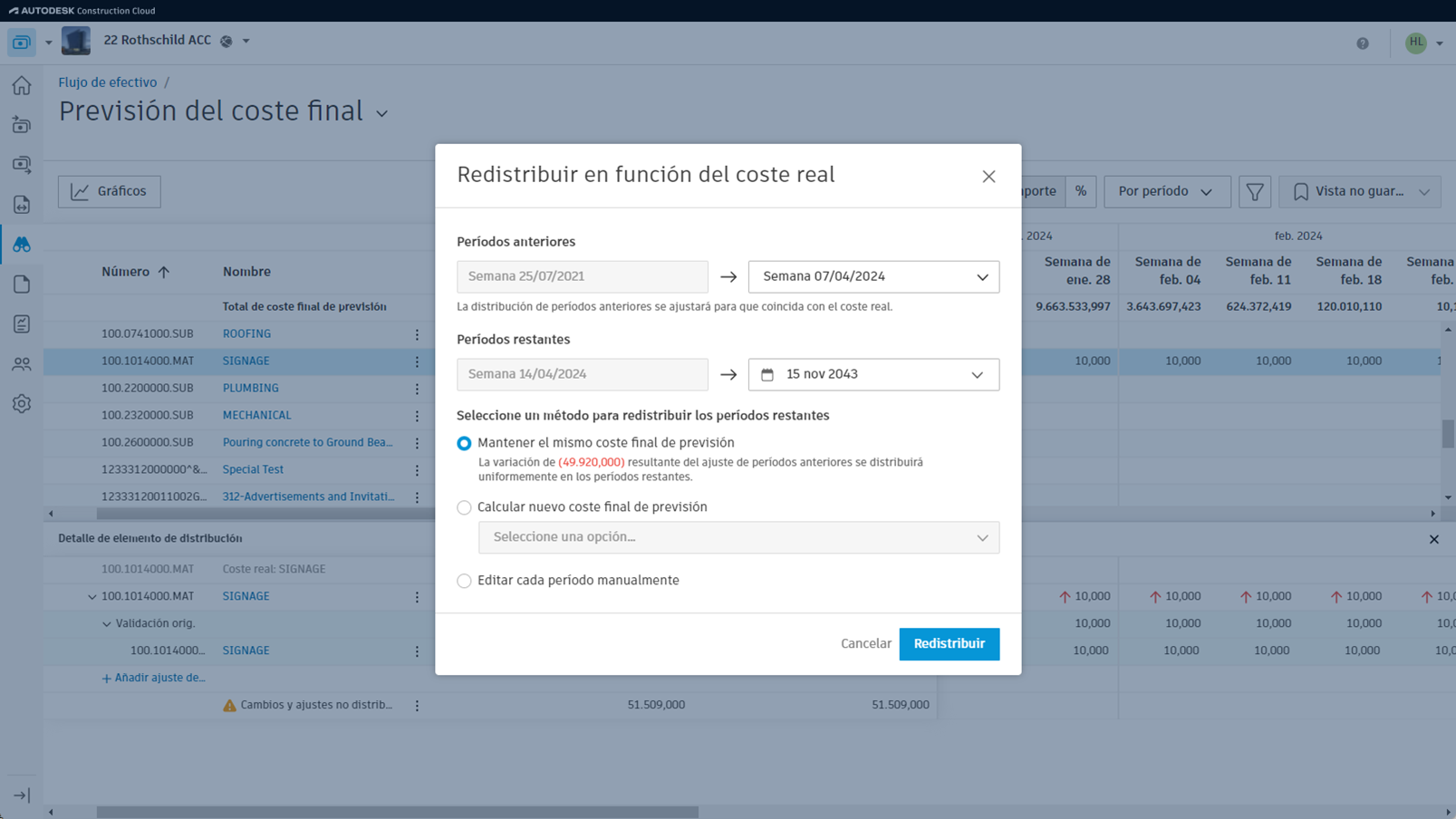

Tras la selección, verá varias opciones:

Tras hacer clic en el botón Redistribuir del cuadro de diálogo, los períodos anteriores se ajustarán para que coincidan con el coste real. El período actual no se incluye en estos ajustes.
La línea del elemento de distribución se podrá editar. Los botones Cancelar y Confirmar se muestran en el extremo derecho de la fila.
La variación resultante del ajuste de períodos anteriores se distribuirá de manera uniforme entre los demás períodos.
Aquí tiene varias opciones disponibles:
Los períodos restantes conservan sus valores, pero se pueden modificar según sea necesario. Para ello, abra la vista detallada de distribución y edite los valores en los periodos pertinentes.
A continuación se muestra una demostración de los ajustes automatizados de las previsiones:
Además de los ajustes de previsión automáticos también puede crear ajustes manualmente.
En nuestro escenario, estamos realizando ajustes en Previsión del coste final para Nuevo presupuesto de PM de viajes. Para ello:
Haga clic en el triángulo azul de la Distribución total.
Seleccione Añadir ajuste de previsión en el panel desplegable.

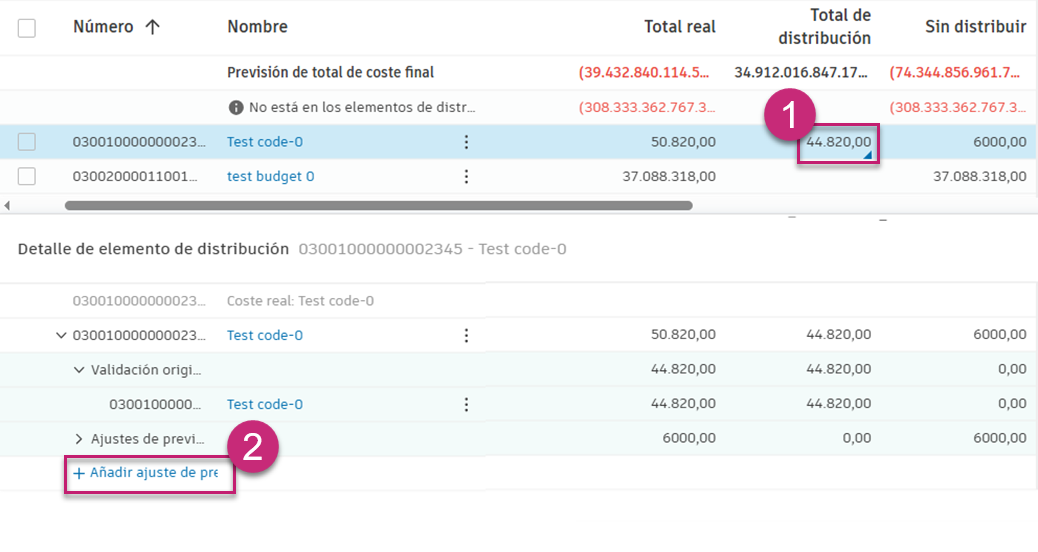

En la nueva ventana, elija un presupuesto al que añadir el ajuste de previsión.
Haga clic en Añadir.

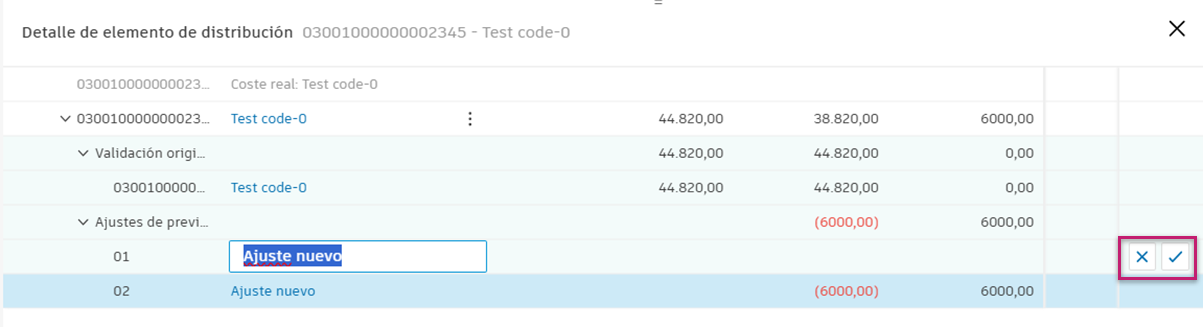

Asigne un nombre al nuevo ajuste y apruébelo.

Ahora, abra la vista de detalle del elemento de distribución de Nuevo presupuesto de PM de viajes y edite los valores de los periodos correspondientes.
Puede añadir ajustes de previsión de la misma forma en Presupuesto modificado (o Previsión presupuestaria final, cuando la previsión presupuestaria está activada) y Previsión del coste final.
Utilice la distribución de cantidades para realizar un seguimiento del flujo de efectivo con las cantidades y unidades (horas, días, semanas) junto con los importes en dólares. Esto le ayuda a administrar los presupuestos de mano de obra y el trabajo basado en el tiempo, ya que muestra tanto la cantidad de trabajo como cuándo se realizará.
Situación de ejemplo: Al crear presupuestos mediante cantidades y costes unitarios (por ejemplo, 100 horas × 50 USD/hora = 5000 USD), el sistema solo realiza un seguimiento del importe total en dólares (5000 USD) y pierde la información de la cantidad original (100 horas).
Solución: La distribución de cantidades conserva tanto los importes en dólares como las cantidades originales, lo que le permite hacer lo siguiente:

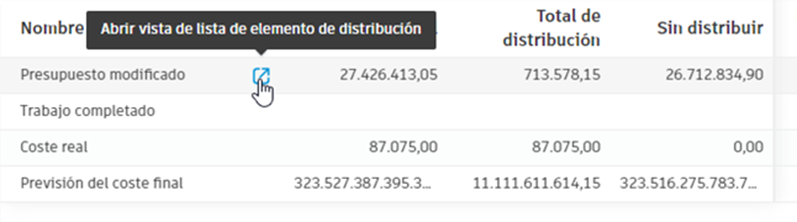

Para trabajar con la distribución de cantidades, abra la vista de lista de elementos de distribución:

A continuación, puede:
Alternar vistas: cambie entre las vistas "Cantidad" y "Cant. de entrada" mediante el botón de alternar.

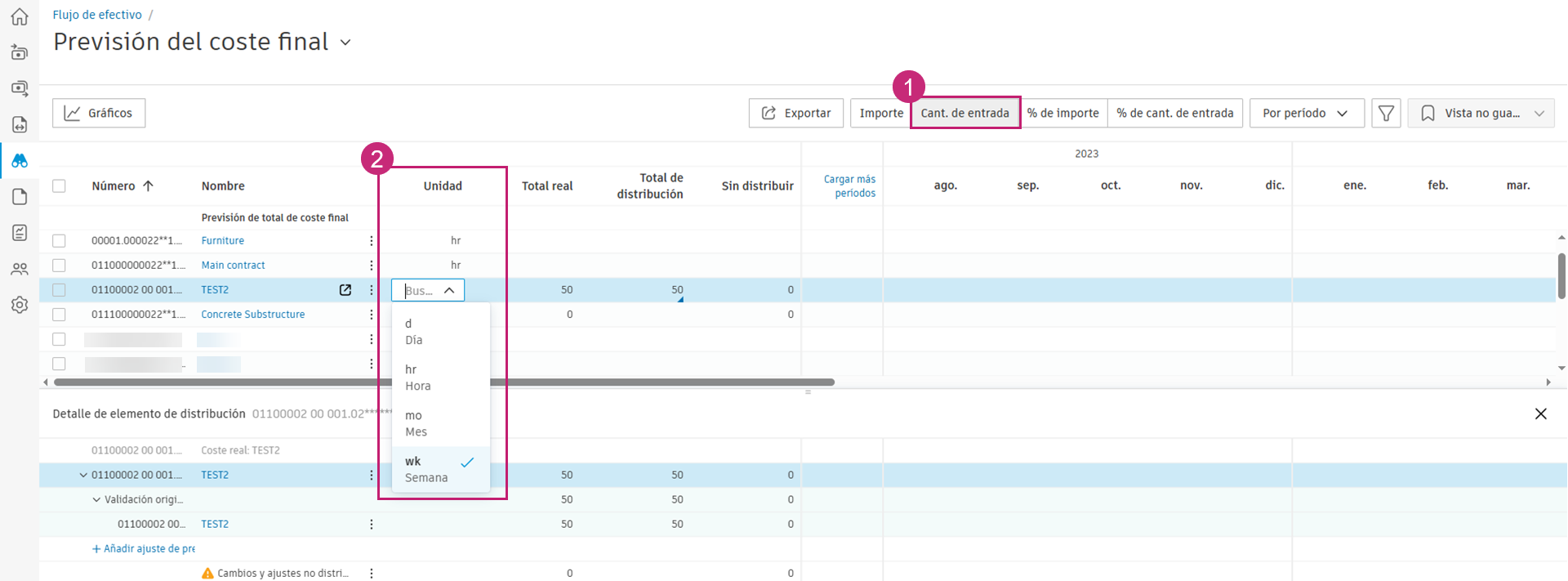

Trabajar con la columna Unidad: en la vista de cantidad, verá la columna "Unidad" que muestra:

Esta función es muy valiosa para calcular la mano de obra y otros trabajos basados en el tiempo. Intente utilizar las mismas unidades de tiempo en tipos de trabajo similares. Actualice tanto las cantidades como los importes a medida que avanza el proyecto. Preste atención a los costes por unidad al ajustarlos y asegurarse de que siguen siendo realistas.
Características principales:
Ajustes de previsión. Al añadir ajustes de previsión:
Redistribuir en función del coste real: al redistribuir importes en función de los costes reales, el sistema también redistribuye las cantidades de forma proporcional, manteniendo las previsiones de cantidad alineadas con el progreso real.
Modifique la cantidad y el coste por unidad por período después de añadir el ajuste de previsión. Para ello, en la vista consolidada, haga lo siguiente:

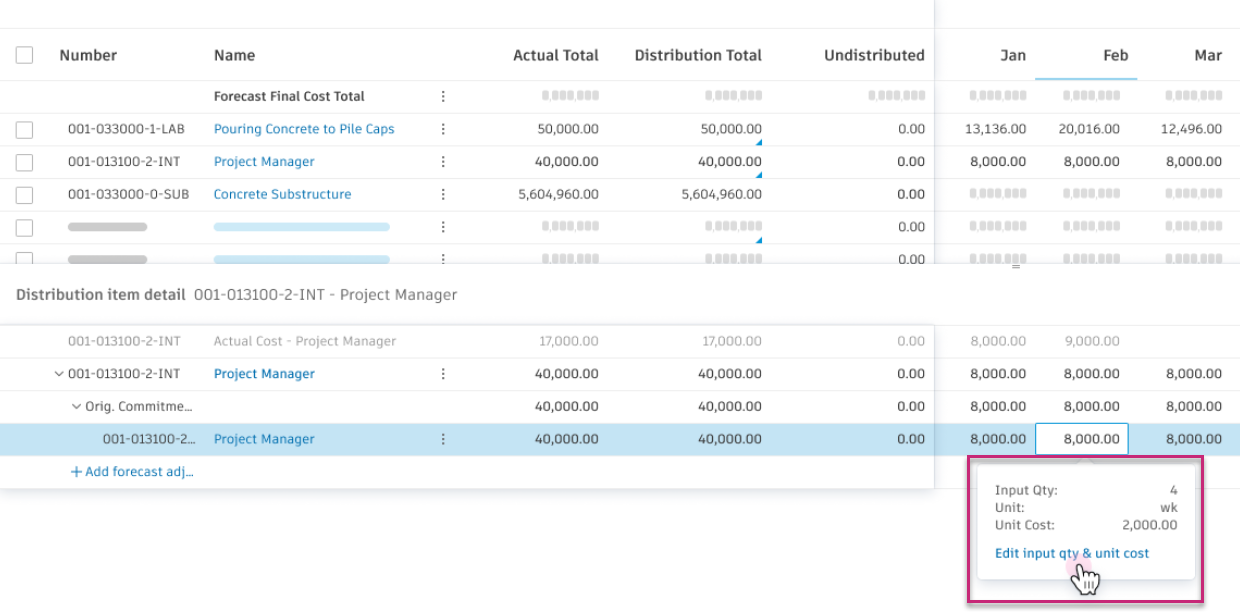

Haga clic en Editar cantidad de entrada y coste por unidad.

Edite la distribución.

El sistema selecciona automáticamente las unidades correspondientes:
Para distribuciones basadas en el tiempo, puede alternar entre diferentes unidades de tiempo: hr (horas), d (días), wk (semanas) o mo (meses).
El sistema convierte automáticamente las cantidades cuando se cambian las unidades (por ejemplo, 40 horas se convierten en 1 semana).

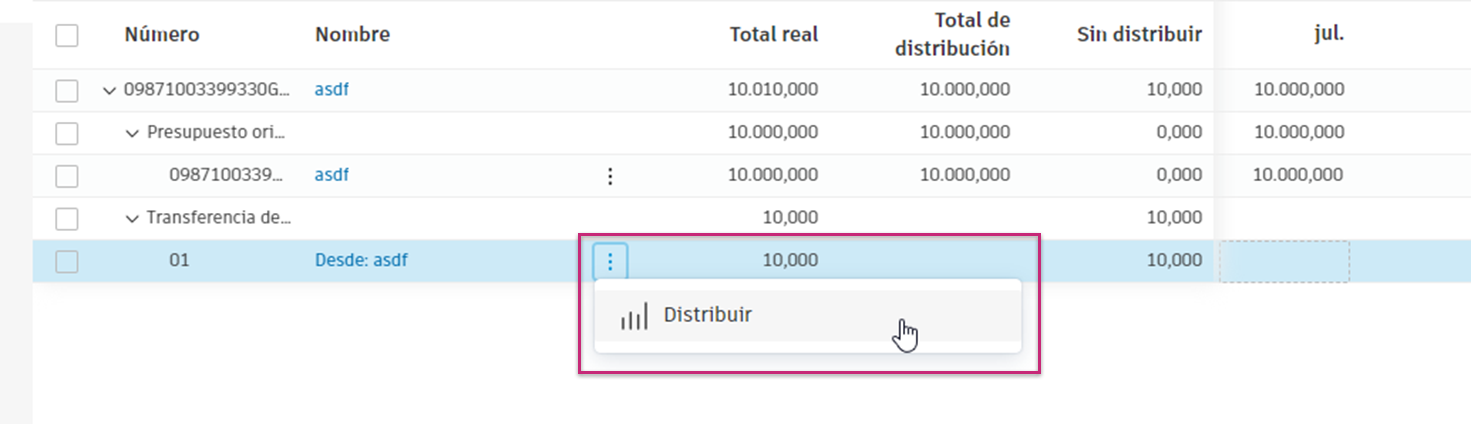

La columna No distribuido advierte de las diferencias existentes entre el importe de la vista de presupuesto y el distribuido actualmente. Al seleccionar el menú Más

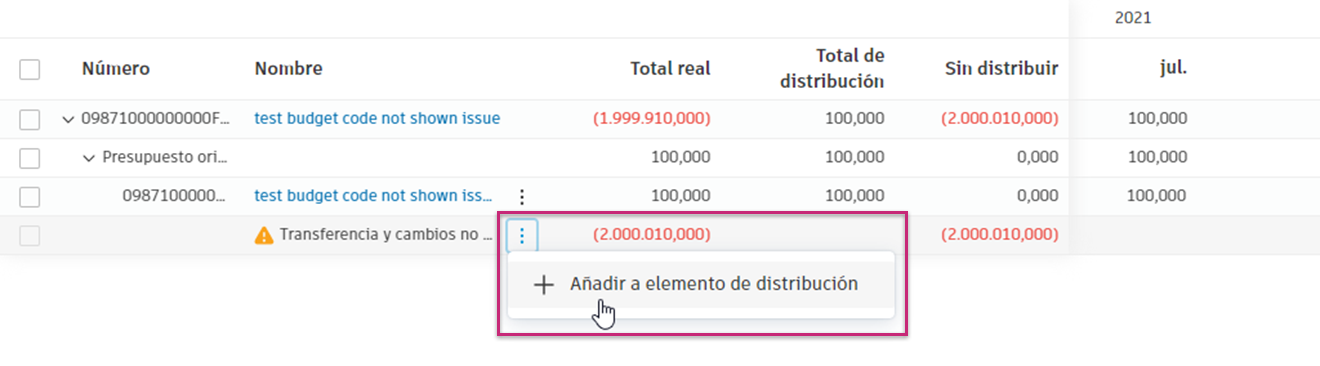

junto al elemento con un triángulo naranja, puede añadir artículos no distribuidos para transferencias u órdenes de cambio, de modo que se puedan distribuir por separado del trabajo original.

Después de añadir el elemento de distribución, verá la vista detallada:

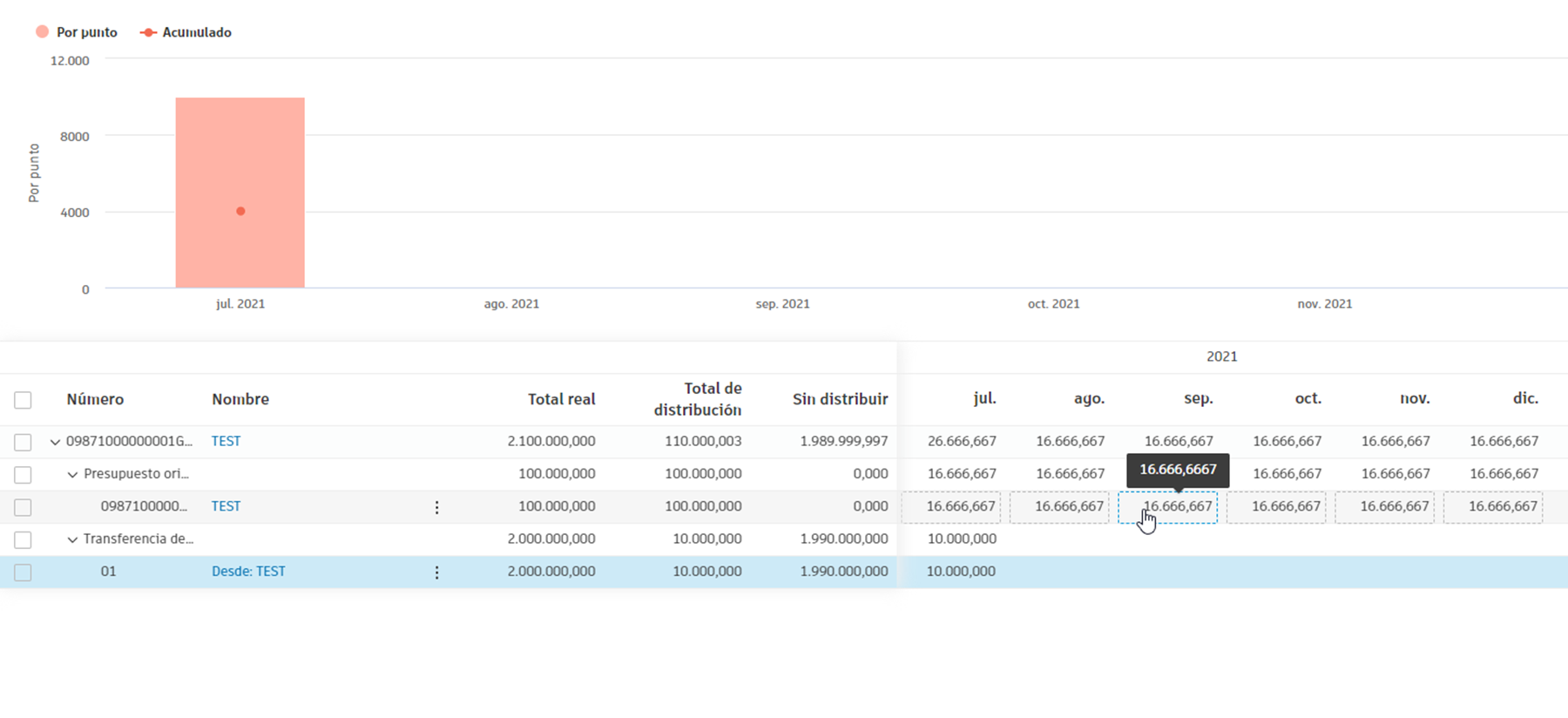

Puede distribuir estos elementos utilizando las curvas predefinidas o manualmente.

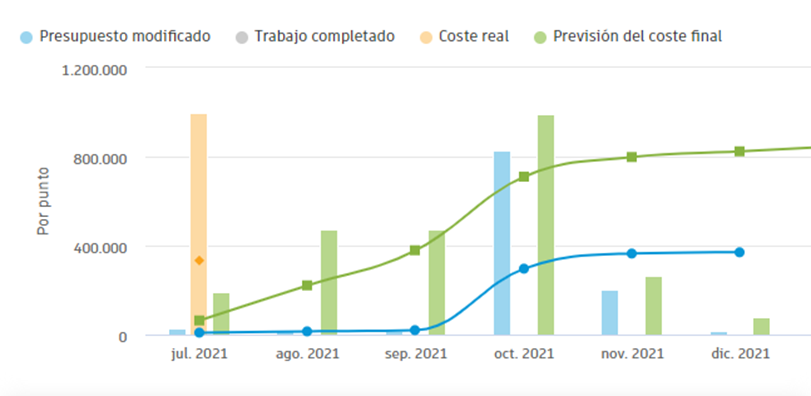

Los importes de Cambios del propietario aprobados y Transferencia presupuestaria interna se muestran en un color diferente en el gráfico.

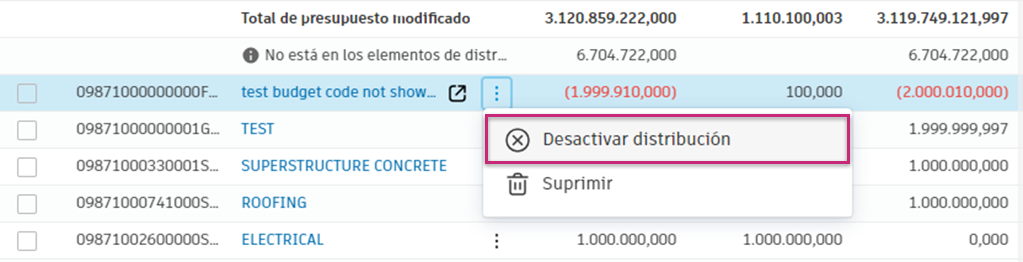

Para borrar una distribución, haga clic en el menú Más
junto a un elemento de distribución y seleccione Borrar distribución.

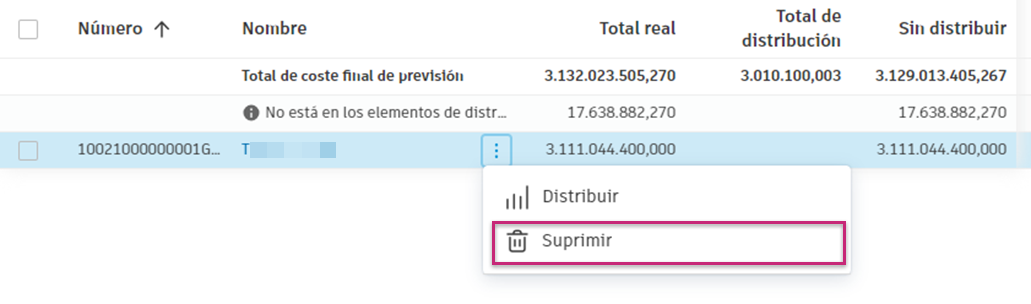

Para suprimir un elemento de distribución, haga clic en el menú Más
y seleccione Suprimir. Para suprimir más de un elemento de distribución, seleccione los cuadros situados junto a los elementos que desea suprimir y, a continuación, haga clic en Suprimir.

En ambos casos, se le solicitará que confirme la acción.
La función colaborativa de la herramienta Previsión permite a los usuarios enviar elementos de distribución a los proveedores y solicitar sus comentarios.
Obtenga más información sobre Flujo de trabajo colaborativo de flujo de efectivo.
Aprenda a:
Los equipos pueden acceder a un análisis del flujo de efectivo a nivel de proyecto para visualizar con facilidad la distribución de dicho flujo a lo largo del ciclo de vida del proyecto. Este resumen en tiempo real permite a los equipos ver los datos reales planificados y las previsiones rápidamente con todos los detalles, cuando sea necesario. Para acceder a la tabla Flujo de efectivo, abra la herramienta Previsión.
Para mostrar el gráfico dinámico de tiempo frente a dinero integrado, seleccione el icono
. A continuación, puede:

Puede manipular la tabla Flujo de efectivo mediante el icono
:
También puede ver detalles específicos seleccionando el icono
que aparece en la tabla al pasar el cursor sobre una línea:

Se abre la vista del presupuesto para la columna específica. Añada elementos de distribución y cree distribuciones de flujo de efectivo a partir de esta vista. Haga clic en los elementos de presupuesto con el icono
para ver una previsión más detallada. Los períodos se dividen en meses y años, con períodos adicionales disponibles para cargar siempre que sea necesario.

Los períodos de flujo de efectivo son dinámicos. Por lo tanto, la posición y la visibilidad de la columna de período no se pueden guardar en las vistas guardadas del flujo de efectivo. Solo se conservarán las siguientes columnas en las vistas guardadas:
Puede ver y editar los detalles de un elemento de distribución en la lista, así como ver el contexto de flujo de efectivo de otros elementos de distribución, mostrando estos detalles en una subtabla.
Para mostrar los detalles de los elementos de distribución en una subtabla de la vista de lista:

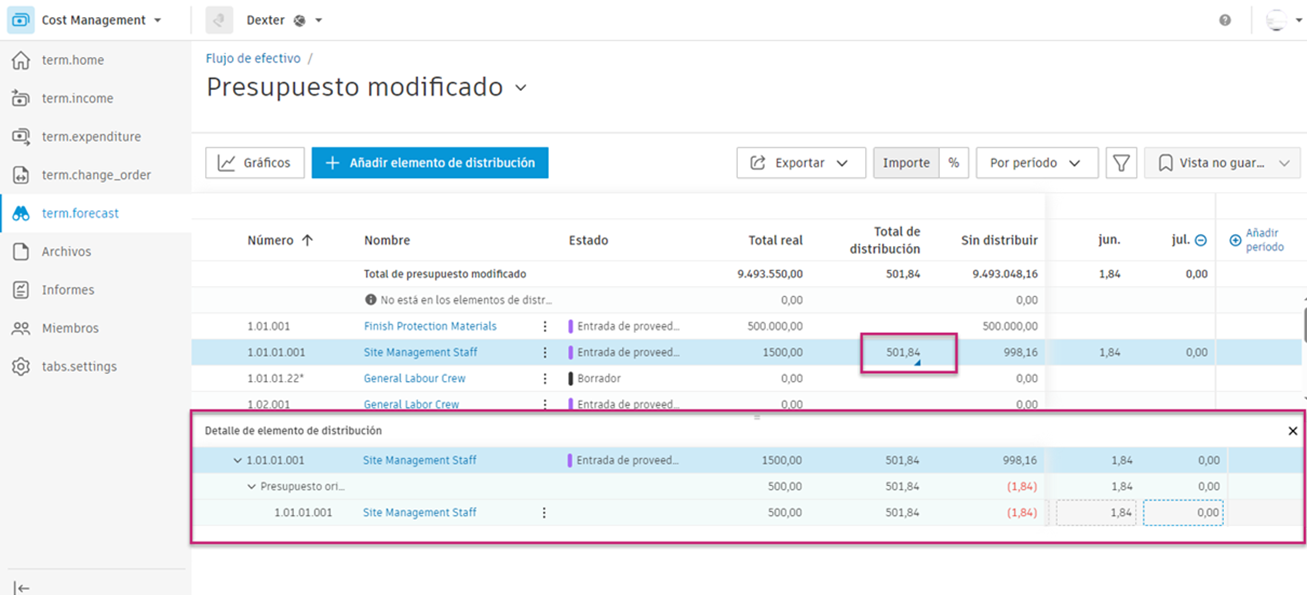

Seleccione cualquier total de distribución que tenga un indicador de triángulo azul para expandir la subtabla.

Ahora puede editar los detalles de un elemento y ver otros elementos.
Ajustes de previsión entre herramientas
Otras herramientas y flujos de trabajo de previsión
