Prévision des flux de trésorerie

Accédez à une analyse de flux de trésorerie au niveau du projet et visualisez rapidement la différence entre les données prévues, réelles et prévisionnelles à l'aide de graphiques dynamiques intégrés.

Lorsque tous les éléments de ligne budgétaire sont prévus, vous pouvez accéder à l’onglet Flux de trésorerie pour consulter une analyse de flux de trésorerie au niveau du projet et les prévisions planifiées et réelles. Vous pouvez ainsi examiner les détails. L’onglet Flux de trésorerie est un emplacement centralisé pour créer et gérer toutes les distributions de flux de trésorerie.

Dans cet article :

Définir la période de prévision préférée

Dans l’outil Paramètres, les administrateurs de projet peuvent définir des périodes de prévision préférées, hebdomadaires ou mensuelles. Une fois qu’une distribution de prévision est créée sur un élément budgétaire, ce paramètre ne peut pas être modifié.

Pour en savoir plus, reportez-vous à la rubrique Paramètres de prévision.

Créer un élément de distribution

Vous pouvez créer des éléments de distribution pour voir les performances de votre budget au niveau d’un projet avec quatre courbes intégrées.

Remarque : Vous pouvez choisir entre une distribution hebdomadaire et mensuelle des prévisions dans la section Paramètres de prévision, ainsi que configurer la façon dont les éléments de distribution seront créés.

Pour créer un élément de distribution :

  1. Accédez à l’onglet Flux de trésorerie dans l’outil Prévision.

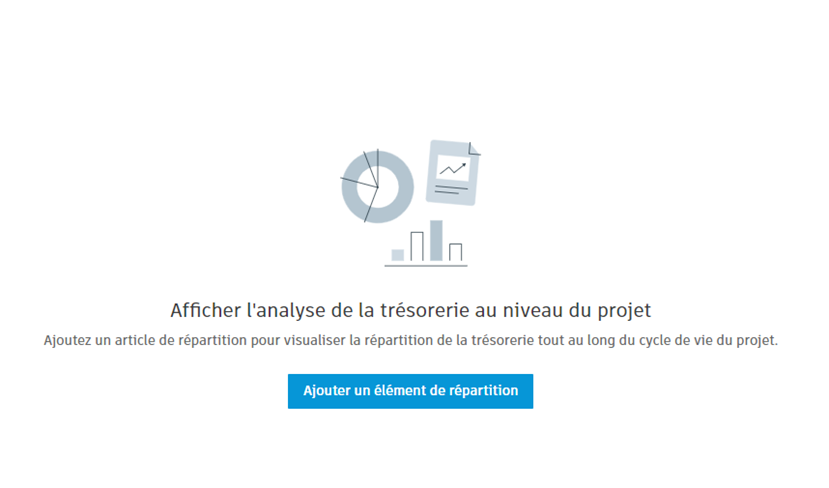

  2. Si aucun élément de distribution n'est encore créé, l'option Ajouter un élément de distribution s'affiche :

    Ajouter un élément de distribution

    Toutefois, s'il existe des éléments, le bouton Ajouter un élément de distribution s'affiche dans la partie supérieure :

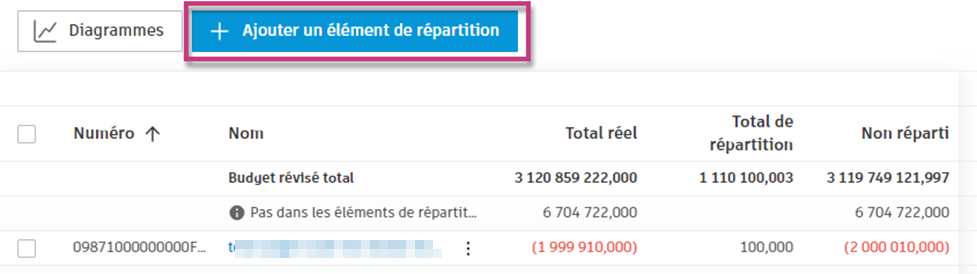

    Ajouter un élément de distribution (bouton dans la partie supérieure)

  3. Vous pouvez désormais choisir la base d'un élément de distribution : budget, segment de code budget ou contrat.

    Options de la fenêtre de distribution

  4. Sélectionnez les éléments de distribution et cliquez sur Ajouter.

    Conseil : Vous devrez peut-être disposer d'une autorisation pour afficher les éléments de ces listes. Contactez un administrateur de projet pour obtenir les autorisations. Pour l’onglet Budget, vous devez Tout afficher ou Contrôle total. Dans l’onglet Contrat, vous devez utiliser les options Collaborer, Afficher tout ou Contrôle total. En savoir plus sur les autorisations de Cost Management.

Les éléments de distribution sont ajoutés à la liste Budget révisé, la vue détaillée de l'onglet Flux de trésorerie. Dans l'onglet Coût et temps, vous pouvez connecter les budgets aux tâches de planification, mais la distribution réelle est effectuée dans l'affichage de la trésorerie. Pour créer une distribution, vous devez avoir créé des tâches planifiées.

Création d’une distribution

Après avoir créé une tâche de planification et un élément de distribution, vous pouvez créer une distribution de trésorerie pour voir une analyse de trésorerie au niveau du projet et les prévisions planifiées et réelles. Pour ce faire :

  1. Accédez à l’onglet Flux de trésorerie dans l’outil Prévision.

  2. Ouvrez la vue de liste des éléments de distribution du Budget révisé ou du Coût final prévu. Dans notre scénario, nous avons cliqué sur Budget révisé. La vue détaillée du budget révisé s'ouvre. Si l'administrateur de projet autorise les prévisions budgétaires, vous verrez ici Budget final prévu.

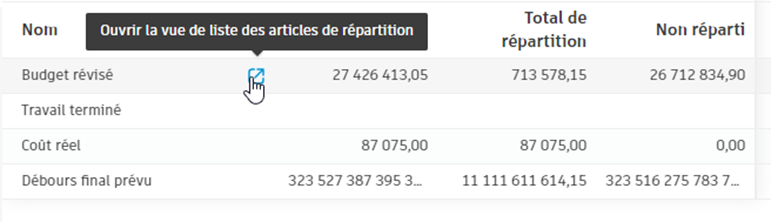

    Ouvrir la vue de liste des éléments de distribution

  3. La liste des éléments de distribution s'affiche. Cliquez sur le menu Plus menu Plus à côté de celui où vous souhaitez créer une distribution.

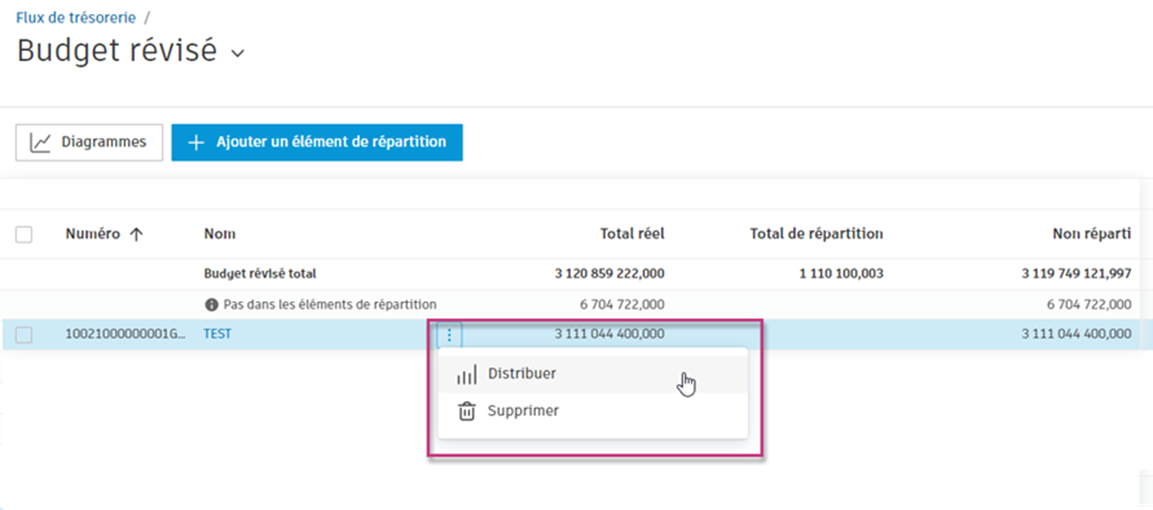

    Option de distribution

  4. Choisissez les dates de début et de fin de la distribution. Choisissez le style de la courbe de flux de trésorerie.

    Remarque : Les ressources avec plage de dates sont disponibles pour la distribution dans la vue de flux de trésorerie. Vous pouvez afficher les quantités par période comme alternative aux montants en dollars, et ajouter des ressources dans les deux sens entre les éléments de distribution et les vues de flux de trésorerie. Pour plus d'informations, consulter la rubrique Distribution des quantités. Pour configurer les paramètres de fréquence des ressources basées sur des plages de dates, consultez Ressources basées sur les plages de dates.

La distribution est créée. Vous verrez le tableau avec la distribution créée, divisée en mois et années, et vous pouvez charger plus de périodes lorsqu'elles deviennent disponibles.

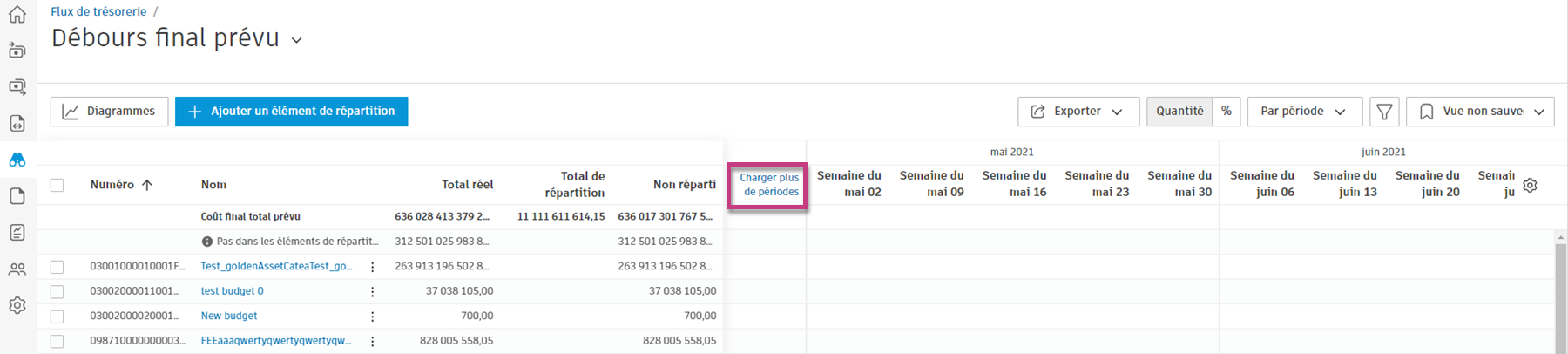

Option Charger plus de périodes

Vous pouvez remplacer les dates si vous le souhaitez.

Créer une distribution à partir de plusieurs éléments de distribution

Pour créer une distribution basée sur plusieurs éléments de distribution, sélectionnez les éléments de distribution et cliquez sur Distribuer en haut de la page.

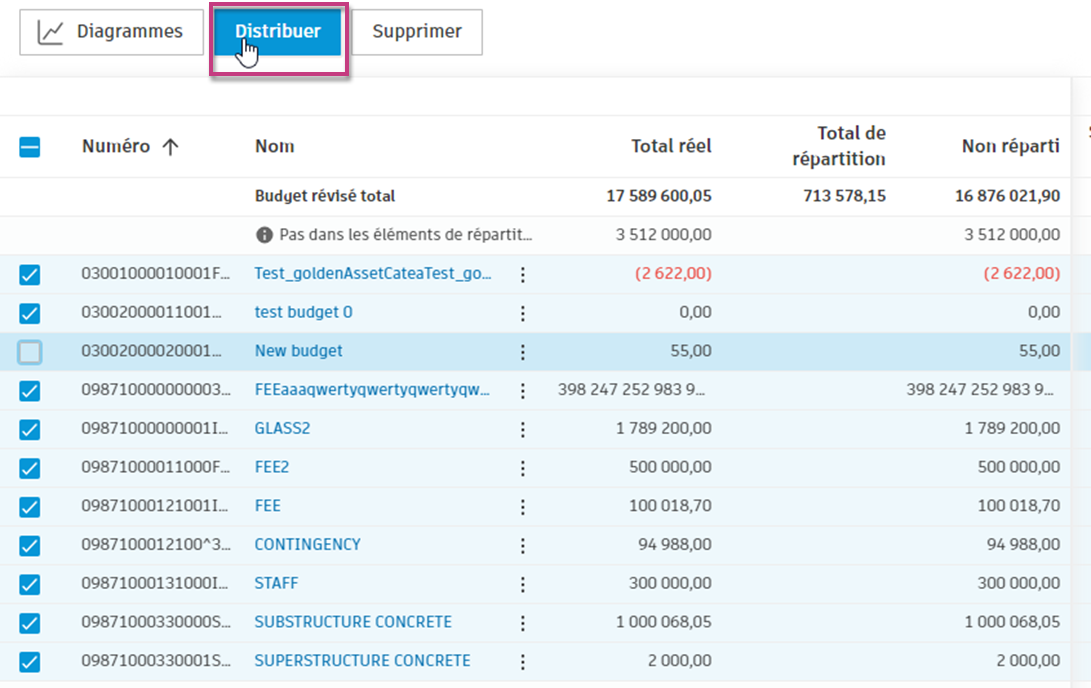

Distribution de plusieurs éléments

Rajustements automatiques des prévisions

Dans le cas de la gestion des flux de trésorerie, les coûts réels peuvent parfois diverger des coûts finaux prévus pour chaque période. Si la valeur d'une période donnée sur la courbe du Coût final prévu (ou Budget final prévu) diffère de celle de la même période sur la courbe du Coût réel, un indicateur s'affiche dans la vue de liste des éléments de distribution.

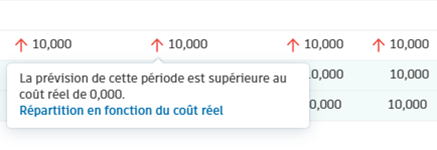

Indicateur de rajustement des prévisions

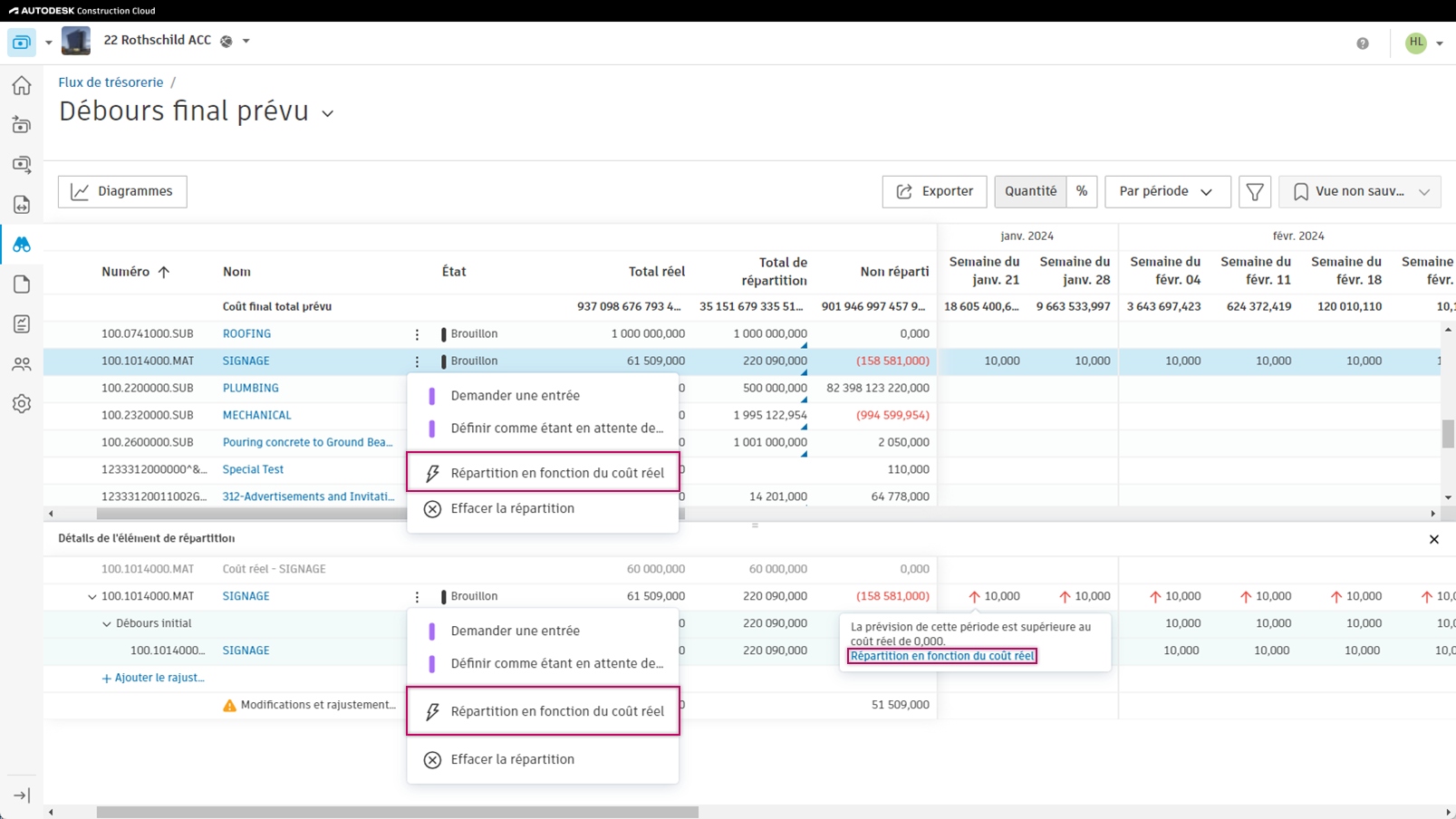

Un menu contextuel offre l'option de Redistribuer en fonction du coût réel.

Redistribuer en fonction du coût réel

Après la sélection, plusieurs options s'affichent :

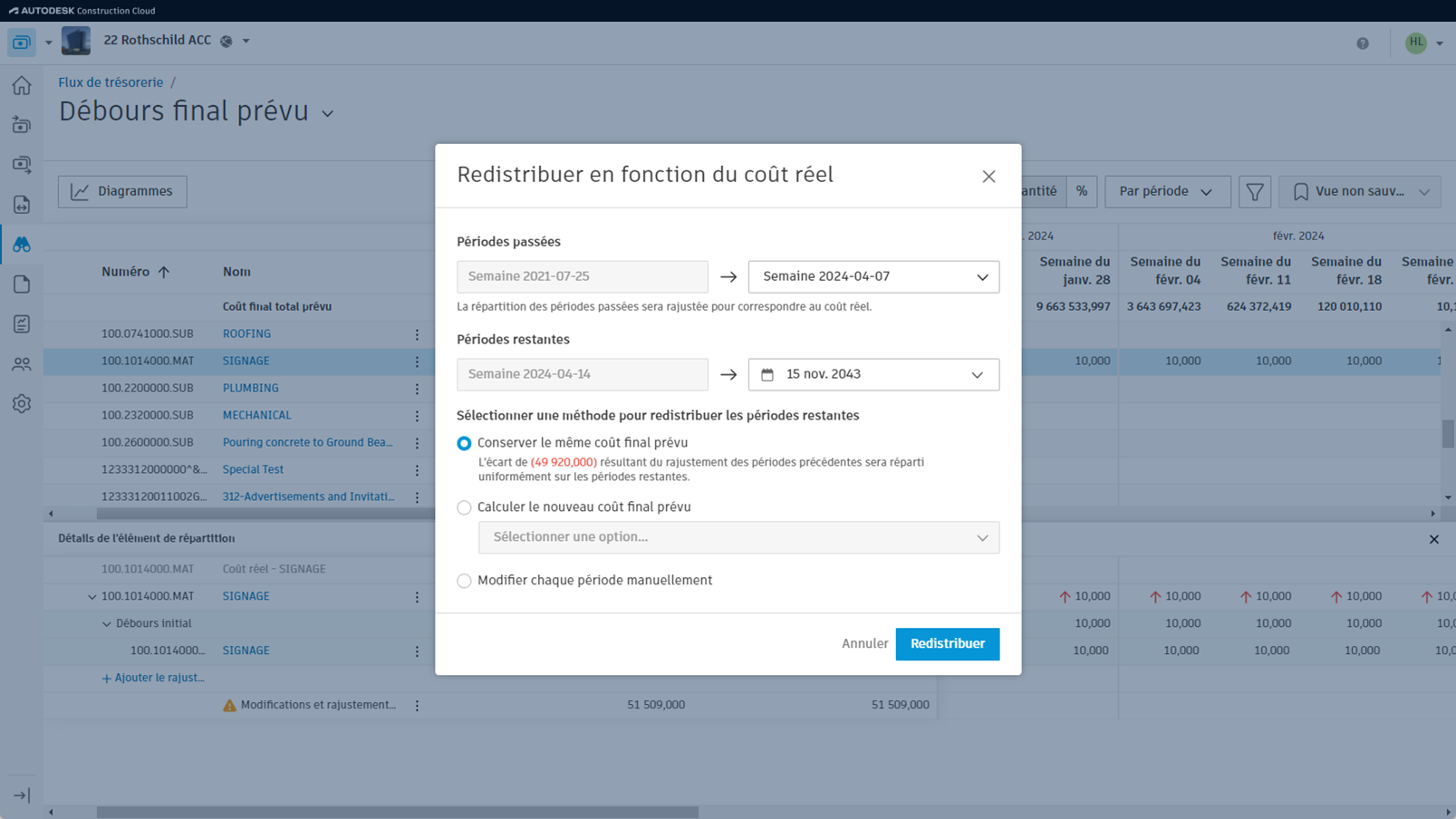

![Options de rajustements des prévisions

Maintenir la même prévision du coût ou du budget final

Après avoir cliqué sur le bouton Redistribuer dans la boîte de dialogue, les périodes précédentes sont ajustées pour correspondre au coût réel. Il est à noter que la période actuelle n'est pas incluse dans ces rajustements.

La ligne de l'élément de distribution devient alors modifiable. Les boutons Annuler et Confirmer apparaissent à droite de la ligne.

L'écart résultant du rajustement des périodes précédentes sera ensuite réparti de manière égale sur les périodes restantes.

Calculer la nouvelle prévision du coût ou du budget final

Plusieurs options s'offrent à vous :

Modifier chaque période manuellement

Les périodes restantes conservent leurs valeurs, mais elles peuvent être modifiées en fonction de vos besoins. Pour ce faire, ouvrez la vue détaillée de la distribution et modifiez les valeurs dans les périodes concernées.

Conseils pour le rajustement de la distribution

Voici une démonstration des rajustements automatiques des prévisions :



Créer un rajustement des prévisions

Outre les rajustements automatiques des prévisions, vous pouvez également effectuer des rajustements manuellement.

Dans notre scénario, nous effectuons des rajustements dans le Coût final prévu pour le Nouveau budget de déplacement du chef de projet. Pour ce faire :

  1. Cliquez sur le triangle bleu dans la Distribution totale.

  2. Choisissez Ajouter un rajustement de prévision dans le panneau déroulant.

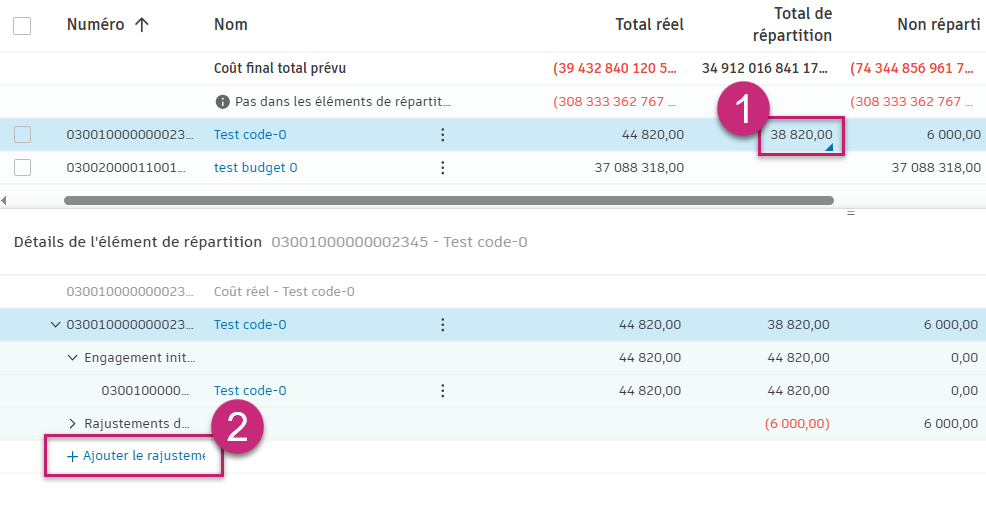

    Processus d'ajout de rajustements des prévisions

  3. Dans la nouvelle fenêtre, choisissez un budget auquel ajouter le rajustement de prévision.

  4. Cliquez sur Ajouter.

  5. Nommez le nouveau rajustement et approuvez-le.

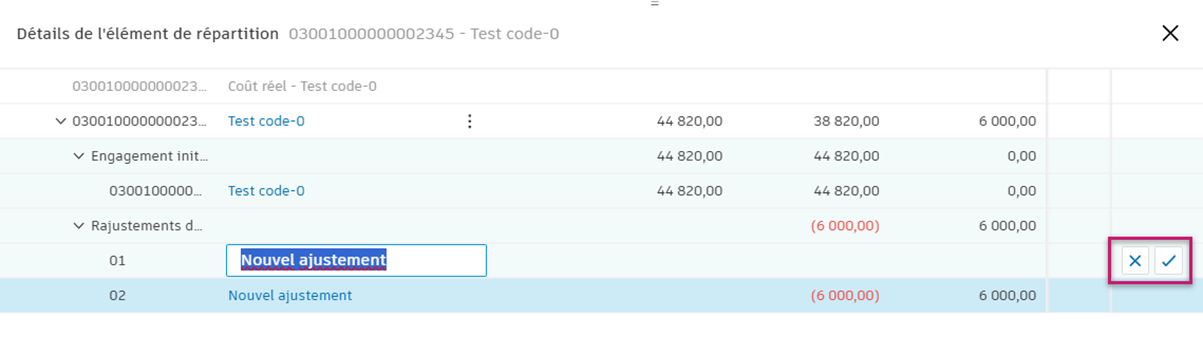

    Approuver un rajustement des prévisions

Ouvrez maintenant la vue détaillée de l'élément de distribution de Nouveau budget de déplacement du chef de projet et modifiez les valeurs des périodes concernées.

Vous pouvez ajouter des rajustements de prévision de la même manière dans le Budget révisé (ou dans le Budget final prévu, lorsque les prévisions budgétaires sont activées) et le Coût final prévu.

Conseil : Une fois que vous avez créé des rajustements de prévision, vous pouvez générer des demandes de modification potentielles à partir de ceux-ci pour demander des modifications budgétaires supplémentaires ou créer des transferts budgétaires à partir de ceux-ci afin de déplacer des fonds entre les éléments budgétaires.

Distribution quantitative

Utilisez la Distribution quantitative pour suivre votre flux de trésorerie avec des quantités et des unités (heures, jours, semaines) ainsi que des montants en dollars. Cette fonctionnalité facilite la gestion des budgets de main-d'œuvre et du travail structuré en fonction du temps en affichant simultanément la charge de travail et le moment où elle se produira.

Exemple de scénario : lorsque vous créez des budgets en utilisant des quantités et des coûts unitaires (par exemple, 100 heures × 50$/heure = 5 000 $), le système effectue uniquement le suivi du montant total en dollars (5 000 $) et perd les informations sur la quantité d'origine (100 heures).

La solution : la Distribution quantitative préserve à la fois les montants en dollars et les quantités initiales, ce qui vous permet de :

Affichage de la Distribution quantitative

Pour utiliser la Distribution quantitative, ouvrez la vue de liste des éléments de distribution :

Vue de liste des éléments de distribution

Vous pouvez alors :

  1. Basculer les vues : passez de la vue « Quantité » et « Qté d'intrants » à l'aide du bouton à cette fin.

    • Vue Quantité : affiche les valeurs en dollars et les pourcentages.
    • Vue Qté d'intrants : affiche les quantités et les pourcentages.
  2. Utiliser la colonne Unité : dans la vue Quantité, vous verrez une colonne « Unité » affichant :

    • Éléments budgétaires : unité d'origine du budget (heures, jours, etc.).
    • Éléments du segment/contrat : affiche les heures.

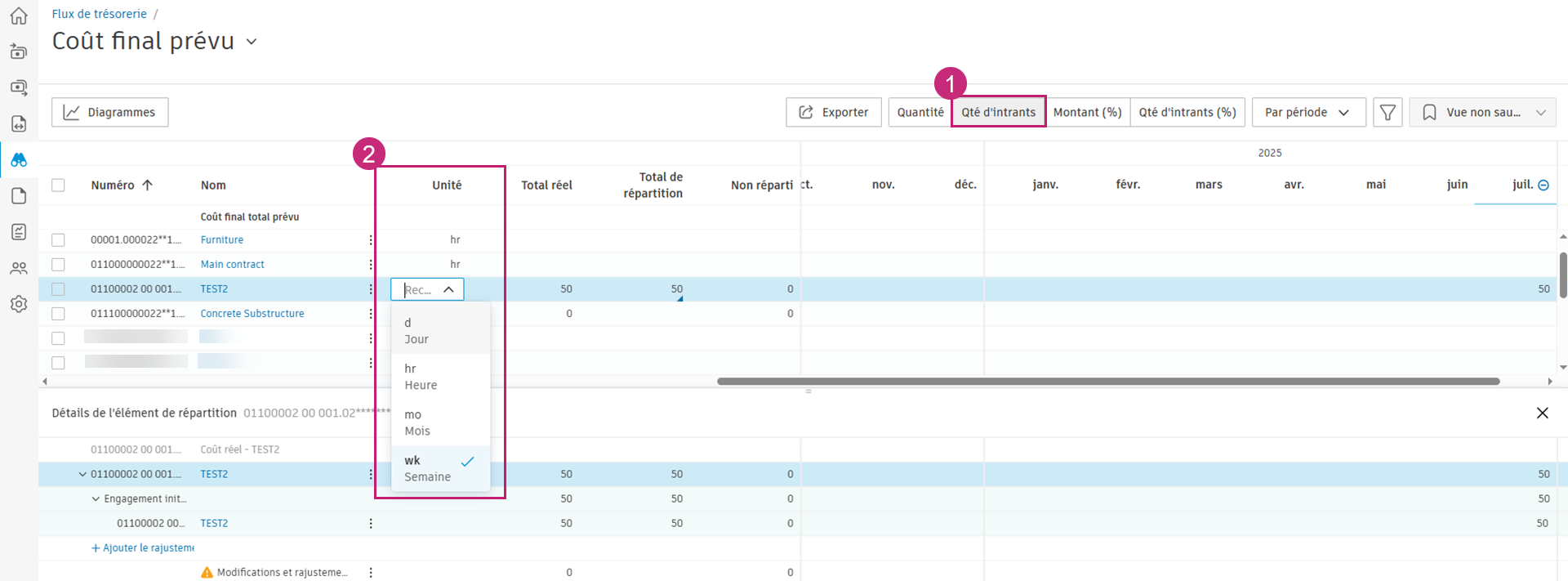

Vue de saisie de la Distribution quantitative

Fonctionnement de la distribution quantitative

Cette fonctionnalité est particulièrement utile pour les travaux de main-d'œuvre et autres types de travaux structurés en fonction du temps. Essayez d'utiliser des unités de temps uniformes pour des types de travaux similaires. Mettez à jour les quantités et les montants tout au long du projet. Faites attention aux coûts unitaires lors de l'ajustement pour vous assurer qu'ils restent réalistes.

Fonctionnalités clés :

  1. Rajustements des prévisions. Voici les étapes liées aux rajustements des prévisions :

    1. Saisir un coût unitaire (par exemple, 75 $/heure).
    2. Ensuite, le système calcule automatiquement les quantités en fonction de vos rajustements en dollars.
    3. Ce coût unitaire s'applique à toutes les périodes du rajustement.
  2. Redistribuer en fonction du coût réel : lorsque vous redistribuez les montants en fonction des coûts réels, le système redistribue également les quantités proportionnellement, en maintenant vos prévisions de quantité alignées sur le progrès réel.

  3. Modifier la quantité et le coût unitaire par période après l'ajout du rajustement de prévision. Pour ce faire, accéder à la vue consolidée :

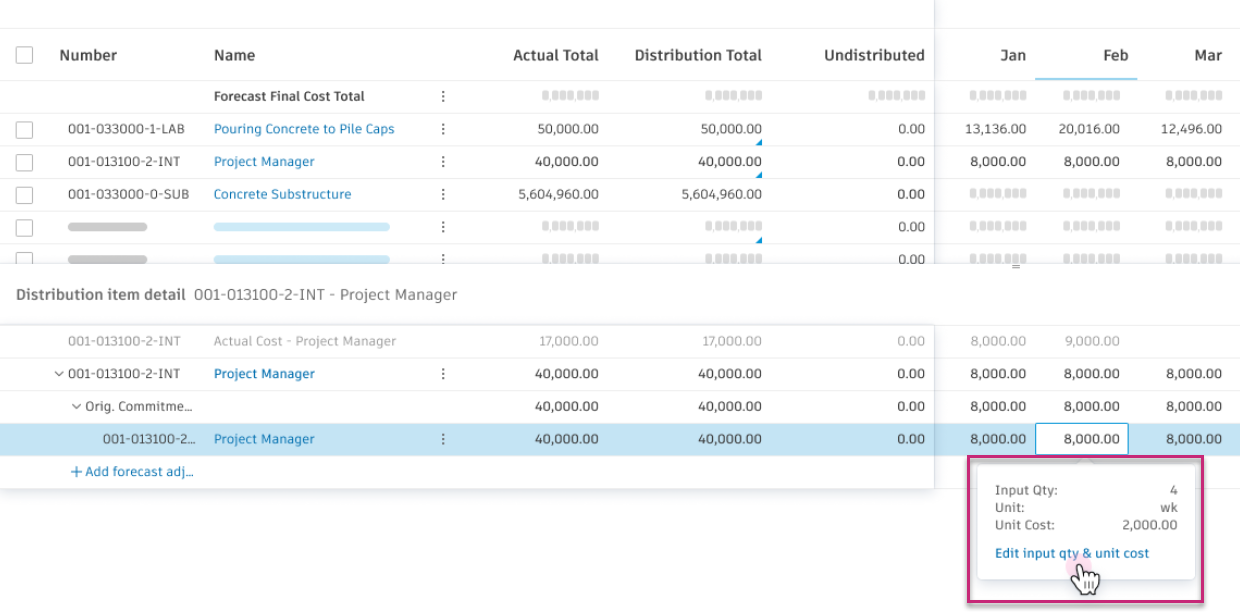

    1. Cliquer sur Modifier la quantité d'intrants et le coût unitaire.

      Modifier la quantité d'intrants

    2. Modifier la distribution.

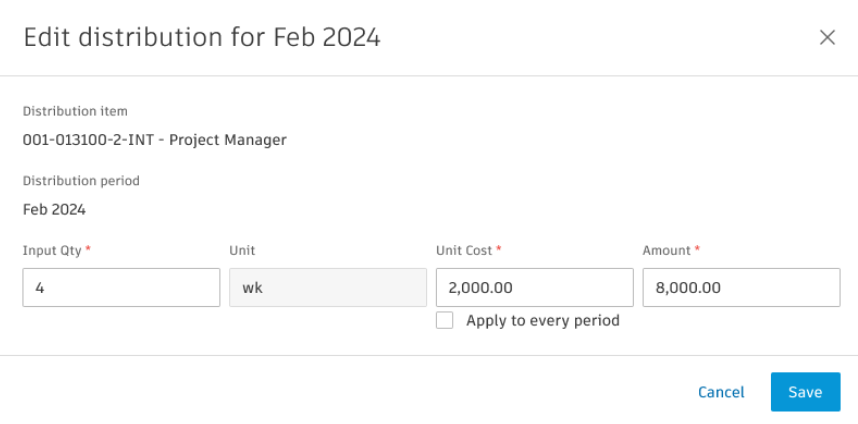

      Modifier la distribution

Remarque : Si un budget ne contient pas d'informations sur la quantité d'origine et n'est pas structuré en fonction du temps, la distribution quantitative affichera des valeurs vides. Cela est normal pour les contrats forfaitaires ou les budgets de matériaux sans ventilation unitaire.

Modification des unités par défaut

Le système sélectionne automatiquement les unités appropriées :

Pour les distributions structurées en fonction du temps, vous pouvez basculer entre différentes unités de temps : hr (heures), d (jours), wk (semaines), mo (mois).

Le système convertit automatiquement les quantités lorsque vous modifiez les unités (par exemple, 40 heures deviennent 1 semaine).

Mettre à jour une distribution

Une colonne Non distribué signale toute différence entre le montant affiché dans la vue du budget et les montants actuellement distribués. Si vous sélectionnez le menu Plus icône du menu Plus à côté de l'élément avec un triangle orange, vous pouvez ajouter des éléments non distribués pour les demandes de modification ou les transferts, de sorte qu'ils puissent être distribués séparément de la tâche d'origine.

Ajouter à l'élément de distribution

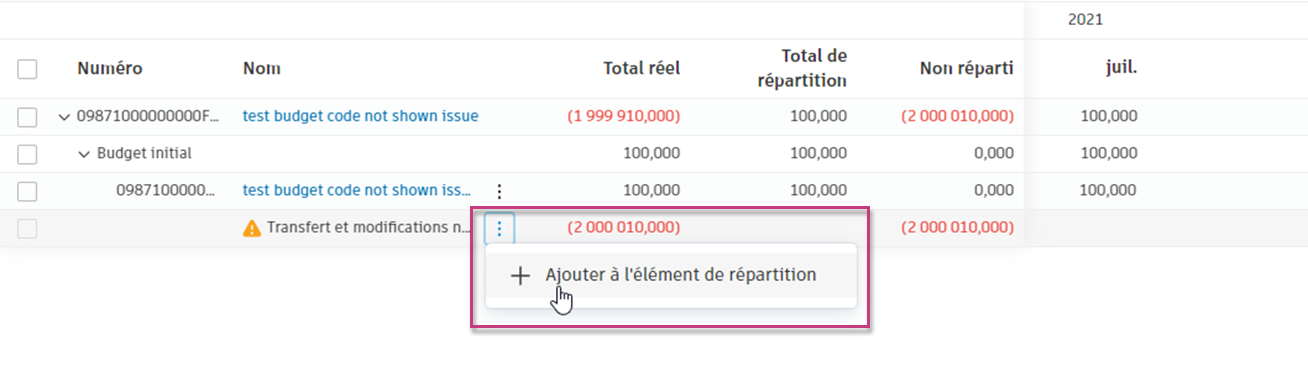

Après l'ajout à l'élément de distribution, vous verrez la vue détaillée :

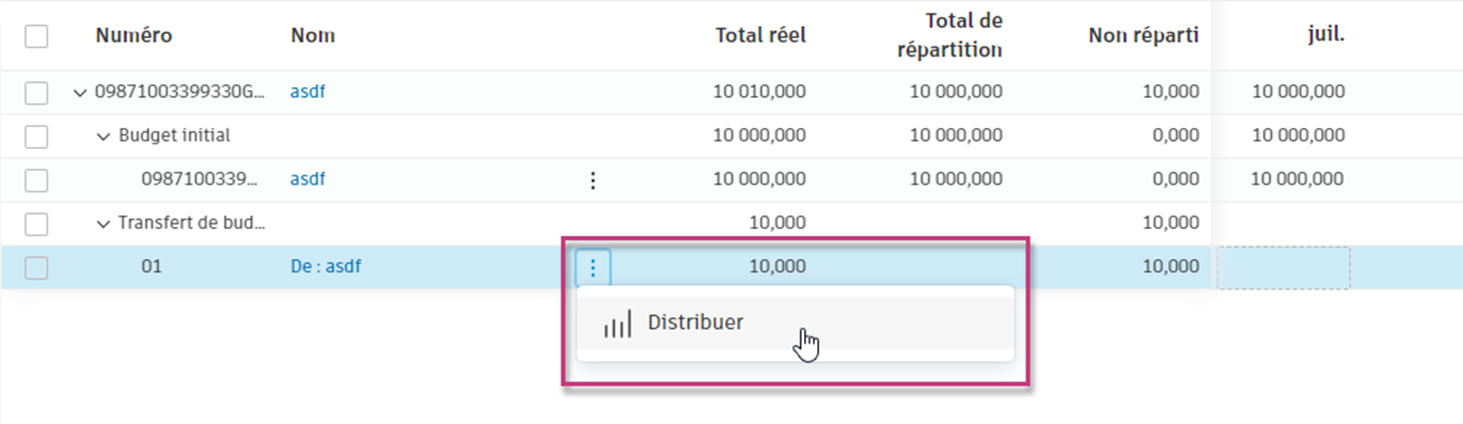

Vue des éléments non distribués

Vous pouvez distribuer ces éléments en utilisant les courbes prédéfinies ou manuellement.

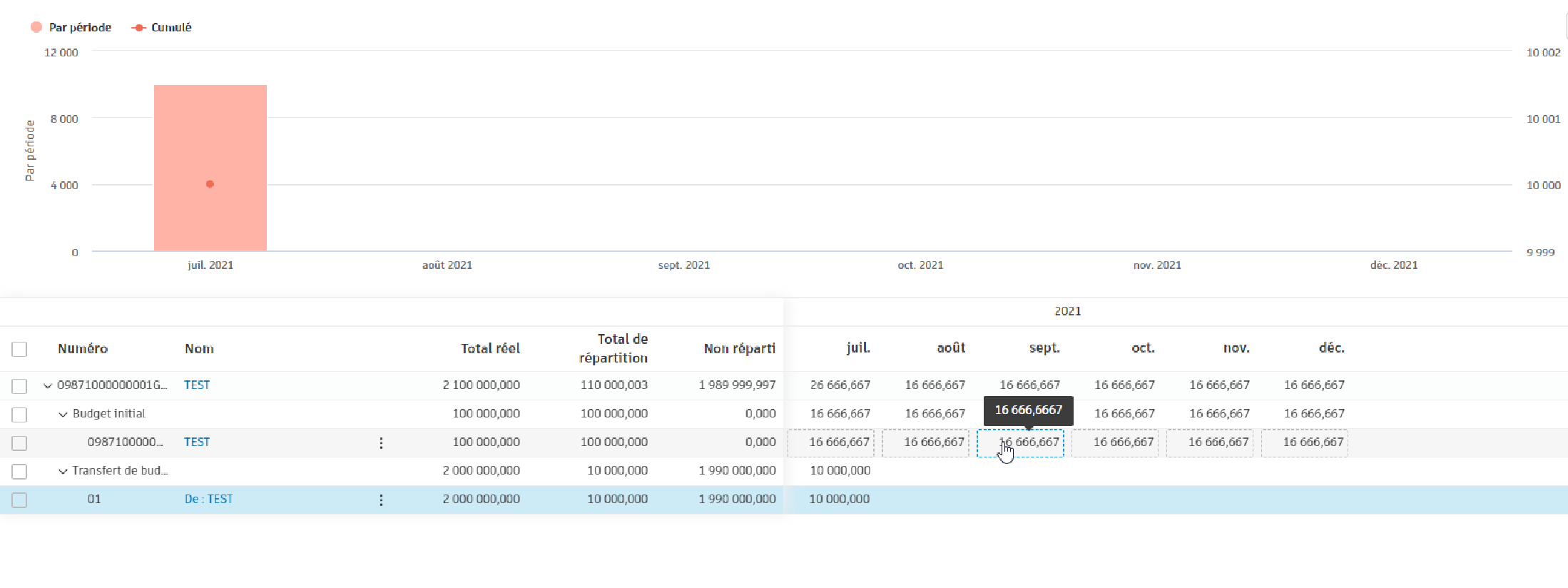

Distribution manuelle

Les montants des Modifications approuvées par le propriétaire et des Transferts de budget interne sont affichés dans une couleur différente dans le diagramme.Les montants des Modifications approuvées par le propriétaire et des Transferts de budget interne sont affichés dans une couleur différente sur le diagramme.

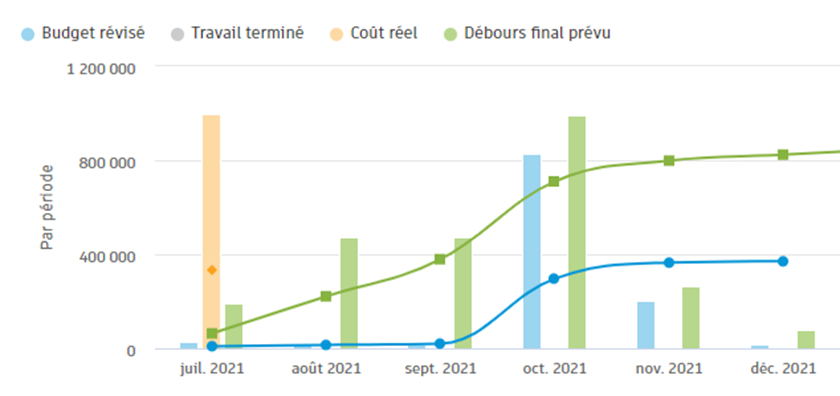

Diagramme des différentes couleurs

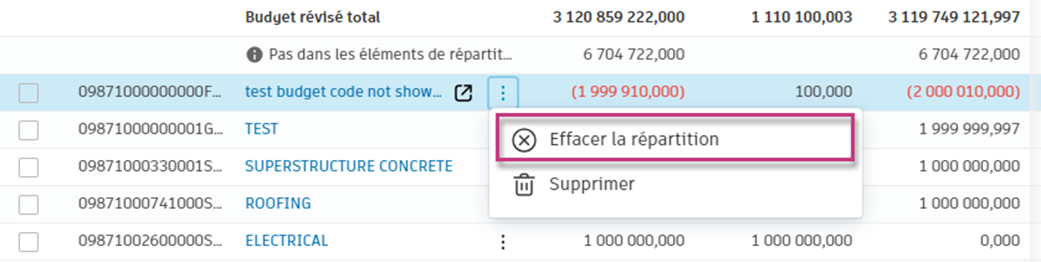

Effacer une distribution

Pour effacer une distribution, cliquez sur le menu Plus icône du menu Plus à côté d'un élément de distribution et sélectionnez Effacer la distribution.

Effacer l'option de distribution

Supprimer un élément de distribution

Pour supprimer un élément de distribution, cliquez sur le menu Plus icône du menu Plus, puis sélectionnez Supprimer. Pour supprimer plusieurs éléments de distribution, sélectionnez les cases à cocher à côté des éléments à supprimer, puis cliquez sur Supprimer.

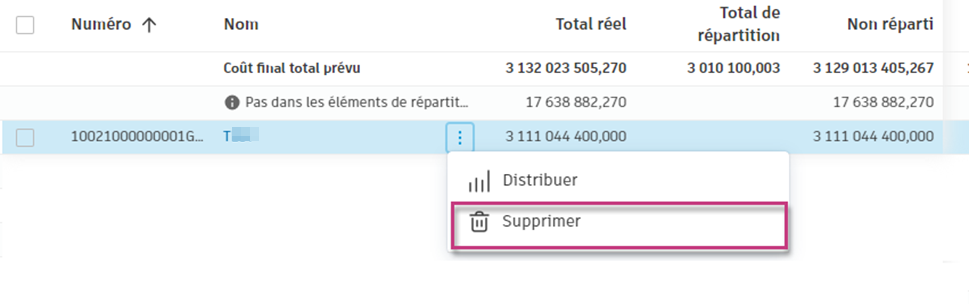

Supprimer un élément de distribution

Dans les deux cas, vous serez invité à confirmer l'action.

Élément de distribution dans le processus de travail collaboratif

La fonctionnalité de collaboration de l'outil Prévision permet aux utilisateurs d'envoyer des éléments de distribution aux fournisseurs et de leur demander leur avis.

En savoir plus sur le processus collaboratif de gestion du flux de trésorerie.

Découvrez comment :

Parcourir le tableau des flux de trésorerie

Les équipes peuvent accéder à une analyse du flux de trésorerie au niveau du projet pour visualiser la distribution du flux de trésorerie tout au long du cycle de vie du projet. Ce résumé en temps réel permet aux équipes de voir rapidement les prévisions et les résultats réels planifiés avec tous les détails, si nécessaire. Pour accéder au tableau Flux de trésorerie, ouvrez l'outil Prévision.

Pour afficher le graphique dynamique intégré temps/argent, sélectionnez l'icône de graphique. Vous pouvez alors :

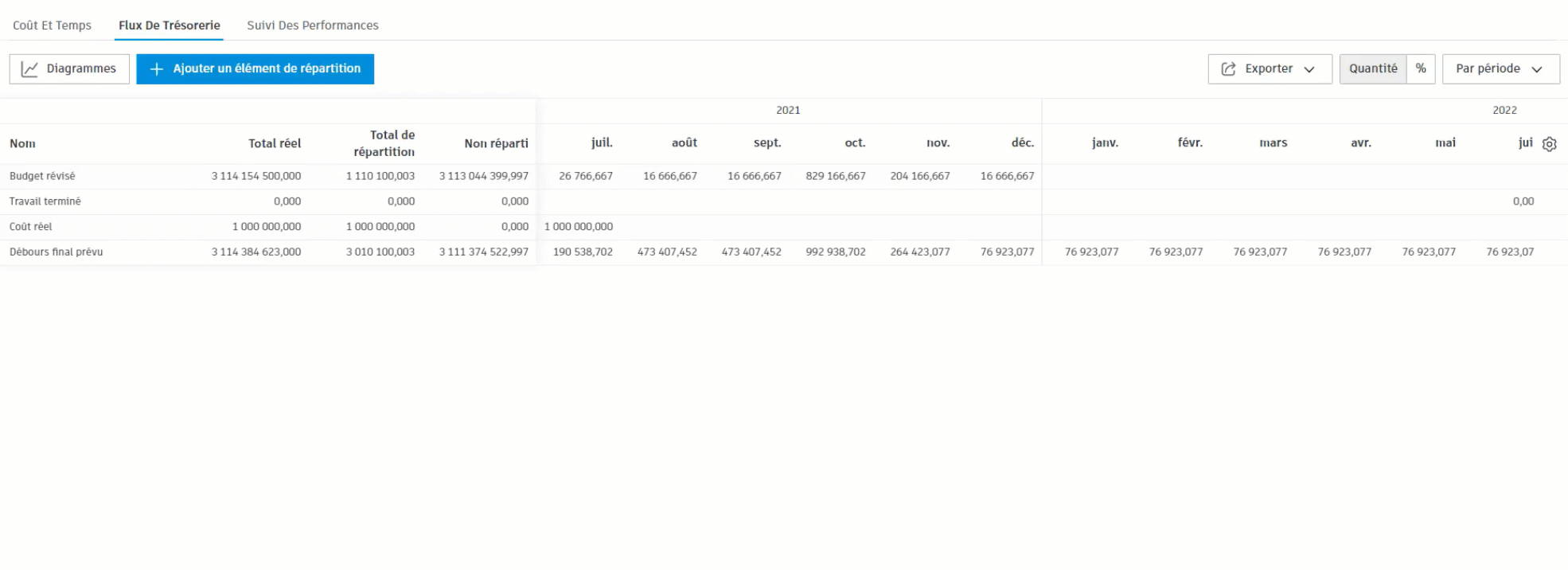

Détails du tableau des flux de trésorerie

Vous pouvez manipuler le tableau de trésorerie à l'aide de l'icône Paramètres :

Vous pouvez également afficher plus de détails en sélectionnant l'icône d'agrandissement qui s'affiche au survol d'une ligne du tableau.

Vue de liste des éléments de distribution

La vue du budget de la colonne spécifique s'ouvre. Ajoutez des éléments de distribution et créez des distributions de flux de trésorerie à partir de cette vue. Cliquez sur les éléments budgétaires avec l'icône d'agrandissement pour afficher une prévision plus détaillée. Les périodes sont divisées en mois et en années, avec des périodes supplémentaires pouvant être chargées en cas de besoin.

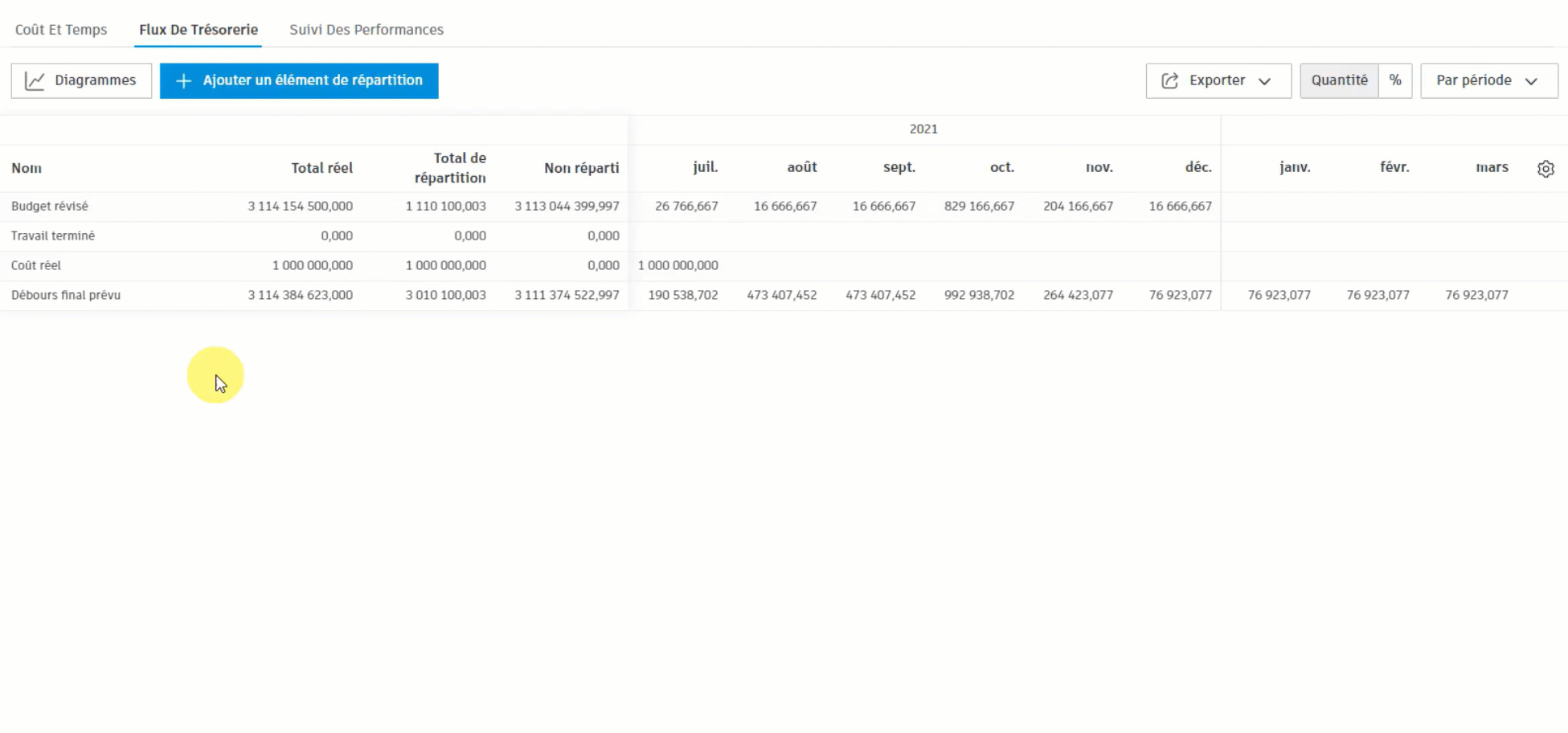

Prévision budgétaires détaillées

Les périodes de trésorerie sont dynamiques. Par conséquent, la position et la visibilité de la colonne de période ne peuvent pas être enregistrées dans les vues enregistrées de la trésorerie. Seules les colonnes suivantes seront conservées dans les vues enregistrées :

Vue consolidée

Vous pouvez afficher et modifier les détails d'un article de distribution dans la liste. Vous pouvez également consulter le contexte de trésorerie des autres articles de distribution en affichant ces détails dans un sous-tableau.

Pour afficher les détails d'un élément de distribution dans un sous-tableau de la vue de liste :

  1. Sélectionnez une distribution totale dotée d'un indicateur en forme de triangle bleu pour développer le sous-tableau.

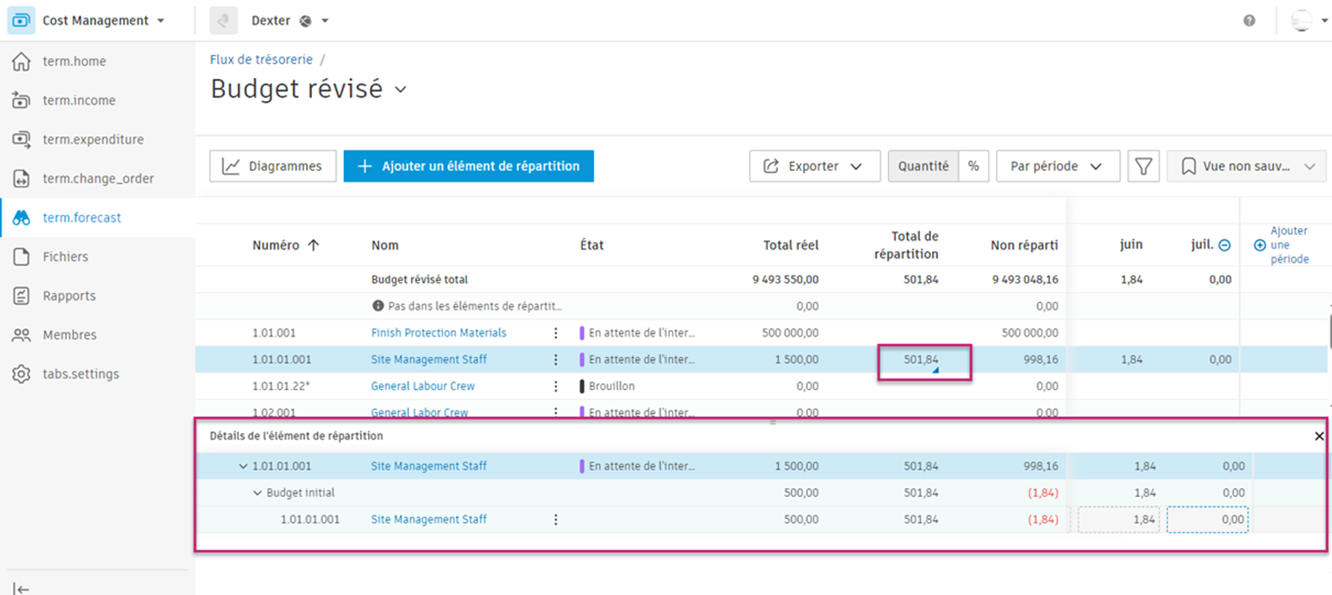

    Vue consolidée des flux de trésorerie

  2. Vous pouvez désormais modifier les détails d'un article et afficher d'autres articles.

Articles connexes

Rajustements des prévisions dans les outils

Autres outils et flux de travaux de prévision
