予算の設定

プロジェクト管理者は、左のナビゲーションにある[設定]から、Cost Management の設定ツールにアクセスできます。この記事では、予算の設定に焦点を当てています。

予算コード形式

予算コードの設定」の記事のガイドラインに従って、予算コード形式を作成します。Cost Management に予算を読み込む前に、予算コード セグメントを定義します。

次の方法については、「予算コードの設定」の記事を参照してください。

予算名形式

新規予算の既定の名前として、1 つ以上の予算セグメントの説明を選択します。

予算セグメントの名前を変更したり、削除したり、[予算コード セグメント]の設定で順序を変更すると、既定の名前も変更されます。

予算概要列

プロジェクト管理者は、既存の列の名前、グループ、順序を管理することができます。また、プロジェクトの値やその他の列に基づいてカスタム列を作成することもできます。

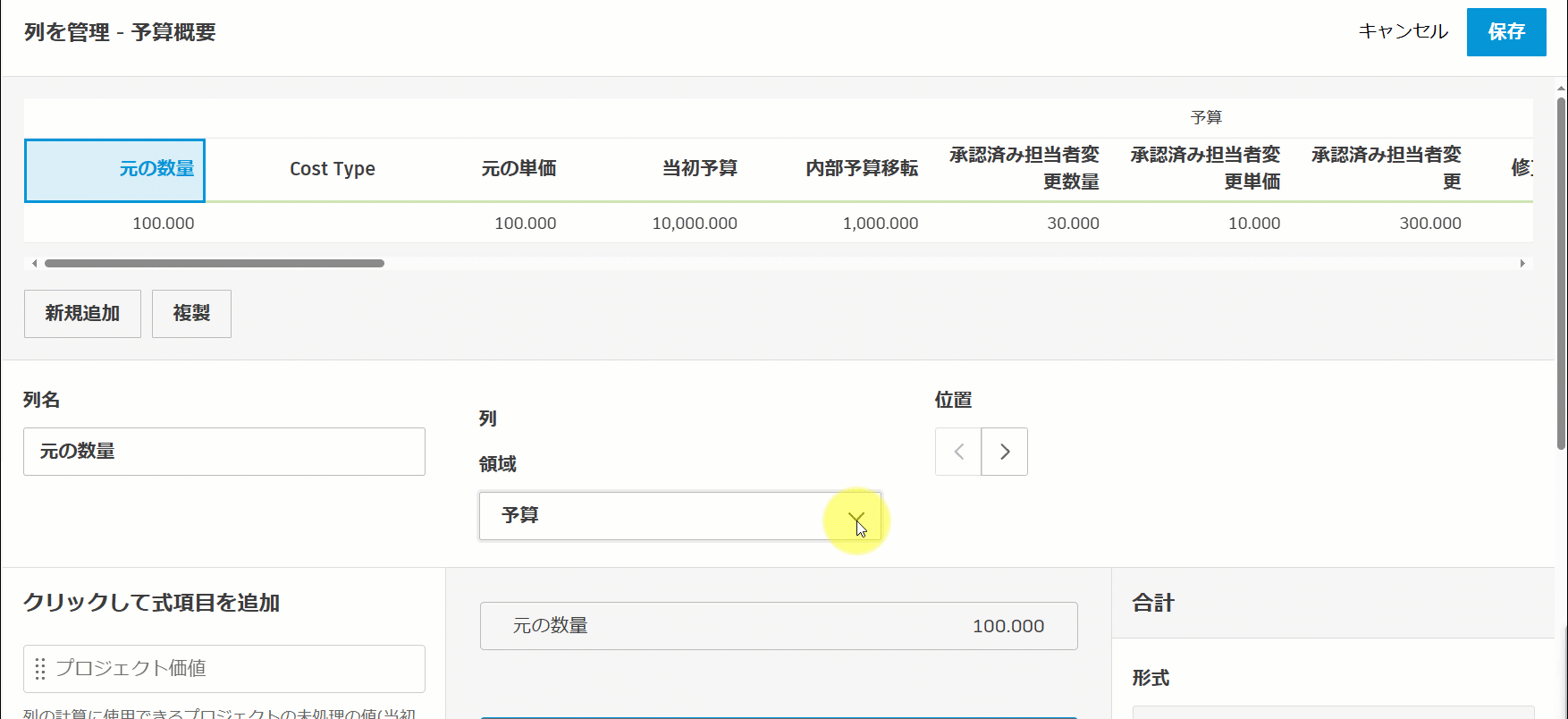

既存の列を管理し、カスタム計算された予算列を作成するには、 [管理] をクリックします。

既存の列の表示場所(グループと位置)を変更するには、列の名前を変更し、既定で表示される列をコントロールします。列名を選択し、リスト ビューの下で目的のオプションを選択します。

カスタム列の管理の詳細については、「カスタム列を作成する」の記事を参照してください。

予算をロックする

元の予算設定が完了したら、 [予算をロック] ボタンを選択してロックします。

重要: アカウント管理者のみが予算を完全にロックできます。プロジェクト管理者は、予算を[当初予算ロック済み]に設定できますが、一度設定するとロック状態を変更することはできません。

予算がロックされると、数量、単位、単価、予測の比率もロックされます。ただし、 [予測] ツールを使用することで、次の操作は引き続き実行できます。

ヒント: アカウント管理者は、統合によって予算をロックすることもできます。ロックできる項目と、それが Cost Management のワークフローに与える影については「統合された ERP システムでフィールドとアクションをロックする」の記事を参照してください。

内部予算移転を許可する

この設定を有効にすると、チーム メンバーが予算の概要ビューから内部予算移転を実行できるようになります。

[承認ワークフロー] をオンにして、予算振替えのワークフローを作成します。詳細については、「承認ワークフローを設定する」をご覧ください。

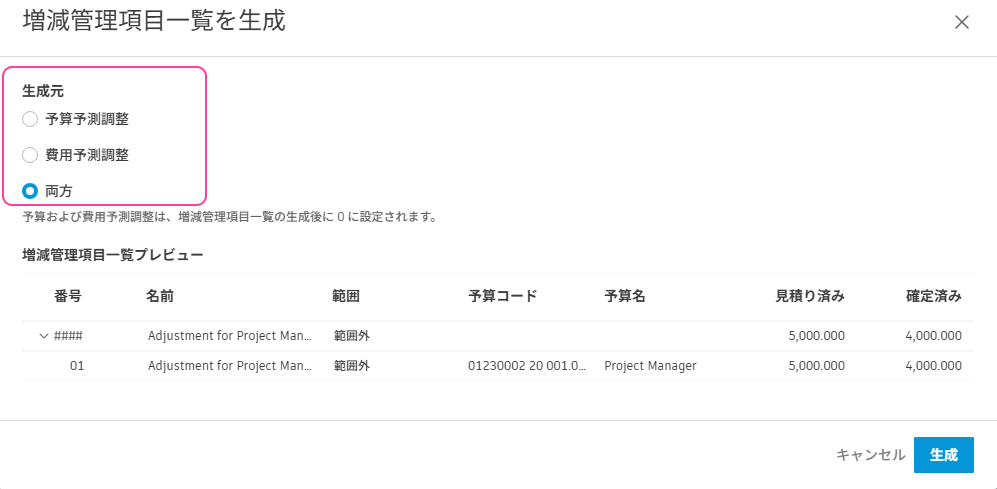

[予算] ツール予算調整、または PCO および SCO[増減管理] ツールで実行できる内部予算移転について、詳細を参照してください。

予算のスナップショットをスケジュールする

自動スナップショットを設定して、予算データを定期的にキャプチャします。スナップショットを作成する頻度、曜日、時刻、および期間を指定できます。

  1. 週次スナップショットまたは月次スナップショットを選択します。
  2. 週次スナップショットの場合は、週の曜日を指定します。月次スケジュールの場合、スナップショットは 1 ヵ月に 1 回しか作成されません。
  3. 月次スケジュールの場合は、その月の特定の曜日の特定の週を指定します(たとえば、第 1 週第 2 週最終週など)。既定値は 第 1 週です。たとえば、第 2 火曜日を選択すると、毎月第 2 火曜日にスナップショットがスケジュールされます。

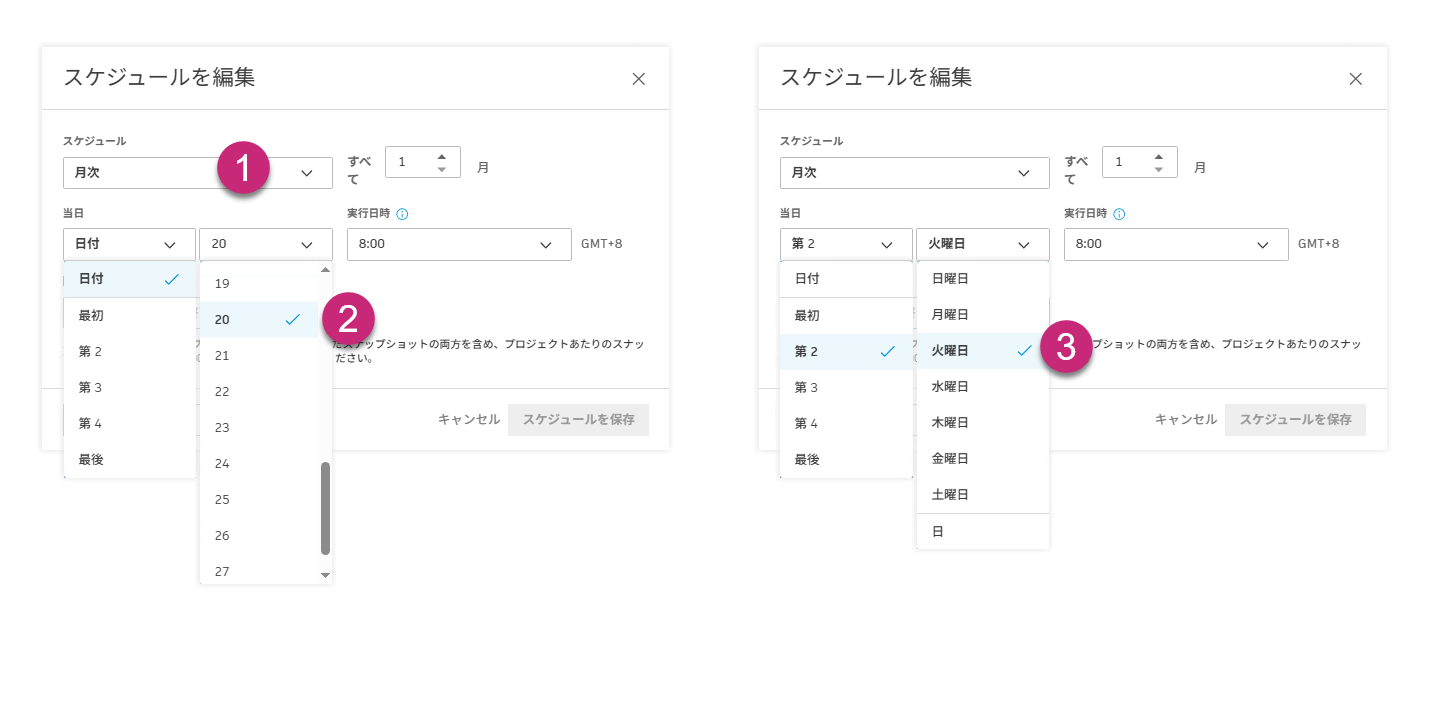

予算のスナップショットの設定

スナップショットを設定すると、指定した期間内に生成されるスナップショット数の見積りが表示されます。

注: 一度に有効にできる予算のスナップショットのスケジュールは 1 つのみです。

スケジュールを削除するには、 [スケジュールを編集] をクリックし、 [スケジュールを削除] を選択します。

スナップショットは、 [予算] ツールからアクセスでき、手動で作成されたスナップショットまたは自動で作成されたスナップショットでフィルタすることができます。詳細については、「予算のスナップショット」を参照してください。

予算予測

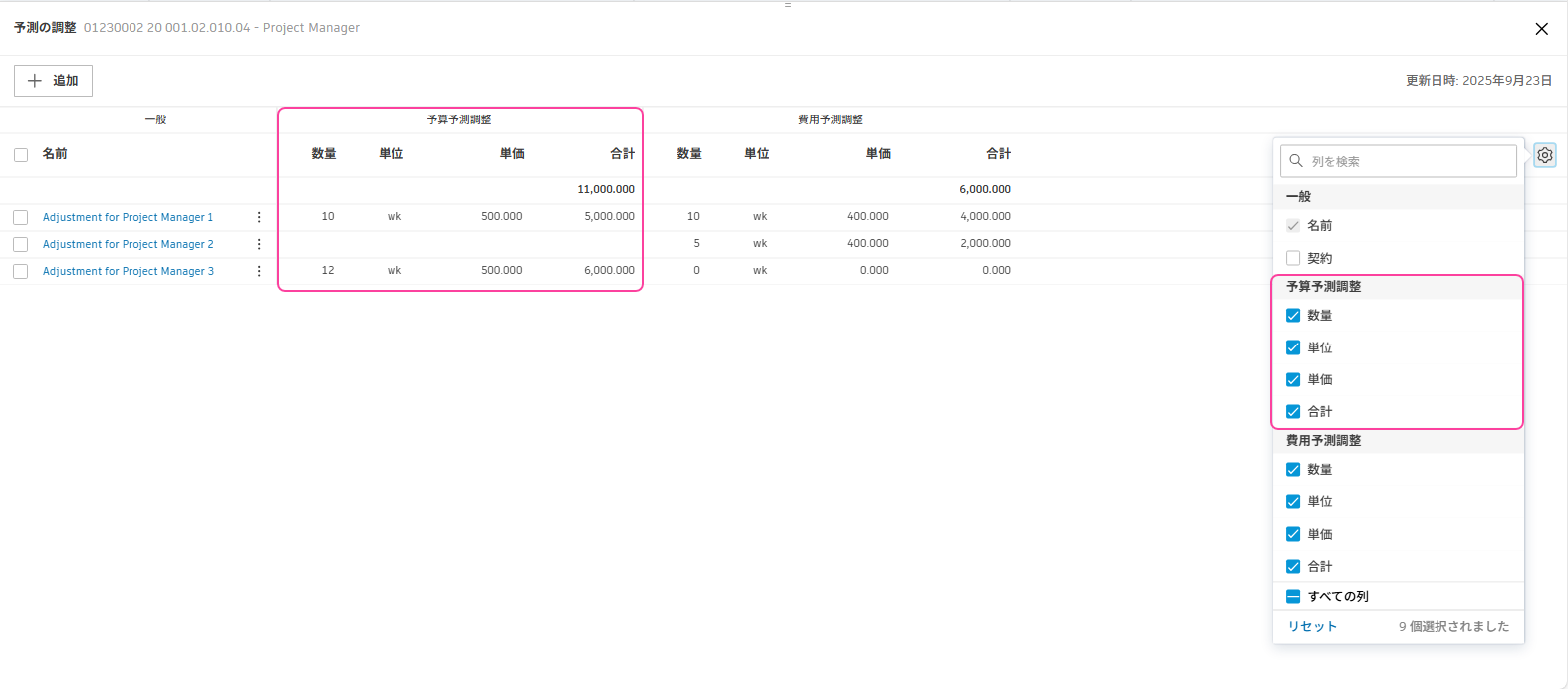

予算予測を使用すると、収益と費用の両方を予測でき、予測予算収益と予測費用の差額を計算することで、予測される料金を可視化できます。これにより、ゼネコンは保証最高価格(GMP)を超えることなく、時間関連リソースが変更される可能性のあるシナリオ(時間の増加など)を管理することができ、増減管理の転送または内部予算移転のいずれかが必要になります。

予算予測列を表示し、予算予測調整を許可する場合にオンにします。追加額メイン契約を使用する場合に推奨されます。

切り替えがオンの場合:

注: この設定は、キャッシュ フロー設定で分布曲線として予測最終予算を選択していると、オフにすることはできません。詳細は、「予測設定」を参照してください。

関連記事

日付範囲ベースのリソース

予算予測がオンの場合、請求と実際費用の頻度を設定して、経過数量が同じスケジュールで更新されるようにすることができます。収益予測がオフの場合、実際費用の頻度のみを設定するオプションがあります。どちらのシナリオでも、日付範囲ベースのリソースがキャッシュ フローで配布された後は、この設定を変更できません。

経過数量は、頻度設定に基づいて、完了した期間(週または月)の数を表します。これは、次の方法で決定されます。

  1. 設定に基づいて各期間の到達日を計算します。

    • 月次頻度: 月の最終カレンダー日 + オフセットの営業日
    • 週次頻度: 週の最後の営業日 + オフセットの営業日
  2. 完了した期間をカウント: 現在の日付がある期間の到達日以降の場合、その期間が経過数量の合計に加算されます。

  3. 稼働日の設定を反映: 計算は、プロジェクトで定義されている営業日に従います。

オフセット = 0 オフセット > 0
月次頻度 予算または費用予測の経過数量は、毎月、月の最終カレンダー日に更新される 予算または費用予測の経過数量は、毎月、各月の最終カレンダー日の{Offset}営業日後に更新される
週次頻度 予算または費用予測の経過数量は、毎週、週の最終営業日に更新される 予算または費用予測の経過数量は、毎週、各週の最終営業日の{Offset}営業日後に更新される

予算の下部のフライアウトの [請求頻度] 列と [実際費用の頻度] 列に頻度設定が表示されます。すべてのリソースで同じ頻度の環境設定を共有します。

これらの設定を使用して日付範囲リソースを作成、管理する方法については、「日付範囲ベースの予測」を参照してください。

メイン契約価格表

メイン契約の増減管理を行項目または列として表示します。このビューは、誰もがメイン契約で切り替えることができますが、この選択によって既定のビューが設定されます。詳細については、「メイン契約」の記事を参照してください。

このビューの次の部分を切り替えることができます。

これを行うには、次の手順を実行します。

  1. [メイン契約価格表] セクションを展開します。
  2. ラジオ ボタンを使用して、 [行項目として] または [列として] を選択します。

メイン契約タイプ

メイン契約は、たとえば所有者とメインの請負業者間で直接締結された主契約です。新しいメイン契約を作成する場合、定義済みのオプションからメイン契約タイプを選択するか、会社のニーズに合わせて設定で追加することができます。

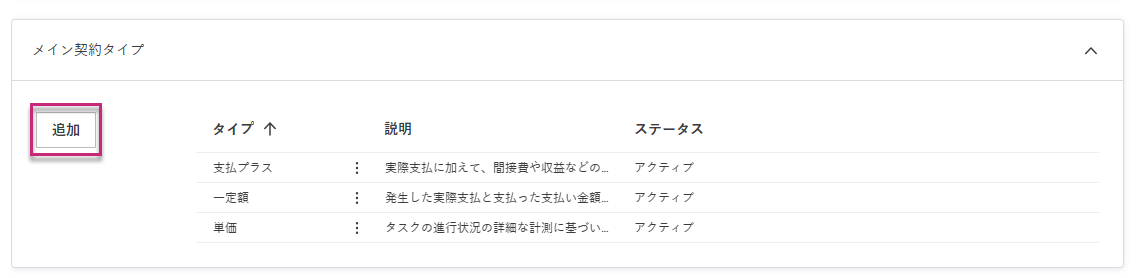

表示されているオプションから選択します。

ヒント: システム既定値は削除できません。ユーザ インタフェースに表示されないように、無効化することができます。

メイン契約のタイプを追加するには、 [メイン契約タイプ] の左上隅にある [追加] をクリックします。

ドロップダウン リストで行項目に契約タイプを割り当てるには:

  1. 予算ツールに移動します。

  2. [メイン契約] タブに切り替えます。

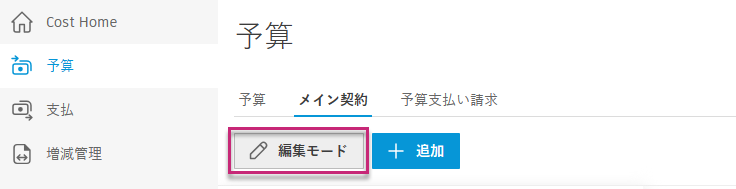

  3. をクリックして編集モードに進みます。

  4. [タイプ] 列で契約タイプを選択します。

契約を作成する方法については、「契約を使用する」の記事を参照してください。

予算支払い請求の承認ワークフロー

プロジェクト管理者は、費用支払い請求のカスタム承認ワークフローを作成することができます。これにより、内部レビュー用にドキュメントのルーティングを自動化し、プロジェクト全体で会社定義のプロセスの一貫性と透明性を維持することができます。承認ワークフローの詳細をご覧ください。

ヒント: 支払関連項目の承認ワークフローを作成することもできます。

ドキュメント テンプレート

データと共に自動入力されるフィールドにより、標準的なメイン契約および予算支払い請求テンプレートのフォーマットを作成します。詳細については、「Cost Management のドキュメント テンプレート」の記事を参照してください。

メイン契約と予算支払い請求の日付

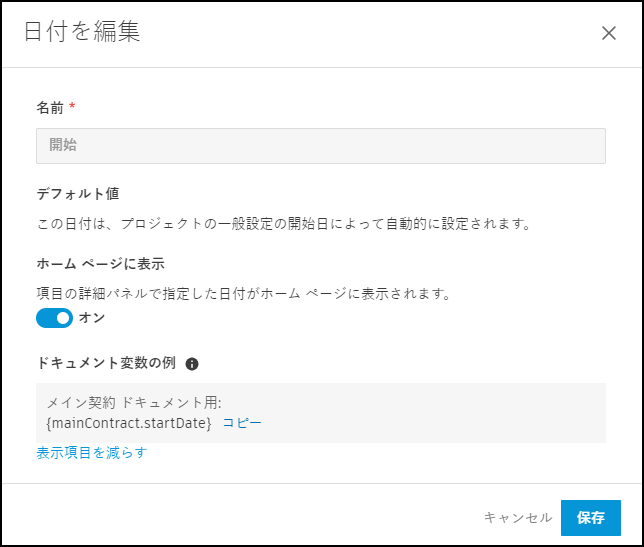

日付の既定値を定義し、ホーム ページに表示するように選択できます。これにより、Cost Management でスケジュールを管理できるようになります。これを行うには、[その他]メニュー を開き、 [編集] をクリックします。

注: [その他]メニュー がない項目はホーム ページに表示されず、編集もできません。

該当する場合は、日付の既定値を選択できます。アクティビティが別のアクティビティの日付と相対的である場合(調達スケジュールの作成など)は、[相対日付]オプションを使用します。[相対日付]オプションは、編集可能なシステム生成日付とカスタム日付に対してのみ使用できます。

ヒント: カスタム属性カスタム列に対する相対日付を作成できます。

使用可能なドキュメント変数の例は、 [詳細を表示] をクリックして表示します。これらを使用して、ドキュメント テンプレートを作成することができます。

カスタム属性

Cost Management で、予算項目、メイン契約項目、予算支払い請求の詳細パネルのカスタム属性を作成します。詳細については、「カスタム属性を作成する」を参照してください。

既定の電子メールメッセージ

レビュー用に提出された予算支払い請求用に、既定の電子メール メッセージをカスタマイズします。
