Ustawienia budżetu

Administratorzy projektu mogą uzyskać dostęp do ustawień Cost Management z poziomu Usługi. W tym artykule skupiono się na ustawieniach budżetu:

Przejdź do ustawień budżetu w Cost Management

  1. Kliknij kolejno Selektor modułu ikona selektora modułu ikona menu Strzałka przycisk opcji Project Admin.

  2. Wybierz kartę Usługi.

  3. Wybierz opcję Cost Management w lewym panelu.

    Uwaga: Jeśli wprowadzisz Project Admin bezpośrednio z Cost Management, zaczynasz od tej pozycji.
  4. Drugorzędna karta Ogólne jest wybrana domyślnie. Przejdź do karty Budżet.

Project Admin Services — zarządzanie kosztami Ustawienia ogólne pokazujące konfigurację karty Budżet

Format kodu budżetu

Utwórz format kodu budżetu, postępując zgodnie ze wskazówkami w artykule Konfiguracja kodu budżetu . Zdefiniuj segmenty kodu budżetu przed zaimportowaniem budżetu do Cost Management.

Zobacz artykuł Konfiguracja kodu budżetu , aby dowiedzieć się, jak:

Format nazwy budżetu

Wybierz co najmniej jeden opis segmentu budżetu jako domyślną nazwę nowych budżetów.

Po zmianie nazw segmentów budżetu, ich usunięciu lub zmianie kolejności w ustawieniu Segmenty kodu budżetu domyślne nazwy również ulegną zmianie.

Kolumny przeglądu budżetu

Administratorzy projektu mogą zarządzać nazwami, grupami i kolejnością istniejących kolumn. Mogą również tworzyć niestandardowe kolumny na podstawie wartości projektu lub innych kolumn.

Aby zarządzać istniejącymi kolumnami i utworzyć niestandardowe kolumny obliczonego budżetu, kliknij Zarządzaj.

Aby zmienić miejsce występowania istniejących kolumn (grupa i położenie), zmień ich nazwy i określ, które mają być wyświetlane domyślnie. Wybierz nazwę kolumny i wybierz żądaną opcję pod widokiem listy.

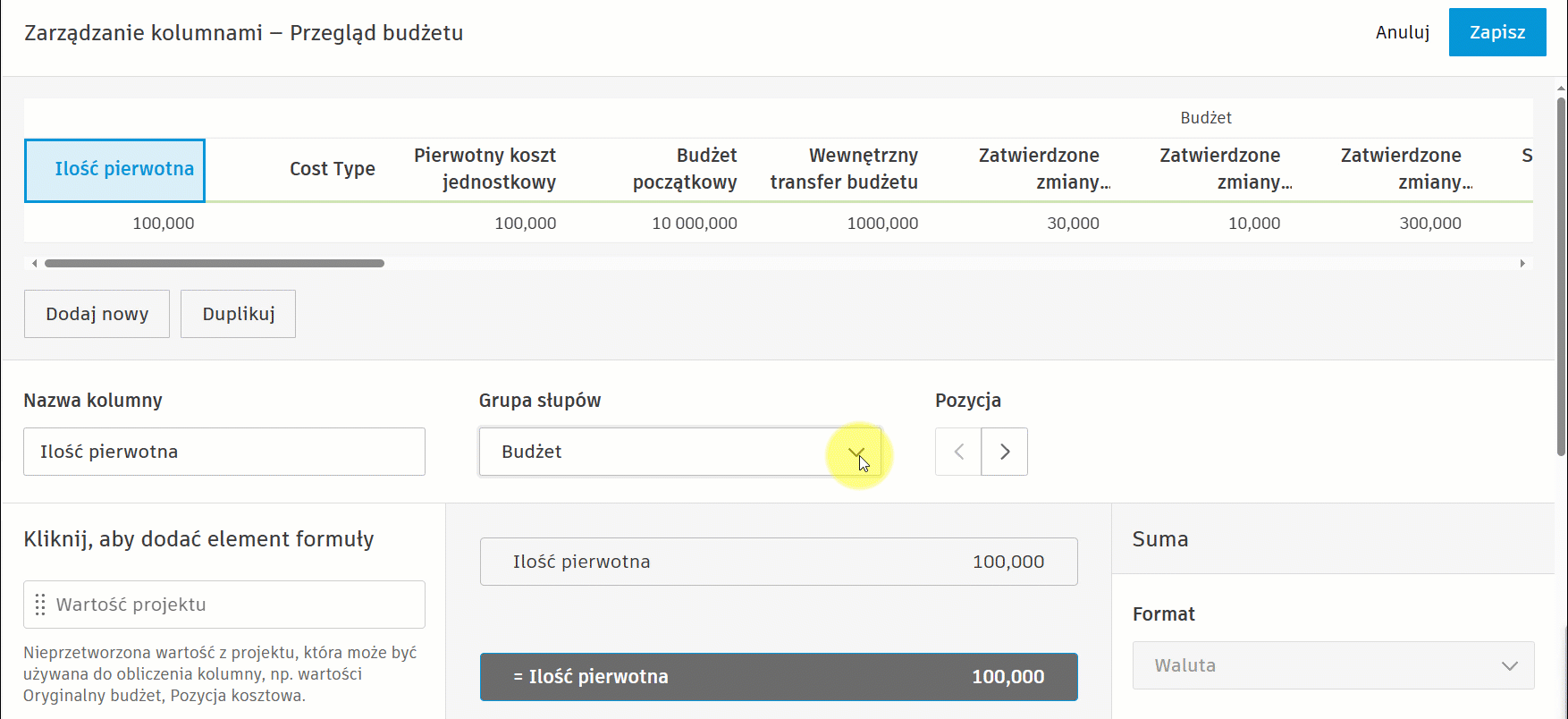

Zarządzanie kolumnami przeglądu budżetu

Aby dowiedzieć się więcej na temat zarządzania kolumnami niestandardowymi, zobacz artykuł Tworzenie kolumn niestandardowych.

Zablokuj budżet

Po sfinalizowaniu oryginalnej konfiguracji budżetu przełącz przycisk , aby ją zablokować.

Ważne: tylko administratorzy konta mogą w pełni zablokować budżet. Administratorzy projektu mogą ustawić budżet na Budżet oryginalny zablokowany, ale nie mogą zmienić blokady po jej ustawieniu.

Po zablokowaniu budżetu ilości, jednostki, koszty jednostkowe i współczynniki prognozy również są zablokowane. Jednak na karcie Prognoza nadal można:

Porada: Jako administrator konta możesz również zablokować budżet dzięki integracji. Zobacz artykuł Blokowanie pól i operacji w zintegrowanym systemie ERP , aby dowiedzieć się, co jeszcze można zablokować i jak wpływa to na procesy robocze Cost Management.

Zezwalaj na wewnętrzne przesunięcie budżetu

Włącz to ustawienie, aby umożliwić członkom zespołu wykonywanie wewnętrznych przesunięć budżetu z widoku podsumowania budżetu.

Włącz Proces roboczy zatwierdzania, aby utworzyć przepływ pracy dla przenoszenia budżetu. Dowiedz się więcej na temat konfigurowania procesów roboczych zatwierdzania.

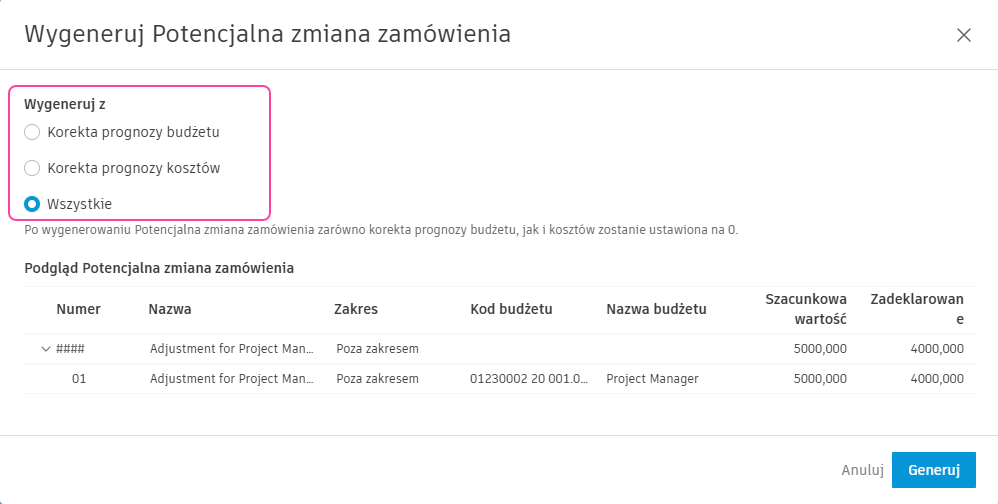

Dowiedz się więcej na temat wewnętrznych przesunięć budżetu, które można wykonać w narzędziu Budżet, z prognozowanych korekt lub w narzędziu Zlecenie zmiany dla PCOs i SCOs.

Zaplanuj migawki budżetu

Skonfiguruj automatyczne migawki, aby rejestrować dane budżetu w regularnych odstępach czasu. Można skonfigurować częstotliwość, dzień, godzinę i czas trwania wykonywania migawek:

  1. Wybierz migawki tygodniowe lub miesięczne.
  2. Określ dzień tygodnia dla migawek tygodniowych. W przypadku zestawień miesięcznych migawki są wyświetlane tylko raz w miesiącu.
  3. W przypadku zestawień miesięcznych zdefiniuj konkretne wystąpienie dnia w miesiącu (na przykład pierwsze, drugie lub ostatnie). Wartością domyślną jest first. Na przykład wybranie opcji drugi wtorek powoduje zaplanowanie migawki na drugi wtorek każdego miesiąca.

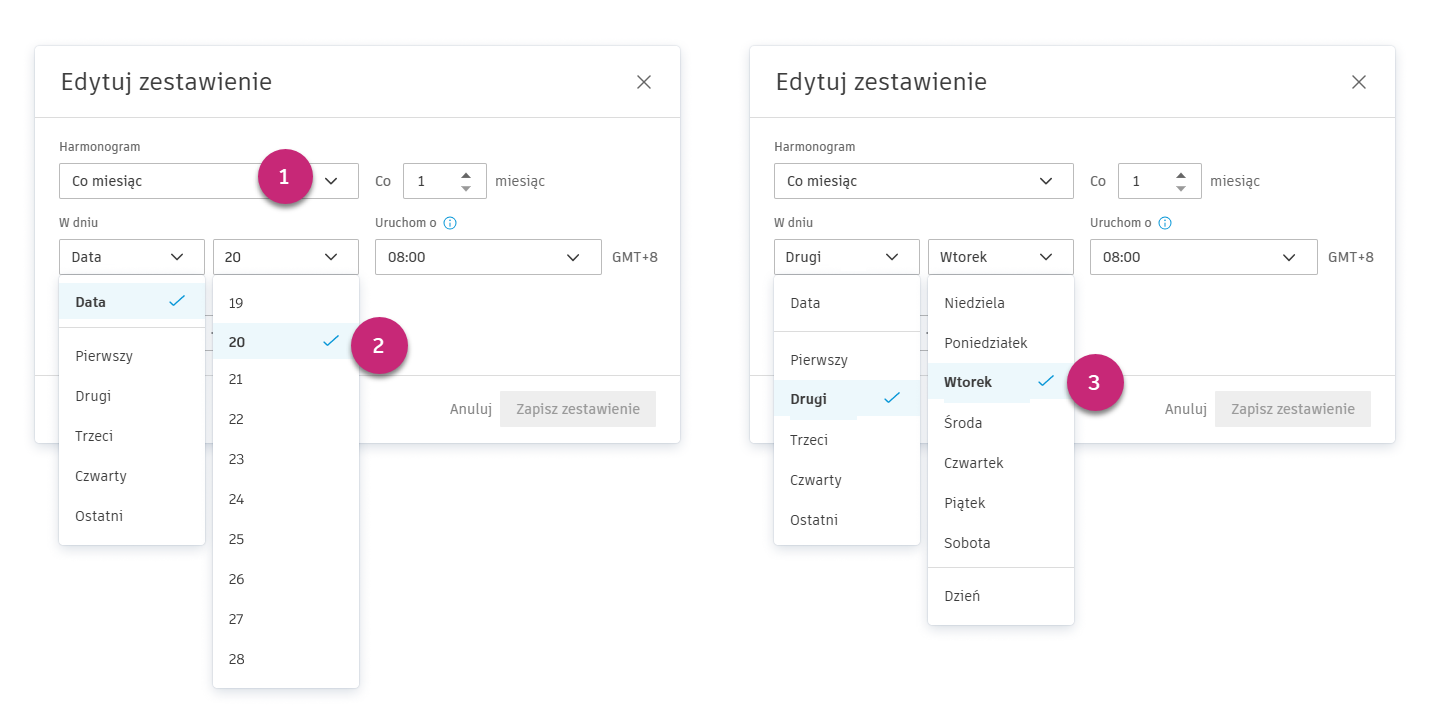

Ustawienie migawki budżetu

Podczas konfigurowania migawek otrzymasz szacunkową liczbę migawek, które zostaną wygenerowane w określonym przedziale czasu.

Uwaga: w danym momencie aktywny może być tylko jeden harmonogram migawek budżetu.

Aby usunąć zestawienie, kliknij przycisk Edytuj zestawienie, a następnie wybierz opcję Usuń zestawienie.

Migawki są dostępne na karcie Budżet, na której można filtrować między migawkami utworzonymi ręcznie i automatycznie. Dowiedz się więcej o migawkach budżetu.

Prognoza budżetu

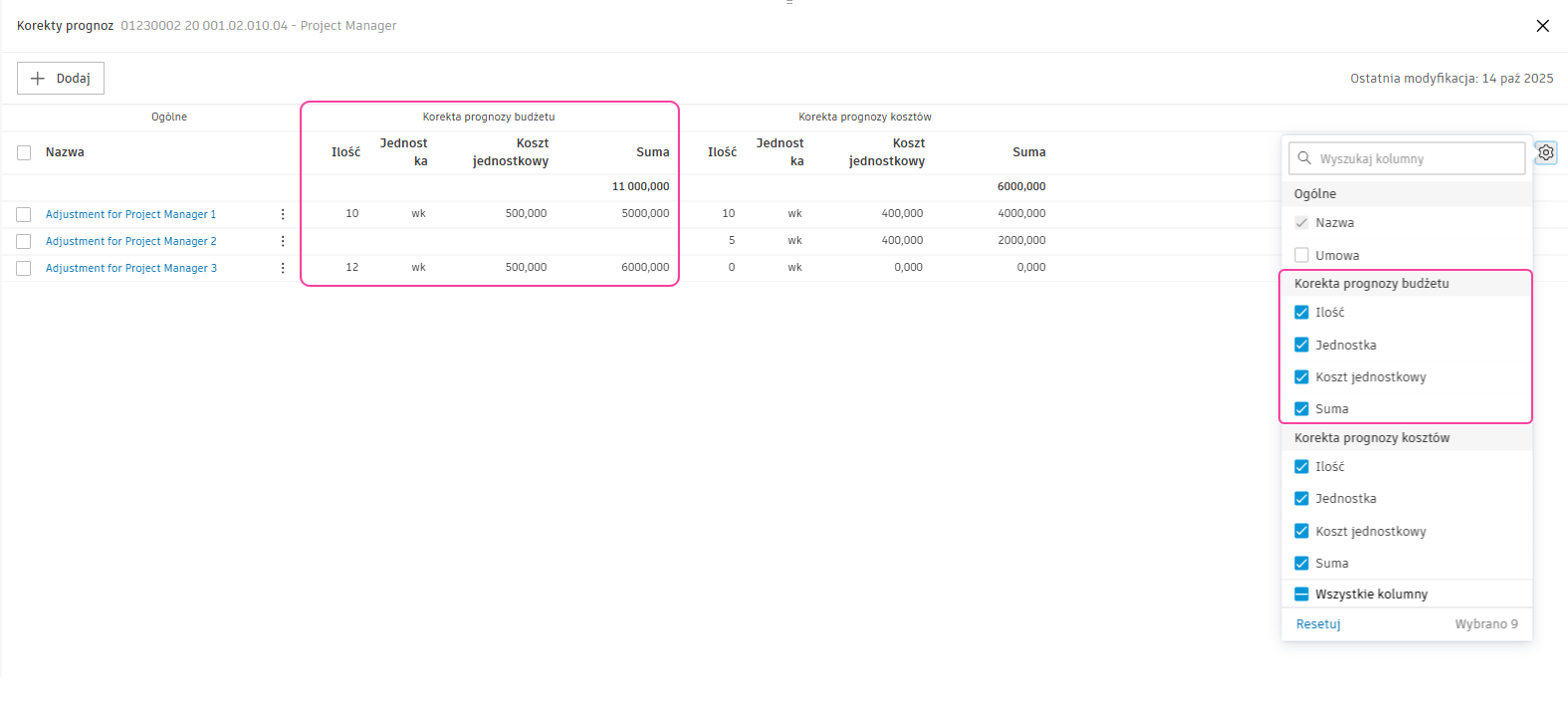

Prognoza budżetu umożliwia prognozowanie zarówno przychodów, jak i kosztów, zapewniając wgląd w przewidywane opłaty poprzez obliczenie różnicy między prognozowanymi przychodami budżetowymi a prognozowanymi kosztami. Dzięki temu generalni wykonawcy mogą zarządzać scenariuszami, w których zasoby związane z czasem mogą ulec zmianie (np. zwiększona liczba godzin) bez przekraczania gwarantowanej ceny maksymalnej (GMP), co wymaga przesunięć zleceń zmian lub wewnętrznych przesunięć budżetu.

Włącz tę opcję, aby wyświetlić kolumny prognozy budżetu i umożliwić korekty prognozy budżetu. Zalecane w przypadku korzystania z umowy głównej koszt plus.

Jeśli przełącznik jest włączony:

Uwaga: tego ustawienia nie można wyłączyć po wybraniu opcji Prognoza budżetu końcowego jako krzywej rozkładu w ustawieniach przepływów pieniężnych. Aby dowiedzieć się więcej, zobacz Ustawienia prognozy.

Powiązane artykuły:

Zasoby oparte na zakresie dat

Jeśli opcja Prognoza budżetu jest włączona, można skonfigurować częstotliwość rozliczeń i kosztów rzeczywistych, aby Ilość, która upłynęła była aktualizowana w tym samym harmonogramie. Jeśli prognoza przychodów jest wyłączona, dostępna jest opcja skonfigurowania tylko częstotliwości kosztów rzeczywistych. W obu scenariuszach tego ustawienia nie można zmienić po dystrybucji dowolnego zasobu opartego na zakresie dat w przepływie pieniężnym.

Upływająca ilość reprezentuje liczbę zakończonych okresów (tygodni lub miesięcy) na podstawie ustawień częstotliwości. System określa to poprzez:

  1. Obliczanie daty przyjazdu dla każdego okresu na podstawie ustawień:

    • Częstotliwość miesięczna: ostatni dzień kalendarzowy miesiąca + przesunięte dni robocze
    • Częstotliwość tygodniowa: ostatni dzień roboczy tygodnia + przesunięte dni robocze
  2. Liczenie zakończonych okresów: Jeśli bieżąca data przypada w dniu lub po dacie przybycia do okresu, okres ten jest wliczany do sumy Ilość, która upłynęła.

  3. Uwzględnianie ustawień dni roboczych: obliczenia są zgodne ze zdefiniowanymi dniami roboczymi projektu.

Offset = 0 Odsunięcie > 0
Częstotliwość miesięczna Ilość, która upływała w przypadku aktualizacji budżetu lub prognozy kosztów co miesiąc, w ostatnim dniu kalendarzowym miesiąca Ilość Upłynął dla aktualizacji budżetu lub prognozy kosztów miesięcznie {Offset} dni robocze po ostatnim dniu kalendarzowym każdego miesiąca
Częstotliwość tygodniowa Ilość Upłynął dla aktualizacji budżetu lub prognozy kosztów co tydzień, w ostatnim dniu roboczym tygodnia Ilość Upłynął dla aktualizacji budżetu lub prognozy kosztów co tydzień, {Offset} dni robocze po ostatnim dniu roboczym każdego tygodnia

W dolnej menu rozwijane budżetu kolumny Częstotliwość rozliczeń i Częstotliwość kosztu rzeczywistego wskazują ustawienia częstotliwości. Wszystkie zasoby będą współdzielić tę samą konfigurację częstotliwości.

Zobacz Prognozowanie na podstawie zakresu dat, aby dowiedzieć się, jak używać tych ustawień do tworzenia zasobów zakresu dat i zarządzania nimi.

Zestawienie wartości kontraktu głównego

Pokaż zlecenia zmiany w kontrakcie głównym jako pozycje lub kolumny. Użytkownicy indywidualni mogą przełączać ten widok w głównej umowie, ale ten wybór ustawia widok domyślny. Aby uzyskać więcej informacji, zobacz artykuł Główna umowa.

Ten widok można przełączać dla:

Aby to wykonać:

  1. Rozwiń sekcję Zestawienie wartości kontraktu głównego.
  2. Za pomocą przycisku opcji wybierz opcję Jako elementy linii lub Jako kolumna.

Główne typy umów

Główna umowa to podstawowa umowa zawarta bezpośrednio, na przykład między właścicielem a głównym dostawcą. Podczas tworzenia nowej umowy głównej można wybrać typ umowy głównej spośród wstępnie zdefiniowanych opcji lub dodać typ umowy w ustawieniach, aby dopasować go do potrzeb firmy.

Wybierz z przedstawionych opcji:

Porada: Nie można usunąć domyślnych ustawień systemowych. Można je dezaktywować, aby nie były wyświetlane w interfejsie użytkownika.

Aby dodać typ umowy, kliknij przycisk Dodaj w lewym górnym rogu okna dialogowego Główne typy umów.

Panel ustawień Główne typy umów pokazujący opcje typu umowy

Aby przypisać typ umowy do pozycji za pomocą listy rozwijanej:

  1. Przejdź do karty Budżet.

  2. Przejdź do karty Umowa główna.

  3. Aby przejść do trybu edycji, kliknij ikonę Edycja.

    Interfejs edycji umowy głównej

  4. Wybierz typ umowy w kolumnie Typ.

Aby dowiedzieć się, jak utworzyć umowę, zobacz artykuł Praca z umowami.

Procesy robocze zatwierdzania wniosku o płatność budżetową

Administratorzy projektu mogą tworzyć niestandardowe procesy robocze zatwierdzania dla wniosków o płatność budżetową. Pozwala to zautomatyzować wyznaczanie spływu dokumentów do kontroli wewnętrznej oraz zachować spójność i przezroczystość procesów zdefiniowanych w firmie we wszystkich projektach. Dowiedz się więcej na temat procesów roboczych zatwierdzania.

Porada: Można również utworzyć procesy zatwierdzania dla elementów związanych z kosztami.

Szablony dokumentów

Twórz standardowe formaty szablonów wniosków o płatność w ramach umowy głównej i budżetu, korzystając z pól, które są automatycznie krzywa odwrotna danymi. Zobacz artykuł Szablony dokumentów w Cost Management, aby uzyskać więcej informacji.

Daty złożenia wniosku o płatność w ramach umowy głównej i budżetu

Można zdefiniować domyślną wartość dla dat i wybrać, aby były one wyświetlane na strona główna. Ułatwi to zarządzanie harmonogramem w narzędziu Cost Management. Aby tego dokonać, otwórz menu Więcej przycisk Więcej i kliknij Edytuj.

Uwaga: elementy bez menu Więcej przycisk Więcej nie mogą być wyświetlane na strona główna i nie można ich edytować.

Jeśli ma to zastosowanie, można wybrać domyślną wartość daty. Użyj opcji daty względnej w przypadkach, gdy czynność jest związana z datą innej czynności (na przykład tworzenie harmonogramu zaopatrzenia). Opcja daty względnej jest dostępna tylko w przypadku edytowalnych dat wygenerowanych przez system i dat niestandardowych.

Przykłady dostępnych zmiennych dokumentu można wyświetlić, klikając przycisk Pokaż więcej. Można ich użyć do przygotowania szablonów dokumentów.

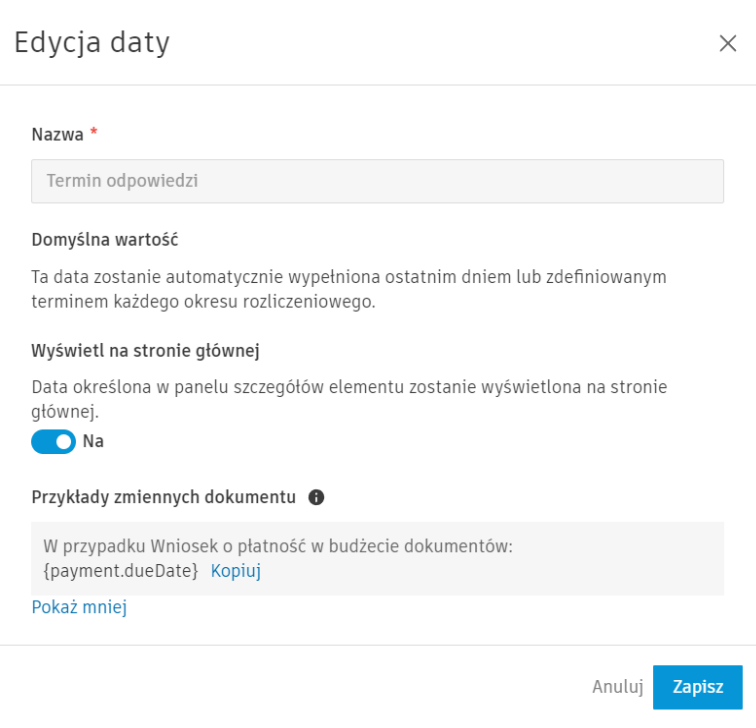

Okno dialogowe edycji dat z opcjami konfiguracji daty i zmiennymi dokumentu

Porada: Można utworzyć daty względne dla atrybutów niestandardowych i kolumn niestandardowych.

Atrybuty niestandardowe

Utwórz niestandardowe atrybuty paneli szczegółów w pozycjach budżetu, pozycjach umowy głównej i wnioskach o płatność budżetu w narzędziu Cost Management. Aby uzyskać więcej informacji, zobacz Tworzenie atrybutów niestandardowych.

Domyślna wiadomość e-mail

Dostosuj domyślną wiadomość e-mail dla wniosków o płatność budżetową przesłanych do weryfikacji.
