Inställningar för ändringsbeställningar

Projektadministratörer kommer åt inställningarna för Cost Management från verktyget Inställningar i vänster navigeringsfält. I den här artikeln fokuserar vi på inställningarna för ändringsbeställningar:

Nummerformat

Ändra det nummerformat som genereras när du skapar ändringsbeställningar och kostnadsobjekt.

  1. Klicka på verktyget Inställningar i den vänstra navigeringen.
  2. Välj fliken Ändra order.
  3. Expandera sektionen Nummerformat.
  4. Välj Mer-menyn Mer-menyikon för det nummerformat som du vill definiera.

Du kan definiera:

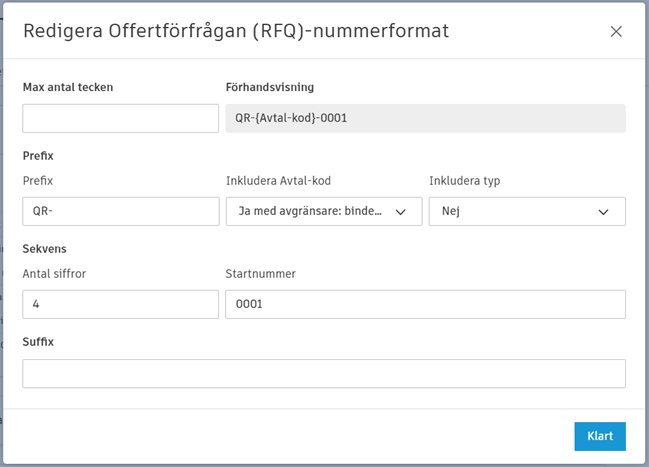

Dialogrutan Redigera nummerformat för RFQ

Finansiella påslagsformler

Finansiella markeringar kan läggas till i ändringsbeställningar. Ett exempel på ett finansiellt påslag är en bilaga som en obligation, oförutsedd utgift eller ett arvode. De här finansiella påslagen kan läggas till i ändringsbeställningen för inlämning till byggherren. I artikeln Potentiell ändring (ÄTA) hittar du ett exempel på hur du tillämpar ett finansiellt påslag.

Innan du kan tillämpa ett finansiellt påslag måste en projektadministratör skapa den finansiella påslagsformeln i inställningsfliken för Ändringsbeställningar.

Skapa ett finansiellt påslag för en ändringsbeställning

Som projektadministratör behöver du skapa en finansiell påslagsformel:

  1. Klicka på verktyget Inställningar i den vänstra navigeringen.

  2. Byt till fliken Ändra order.

  3. Klicka på Lägg till i sektionen Formler för ekonomiska påslag.

  4. Namnge den nya finansiella påslagsformeln. Du kan även lägga till en valfri beskrivning genom att klicka på pennikonen.

  5. Klicka på Påslag från den vänstra panelen för att lägga till den till formeln.

  6. I redigeraren till höger anger du namnet på det nya påslaget.

  7. Välj påslagstyp och summa. Tillgängliga alternativ inkluderar:

    • Procentsats: beräknar påslaget som en procentsats av kostnadsbasen.
    • Fast: en fast summa som tillämpas som en total för påslaget på PCO-nivå.
  8. Välj kostnadsbas för påslaget. Endast tillgängligt för procentsatsbaserade påslag.

    • Aktuell kostnadsbas: Multiplicerar procentsatsen och kostnaden.
    • Nettosumma: Multiplicerar det totala nettobeloppet.
    • Reviderad kostnadsbas: Multiplicerar följande delsumma och procentsatsen.
    • Föregående delsumma för påslag: är lika med summan av alla föregående påslag ovanför det valda påslaget, exklusive nettosumman.
    • Grand total: Multiplicerar beräknad totalsumma och procentsatsen.
    • Föregående totalsumma: Beräknas på totalsumman för nettosumman och alla föregående påslag.
  9. Anger om variabeln kan redigeras när formeln används.

  10. Ange en valfri beskrivning av påslaget.

  11. Som standard beräknas påslag för alla budgetobjekt. Klicka på listmenyn Mappa påslag till budgetkod för att få ett påslag att endast gälla för en specifik budgetkod.

  12. Klicka på Beräkna på normalt kostnadsobjekt där för att välja en kombination av kolumn, operator och värde att tillämpa påslaget på. Som standard beräknas påslag för alla budgetobjekt.

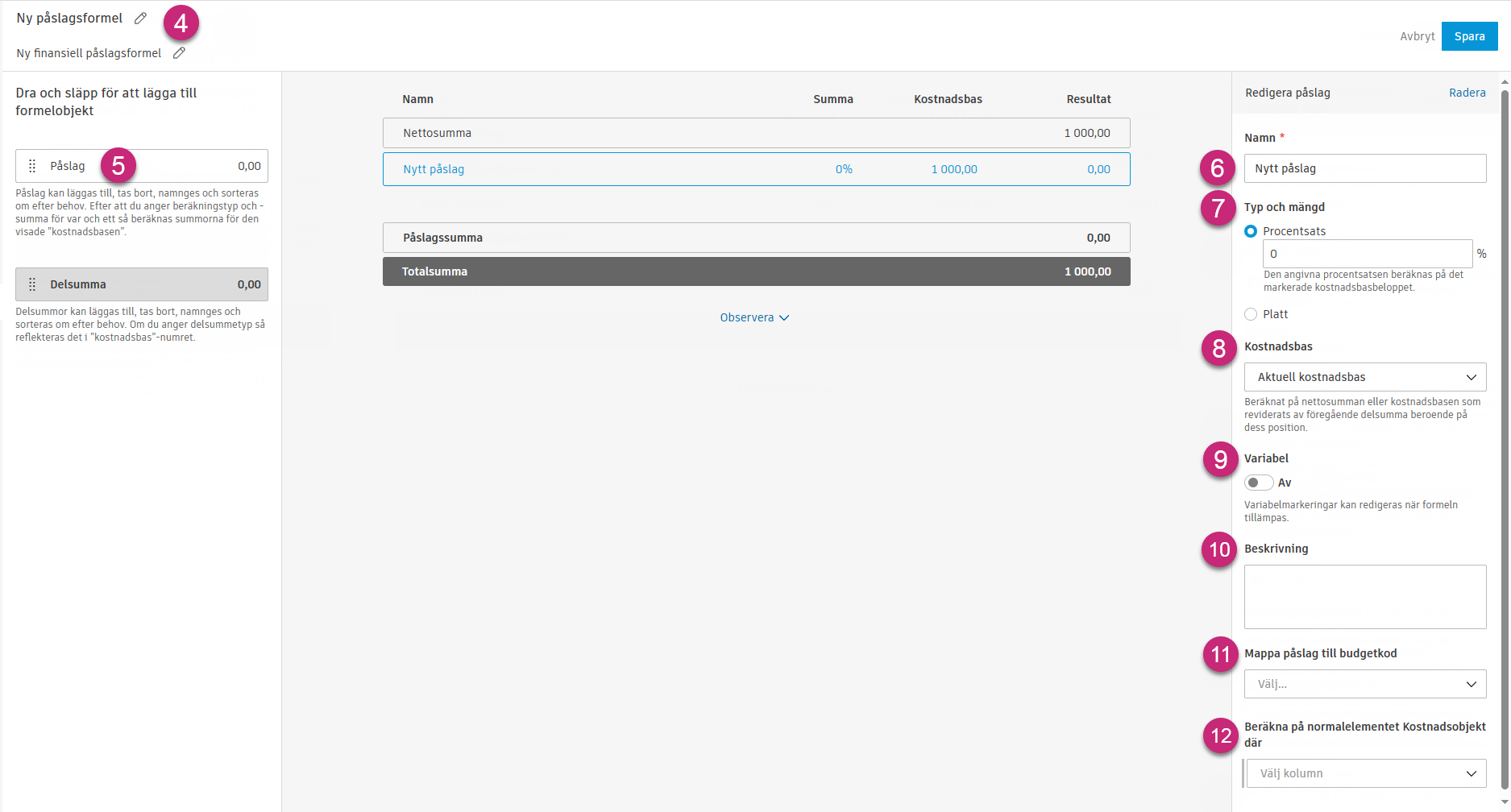

Konfigurationssteg för ekonomisk markering av formel

Så här lägger du till en delsumma till din finansiella påslagsformel:

  1. Klicka på Delsumma från den vänstra panelen.

  2. Välj lämplig kostnadsbasrevision. Tillgängliga alternativ inkluderar Revidera kostnadsbas eller Enbart information:

    • Revidera kostnadsbas skapar en delsumma och beräknar om provkostnadsbasen för efterföljande påslag.
    • Enbart information skapar en delsumma i informationssyfte men beräknar inte om kostnadsbasen för efterföljande påslag.

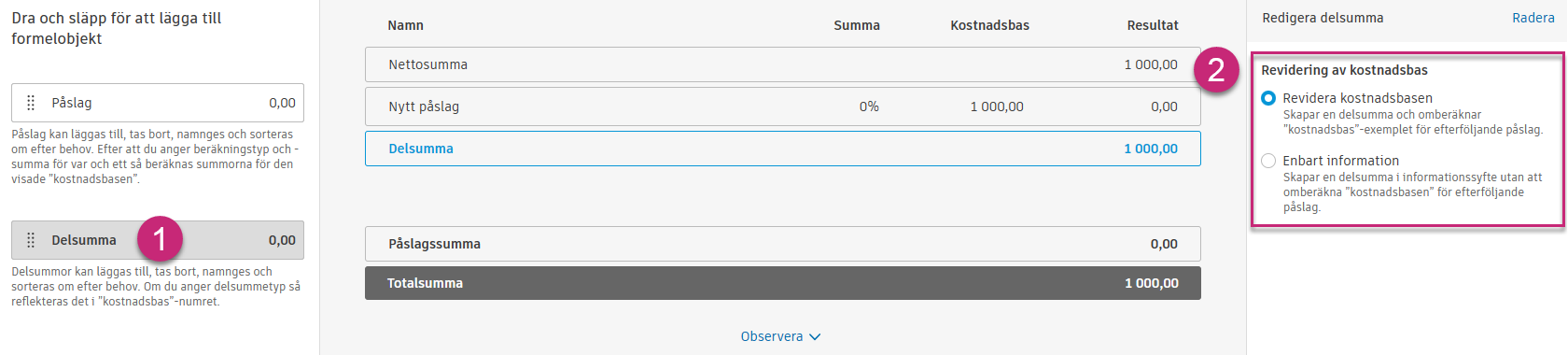

Inställningsalternativ för delsumma

Du kan lägga till fler påslag eller delsummor efter behov. När allt är klart klickar du på Spara.

Obs! Beräkningsregler kan begränsa påslag till kostnadsobjekt med specifika budgetkoder. Följaktligen kan exempeldata för kostnadsbas avvika från de faktiska beräkningsresultaten och tillhandahålls endast för verifiering av formeln.

När du har skapat en finansiell påslagsformel kan du bestämma var du vill använda den i Cost Management. Välj mellan två alternativ:

Ta bort eller inaktivera en finansiell påslagsformel

Så här tar du bort eller inaktiverar en finansiell påläggsformel:

  1. Klicka på verktyget Inställningar i den vänstra menyn.
  2. Byt till fliken Ändra order.
  3. Klicka på Inaktivera eller Ta bort i sektionen Finansiella påslagsformler.

Genom att klicka på Inaktivera kan du tillfälligt inaktivera funktionen så att den inte används i ändringsbeställningar från och med nu. Genom att klicka på Ta bort tar du permanent bort den finansiella påslagsformeln som du har skapat.

Obligatoriska fält för ändringsbeställningar

Projektadministratörer kan definiera en uppsättning med fält som obligatoriska. Den här inställningen kan vara användbar när du arbetar med arbetsflödet för ändringsbeställningar för att förhindra att du missar viktig information. Gör så här:

  1. Klicka på verktyget Inställningar i den vänstra navigeringen.
  2. Byt till fliken Ändra order.
  3. Bläddra nedåt till Obligatoriska fält.
  4. Välj listmenyn bredvid ändringsbeställningen.
  5. Välj de obligatoriska fälten för ändringsbeställningar. Anpassade attribut visas också i listan.

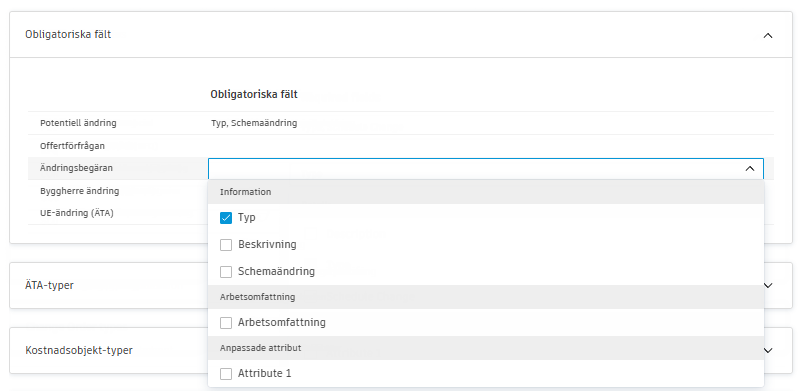

Obligatoriska fält för konfiguration av ändringsbeställningar

Obligatoriska fält gäller för alla befintliga instanser och för de som ska skapas i framtiden.

När du ändrar statusen för en ändringsbeställning efter att du har konfigurerat den markeras dessa fält som obligatoriska och de måste fyllas i för att du ska kunna fortsätta med arbetsflödet för ändringsbeställningar. När du klickar på Visa omdirigeras du till de data som saknas.

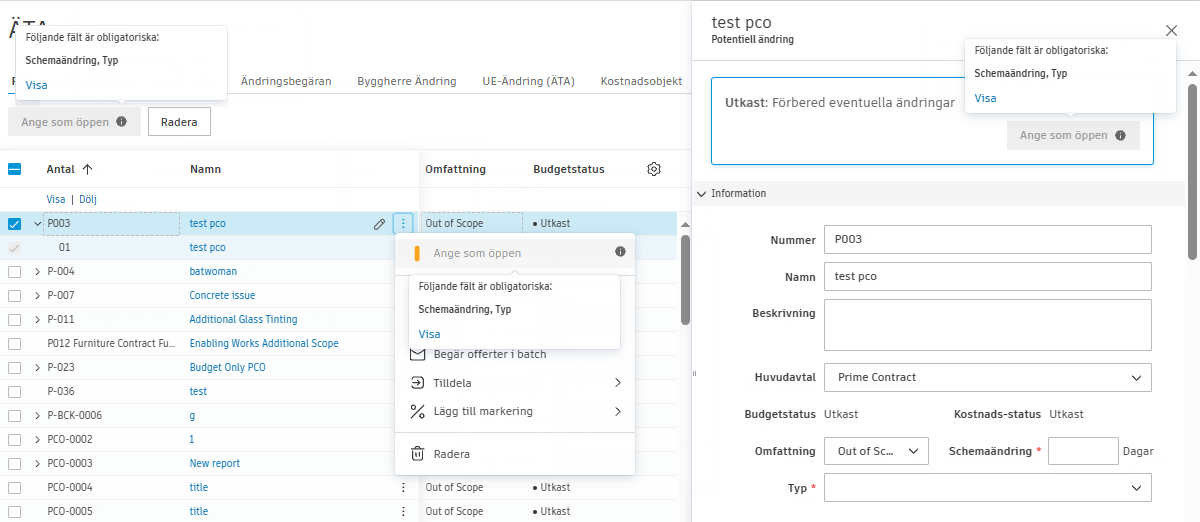

Valideringsmeddelande för obligatoriska fält

Medlemmar med samarbetsåtkomst ser även de obligatoriska fälten när de skickar in en offertförfrågan. Se artikeln Samverkande arbetsflöde vid en potentiell ändringsbeställning för att läsa om hur du samarbetar med leverantörer i Cost Management.

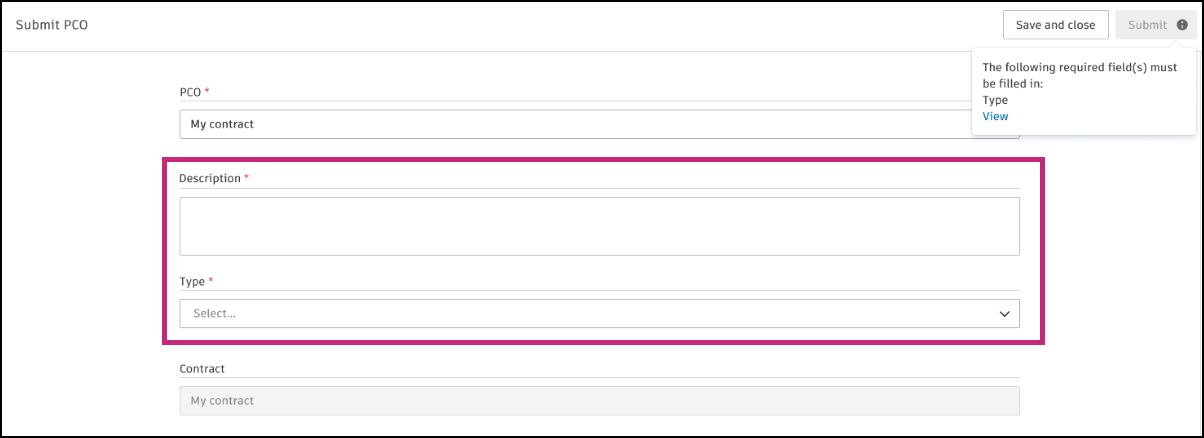

Obligatoriska fält i arbetsflödet för samarbete

Ändringsbeställningstyper

Ändringsbeställningstyper kan användas för att filtrera budget- och avtalstabeller och ingå i dina ändringsbeställningskoder. Du kan inaktivera standardtyperna eller lägga till egna.

Så här lägger du till ändringsbeställningstyper:

  1. Välj fliken ÄTA-beställning i verktyget Inställningar.

  2. Expandera sektionen Ändringsbeställningstyper.

  3. Klicka på Lägg till.

  4. Ange typens namn.

  5. Ange en beskrivning.

  6. Välj vilken ändringsbeställningsmodul en typ gäller för. När du öppnar ändringsbeställningens utfällbara panel, visas den här informationen i fältet Typ som ett alternativ att välja för en viss ändringsbeställning.

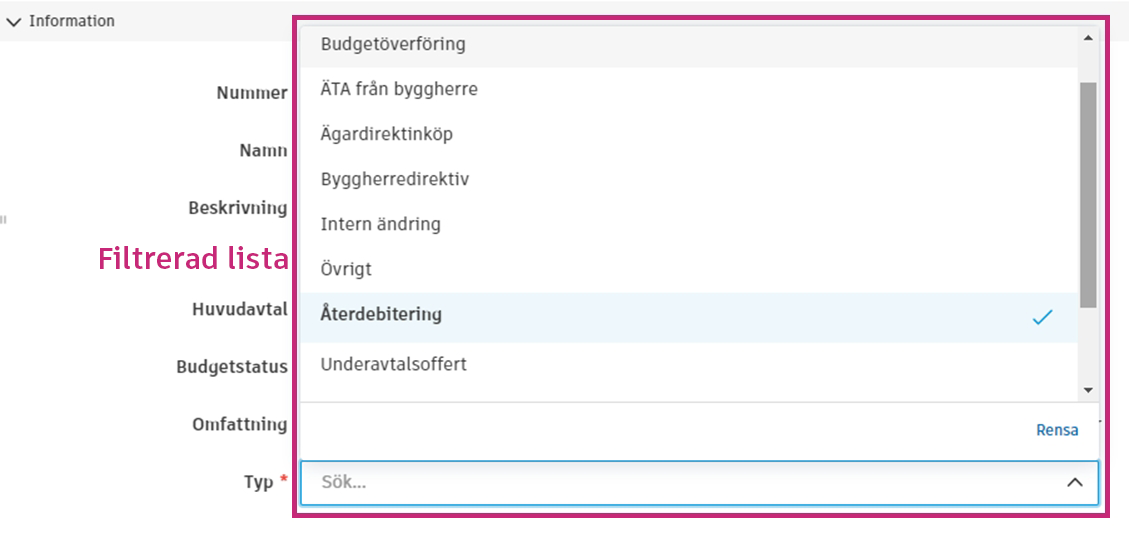

    Filtrerad lista för ändringsbeställningstyp

  7. Välj om en viss ändringsbeställningstyp ska sättas som standardalternativ för en given ändringsbeställning. Om en typ är angiven som standard för en ändringsbeställning kan den inte avmarkeras i sektionen Tillämplig för.

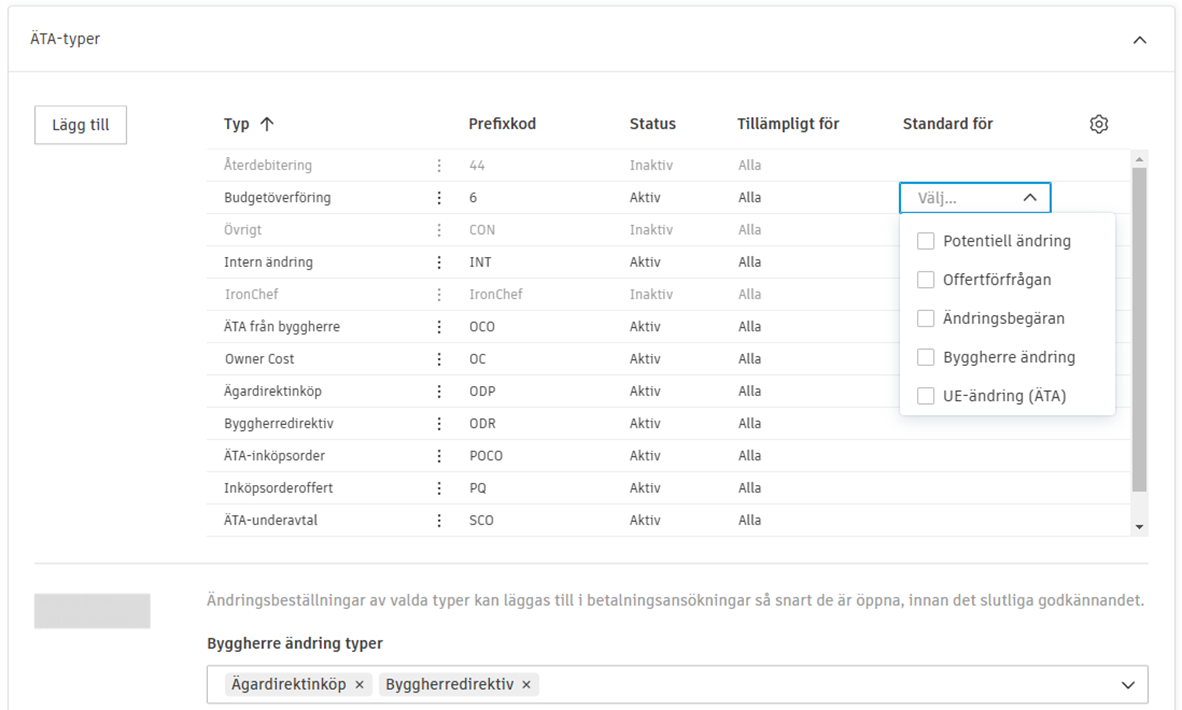

    Standardkonfiguration för ändringsbeställningstyp

Välj Mer-menyn Mer-menyikon för att inaktivera oönskade standardtyper.

Betalning av ändringsbeställning före godkännande

Administratörer kan välja ändringsbeställningar av typerna Byggherre Ändring (OCO)/UE-Ändring (SCO - ÄTA) som ska läggas till manuellt i Budget och Kostnadsbetalningsansökningar innan dessa beställningar godkänns. Det innebär att värdet på ändringsbeställningen kan redigeras mellan betalningsansökningar.

Så här lägger du till ändringsbeställningstyper som kan inkluderas i betalningsansökningar när de har åtminstone status Öppen, innan det slutliga godkännandet:

  1. Välj fliken ÄTA-beställning i verktyget Inställningar.

  2. Expandera sektionen Ändringsbeställningstyper.

  3. Gå till Betalning före godkännande.

  4. Välj önskade Byggherre Ändring (OCO)- och UE-Ändring (SCO - ÄTA)-typer från listmenyn.

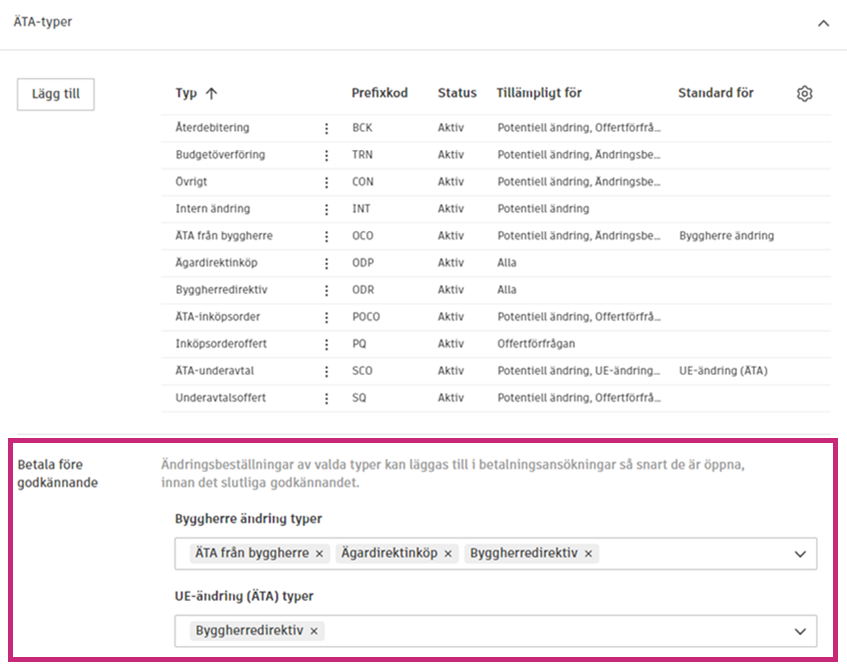

    Inställningar för betalning före godkännande

Tips: Läs om hur du lägger till ändringsbeställningar i Budgetbetalningsansökan eller Kostnadsbetalningsansökan.

Kostnadsobjekttyper

Med hjälp av kostnadsobjekttyper kan du kategorisera och organisera de olika typer av kostnadsobjekt som används i ändringsbeställningar. Dessa typer gör det möjligt för projekt att klassificera kostnadsobjekt efter art eller syfte, till exempel återdebitering, budgetöverföring, ägardirektiv med mera. Du kan lägga till nya kostnadsobjekttyper för att uppfylla ditt projekts specifika behov eller inaktivera befintliga standardtyper som inte är relevanta för ditt arbetsflöde.

Kostnadsobjekttyper fungerar tillsammans med kostnadsobjekt, som är de enskilda radobjekten i ändringsbeställningar som spårar uppskattade, föreslagna, inskickade, godkända och tilldelade värden när de rör sig genom arbetsflödet för ändringsbeställningar från Potentiella Ändringar (PCO) till slutlig körning.

Omfattning av PCO och kostnadsobjekt

Anpassa namnet på ÄTA-beställningens omfattning så att det passar ditt företags behov.

Så här ändrar du namnet:

  1. Välj fliken ÄTA-beställning i verktyget Inställningar.
  2. Expandera avsnittet Omfattning av PCO och kostnadsobjekt.
  3. Du kan antingen lägga till ett anpassat namn för den ursprungliga omfattningen eller ändra dess beskrivning.
Obs! Beskrivningen får inte lämnas tom. Om du raderar den återställs standardinställningen.

I exemplet ändras Övrigt till Överför:

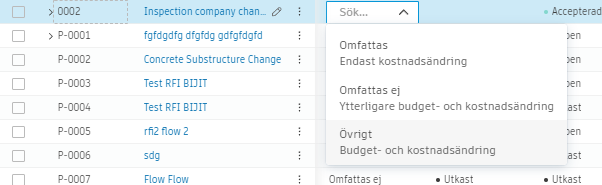

Anpassning av omfattning av PCO och kostnadsobjekt

Källtyper för ändringsbeställningar

Källtyper för ändringsbeställningar kan användas för att filtrera budget- och avtalstabeller och ingå i dina ändringsbeställningskoder. Du kan inaktivera standardtyperna eller lägga till egna.

Så här lägger du till källtyper för ändringsbeställningar:

  1. Välj fliken ÄTA-beställning i verktyget Inställningar.
  2. Expandera avsnittet Källtyper för ändringsbeställningar.
  3. Klicka på Lägg till.
  4. Ange typens namn.
  5. Ange typens beskrivning.

Välj Mer-menyn Mer-menyikon för att inaktivera oönskade standardtyper.

Arbetsflöden för godkännande av Ändringsbegäran (COR)

Effektivisera processen för Ändringsbegäran (COR) genom att automatisera arbetsflödena innan inlämning. Skapa flera arbetsflöden för att säkerställa grundlig granskning och godkännande av alla relevanta parter, inklusive generalentreprenören (GC) och byggherren, innan Ändringsbegäran (COR) skickas in officiellt.

När du klickat på Skicka eller Ange som inskickad kan Ändringsbegäran (COR) få statusen Granskas. Under det här stadiet kan granskare delta i en granskningsprocess för en Ändringsbegäran (COR) och välja ett svar (Fortsätt, Revidera eller Avvisa).

Efter granskningsprocessen markerar du Ändringsbegäran (COR) som Inskickad för interna granskningar eller Godkänd om byggherren är inblandad. Läs mer om arbetsflöden för godkännande.

Arbetsflöden för godkännande av Byggherre Ändring (OCO)

Automatisera de arbetsflöden som en Byggherre Ändring (OCO) går igenom innan den skickas till ägaren. Du kan skapa flera arbetsflöden för att säkerställa att rätt personer ser en Byggherre Ändring (OCO) innan byggherren involveras i processen. Om värdet för en Byggherre Ändring (OCO) till exempel ligger över ett visst tröskelvärde kan det kräva godkännande från en ansvarig. Läs mer om arbetsflöden för godkännande.

Arbetsflöden för godkännande av UE-Ändring (SCO - ÄTA)

Automatisera de arbetsflöden som en UE-Ändring (SCO - ÄTA) går igenom innan den skickas till leverantören. Du kan skapa flera arbetsflöden för att säkerställa att rätt personer ser en UE-Ändring (SCO - ÄTA) innan leverantören involveras i processen. Om värdet för en UE-Ändring (SCO - ÄTA) till exempel ligger över ett visst tröskelvärde kan det kräva godkännande från en ansvarig. Läs mer om arbetsflöden för godkännande.

Efterlevnadskrav

Efterlevnadskrav säkerställer att specifika dokument eller villkor uppfylls innan ändringsbeställningar kan skickas in eller behandlas. Du kan ställa in olika efterlevnadskrav för RFQ:er och SCO:er för att upprätthålla projektstandarder och regelefterlevnad.

Så här definierar du efterlevnadskrav för ändringsbeställningar:

  1. Välj verktyget Inställningar i den vänstra navigeringen.
  2. Byt till fliken Ändra order.
  3. Klicka på listmenyn för Efterlevnadskrav.
  4. Du kan lägga till efterlevnadskrav genom att klicka på Lägg till bredvid önskad ändringsbeställningstyp: RFQ eller SCO. När du har klickat på Lägg till öppnas respektive kravfönster.
  5. Lägg till namn och beskrivning för kravet – dessa kommer att visas i avsnittet Efterlevnadskrav i panelen för information om ändringsbeställning.
  6. I Krav för att skicka in RFQ eller Krav för att skicka in SCO är standardalternativet Kräver ett dokument. Du kan välja det extra alternativet Kräver utgångsdatum på dokumentet. Se avsnittet Konfigurera utgångsdatum för efterlevnadskrav i artikeln Efterlevnadskrav för mer information.

Och därefter för RFQ:

  1. Kan du välja vilken avtalstyp efterlevnaden ska tillämpas på.
  2. Om ett efterlevnadskrav väntar kan projektadministratörer blockera RFQ-åtgärder. Det här alternativet är användbart när arbetsflödet kräver obligatoriska dokument innan en Offerförfrågan (RFQ) eller Potentiell Ändring (PCO) som Offerförfrågan (RFQ) kan skickas för granskning eller godkännande. Endast generalentreprenören eller medlemmen med fullständig kontrollbehörighet kan åsidosätta dessa efterlevnadsvillkor. När det är inställt på Tillåt RFQ-åtgärder blir efterlevnaden valfri.

Och för SCO:

  1. Ställer du in ett villkor som ska ligga till grund för efterlevnaden. Du kan till exempel skapa ett villkor där du inte kan skapa SCO:er såvida inte avtalet har statusen Utfört.
  2. Du kan välja vilken avtalstyp efterlevnaden ska tillämpas på.

Klicka på Spara när du är klar.

När du har lagt till ett efterlevnadskrav i verktyget Inställningar visas ett meddelande när efterlevnaden inte uppfylls under arbetsflödet: Följande efterlevnadskrav uppfylls inte följt av en lista över krav som inte har uppfyllts.

Meddelande om efterlevnadskrav

Se artikeln Efterlevnadskrav för att ta reda på hur du arbetar med dessa typer av dokument.

Redigera efterlevnadskrav

Klicka på Mer-menyn Mer-menyikon bredvid efterlevnadskravet för att välja mellan följande alternativ:

Dokumentmallar

Skapa mallar som genererar dokument för dina olika ändringsbeställningar. Läs mer om att konfigurera dokumentmallar. Läs mer om variabler som kan användas i dokumentmallar.

Datum för offertförfrågan, Ändringsbegäran (COR), Byggherre Ändring (OCO), UE-Ändring (SCO - ÄTA)

Du kan definiera ett standardvärde för datum och välja att de ska visas på startsidan. Det här hjälper dig att hantera tidplanen i Cost Management. Det gör du genom att öppna Mer-menyn Mer-menyikon och klicka på Redigera.

Obs! Objekt utan Mer-menyn Mer-menyikon kan inte visas på startsidan och kan inte redigeras.

Du kan välja standardvärde för datumet om det är tillämpligt. Använd alternativet relativt datum för de fall där en aktivitet står i relation till datumet för en annan aktivitet (till exempel att skapa en upphandlingsplan). Alternativet relativt datum är bara tillgängligt för redigerbara systemgenererade datum och anpassade datum. Här kan du välja det antal dagar som ett svar krävs inom för en offertförfrågan (RFQ).

Tips: Du kan skapa relativa datum för anpassade attribut och anpassade kolumner.

Du kan se exempel på tillgängliga dokumentvariabler genom att klicka på Visa fler. Du kan använda dem för att förbereda dokumentmallar.

Redigera konfigurationspanel för datum

Anpassade attribut

Lägg till anpassade attribut för de olika ändringsbeställningstyperna. Läs mer om att skapa anpassade attribut.

Standardmeddelande för e-post

Skriv standardmallar för e-post för olika ändringsbeställningsmeddelanden.

  1. Välj fliken ÄTA-beställning i verktyget Inställningar.
  2. Expandera sektionen Standardmeddelande för e-post.
  3. Ange önskad text för varje e-postmeddelande.
