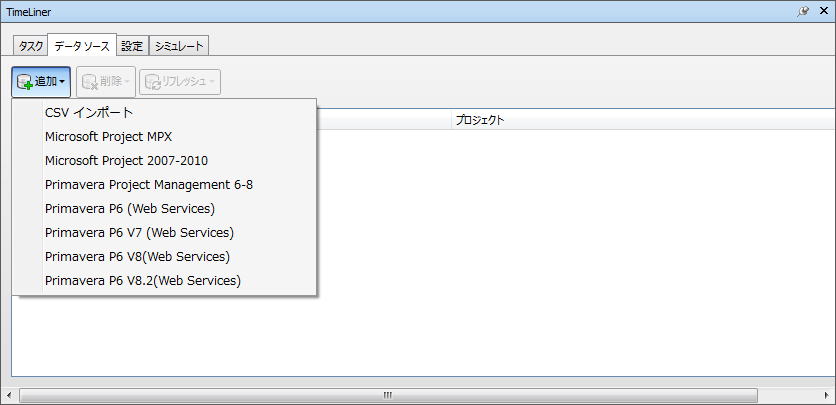

Autodesk Navisworks TimeLiner は、さまざまなスケジューリング ソフトウェアをサポートします。
このデータ ソースを使用するには、Microsoft Project 2007™ ~ Microsoft Project 2013™ がインストールされている必要があります。
このデータ ソースを使用するには、Autodesk Navisworks とともに下記の要素がインストールされている必要があります。
PPM 6 ~ 8 はデータベース駆動型であるため、ODBC データ ソース リンクを設定するには、Software Development Kit がインストールされている必要があります。これは、次の手順を実行することにより、Project Management CD からインストールおよびセットアップできます。
TimeLiner 内で PPM 6~ 8 に接続するとき、ログオンのダイアログ ボックスでソース リンクを選択できます(ソース リンクが存在しない場合は警告が表示されます)。ユーザ名とパスワードは Autodesk Navisworks ファイルに格納されないため、毎回要求されます。
接続するとダイアログ ボックスが表示され、開くプロジェクトを選択できます。チェック ボックスで、すべてのサブプロジェクトを開くかどうかを選択します。
既定では、TimeLiner は開始、終了、計画開始、計画終了を、それぞれ "Start"、"Finish"、"BL Start"、"BL Finish"をそれぞれ示します。
[Project Activity Codes]、[Global Activity Codes]、および[User Defined Fields]を含む、汎用の[フィールド選択]ダイアログ ボックスを使用して、他の Primavera の日付を選択できます。
TimeLiner 階層は、プロジェクト/アクティビティ階層の WBS 構造をサポートします。
Timeliner では、Microsoft Project™ の MPX ファイルを直接読み取ることができます。Microsoft Project™(またはその他のスケジューリング ソフトウェア)をインストールしておく必要はありません。Primavera SurtTrak™、Primavera Project Planner、および Asta Power Project™ では、MPX ファイルをエクスポートできます。
Primavera P6 の Web Services 機能を利用することにより、[Timeliner]と Primavera のスケジュール情報を同期させる作業を大幅に迅速化できます。
このデータ ソースには、Primavera Web サーバを設定する必要があります。『Primavera P6 Web Server Administrator Guide』を参照してください(Primavera ドキュメントに含まれています)。
このデータ ソースを使用するには、Asta Power Project™ の当該バージョンがインストールされている必要があります。
