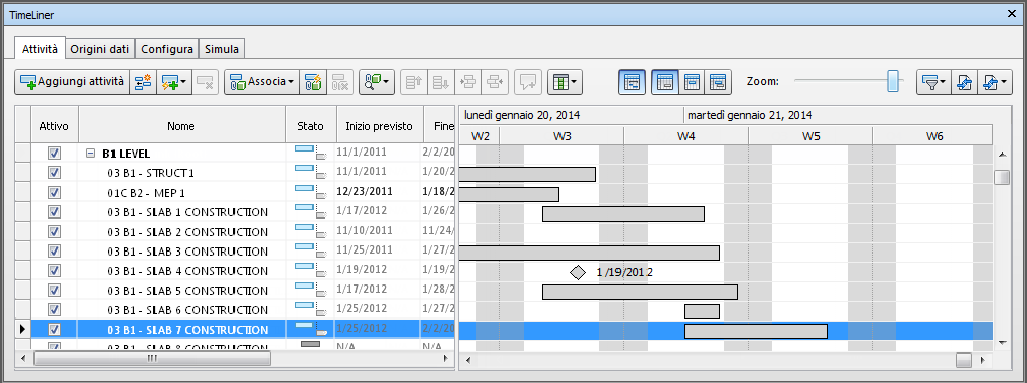

La scheda Attività consente di creare e gestire le attività dei progetti e visualizza tutte le attività nella pianificazione, elencate in forma di tabella. Utilizzare le barre di scorrimento a destra e in basso nella scheda per scorrere i record relativi alle attività.

Le attività sono visualizzate in una tabella a più colonne, che consente un'agevole consultazione dei record visualizzati. È possibile effettuare le seguenti operazioni:
Autodesk Navisworks TimeLiner supporta una struttura gerarchica delle attività importata da un'origine dati, ad esempio Microsoft Project™. Per maggiori informazioni vedere Scheda Origini dati. È possibile espandere o comprimere la gerarchia facendo clic rispettivamente sul segno più o meno a sinistra dell'attività.
Lo stato di ogni attività viene identificato da un'icona. Per ogni attività sono disponibili due barre distinte, che mostrano la relazione tra la data prevista e quella effettiva. Per differenziare le varie parti dell'attività vengono usati i seguenti colori: (blu) per quelle in anticipo, (verde) per quelle che rientrano nei tempi stabiliti, (rosso) per quelle in ritardo e (grigio) per quelle pianificate. I punti contrassegnano la data di inizio e fine prevista.
Se si posiziona il cursore su un'icona di stato, viene visualizzata una descrizione comando che indica lo stato dell'attività.
Fine prima dell'inizio previsto.
Inizio anticipato, fine anticipata.
Inizio anticipato, fine nei tempi stabiliti.
Inizio anticipato, fine ritardata.
Inizio nei tempi stabiliti, fine anticipata.
Inizio nei tempi stabiliti, fine nei tempi stabiliti.
Inizio nei tempi stabiliti, fine ritardata.
Inizio ritardato, fine anticipata.
Inizio ritardato, fine nei tempi stabiliti.
Inizio ritardato, fine ritardata.
Inizio dopo la fine prevista.
Nessun confronto.
La casella di controllo nella colonna Attiva consente di attivare/disattivare un'attività. Se un'attività è disattivata, non viene visualizzata nella simulazione. Per le attività gerarchiche, la disattivazione dell'attività principale disattiva automaticamente tutte le attività derivate.
Facendo clic con il pulsante destro del mouse entro l'area delle attività nella scheda, viene visualizzato un menu contestuale che consente di utilizzare le attività nella pianificazione.
TimeLiner
Attiva Trova). È possibile effettuare molteplici selezioni (tenendo premuto MAIUSC o CTRL) per applicare la maggior parte dei comandi a diverse attività contemporaneamente. Ad esempio, se è necessario eliminare tutte le attività, selezionare la prima attività, tenere premuto MAIUSC, selezionare l'ultima attività e premere CANC.








TimeLiner
Attiva Trova).







Il grafico di Gantt è un grafico a barre colorate che illustra lo stato di un progetto. A ogni riga corrisponde una diversa attività. L'asse orizzontale rappresenta la durata del progetto suddivisa in giorni, settimane, mesi e anni, mentre l'asse verticale rappresenta le attività del progetto. Le attività possono essere eseguite in sequenza, in parallelo o essere sovrapposte.
È possibile trascinare un'attività in diverse date, oppure fare clic e trascinare su entrambe le estremità dell'attività per estendere o ridurre la durata. Qualsiasi modifica viene aggiornata automaticamente nella vista delle attività.
