Änderungsaufträge

Bei den meisten Bauprojekten erfordern unvorhergesehene Dinge das Anpassen des Budgets. Wenn diese Änderungen nötig sind, navigieren Sie in Cost Management zur Registerkarte Änderungsauftrag. Arbeiten Sie mit Kostenpositionen, um Änderungsaufträge zu erstellen.

Wählen Sie eine Karte aus, um zu sehen, wie Sie mit der Registerkarte Änderungsauftrag arbeiten können:

So arbeiten Sie effektiv mit Änderungsaufträgen

Arbeitsablauf für Änderungsaufträge

Machen Sie sich mit dem grundlegenden Arbeitsablauf für Änderungsaufträge vertraut, der Teil des Finanzarbeitsablaufs in Cost Management ist:

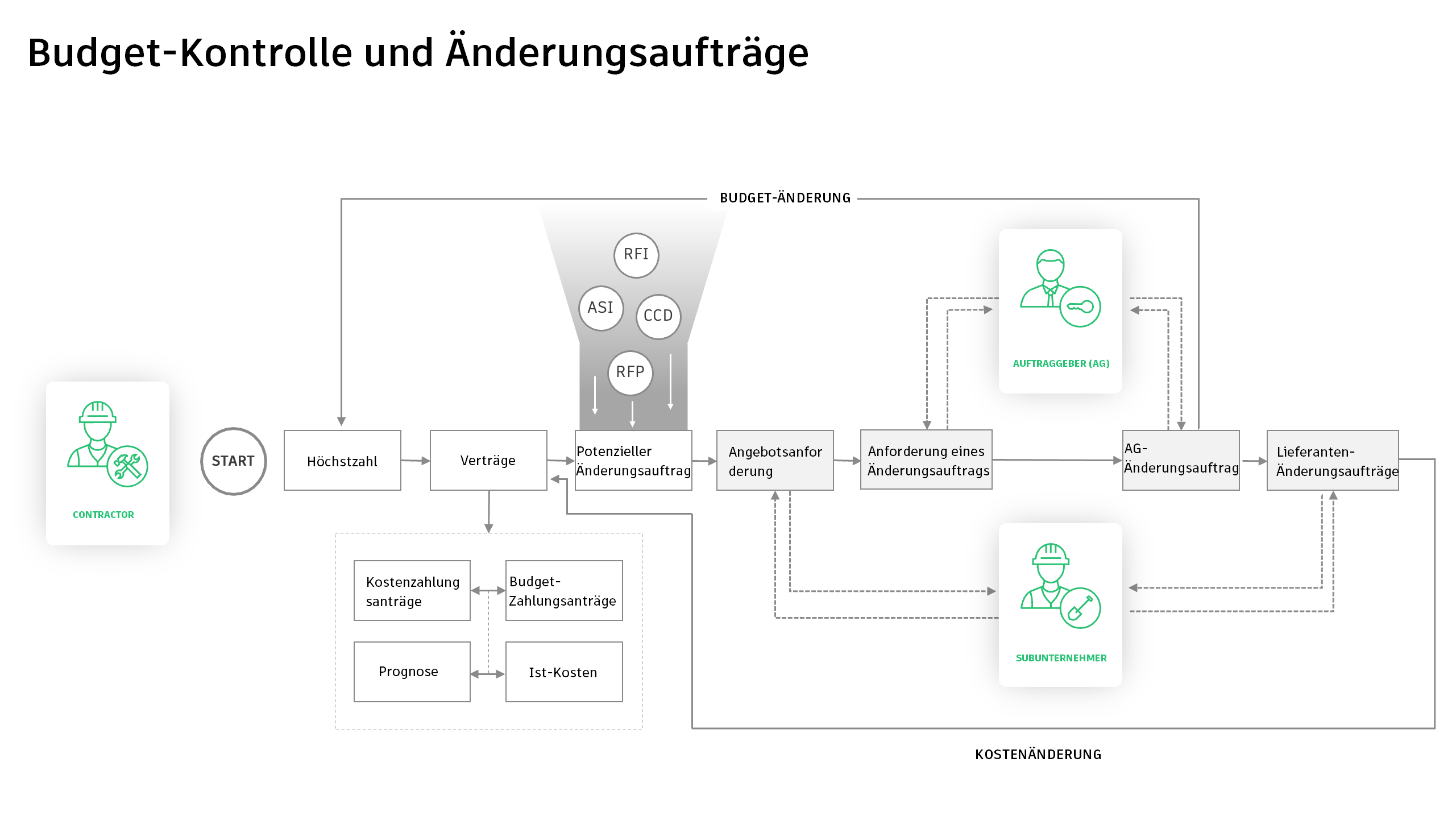

Diagramm zum Arbeitsablauf für Änderungsaufträge zeigt Prozessfluss im Hinblick auf potenzielle Änderungsaufträge, Anforderungen für Änderungsaufträge, AG-Änderungsaufträge, Angebotsanforderungen und Subunternehmer-Änderungsaufträge

Der potenzieller Änderungsauftrag ist der Ausgangspunkt des Arbeitsablaufs für Änderungsaufträge. Sie können jedoch auch Änderungsaufträge aus einer Kostenposition erstellen.

Die unterschiedlichen Typen von Änderungsaufträgen sind wie folgt verknüpft:

Daher gilt in Cost Management:

Tipp: Sie können auch mit dem gemeinsamen Arbeitsablauf für potenzielle Änderungsaufträge arbeiten.

Tabellen und Spalten für Änderungsaufträge

Die Felder werden ausgefüllt, und die Werte werden auf den Registerkarten des Änderungsauftrags in den Spalten aktualisiert. Klicken Sie auf das Zahnrad-Symbol, um alle verfügbaren Spalten anzuzeigen.

Hier einige nützliche Beispiele:

Die Änderungsauftragstabellen enthalten detaillierte Informationen zu Kostenpositionen, einschließlich der zugehörigen Änderungsauftragsnummer. Wenn Sie auf die einzelnen Nummern klicken, gelangen Sie zur jeweiligen Registerkarte, auf der sich der entsprechende Änderungsauftrag befindet. Eine Flyout-Gruppe mit weiteren Details wird geöffnet.

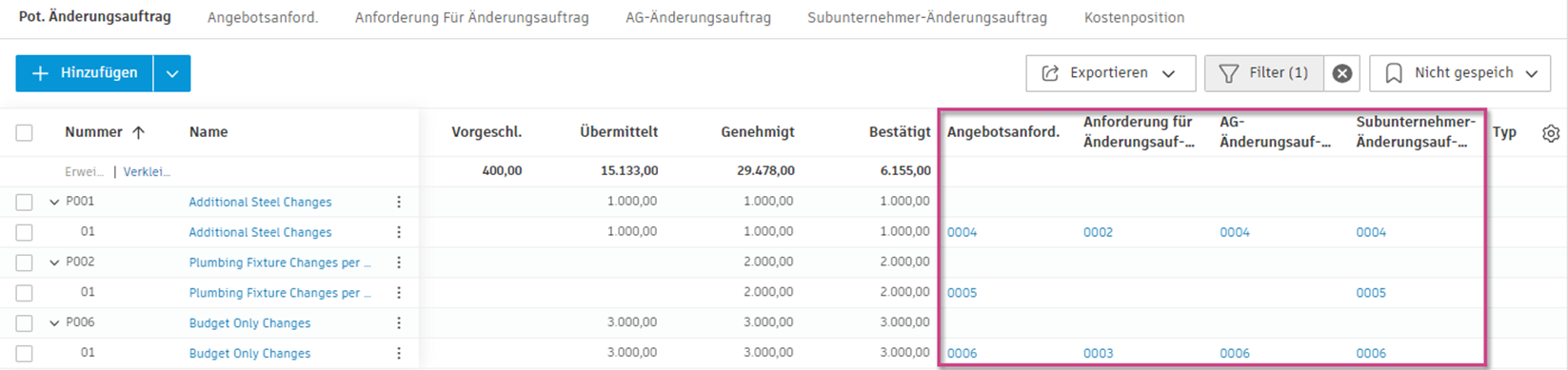

Tabelle für Änderungsaufträge zeigt zugehörige Änderungsauftragsnummern und Navigationsverknüpfungen

Anmerkung: Mitgliedern mit Zugriff für die Zusammenarbeit werden keine Spalten mit verknüpften Änderungsaufträgen angezeigt.

Bei der Arbeit mit mehreren Änderungsauftragstypen für denselben Variationsauftrag kann es schwierig sein, zwischen verschiedenen Änderungsauftragsnummern (potenzieller Änderungsauftrag, Anforderung für Änderungsauftrag, AG-Änderungsauftrag, Angebotsanforderung, Subunternehmer-Änderungsauftrag) zu navigieren. Die Funktion Hierarchieansicht für potenzieller Änderungsauftrag hilft bei der Lösung dieses Navigationsproblems.

Die Hierarchieansicht kann auf jeder Registerkarte für Änderungsaufträge (Anforderung für Änderungsauftrag, AG-Änderungsauftrag, Angebotsanforderung, Subunternehmer-Änderungsauftrag) ein- und ausgeschaltet werden, indem Sie auf das Hierarchiesymbol klicken.

Hierarchie potenzieller Änderungsauftrag anzeigen

Wenn diese Option aktiviert ist, werden verknüpfte Änderungsaufträge gruppiert, um ihre Beziehungen anzuzeigen:

Vorteile der Verwendung der Hierarchieansicht:

Beispiel: Wenn Sie einen AG-Änderungsauftrag anzeigen und jemand nach der Nummer des potenziellen Änderungsauftrags fragt, zeigt die Hierarchieansicht den übergeordneten potenzieller Änderungsauftrag an, sodass Sie nicht mehr über verschiedene Registerkarten hinweg nach Beschreibungen suchen müssen.

Umfangstypen für Änderungsaufträge

Beim Erstellen von Änderungsaufträgen bestimmt der ausgewählte Umfang, wie sich der Änderungsauftrag auf Ihre Budget- und Kostendaten auswirkt. Sie können den Umfang auf der Registerkarte Änderungsauftrag festlegen:

  1. Navigieren Sie zur Registerkarte Änderungsauftrag.

  2. Wählen Sie in der Spalte Umfang für jede Position eine der folgenden Optionen aus:

    • Enthalten: Aktualisiert nur den Kostenabschnitt der Tabelle. Der Betrag des Änderungsauftrags erhöht die Gesamtkosten Ihres Projekts, wirkt sich jedoch nicht auf das Budget aus.
    • Nur Budget: Aktualisiert nur den Budget-Abschnitt der Tabelle. Der Betrag des Änderungsauftrags erhöht das Budget Ihres Projekts, wirkt sich jedoch nicht auf die Gesamtkosten aus.
    • Nicht enthalten: Aktualisiert sowohl den Budget- als auch den Kostenabschnitt der Tabelle. Der Betrag des Änderungsauftrags erhöht sowohl das Projektbudget als auch die Gesamtkosten.
    • Eventualfonds: Aktualisiert sowohl den Budget- als auch den Kostenabschnitt. Mit dieser Option können Sie Änderungen nachverfolgen, die Ihre Eventualfonds verwenden. So können Sie zwischen Änderungsaufträgen, die Ihr Gesamtbudget erhöhen, und Änderungen, die einfach Geld verwenden, das Sie bereits in Ihrem Eventualfonds-Budget zurückgelegt haben, unterscheiden.

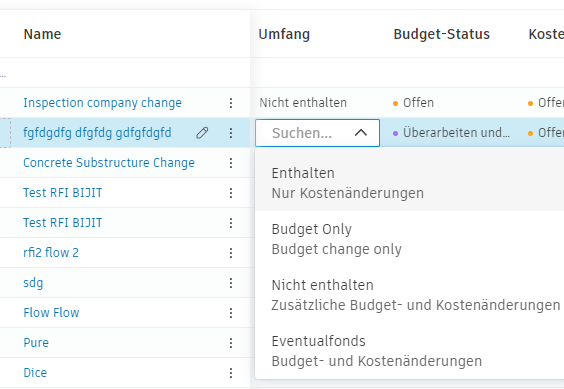

Ein- und Aus-Eventualfonds

Tipp: Sie können die Namen dieser Optionen für den Umfang von Änderungsaufträgen in den Einstellungen für Änderungsaufträge an die Terminologie Ihres Unternehmens anpassen.

Verwaltung von Änderungsaufträgen für ausländische Lieferanten

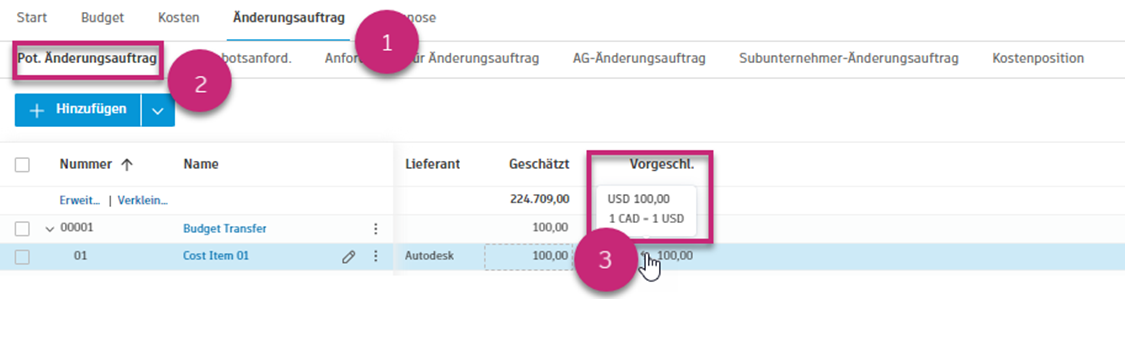

Sobald die Fremdwährung eingerichtet ist, können Änderungsaufträge im Projektverlauf in der Währung des ausländischen Lieferanten eingegeben und verwaltet werden. Das System erkennt automatisch die für einen Lieferanten im Vertrag festgelegte Währung. Wenn ein potenzieller Änderungsauftrag benötigt wird, können Sie oder der Lieferant (mit der entsprechenden Berechtigungsebene) einen potenziellen Änderungsauftrag generieren.

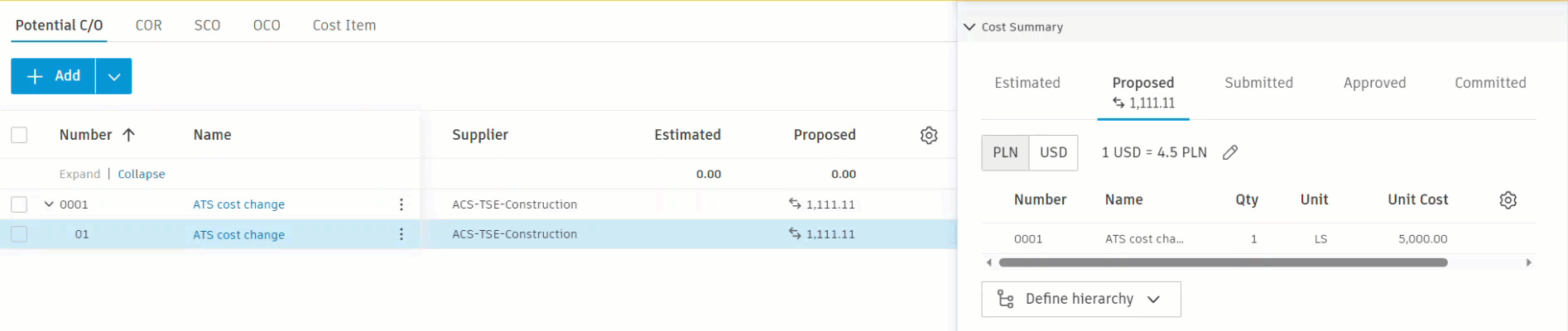

Benutzeroberfläche für Änderungsaufträge bezüglich Fremdwährungen zeigt die Verwaltung mehrerer Währungen

Verknüpfen Sie eine Kostenposition mit einem in Fremdwährung vergebenen Vertrag. Im Anschluss können Sie folgende Schritte vornehmen:

Die Werte für Geschätzt, Übermittelt und Genehmigt werden immer in der Basiswährung eingegeben. Die Werte für Vorgeschl. und Bestätigt lassen sich jedoch in Fremdwährung eingeben. Beim Umrechnen in die Basiswährung wird neben Werten das Symbol Symbol Währungsumrechnung angezeigt. Bewegen Sie den Mauszeiger über das Symbol, um den Wechselkurs anzuzeigen oder zu bearbeiten:

QuickInfo mit Wechselkursinformationen für die umgerechnete Währung

Sie können diese Informationen auch in der Flyout-Gruppe der Kostenposition verwalten. Wählen Sie zunächst die Position aus, um die Flyout-Gruppe zu öffnen, und führen Sie dann einen Bildlauf zum Abschnitt Kostenübersicht durch. Wählen Sie dann die Spalte Vorgeschl. oder Bestätigt aus. Wechseln Sie zwischen den beiden Währungen, und ändern Sie ggf. den Wechselkurs.

Animation zeigt Wechsel zwischen Währungen und die Bearbeitung von Wechselkursen

Sie können Werte aus den Spalten Geschätzt, Übermittelt und Genehmigt kopieren. Diese Werte werden von der Basis- in die Fremdwährung umgerechnet.

Tipp:

  • Jede Kostenposition weist einen unabhängigen Wechselkurs für die Werte Vorgeschl. und Bestätigt auf. Wenn Kostenpositionen verschiedene Währungen aufweisen, wird der Wechselkurs als Mehrere angezeigt.
  • Beim Erstellen eines neuen Vertrags aus einem potenziellen Änderungsauftrag oder einer Kostenposition können Sie die Währung auswählen, den Wechselkurs bearbeiten und den Wert aus der Spalte Geschätzt kopieren. Das Symbol Symbol Währungsumrechnung zeigt den umgerechneten Wert an.

Weitere Ressourcen

In unserem Videokurs erfahren Sie mehr über die Verwaltung von Änderungsaufträgen in Cost Management.

Anmerkung: Sie müssen sich registrieren, um auf die kostenlosen Kursinhalte zugreifen zu können.
