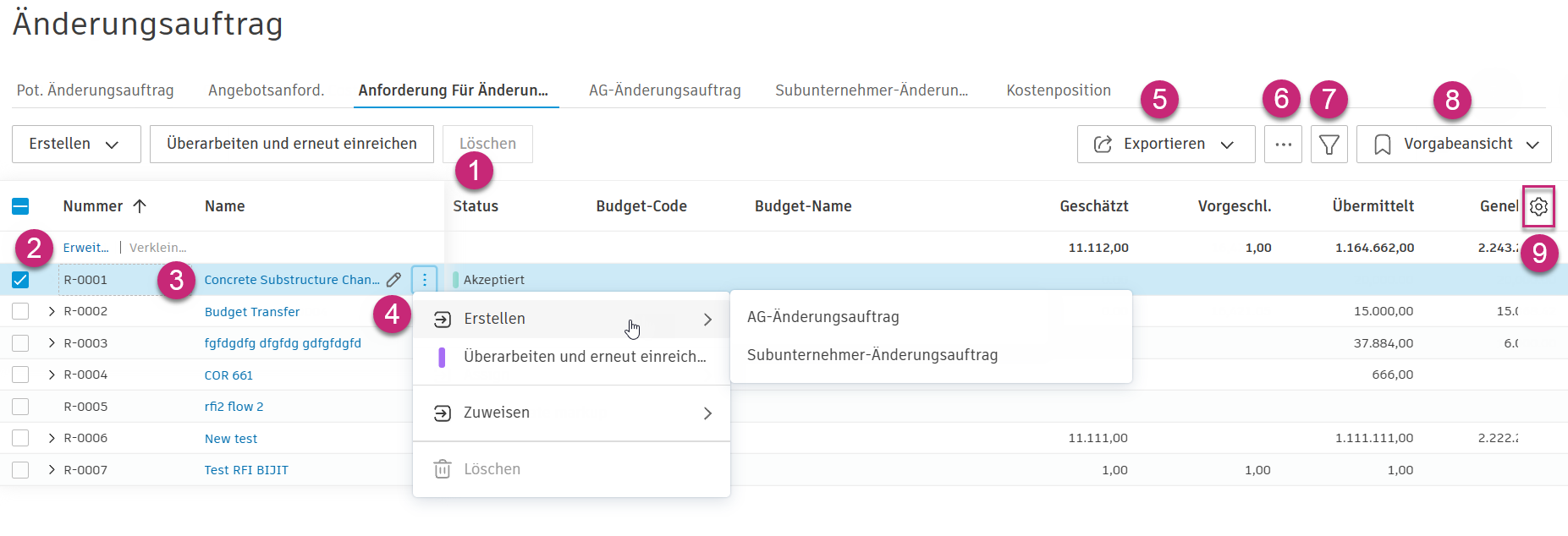

Die Registerkarten Anforderung für Änderungsauftrag, AG-Änderungsauftrag und Subunternehmer-Änderungsauftrag haben innerhalb von Cost Management alle ähnliche Funktionen.
Alle Änderungsaufträge können anhand der potenziellen Änderungsaufträge auf der Registerkarte Potenzieller Änderungsauftrag generiert werden. Subunternehmer-Änderungsaufträge und Angebotsanforderungen können auch aus den Kostenpositionen generiert werden.
Die unterschiedlichen Typen von Änderungsaufträgen sind wie folgt verknüpft:
Daher gilt in Cost Management:
In diesem Artikel:
Die Registerkarten Anforderung für Änderungsauftrag, AG-Änderungsauftrag und Subunternehmer-Änderungsauftrag funktionieren in Cost Management alle ähnlich, mit nur geringen Unterschieden. Registerkartennamen können von Projektadministratoren in den Einstellungen angepasst werden.

Der Status des Elements wird automatisch in Entwurf geändert, nachdem ein Änderungsauftrag aus einem potenziellen Änderungsauftrag generiert wurde. Weitere Informationen zu den Status der Änderungsauftragsverwaltung finden Sie im Artikel Änderungsauftragsstatus.
Aktivieren Sie das Kontrollkästchen neben einem oder mehreren Änderungsaufträgen, um den Status zu ändern, den nächsten Änderungsauftrag zu erstellen oder einen Änderungsauftrag zu löschen.

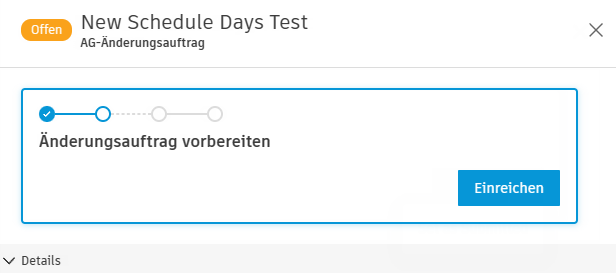

Wählen Sie den Namen des Elements aus, um die Flyout-Gruppe zu öffnen. In der Flyout-Gruppe werden auswählbare, auf Arbeitsabläufen basierende Aktionen angezeigt, die Sie durch den Prozess der Änderungsauftragsverwaltung führen.
Beispiel:
Klicken Sie auf das Menü Mehr
, um den Status des Änderungsauftrags festzulegen, einen Änderungsauftrag zu generieren oder zuzuweisen, eine Spanne hinzuzufügen oder einen Änderungsauftrag neu zu berechnen bzw. das Element zu löschen.
Klicken Sie auf Exportieren, um einen Änderungsauftragsbericht zu erstellen.
Klicken Sie auf dieses Symbol, um die Hierarchie von Änderungsaufträgen ein- oder auszublenden. Weitere Informationen zum Navigieren zwischen verknüpften Änderungsaufträgen mithilfe der Hierarchieansicht finden Sie im Abschnitt Navigieren in Änderungsaufträgen mit der Hierarchieansicht.
Klicken Sie auf das
, um die Tabelle zu filtern und zu gruppieren.
Zeigen Sie die verfügbaren vordefinierten Ansichten der Tabelle an, oder speichern Sie die aktuelle Tabellenansicht.
Wählen Sie das Symbol
aus, um die Position und Sichtbarkeit der Spalten in der Tabelle zu bearbeiten.
Sie können Anforderungen für Änderungsaufträge, AG-Änderungsaufträge oder Subunternehmer-Änderungsaufträge aus einem potenziellen Änderungsauftrag generieren. Vorgehensweise:
Wählen Sie in der linken Navigationsleiste das Werkzeug Änderungsauftrag aus.
Wählen Sie die Registerkarte Potenzieller Änderungsauftrag aus.
Aktivieren Sie das Kontrollkästchen für einen oder mehrere potenzielle Änderungsaufträge.

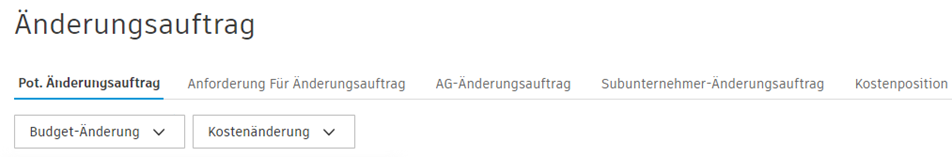

Klicken Sie auf Budgetänderung oder Kostenänderung, und wählen Sie den Änderungsauftragstyp aus.

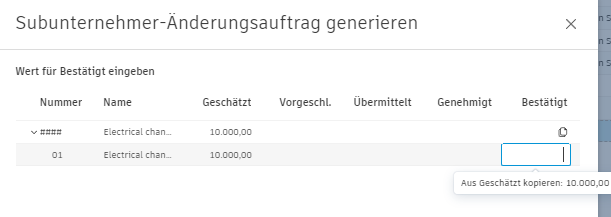

Geben Sie bei Bedarf einen bestätigten Wert ein. Sie können Kostenpositionsbeträge aus einer anderen Spalte kopieren.

Klicken Sie auf Erstellen.
Senden Sie anschließend einen Änderungsauftrag an den Auftraggeber oder Lieferanten.
Beim Erstellen eines Änderungsauftrags (oder später) können Sie den Typ zur besseren Kategorisierung auswählen. Projektadministratoren können Änderungsauftragstypen hinzufügen oder im Werkzeug Einstellungen deaktivieren.

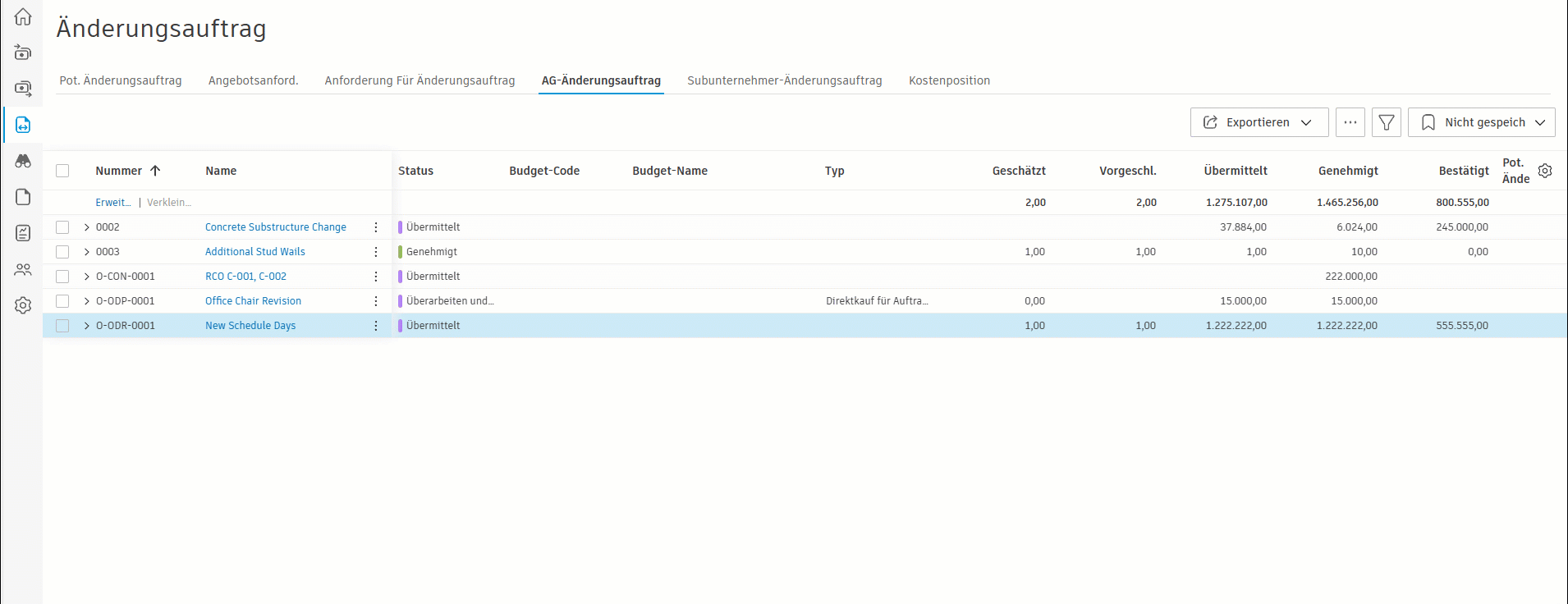

Anweisungen für bauliche Änderungen werden verwendet, wenn die Arbeiten ohne vereinbarten Preis fortgesetzt werden müssen. Auftragnehmer können abgeschlossene Arbeiten mit geschätzten Werten gemäß dem Änderungsauftragstyp AG-Richtlinie abrechnen.
Solange der AG-Änderungsauftrag mit Anweisungen für bauliche Änderungen mindestens den Status Offen aufweist, kann er einem Budget-Zahlungsantrag hinzugefügt werden. Gehen Sie wie folgt vor:

Im weiteren Verlauf der Arbeiten kann es erforderlich sein, die Kosten neu zu kalkulieren, damit das Mitglied den Betrag im AG-Änderungsauftrag ändern kann. Wenn Sie einen Zahlungsantrag für den nächsten Monat erstellen, wird der geplante Betrag entsprechend aktualisiert.

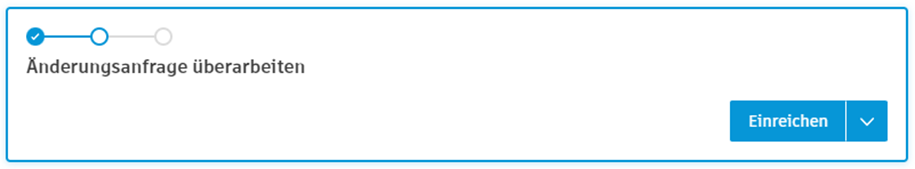

Der generierte Änderungsauftrag wird auf der entsprechenden Registerkarte angezeigt. Wechseln Sie zur entsprechenden Registerkarte, und suchen Sie den neu erstellten Änderungsauftrag. Bereiten Sie eine Änderungsanfrage vor. Vorgehensweise:
Klicken Sie auf das entsprechende Änderungsauftragselement. Die Gruppe Details wird geöffnet.
Setzen Sie den Status auf Offen.
Geben Sie bei Bedarf einen Arbeitsumfang ein. Geben Sie beispielsweise im Abschnitt Auftraggeber- oder Lieferantendetails Informationen ein, und fügen Sie ein Fälligkeitsdatum für die Antwort hinzu.
Erstellen Sie im Abschnitt Dokumente ein Dokumentpaket, und fügen Sie nach Bedarf weitere Anhänge hinzu.
Wenn der Änderungsauftrag zum Senden bereit ist, klicken Sie auf Übermitteln.

Überprüfen Sie die Informationen im Popup-Fenster. Sie können diese Informationen ändern, indem Sie dieses Fenster schließen und zur Gruppe Details des Änderungsauftrags zurückkehren.

Klicken Sie auf Senden.
Wenn ein Änderungsauftrag folgenden Status aufweist:
Ein Mitarbeiter kann Kosteninformationen lesen oder Dokumente in der schreibgeschützten Gruppe Details herunterladen. Klicken Sie im Menü Mehr auf Kostendetails anzeigen.

Projektadministratoren und Mitglieder mit der Berechtigung Vollständige Kontrolle für Budget und Subunternehmer-Änderungsauftrag können interne Budget-Übertragungen direkt aus Subunternehmer-Änderungsaufträgen erstellen. Dies ist nützlich, wenn Sie Geld von einer Budget-Position zu einer anderen verschieben müssen, um Lieferanten-Änderungsaufträge zu bezahlen, ohne zusätzliche Genehmigungen anzufordern.
So erstellen Sie eine Budget-Übertragung aus einem Subunternehmer-Änderungsauftrag
Wechseln Sie zum Werkzeug Änderungsauftrag, und wählen Sie die Registerkarte Subunternehmer-Änderungsauftrag aus.
Sie können eine Budget-Übertragung auf verschiedene Arten erstellen:
Von einem Subunternehmer-Änderungsauftrag: Klicken Sie auf das Menü Mehr
neben dem Subunternehmer-Änderungsauftrag, und wählen Sie Budget übertragen aus.
Von einer Kostenposition: Öffnen Sie den Subunternehmer-Änderungsauftrag, suchen Sie die Kostenposition, klicken Sie auf das Menü Mehr
, und wählen Sie Budget übertragen aus.

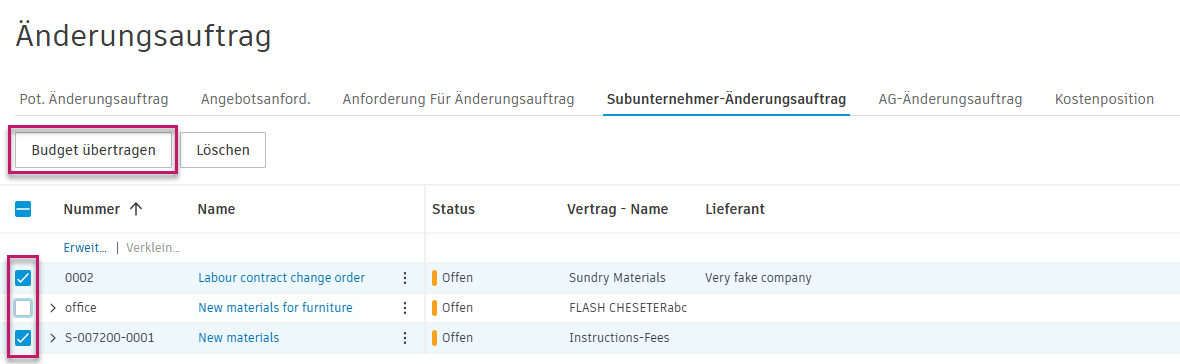

Von mehreren Positionen: Wählen Sie mehrere Subunternehmer-Änderungsaufträge oder Kostenpositionen aus, und klicken Sie dann in den Batch-Aktionen auf Budget übertragen.

Unter Interne Budget-Übertragung geschieht Folgendes:
Klicken Sie auf
, um weitere Übertragungen hinzuzufügen, auch solche, die nicht mit den Kostenpositionen verknüpft sind. Diese Übertragungen werden in der Tabelle getrennt.
Klicken Sie auf
, um eine Übertragung aus der Liste zu löschen.

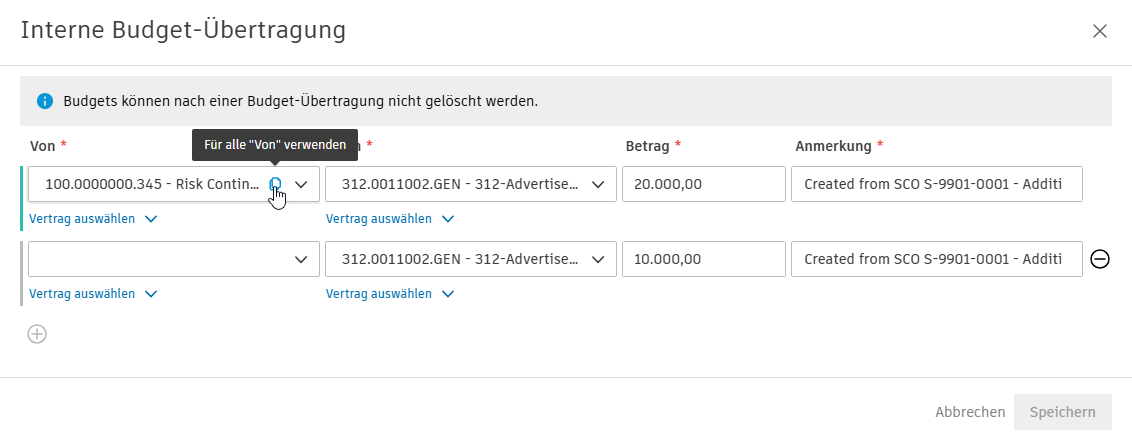

Sie können die Schaltflächen In alle kopieren Von oder In alle kopieren Bis verwenden, um schnell alle Übertragungslinien mit demselben Budget zu füllen.

Klicken Sie auf Speichern, um eine oder mehrere interne Budget-Übertragungen zu erstellen.
Sie erhalten eine Bestätigung, dass die Budget-Übertragung abgeschlossen wurde.

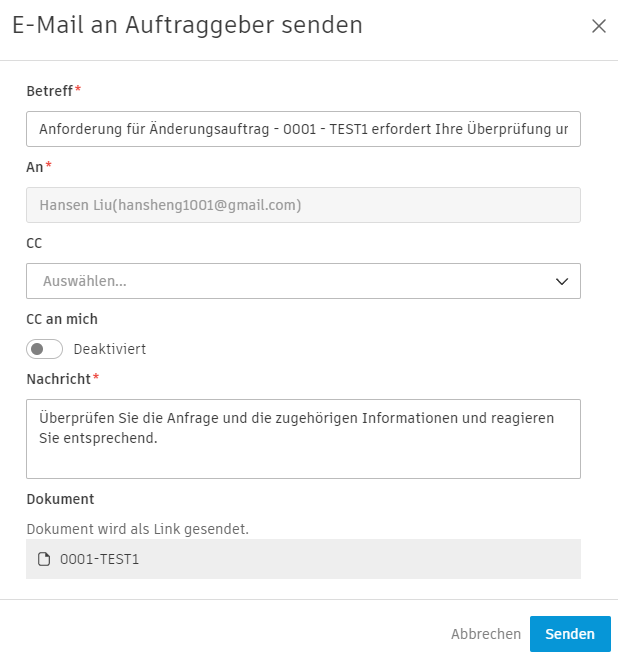

Im Arbeitsablauf für Änderungsaufträge wird der Auftraggeber des zu prüfenden Änderungsauftrags per E-Mail benachrichtigt, wenn er über eine Berechtigung zum Zusammenarbeiten für Änderungsaufträge verfügt.
Als Auftraggeber:

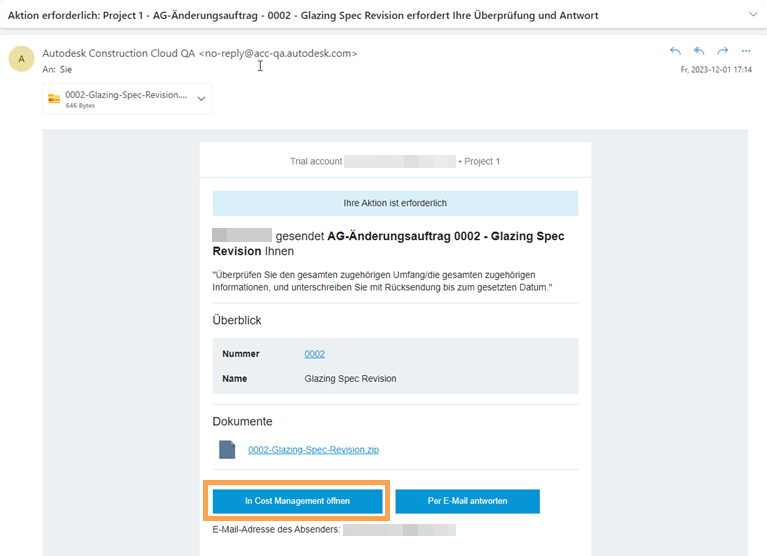

Öffnen Sie die erhaltene E-Mail, und wählen Sie In Cost Management öffnen aus. Wenn Cost Management geöffnet wird, werden nur die Informationen für den Auftraggeber angezeigt.

Klicken Sie auf den Namen des Änderungsauftrags, um die Flyout-Gruppe Details zu öffnen.
Führen Sie einen Bildlauf durch, um Details einschließlich aller Dokumente zu prüfen. Wenn der Zugriff für die Zusammenarbeit einem Auftraggeber zugewiesen ist, können Sie den Änderungsauftrag prüfen, akzeptieren, ablehnen oder eine Überarbeitung anfordern.

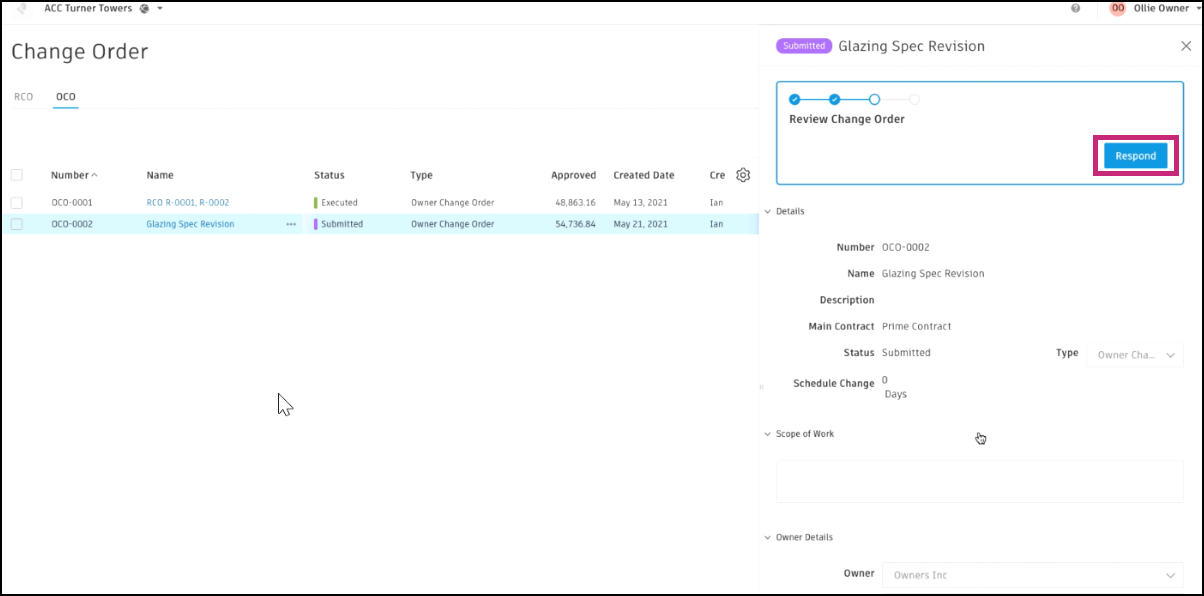

Wählen Sie in der Arbeitsablaufleiste Antworten aus.

Überprüfen Sie den Arbeitsumfang und die angehängten Dokumente. Um Anhänge hinzuzufügen, wählen Sie Dokument hinzufügen.

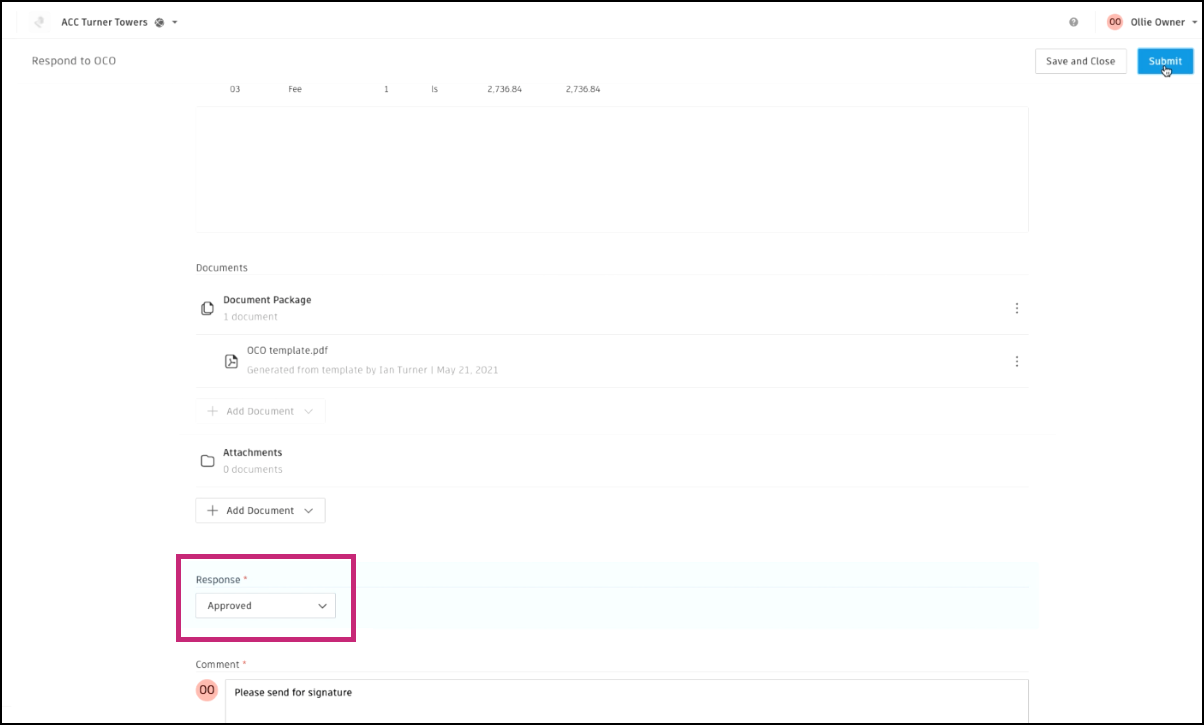

Antworten Sie, indem Sie auf die Dropdown-Liste im Abschnitt Antwort klicken und Genehmigt, Überarbeiten und erneut einreichen oder Abgelehnt auswählen.

Fügen Sie einen Kommentar hinzu, bevor Sie auf Einreichen klicken.
Nach der Einreichung wird der Generalunternehmer benachrichtigt.
Sie können einen Bericht für Anforderung für Änderungsauftrag, AG-Änderungsauftrag oder Subunternehmer-Änderungsauftrag exportieren, der alle Details oder eine Mindestanzahl an Details enthält. Gehen Sie wie folgt vor:
Wählen Sie in der linken Navigationsleiste das Werkzeug Änderungsauftrag aus.
Wechseln Sie zur Registerkarte Anforderung für Änderungsauftrag, AG-Änderungsauftrag oder Subunternehmer-Änderungsauftrag.
Klicken Sie auf Exportieren
.
Wählen Sie eine der folgenden Optionen aus:
Fügen Sie den Berichtstitel hinzu.
Wählen Sie die Berichtsvorlage aus:
Wählen Sie aus, ob die Kostenpositionsdaten in den Bericht aufgenommen werden sollen. Wenn Sie diese Option deaktivieren, können Sie einen Bericht nur mit den Mindestdetails exportieren.
Fügen Sie eine optionale Nachricht hinzu.
Klicken Sie auf Bericht ausführen.
Sie erhalten den Bericht per E-Mail. Sie können ihn auch über das Werkzeug Berichte suchen und herunterladen.
Mitglieder mit Zusammenarbeitszugriff können Berichte aus Änderungsauftragstabellen (Potenzieller Änderungsauftrag/Angebotsanforderung/Anforderung für Änderungsauftrag/AG-Änderungsauftrag/Subunternehmer-Änderungsauftrag) exportieren.
Berichte enthalten zugeordnete Kostenpositionen und deren jeweilige Beträge, z. B. vorgeschlagene Beträge in Angebotsanforderungsberichten. Budget-Codes oder Budget-Namen werden jedoch derzeit nicht angezeigt.
