Änderungsaufträge

Vereinfachen Sie die Verwaltung von Änderungsaufträgen in Bauprojekten mit dem Werkzeug Änderungsauftrag von Cost Management. Dieses Werkzeug ermöglicht die effiziente Nachverfolgung von Änderungsaufträgen während des Genehmigungsprozesses und bietet Einblicke in die Auswirkungen von Kostenpositionen und historische Referenzpunkte. Optimieren Sie die Verwaltung von Änderungsaufträgen, um eine effektivere Projektkontrolle zu erreichen.

So arbeiten Sie effektiv mit Änderungsaufträgen

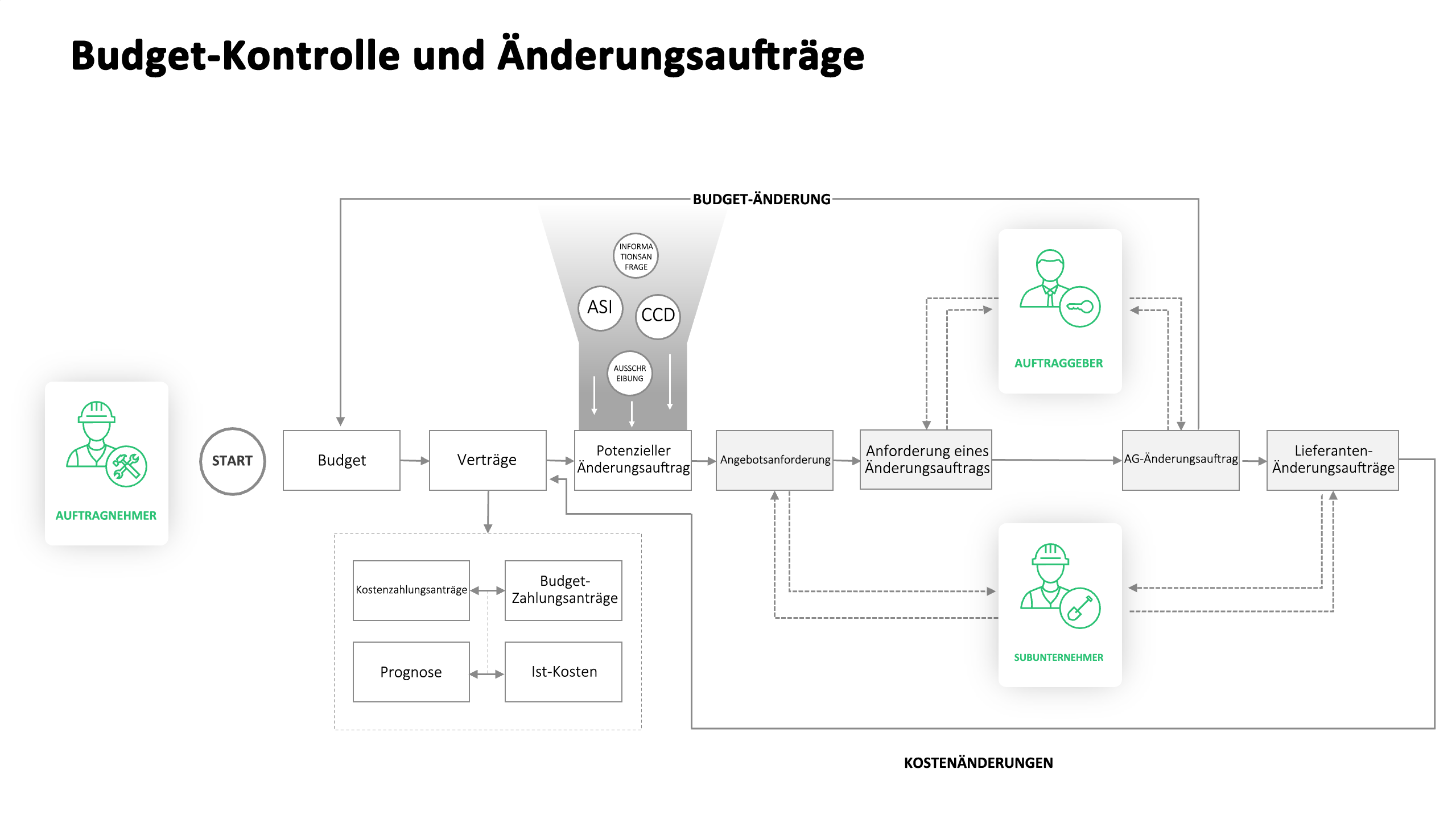

Machen Sie sich mit dem grundlegenden Arbeitsablauf für Änderungsaufträge vertraut, der Teil des Finanzarbeitsablaufs in Cost Management ist.

Der potenzieller Änderungsauftrag ist der Ausgangspunkt für den Arbeitsablauf des Änderungsauftrags. Alle Änderungsaufträge können anhand der potenziellen Änderungsaufträge auf der Registerkarte Potenzieller Änderungsauftrag generiert werden. Subunternehmer-Änderungsaufträge und Angebotsanforderungen können auch aus den Kostenpositionen generiert werden.

Die unterschiedlichen Typen von Änderungsaufträgen sind wie folgt verknüpft:

Daher gilt in Cost Management:

Tipp: Sie können auch mit dem gemeinsamen Arbeitsablauf für potenzielle Arbeitsabläufe arbeiten.

Wählen Sie eine Karte aus, um zu sehen, wie Sie mit dem Werkzeug Änderungsauftrag arbeiten können:

Tabellen und Spalten für Änderungsaufträge

Die Felder werden ausgefüllt, und die Werte werden auf den Registerkarten des Änderungsauftrags in den Spalten aktualisiert. Klicken Sie auf das Zahnrad-Symbol, um alle verfügbaren Spalten anzuzeigen.

Hier einige nützliche Beispiele:

Die Änderungsauftragstabellen enthalten detaillierte Informationen zu Kostenpositionen, einschließlich der zugehörigen Änderungsauftragsnummer. Wenn Sie auf die einzelnen Nummern klicken, gelangen Sie zur jeweiligen Registerkarte, auf der sich der entsprechende Änderungsauftrag befindet. Eine Flyout-Gruppe mit weiteren Details wird geöffnet.

Anmerkung: Mitgliedern mit Zugriff für die Zusammenarbeit werden keine Spalten mit verknüpften Änderungsaufträgen angezeigt.

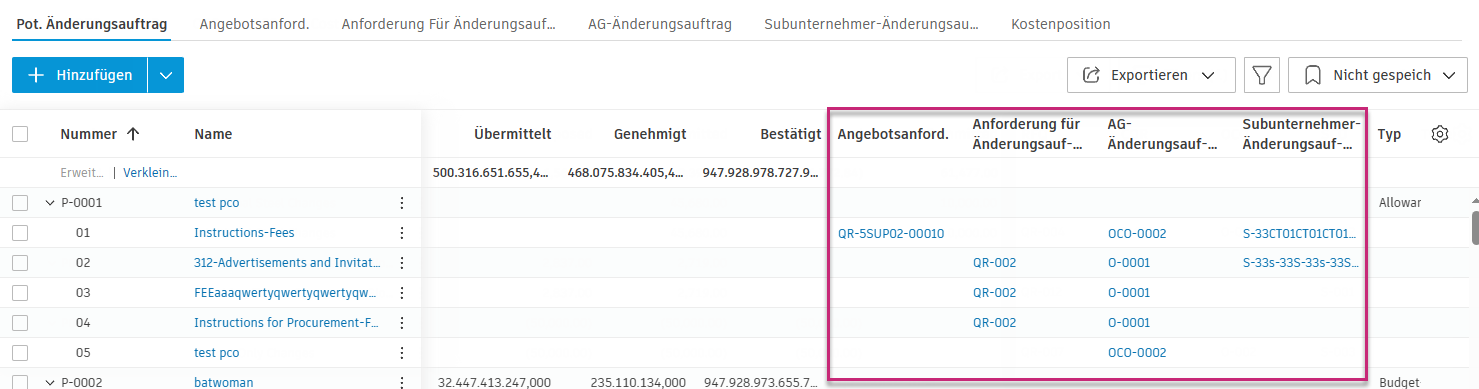

Bei der Arbeit mit mehreren Änderungsauftragstypen für denselben Variationsauftrag kann es schwierig sein, zwischen verschiedenen Änderungsauftragsnummern (potenzieller Änderungsauftrag, Anforderung für Änderungsauftrag, AG-Änderungsauftrag, Angebotsanforderung, Subunternehmer-Änderungsauftrag) zu navigieren. Die Funktion Hierarchieansicht für potenzieller Änderungsauftrag hilft bei der Lösung dieses Navigationsproblems.

Die Hierarchieansicht kann auf jeder Registerkarte für Änderungsaufträge (Anforderung für Änderungsauftrag, AG-Änderungsauftrag, Angebotsanforderung, Subunternehmer-Änderungsauftrag) ein- und ausgeschaltet werden, indem Sie auf das Hierarchiesymbol klicken.

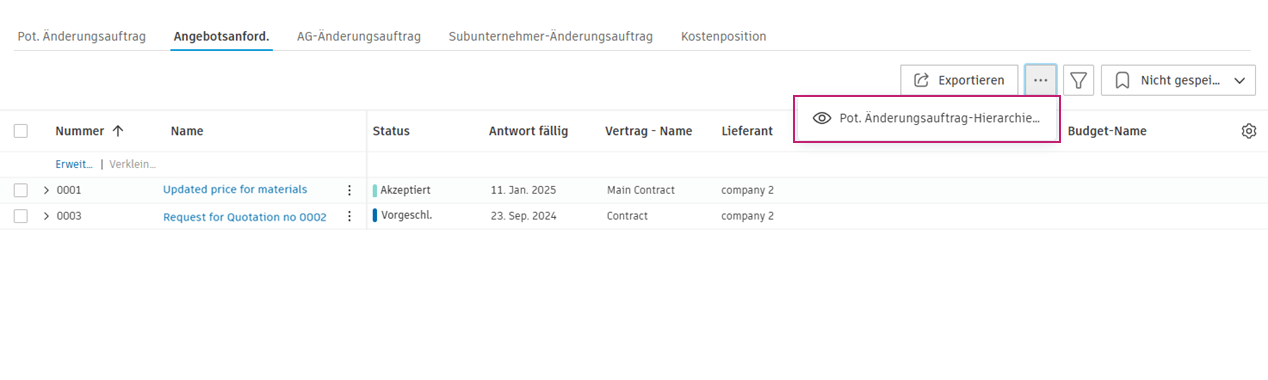

Hierarchie potenzieller Änderungsauftrag anzeigen

Wenn diese Option aktiviert ist, werden verknüpfte Änderungsaufträge gruppiert, um ihre Beziehungen anzuzeigen:

Vorteile der Verwendung der Hierarchieansicht:

Beispiel: Wenn Sie einen AG-Änderungsauftrag anzeigen und jemand nach der Nummer des potenziellen Änderungsauftrags fragt, zeigt die Hierarchieansicht den übergeordneten potenzieller Änderungsauftrag an, sodass Sie nicht mehr über verschiedene Registerkarten hinweg nach Beschreibungen suchen müssen.

Umfangstypen für Änderungsaufträge

Beim Erstellen von Änderungsaufträgen bestimmt der ausgewählte Umfang, wie sich der Änderungsauftrag auf Ihre Budget- und Kostendaten auswirkt. Sie können den Umfang im Werkzeug Änderungsauftrag festlegen:

  1. Navigieren Sie in der linken Navigationsleiste zum Werkzeug Änderungsauftrag.

  2. Wählen Sie in der Spalte Umfang für jede Position eine der folgenden Optionen aus:

    • Enthalten: Aktualisiert nur den Kostenabschnitt der Tabelle. Der Betrag des Änderungsauftrags erhöht die Gesamtkosten Ihres Projekts, wirkt sich jedoch nicht auf das Budget aus.
    • Nur Budget: Aktualisiert nur den Budget-Abschnitt der Tabelle. Der Betrag des Änderungsauftrags erhöht das Budget Ihres Projekts, wirkt sich jedoch nicht auf die Gesamtkosten aus.
    • Nicht enthalten: Aktualisiert sowohl den Budget- als auch den Kostenabschnitt der Tabelle. Der Betrag des Änderungsauftrags erhöht sowohl das Projektbudget als auch die Gesamtkosten.
    • Eventualfonds: Aktualisiert sowohl den Budget- als auch den Kostenabschnitt. Mit dieser Option können Sie Änderungen nachverfolgen, die Ihre Eventualfonds verwenden. So können Sie zwischen Änderungsaufträgen, die Ihr Gesamtbudget erhöhen, und Änderungen, die einfach Geld verwenden, das Sie bereits in Ihrem Eventualfonds-Budget zurückgelegt haben, unterscheiden.

Ein- und Aus-Eventualfonds

Tipp: Sie können die Namen dieser Optionen für den Umfang von Änderungsaufträgen in den Einstellungen für Änderungsaufträge an die Terminologie Ihres Unternehmens anpassen.

Verwaltung von Änderungsaufträgen für ausländische Lieferanten

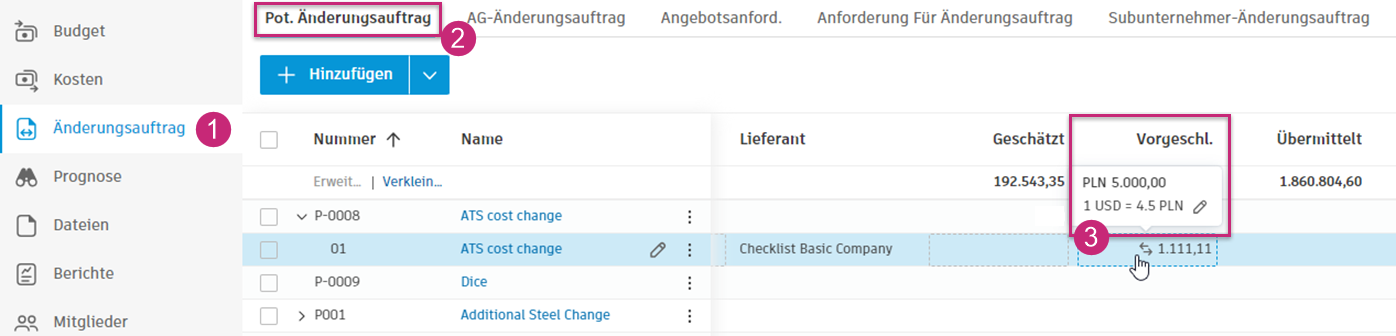

Sobald die Fremdwährung eingerichtet ist, können Änderungsaufträge im Projektverlauf in der Währung des ausländischen Lieferanten eingegeben und verwaltet werden. Das System erkennt automatisch die für einen Lieferanten im Vertrag festgelegte Währung. Wenn ein potenzieller Änderungsauftrag benötigt wird, können Sie oder der Lieferant (mit der entsprechenden Berechtigungsebene) einen potenziellen Änderungsauftrag generieren.

Verknüpfen Sie eine Kostenposition mit einem in Fremdwährung vergebenen Vertrag. Im Anschluss können Sie folgende Schritte vornehmen:

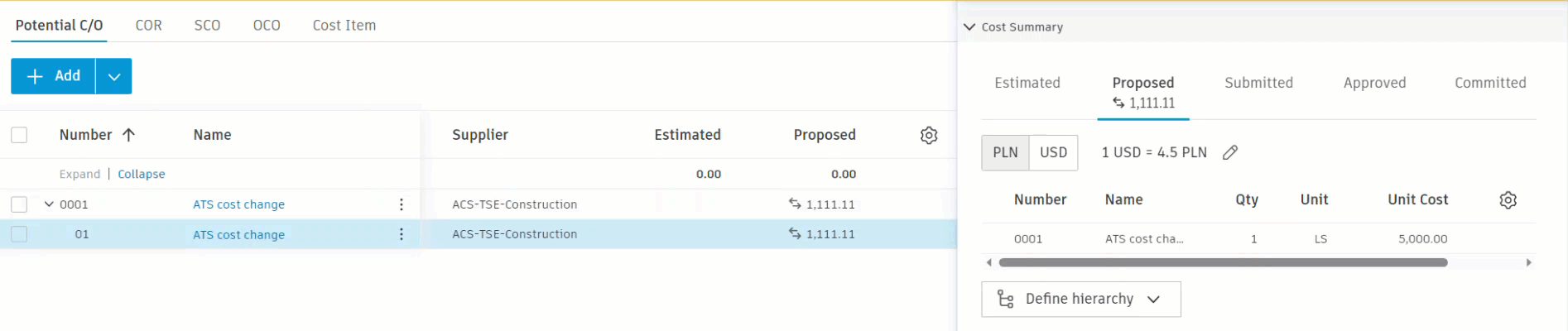

Die Werte für Geschätzt, Übermittelt und Genehmigt werden immer in der Basiswährung eingegeben. Dennoch werden Sie Veränderungen bei den Werten Vorgeschl. und Bestätigt feststellen. Neben der Basiswährung wird das Symbol angezeigt. Bewegen Sie den Mauszeiger darüber, um den Wechselkurs anzuzeigen oder zu bearbeiten:

Sie können diese Informationen auch in der Flyout-Gruppe der Kostenposition verwalten. Wählen Sie zunächst die Position aus, um die Flyout-Gruppe zu öffnen, und führen Sie dann einen Bildlauf zum Abschnitt Kostenübersicht durch. Wählen Sie dann die Spalte Vorgeschl. oder Bestätigt aus. Wechseln Sie zwischen den beiden Währungen, und ändern Sie ggf. den Wechselkurs.

Sie können Werte aus den Spalten Geschätzt, Übermittelt und Genehmigt kopieren. Diese Werte werden von der Basis- in die Fremdwährung umgerechnet.

Tipp:

  • Jede Kostenposition weist einen unabhängigen Wechselkurs Vorgeschl. und Bestätigt auf. Wenn Kostenpositionen verschiedene Währungen aufweisen, wird der Wechselkurs als Mehrere angezeigt.
  • Beim Erstellen eines neuen Vertrags aus einem potenziellen Änderungsauftrag oder einer Kostenposition können Sie die Währung auswählen, den Wechselkurs bearbeiten und den Wert aus der Spalte Geschätzt kopieren. Das Symbol zeigt den konvertierten Wert an.

Weitere Ressourcen

In unserem Videokurs erfahren Sie mehr über die Verwaltung von Änderungsaufträgen in Cost Management.

Anmerkung: Sie müssen sich registrieren, um auf die kostenlosen Kursinhalte zugreifen zu können.
