COR(仕様変更)、OCO(発注者要望による変更)、SCO(サブコントラクター変更依頼)タブはすべて、Cost Management 製品内で同じように機能します。
増減管理はすべて PCO タブの PCO (増減管理項目一覧) から生成されます。SCO と RFQ は、支払関連項目からも生成できます。
それぞれの増減管理タイプは、次の点において関連しています。
その結果、Cost Management で次のことが可能です。
この記事の内容:

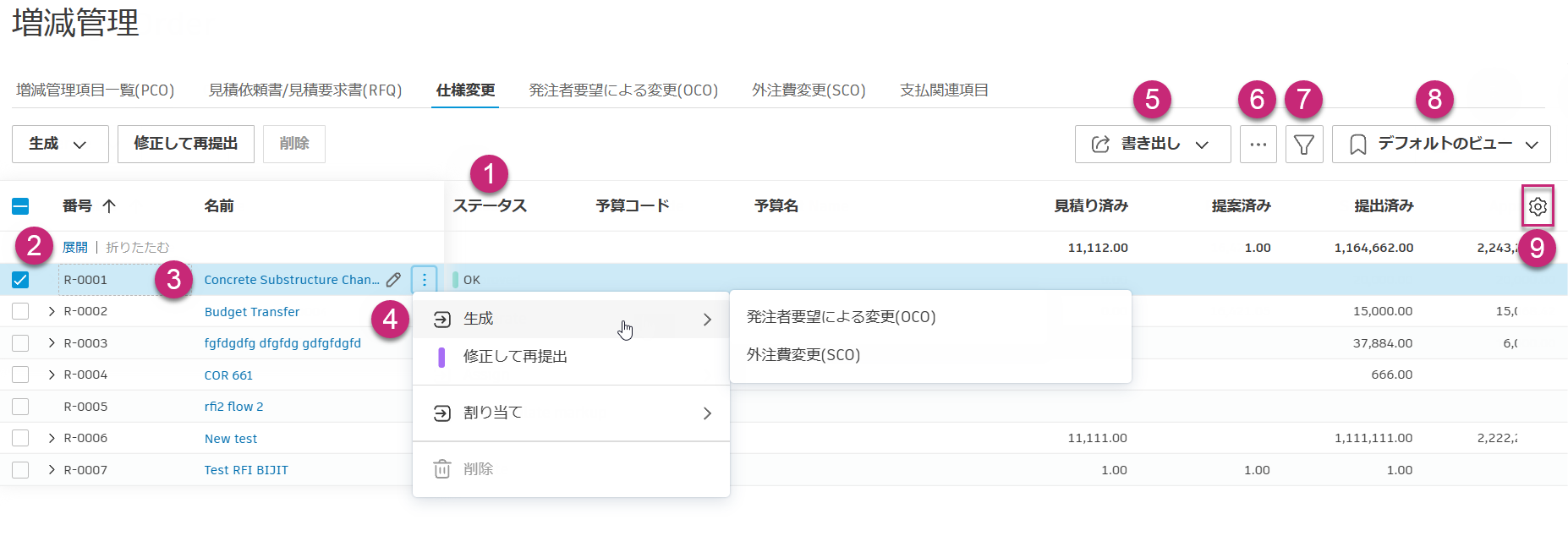

COR、OCO、SCO の各タブはすべて、Cost Management 内で同様に機能しますが、わずかな違いがあります。タブ名は、設定内のプロジェクト管理者がカスタマイズできます。

項目のステータスは、増減管理が PCO から生成された後に [下書き] に自動的に更新されます。増減管理のステータスの詳細については、「増減管理ステータス」の記事を参照してください。
ステータスの変更、次の増減管理の生成、または増減管理の削除を行うには、1 つまたは複数の増減管理の横にあるチェックボックスを選択します。

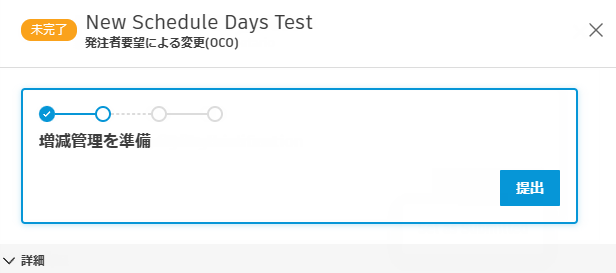

項目の名前を選択し、フライアウトパネルを開きます。フライアウトパネルには、選択可能なワークフローベースのアクションが表示され、増減管理プロセスの手順を示します。
次に例を示します。
[その他]メニュー
をクリックし、増減管理のステータスの設定、増減管理の生成または割り当て、マークアップの追加または再計算、項目の削除を行います。
[書き出し] をクリックし、増減管理レポートを作成します。
増減管理の階層を表示または非表示にするには、このアイコンをクリックします。階層ビューを使用して関連する増減管理間をナビゲートする方法について詳しくは、「階層ビューを使用して増減管理をナビゲートする」セクションを参照してください。
をクリックし、テーブルをフィルタおよびグループ化します。
テーブルの使用可能な定義済みビューを表示するか、テーブルの現在のビューを保存します。
アイコンを選択し、テーブル内の列の位置と表示設定を編集します。
PCO から COR、OCO、SCO を生成することができます。このためには、次の操作を行います。
左側のナビゲーションから [増減管理] ツールを選択します。
[PCO] タブを選択します。
1 つまたは複数の PCO のチェックボックスをオンにします。

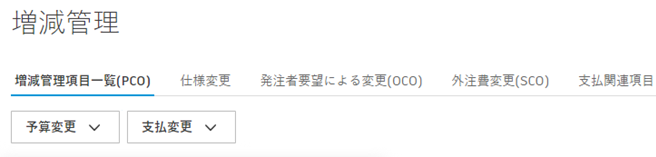

[予算の変更] または [費用の変更] をクリックし、増減管理タイプを選択します。

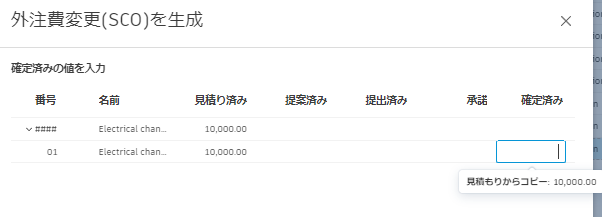

必要に応じて、コミットされた値を入力します。支払関連項目金額は別の列からコピーできます。

[生成] をクリックします。
次に、所有者またはサプライヤーに増減管理を送信します。
増減管理を生成する際(またはそれ以降)に、分類を向上するためにそのタイプを選択することができます。プロジェクト管理者は、[設定] ツールで増減管理タイプを追加または非アクティブ化することができます。

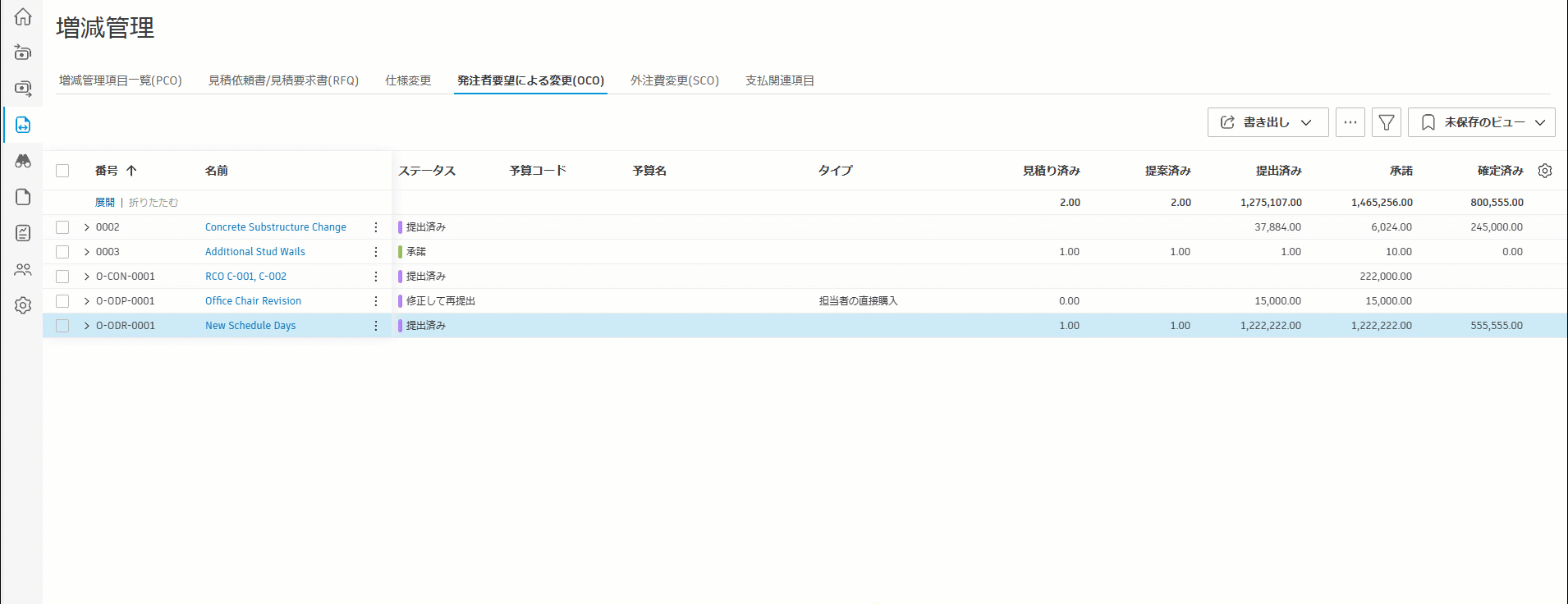

工事変更指令(CCD)は、合意された価格なしで作業を進める必要がある場合に使用されます。請負業者は、 [所有者指示] 増減管理タイプに基づき、完了した作業に対して見積額で請求することができます。
CCD を備えた OCO のステータスが少なくとも [未完了] である限り、予算支払い請求に追加することができます。これを行うには、次の操作を行います。

作業が続くにつれて、再見積りが必要になるかもしれないので、メンバーは OCO の金額を変更することができます。翌月の支払いアプリを作成すると、それに応じて予定金額が更新されます。
生成された増減管理は、適切なタブに表示されます。関連するタブに切り替えて、新しく作成された増減管理を検索します。増減管理を準備します。このためには、次の操作を行います。
関連する増減管理項目をクリックします。詳細パネルが開きます。
ステータスを[未完了]に設定します。
必要に応じて、作業範囲を入力します。たとえば、[所有者]または[サプライヤー詳細]セクションに情報を入力し、[現ステータスの回答期日]を追加します。
[ドキュメント]セクションで、ドキュメント パッケージを作成して、添付ファイルを必要に応じて追加します。

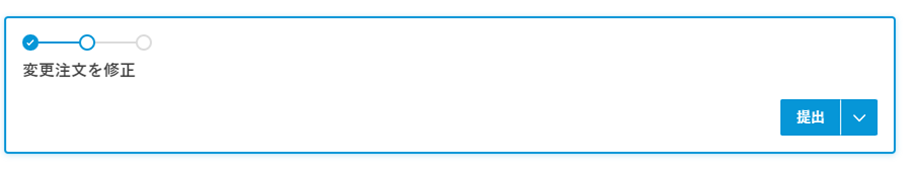

増減管理を送信する準備ができたら、 [提出] をクリックします。

ポップアップ ウィンドウで情報を確認します。このウィンドウを閉じて増減管理の詳細パネルに戻ることによって、この情報を変更することができます。

[送信] をクリックします。
増減管理が次のステータスにある場合:
共同作業者は、表示専用の詳細パネルでコスト情報を読み取ったり、ドキュメントをダウンロードすることができます。[その他]メニューの [コストの詳細を表示] をクリックします。

プロジェクト管理者および予算とサブコントラクター変更依頼(SCO)のフル コントロール権限の両方を持つメンバーは、 SCO から直接内部予算移転を作成できます。これは、追加の承認を必要とせずに、サプライヤー増減管理の支払いのために、ある予算項目から別の予算項目に資金を移動する必要がある場合に便利です。
SCO から予算の振替えを作成するには、次の操作を行います。
[増減管理] ツールに移動し、 [SCO] タブを選択します。
予算の振替えは、いくつかの方法で作成できます。
SCO から: SCO の横にある[その他]メニュー
をクリックし、 [予算移転] を選択します。
支払関連項目から: SCO を開き、支払関連項目を見つけて、[その他]メニュー
をクリックし、 [予算移転] を選択します。

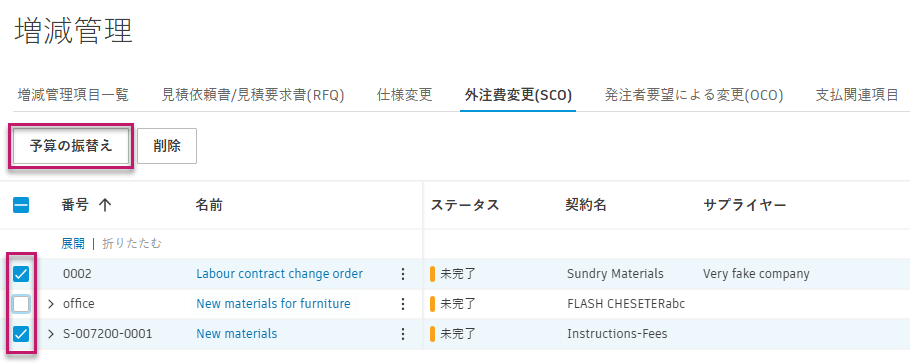

複数の項目から: 複数の SCO または支払関連項目を選択し、バッチ処理で [予算移転] をクリックします。

その後、内部予算移転で、次のようになります。
をクリックして、支払関連項目にリンクされていないものも含め、振替えを追加します。これらの振替えはテーブル内で区切られます。
をクリックして、リストから振替えを削除します。

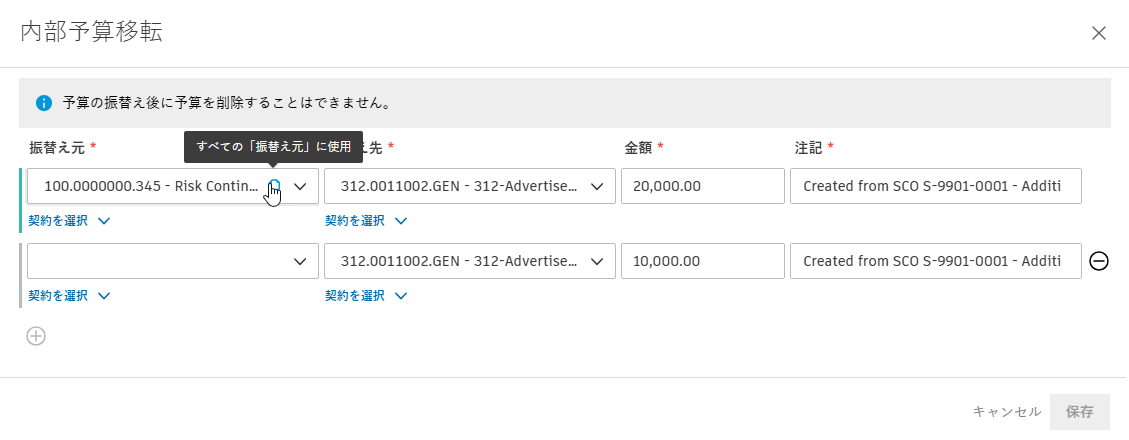

[すべての「移転元」にコピー] ボタンまたは [すべての「移転先」にコピー] ボタンを使用すると、すべての移転行に同じ予算をすばやく入力できます。

[保存] をクリックして、1 つまたは複数の内部予算移転を作成します。
予算の振替えが完了したことを知らせる確認メールが届きます。

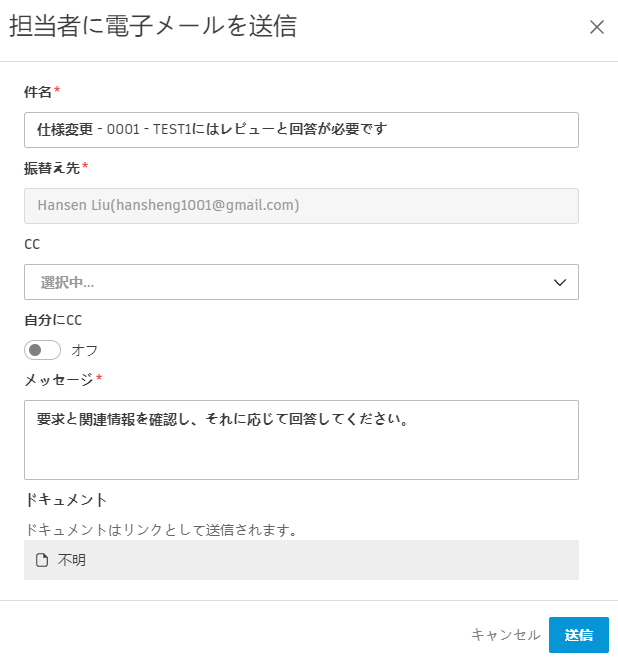

増減管理ワークフローでは、増減管理のコラボレーション権限がある場合、増減管理の所有者にレビュー用の電子メールが通知されます。

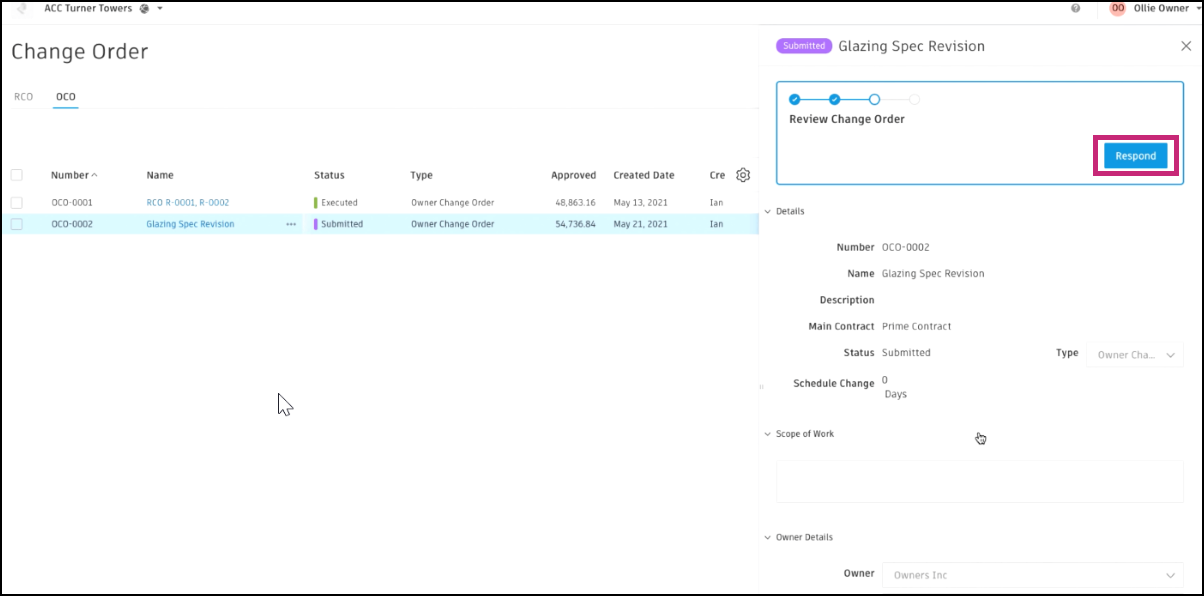

所有者:

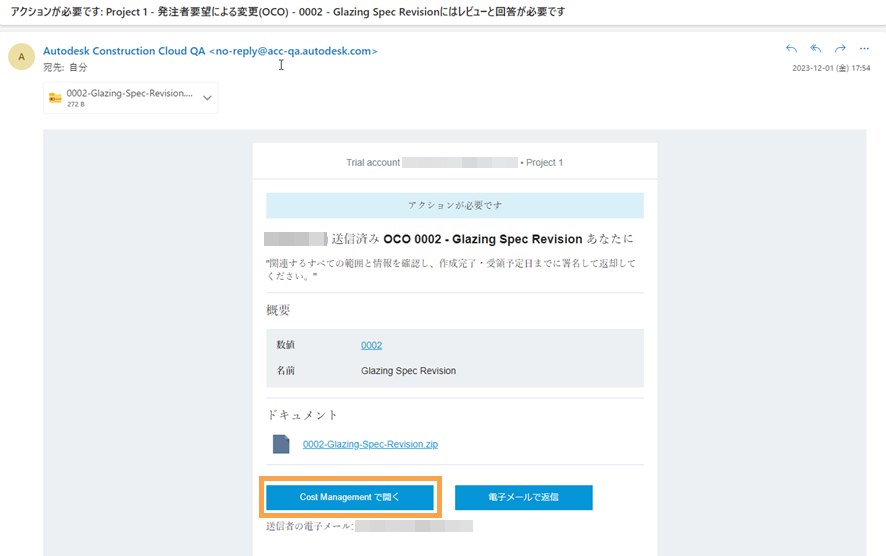

受信した電子メールを開き、[Cost Management で開く]を選択します。Cost Management が開くと、所有者に関連する情報のみが表示されます。

増減管理名をクリックし、詳細フライアウトパネルを開きます。
スクロールして、ドキュメントを含む詳細を確認します。コラボレーション アクセス権が所有者に割り当てられると、履歴の確認、承認、却下、または要求を行うことができます。
ワークフロー バーで [返信] を選択します。

作業範囲および添付ドキュメントを確認します。添付ファイルを追加するには、 [ドキュメントを追加] を選択します。

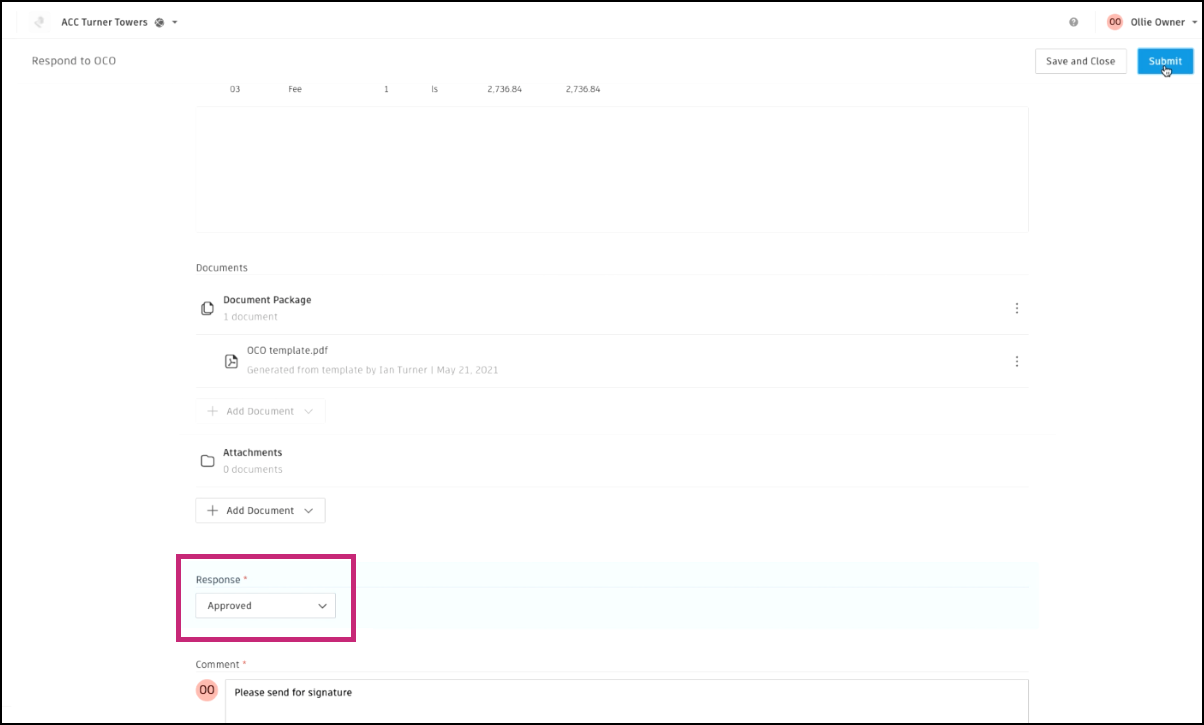

応答するには、[応答]セクションのドロップダウンをクリックし、[承認済み]、[修正して再提出]、または[却下]を選択します。

[送信]をクリックする前にコメントを含めます。
送信されると、総合請負業者に通知されます。
COR、OCO、または SCO レポートを、すべての詳細情報または最小限の情報のみを含めて書き出すことができます。これを行うには、次の操作を行います。
左側のナビゲーションから [増減管理] ツールを選択します。
[COR] 、 [OCO] 、または [SCO] タブに切り替えます。
[書き出し]
をクリックします。
次のいずれかを選択します。
レポート タイトルを追加します。
レポート テンプレートを選択します。
支払関連項目の情報をレポートに含めるかどうかを選択します。このオプションをオフにすると、レポートを最小詳細のみで書き出すことができます。
任意のメッセージを追加します。
[レポートを実行] をクリックします。
レポートは電子メールで送信されます。[レポート]ツールからダウンロードすることもできます。
共同アクセス権を持つメンバーは、増減管理表(PCO/RFQ/COR/OCO/SCO)からレポートを書き出すことができます。
レポートには、関連する支払関連項目とそれぞれの金額(RFQ レポートで提案された金額など)が含まれます。ただし、予算コードや予算名は現在表示されません。
