Procesy robocze zatwierdzania są kluczową funkcją Cost Management, zaprojektowaną w celu usprawnienia procesu zatwierdzania następujących elementów:
Tworząc niestandardowe procesy robocze zatwierdzania, administratorzy projektu i członkowie z uprawnieniami do pełnej kontroli mogą usprawnić wyznaczanie spływu dokumentów na potrzeby recenzji wewnętrznych, zapewniając spójność i przezroczystość projektów. Przykładowo przepływ pracy zlecenia zmiany może automatycznie rozsyłać dokument do zatwierdzenia do kierownika projektu, działu księgowości oraz właściciela lub dostawcy. Ta automatyzacja zapewnia wiele korzyści:
Tematy w tym artykule:
Tylko administratorzy projektu mogą tworzyć i edytować procesy robocze zatwierdzania. Aby go utworzyć:
Wybierz opcję Wybór modułu
, a następnie wybierz kartę Usługi.
Wybierz opcję Cost Management w lewym panelu, a następnie przełącz się na:
Kliknij odpowiednie menu rozwijane w zależności od typu procesu roboczego zatwierdzania, który chcesz utworzyć:

Kliknij przycisk Utwórz proces roboczy zatwierdzania.

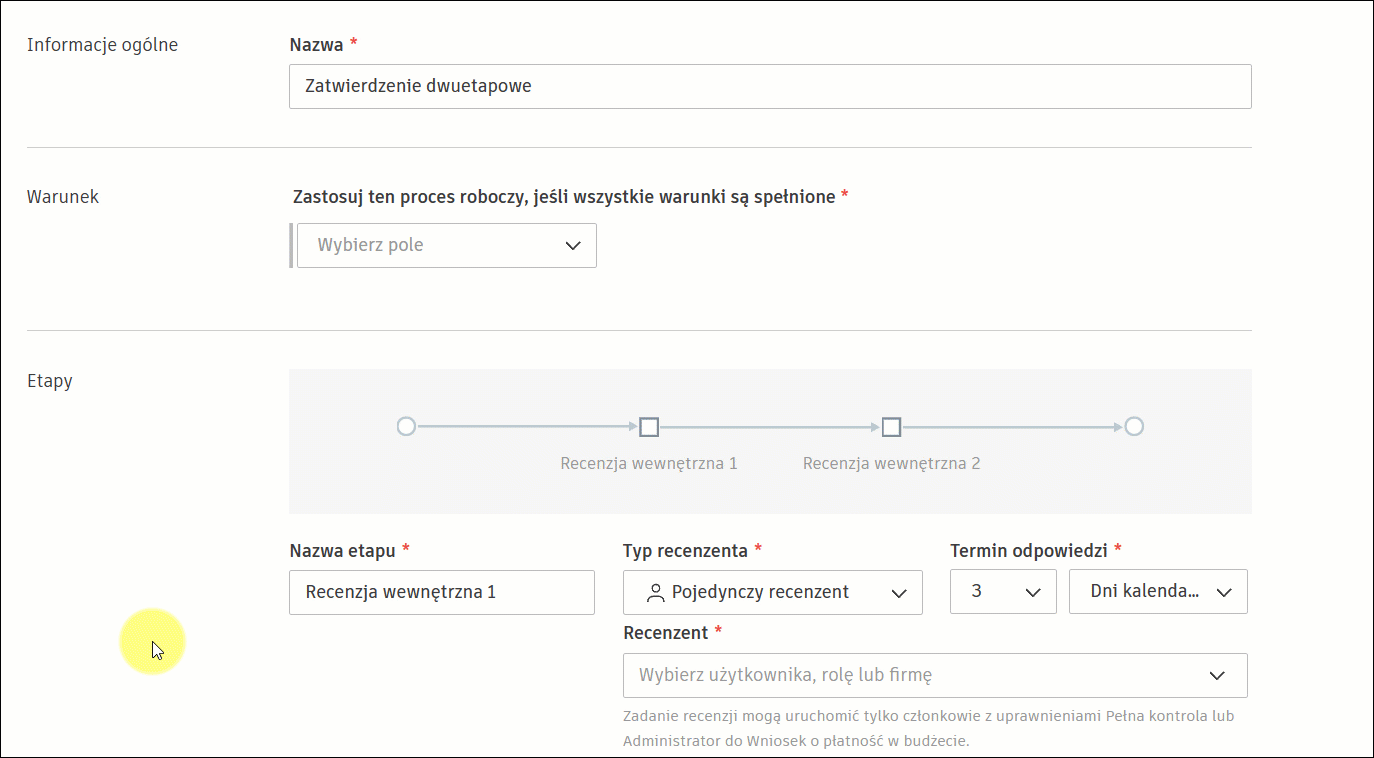

Wybierz liczbę etapów zatwierdzania i kliknij przycisk Dalej.
Wprowadź nazwę procesu roboczego.
Ustaw warunki za pomocą menu rozwijanych, aby automatycznie aktywować proces roboczy. Przykładowo aktywuj, gdy zatwierdzona wartość przekracza 10 000 USD. Warunki różnią się w zależności od typu procesu roboczego.

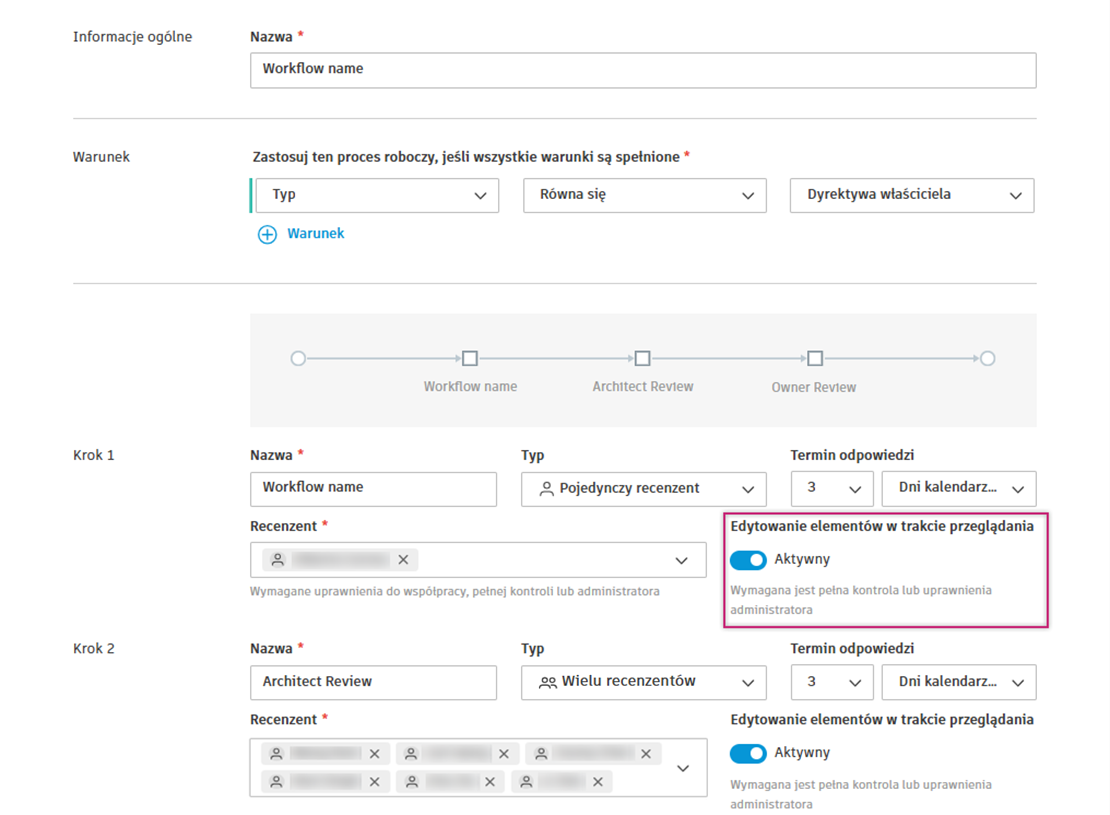

Przypisz recenzentów do każdego kroku. Na każdym etapie można:
Dodaj nazwę kroku (na przykład Recenzja wewnętrzna).
Ustaw typ recenzenta (jeden lub wielu). Określ, czy wszyscy członkowie muszą dokonać przeglądu lub ustalić minimalną liczbę.
Określ odpowiedni czas reakcji.
Wybierz recenzentów (członek, rola lub firma). Recenzenci muszą mieć uprawnienia Pełna kontrola lub Administrator.
Określ, czy recenzenci mogą edytować recenzowane elementy.

Dodaj maksymalnie 12 kroków do każdego procesu roboczego. Kliknij Usuń krok, aby usunąć krok.
Opcjonalnie ustaw stan po zakończeniu na Przesłane, Zaakceptowane lub Zatwierdzone.
Kliknij przycisk Zapisz.
W przypadku wniosków o płatność budżetową można utworzyć wiele procesów roboczych zatwierdzania na podstawie różnych warunków, takich jak używana główna umowa. Pozwala to na stosowanie różnych procesów zatwierdzania różnych głównych kontraktów w ramach tego samego projektu.

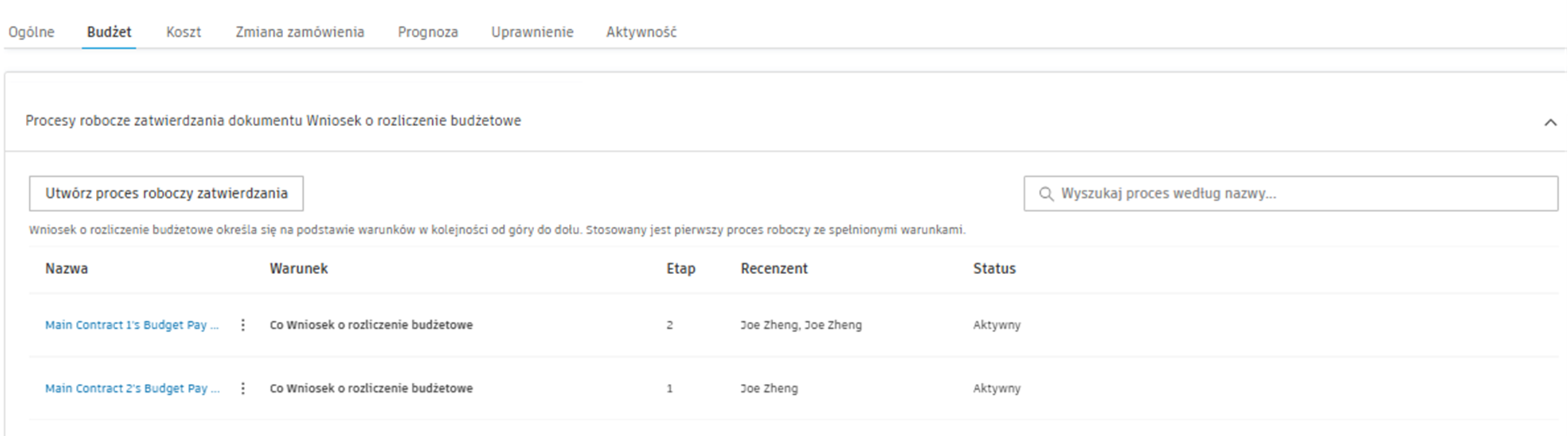

Wnioski o płatność budżetową są oceniane na podstawie warunków przepływu pracy w kolejności od góry do dołu. Pierwszy proces roboczy ze spełnionymi warunkami jest stosowany do wniosku o płatność. W kolumnie Prawidłowe dla na liście procesów roboczych są przedstawione umowy główne, których dotyczy każdy proces roboczy.

Aby skonfigurować proces na podstawie kontraktu głównego:
Wykonaj czynności opisane w temacie Tworzenie procesów roboczych zatwierdzania aby rozpocząć tworzenie przepływu pracy wniosku o płatność budżetową.

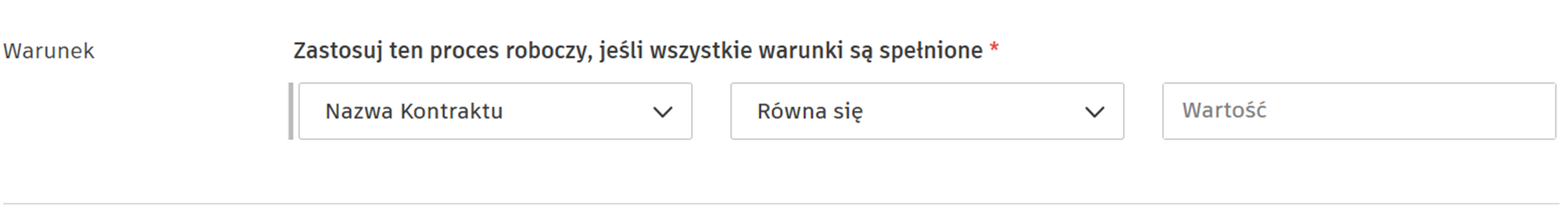

Podczas ustawiania warunków (krok 7) wybierz opcję Nazwa umowy głównej z listy rozwijanej pierwszego warunku.
Z listy rozwijanej operatora wybierz opcję Równa się.
W polu Wartość wprowadź wartość kontraktu (na przykład MC-01 lub MC-02).

Wykonaj pozostałe czynności konfiguracji procesu roboczego, a następnie kliknij przycisk Zapisz.
W kolumnie Ważny dla jest wyświetlany główny kod umowy, co ułatwia określenie, który proces roboczy ma zastosowanie do danej umowy.
Administratorzy projektu mogą modyfikować procesy robocze, przechodząc do odpowiedniej karty i sekcji zatwierdzania zgodnie z opisem w krokach 1–3 poprzedniej sekcji. Następnie:
Rozwiń odpowiednie menu rozwijane procesu roboczego.
Wybierz menu Więcej
i wybierz opcję:

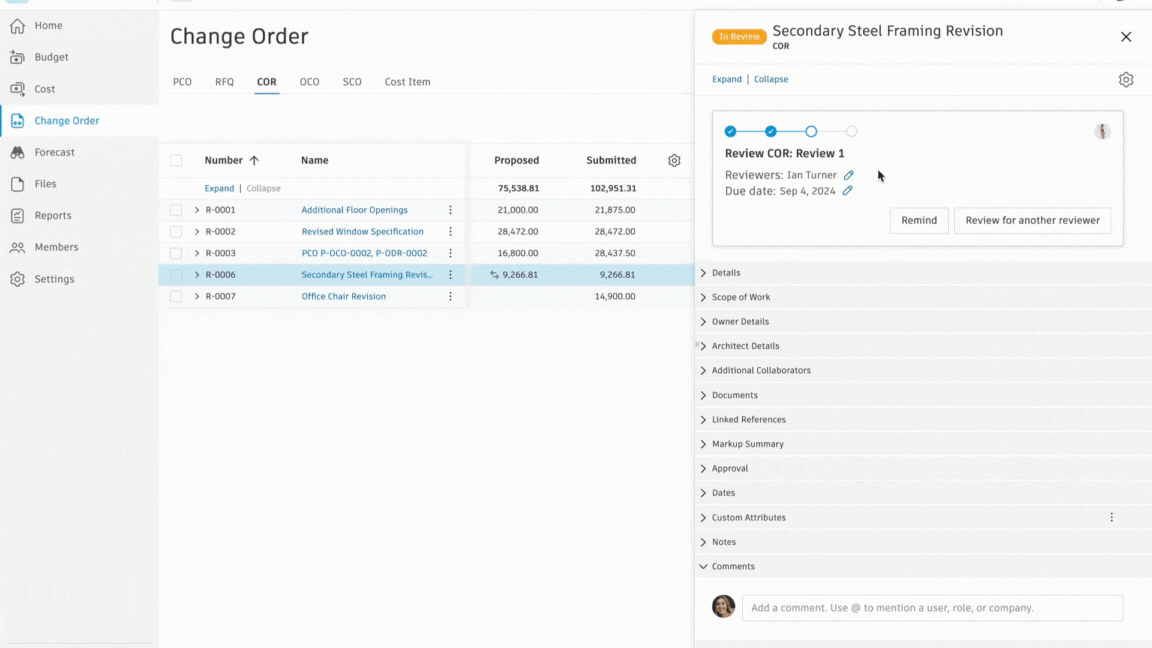

Administratorzy projektu mogą edytować recenzentów bezpośrednio na pasku procesu w menu rozwijane:
obok nazwy.
Gdy element spełnia warunki procesu roboczego, zostanie wyświetlone okno dialogowe zawierające szczegółowe informacje o procesie roboczym i umożliwiające komentowanie.

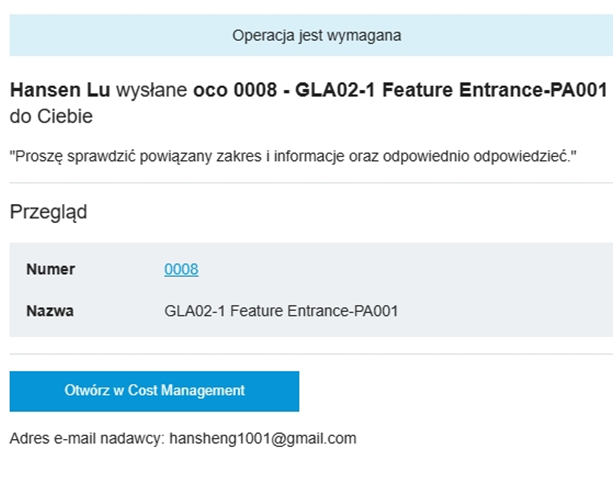

W miarę postępu prac nad elementem recenzenci są powiadamiani pocztą elektroniczną.

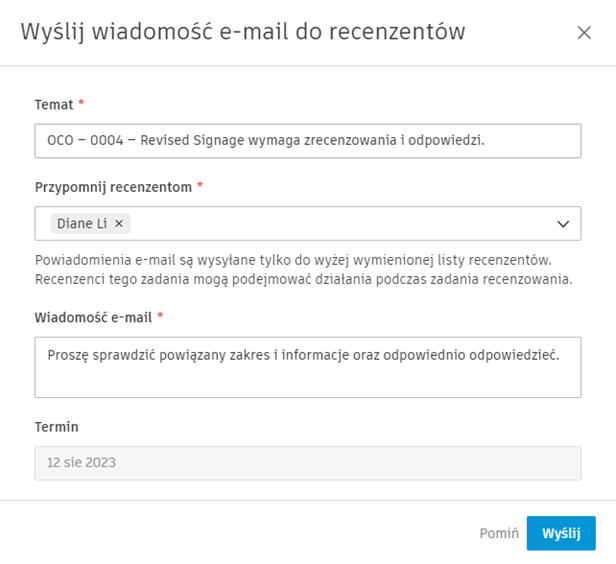

Recenzenci mogą:
Po zatwierdzeniu ostateczny recenzent przesyła element do zewnętrznego zatwierdzenia i podpisania. Pasek procesu roboczego w panelu menu rozwijane szczegółów wyświetla status elementu, piłkę w korcie i datę wykonania. Aktywność jest rejestrowana w dzienniku aktywności elementu.
Poniższe ograniczenia mają zastosowanie, gdy elementy są W trakcie recenzji:
| Typ elementu | Ograniczenia |
|---|---|
| Pozycje wydatków | - Nie można dodawać ani usuwać podelementów. |
| - Nie można usunąć pozycji wydatków. | |
| - Nadal można przesyłać załączniki. | |
| - Odniesienia do zdjęć można edytować. | |
| Wnioski o płatność | - Wszystkie pola są zablokowane. |
| - Recenzenci mogą przeglądać wnioski o płatność według poszczególnych pozycji. | |
| - Nadrzędny element zamówienia jest akceptowany tylko wtedy, gdy wszystkie elementy podrzędne zostaną sprawdzone i zaakceptowane. |
