Configurações de orçamento

Os administradores de projeto podem acessar as configurações do Cost Management a partir de Serviços. Este artigo se concentra nas configurações de orçamento:

  1. Clique no Seletor de módulo Ícone do Seletor de módulo Ícone do menu de seta Botão de opção do Project Admin.

  2. Selecione a guia Serviços.

  3. No painel esquerdo, selecione Cost Management.

    Observação: Se você informar Project Admin diretamente a partir do Cost Management, você iniciará nessa posição.
  4. A guia secundária Geral fica selecionada por padrão. Alterne para a guia Orçamento.

Configurações de Project Admin > Serviços > Cost Management > Geral mostrando a configuração da guia Orçamento

Formato do código de orçamento

Crie o formato do código de orçamento seguindo as diretrizes no artigo Configuração do código de orçamento. Defina os segmentos de código de orçamento antes de importar um orçamento para o Cost Management.

Consulte o artigo Configuração do código de orçamento para saber como:

Formato do nome do orçamento

Selecione uma ou mais descrições de segmento de orçamento como o nome padrão dos novos orçamentos.

Quando você renomear segmentos de orçamento, excluí-los ou alterar a ordem na configuração Segmentos de código de orçamento, os nomes padrão também serão alterados.

Colunas de visão geral do orçamento

Os administradores de projeto podem gerenciar o nome, o grupo e a ordem das colunas existentes. Também podem criar colunas personalizadas com base nos valores de projeto ou em outras colunas.

Para gerenciar colunas existentes e criar colunas de orçamento calculadas personalizadas, clique em Gerenciar.

Para alterar onde as colunas existentes aparecem (grupo e posição), renomeie-as e controle quais aparecem por padrão. Selecione o nome da coluna e escolha a opção desejada abaixo da vista em lista.

Gerenciamento de colunas da visão geral do orçamento

Para saber mais sobre como gerenciar colunas personalizadas, consulte o artigo Criar colunas personalizadas.

Bloquear o orçamento

Uma vez finalizada a configuração do orçamento original, alterne o botão Ativado para bloqueá-la.

Importante: Somente administradores de conta podem bloquear totalmente o orçamento. Os administradores de projeto podem definir o orçamento como Orçamento original bloqueado, mas não podem alterar o bloqueio depois de definido.

Depois que um orçamento é bloqueado, as quantidades, as unidades, os custos unitários e as proporções da previsão também são bloqueadas. No entanto, com a guia Previsão, ainda é possível:

Dica: como administrador de conta, você também pode bloquear o orçamento com integração. Consulte o artigo Bloquear campos e ações com um sistema ERP integrado para saber o que mais pode ser bloqueado e como isso afeta os fluxos de trabalho do Cost Management.

Permitir transferência interna de orçamento

Ative esta configuração para permitir que os membros da equipe executem transferências internas de orçamento na vista de resumo do orçamento.

Ative o Fluxo de trabalho de aprovação para criar um fluxo de trabalho para a transferência de orçamento. Saiba mais sobre como configurar os Fluxos de trabalho de aprovação.

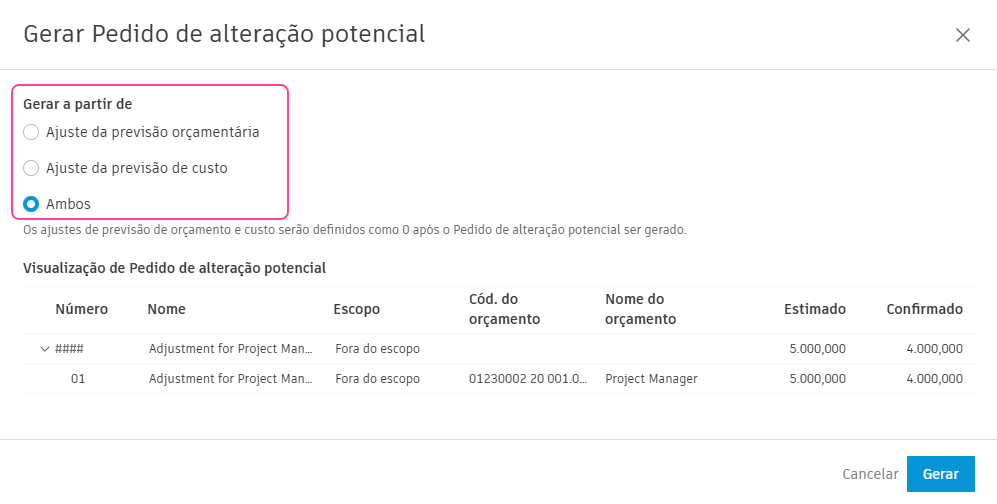

Saiba mais sobre as transferências internas de orçamento que você pode fazer na ferramenta Orçamento, com base em ajustes de previsão, ou na ferramenta Pedido de alteração para PCOs e SCOs.

Programar instantâneos de orçamento

Configure instantâneos automáticos para capturar dados do orçamento em intervalos regulares. Você pode configurar a frequência, o dia, a hora e a duração para os quais os instantâneos devem ser capturados:

  1. Escolha entre instantâneos semanais ou mensais.
  2. Especifique o dia da semana para instantâneos semanais. Para cronogramas mensais, os instantâneos ocorrem somente uma vez por mês.
  3. Para cronogramas mensais, defina a instância específica do dia do mês (por exemplo, primeiro, segundo ou último). O valor padrão é primeiro. Por exemplo, selecionar segunda terça-feira agenda o instantâneo para a segunda terça-feira de cada mês.

Configuração de instantâneo de orçamento

Ao configurar instantâneos, você receberá uma estimativa de quantos instantâneos serão gerados dentro do período especificado.

Observação: Somente um cronograma de instantâneo de orçamento pode estar ativo por vez.

Para excluir um cronograma, clique em Editar cronograma e selecione Remover cronograma.

Os instantâneos podem ser acessados na guia Orçamento, na qual é possível filtrar entre instantâneos criados manualmente e automaticamente. Saiba mais sobre Instantâneos de orçamento.

Previsão de orçamento

A previsão de orçamento permite prever receitas e custos, oferecendo visibilidade sobre as taxas projetadas por meio do cálculo da diferença entre a receita orçamentária prevista e os custos previstos. Isso permite que os empreiteiros gerais gerenciem cenários em que os recursos relacionados ao tempo podem mudar (como aumento do número de horas) sem exceder o preço máximo garantido (GMP), exigindo transferências de pedido de alteração ou transferências internas de orçamento.

Ative para mostrar as colunas de previsão de orçamento e permitir ajustes nessa previsão. Recomendado ao usar um contrato principal de custo acrescido.

Se esta opção estiver ativada:

Observação: Esta configuração não pode ser desativada quando a opção Orçamento final previsto é selecionada como a curva de distribuição nas configurações de fluxo de caixa. Consulte Configurações de previsão para saber mais.

Artigos relacionados:

Recursos baseados no intervalo de datas

Se a previsão de orçamento estiver ativada, você poderá configurar a frequência de cobrança e de custo real para que a Qtd. decorrida seja atualizada no mesmo cronograma. Se a previsão de receita estiver desativada, haverá uma opção para configurar apenas a frequência do custo real. Nos dois cenários, essa configuração não poderá ser alterada depois que qualquer recurso baseado no intervalo de datas tiver sido distribuído no fluxo de caixa.

Qtd. decorrida representa a contagem de períodos concluídos (semanas ou meses) com base nas configurações de frequência. O sistema determina isso:

  1. Calculando a data de chegada para cada período com base em suas configurações:

    • Frequência mensal: último dia do calendário do mês + dias úteis de deslocamento
    • Frequência semanal: último dia útil da semana + dias úteis de deslocamento
  2. Contando períodos concluídos: se a data atual for na data de chegada de um período ou depois dela, esse período será contado para o total de Qtd. decorrida.

  3. Respeitando as configurações de dias úteis: o cálculo segue os dias úteis definidos no projeto.

Deslocamento = 0 Deslocamento > 0
Frequência mensal A Qtd. decorrida referente à previsão de orçamento ou de custo é atualizada mensalmente, no último dia do mês A Qtd. decorrida referente à previsão de orçamento ou de custo é atualizada mensalmente, {Offset} dias úteis após o último dia do calendário de cada mês
Frequência semanal A Qtd. decorrida referente à previsão de orçamento ou de custo é atualizada semanalmente, no último dia útil da semana A Qtd. decorrida referente à previsão de orçamento ou de custo é atualizada semanalmente, {Offset} dias úteis após o último dia útil de cada semana

No menu desdobrável inferior do orçamento, as colunas Frequência de cobrança e Frequência de custo real indicam as configurações de frequência. Todos os recursos compartilharão a mesma configuração de frequência.

Consulte Previsão baseada no intervalo de datas para saber como usar essas configurações para criar e gerenciar recursos de intervalo de datas.

Tabela de valores do contrato principal

Exiba pedidos de alteração no contrato principal como itens de linha ou uma coluna. Os indivíduos podem alternar esta vista no contrato principal, mas esta seleção define a vista padrão. Consulte o artigo Contrato principal para obter mais informações.

Você pode alternar esta vista para:

Para fazer isso:

  1. Expanda a seção Tabela de valores do contrato principal.
  2. Selecione Como Itens de Linha ou Como uma Coluna utilizando o botão de opção.

Tipos de contrato principal

Esse é o principal contrato celebrado diretamente, por exemplo, entre um proprietário e um empreiteiro principal. Ao criar um novo contrato principal, você pode escolher o tipo de contrato principal nas opções predefinidas ou adicionar um nas configurações para atender às necessidades da empresa.

Escolha entre as opções apresentadas:

Dica: os padrões do sistema não podem ser excluídos. É possível desativá-los para que não apareçam na interface do usuário.

Para adicionar um tipo de contrato principal, clique em Adicionar no canto superior esquerdo de Tipos de contrato principal.

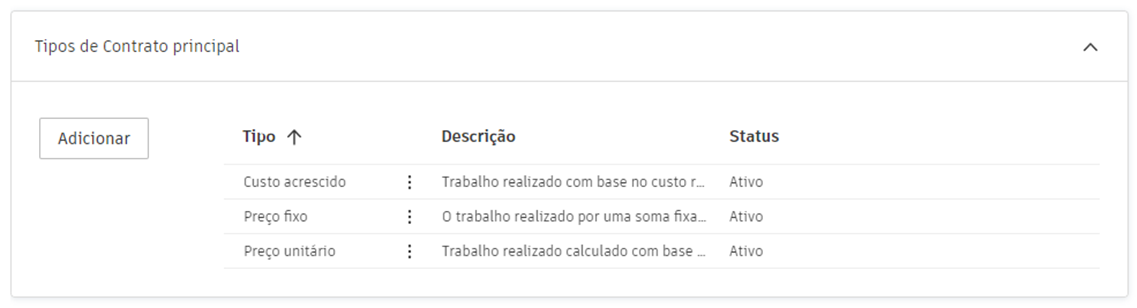

Painel de configurações de Tipos de contrato principal mostrando as opções de tipo de contrato

Para atribuir um tipo de contrato a um item de linha por meio de uma lista suspensa:

  1. Acesse a guia Orçamento.

  2. Alterne para a guia Contrato principal.

  3. Entre no modo de edição clicando em Ícone de Editar.

    Interface de edição do contrato principal

  4. Escolha o tipo de contrato na coluna Tipo.

Para saber como criar um contrato, consulte o artigo Trabalhar com contratos.

Fluxos de trabalho de aprovação de pedidos de pagamento de orçamento

Os administradores de projeto podem criar fluxos de trabalho de aprovação personalizados para pedidos de pagamento de orçamento. Isso permite automatizar o roteamento de documentos para revisão interna e manter a consistência e a transparência dos processos definidos pela empresa em todos os projetos. Saiba mais sobre os fluxos de trabalho de aprovação.

Dica: também é possível criar fluxos de trabalho de aprovação para itens relacionados ao custo.

Templates de documento

Crie formatos padrão de contrato principal e de template de pedido de pagamento de orçamento usando campos que são preenchidos automaticamente com dados. Consulte o artigo Templates de documento no Cost Management para obter mais informações.

Datas para contrato principal e pedido de pagamento de orçamento

Você pode definir um valor padrão para datas e exibi-las na página inicial. Isso ajudará você a gerenciar a programação no Cost Management. Para fazer isso, abra o menu Mais Botão do menu Mais e clique em Editar.

Observação: Os itens sem o menu Mais Botão do menu Mais não podem ser exibidos na página inicial e não podem ser editados.

Se aplicável, é possível escolher o valor padrão para a data. Use a opção de data relativa para casos em que uma atividade é relativa à data de outra atividade (por exemplo, criando uma programação de aquisição). A opção de data relativa somente está disponível para datas editáveis geradas pelo sistema e datas personalizadas.

Clique em Mostrar mais para ver exemplos das variáveis de documento disponíveis. Você pode utilizá-los para preparar templates de documento.

Caixa de diálogo Editar datas mostrando as opções de configuração de data e variáveis de documento

Dica: É possível criar datas relativas para atributos personalizados e colunas personalizadas.

Atributos personalizados

Crie atributos personalizados para os painéis de detalhes nos itens de orçamento, nos itens de contrato principais e nos pedidos de pagamento de orçamento no Cost Management. Consulte Criar atributos personalizados para obter mais informações.

Mensagem de e-mail padrão

Personalize a mensagem de e-mail padrão para os pedidos de pagamento de orçamento enviados para revisão.
