Samverkande arbetsflöde vid en potentiell ändringsbeställning

Arbetsflödet samarbete för Potentiella Ändringar (PCO) gör det möjligt för dig att samarbeta med dina samarbetspartners i senare led kring begäranden om ändringsbeställning.

Ge dina leverantörer samarbetsbehörigheter så att de kan skapa Potentiella Ändringar (PCO) och granska, godkänna eller avvisa föreslagna ändringar. Skicka ut en Potentiell Ändring (PCO) för att begära prissättning för en ändringsbeställning i stället för att använda en offertförfrågan. Arbeta med en Potentiell Ändring (PCO) för att godkänna ett föreslaget pris på potentiella ändringar.

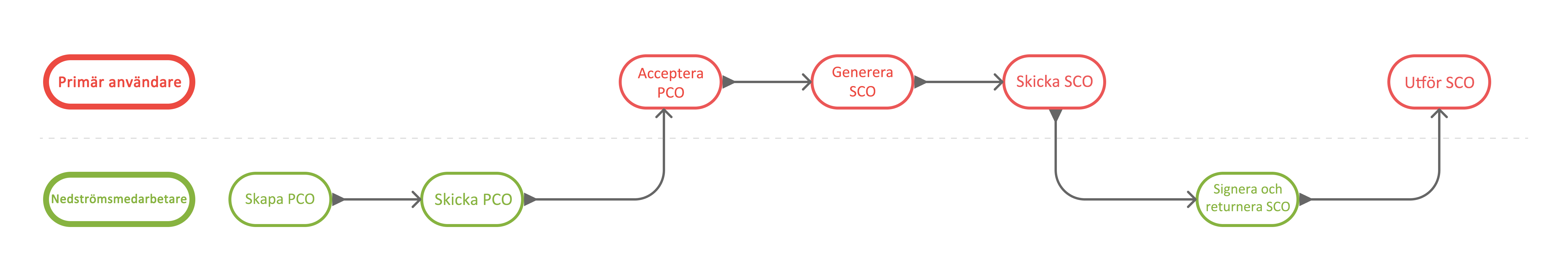

Arbetsflödesdiagram för samarbete nedströms som visar processflödet mellan leverantörer och generalentreprenörer

Arbeta med dina samarbetspartner i tidigare led i

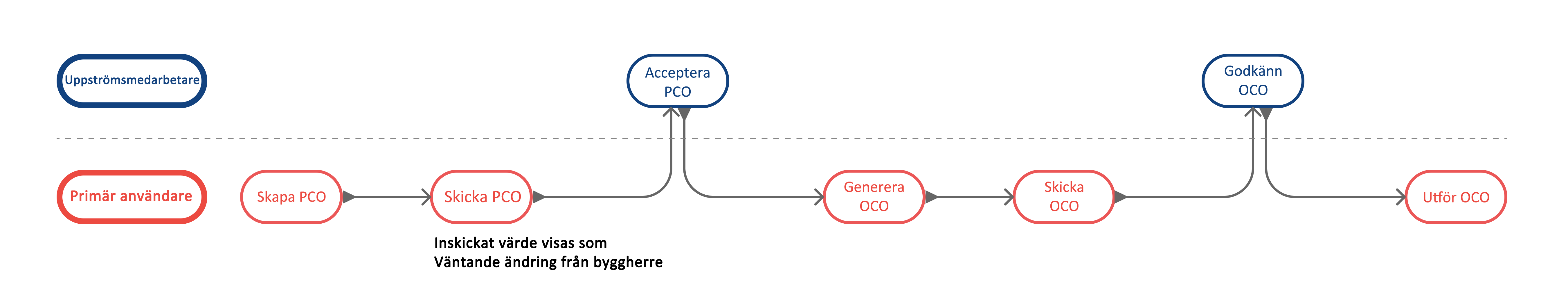

Arbetsflödesdiagram för samarbete uppströms som visar processflödet mellan entreprenörer och byggherrar

Obs! Det går inte att aktivera arbetsflödet samarbete för potentiella ÄTA-beställningar i projekt med befintliga ändringsbeställningar. Du måste vara prenumerant på Autodesk Build för att kunna delta i arbetsflödet.

Arbetsflödet samarbete för PCO:er i senare led

Ställer in projektprocessen för samarbete för Potentiell Ändring (PCO) i senare led

Om du vill aktivera arbetsflödet samarbete för en potentiell ändringsbeställning i ett senare led ser du till att din projektprocess är korrekt inställd. Så här gör du:

  1. Välj verktyget Inställningar till vänster.

  2. Växla till fliken Allmänt.

  3. Välj Projektprocess i listmenyn.

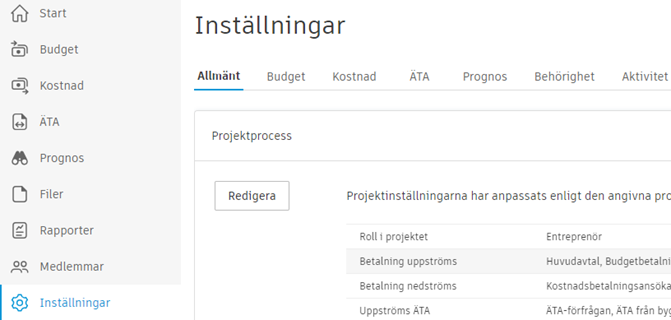

    Listmeny för projektprocessinställningar för konfiguration av arbetsflöden nedströms.

  4. Klicka på Redigera.

  5. Gå till sektionen ändringsbeställningar i senare led genom att klicka på Nästa.

  6. Inaktivera alternativet Offertförfrågan. Aktivera sedan alternativet Använd potentiell ändringsbeställning för att begära offerter.

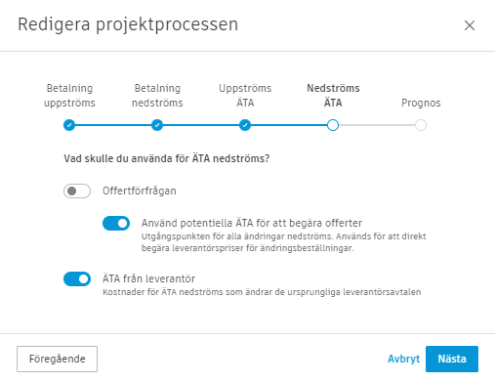

    Avsnittet Ändringsbeställning nedströms som visar alternativet Potentiell Ändring (PCO) som Offerförfrågan (RFQ) aktiverat

  7. Klicka på Nästa tills du kan klicka på Spara.

Ange behörigheter för samarbeten för Potentiell Ändring (PCO) i senare led

Arbetsflödet samarbete för Potentiell Ändring (PCO) i senare led begär vissa behörigheter. Så här gör du:

  1. Välj verktyget Inställningar till vänster.

  2. Växla till fliken Behörigheter.

  3. Välj behörigheter för Samarbete vid ändringar i senare led för leverantörsrollen och växla till den andra behörighetsnivån. Endast medlemmar med de två behörigheterna aktiverade kan skapa Potentiell Ändring (PCO) inom det här arbetsflödet.

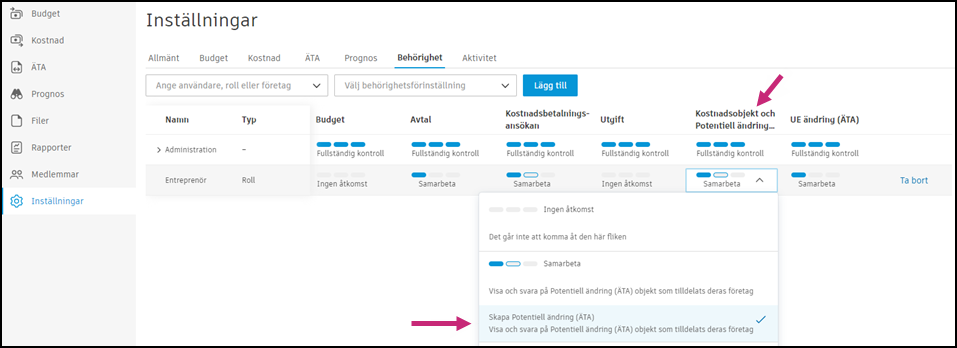

    Behörighetsinställningar som visar Samarbete vid behörighet för ändringar nedströms för leverantörsroll

Obs! Den här uppsättningen med alternativ fungerar så länge alternativet Använd Potentiell ändring (ÄTA) för att begära offerter är aktiverat. När det är inaktiverat anges medlemmens samarbetsbehörighet som Ingen åtkomst.

Arbeta i det samverkande arbetsflödet för Potentiell Ändring (PCO) i senare led

När projektprocessen och behörigheterna har angetts kan leverantörer och medarbetare arbeta med generalentreprenörer i ett samverkande arbetsflöde för Potentiell Ändring (PCO) i senare led.

När du vill skapa en Potentiell Ändring (PCO) som leverantör:

  1. I verktyget Ändringsbeställningar från vänster navigering väljer du fliken Potentiell Ändring (PCO).

  2. Klicka på Lägg till. Popup-fönstret Lägg till Potentiell Ändring (PCO) från avtal visas.

  3. Välj avtalsnamn och avtalsvärdscheman.

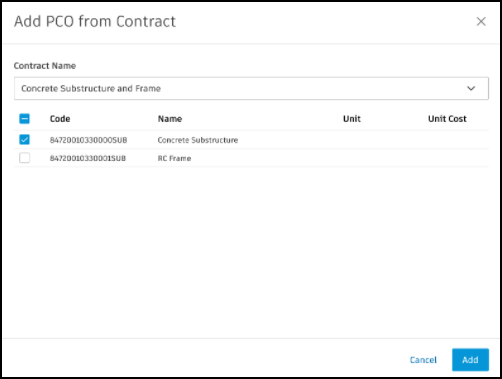

    Dialogrutan Lägg till Potentiell Ändring (PCO) från avtal som visar alternativ för avtalsval

  4. Klicka på Lägg till. Potentiell Ändring (PCO) skapas och panelen Skicka Potentiell Ändring (PCO) öppnas.

    • Lägg till ett namn för begäran om Potentiell Ändring (PCO).
    • Standardmottagaren av en Potentiell Ändring (PCO) är en generalentreprenör. Välj fler mottagare av ett e-postmeddelande till en generalentreprenör om det behövs. Läs mer om företagsinställningar.

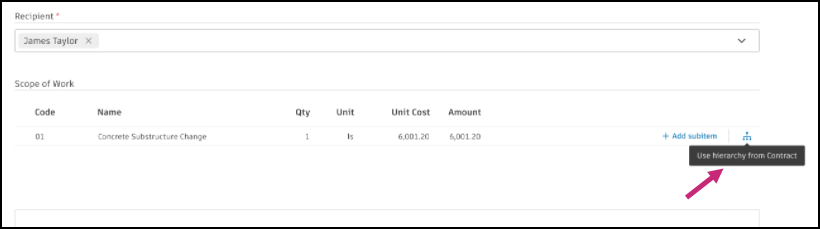

    Tips: Använd knappen avtalshierarki för att se kostnadsobjekten i detaljnivå.

    Knappgränssnitt för avtalsstruktur som visar uppdelning av kostnadsposter

  5. Klicka på Skicka. PCO:n får statusen Föreslagen.

Nu får en generalentreprenör e-postmeddelandet och kan öppna aktuell ändringsbegäran i Cost Management.

I detta skede kan en generalentreprenör begära att granska prissättningen. Det finns en möjlighet att lägga till, tilldela, koppla från eller skapa batch för ett kostnadsobjekt när en Potentiell Ändring (PCO) har statusen Föreslagen. Om kostnadsobjektet har statusen Föreslagen kan en generalentreprenör redigera det föreslagna värdet.

Tips: En leverantör kan läsa kostnadsinformation eller hämta dokument i den skrivskyddade informationspanelen vid valfri ändringsbeställningsstatus. Klicka på Visa kostnadsinformation i Mer-menyn.

Alternativet Visa kostnadsinformation i Mer-menyn för att komma åt kostnadsinformation

Efter godkännande skickas en bekräftelse till en leverantör.

Som generalentreprenör kan du nu skapa en UE-Ändring (SCO - ÄTA) för att fortsätta med arbetsflödet för ändringsbeställningen. Mer information om att skapa ändringsbeställningar finns i artikeln Ändringsbegäran (ÄTA).

Knappen Skapa SCO och gränssnittet för att skapa ändringsbeställningar från underleverantör

Viktigt: När alternativet Använd potentiell ändringsbeställning för att begära offerter är aktiverat kan en Potentiell Ändring (PCO) endast associeras med ett avtal för samarbetsåtkomst till arbetet.
Obs! Endast en entreprenör kan ta bort en Potentiell Ändring (PCO).

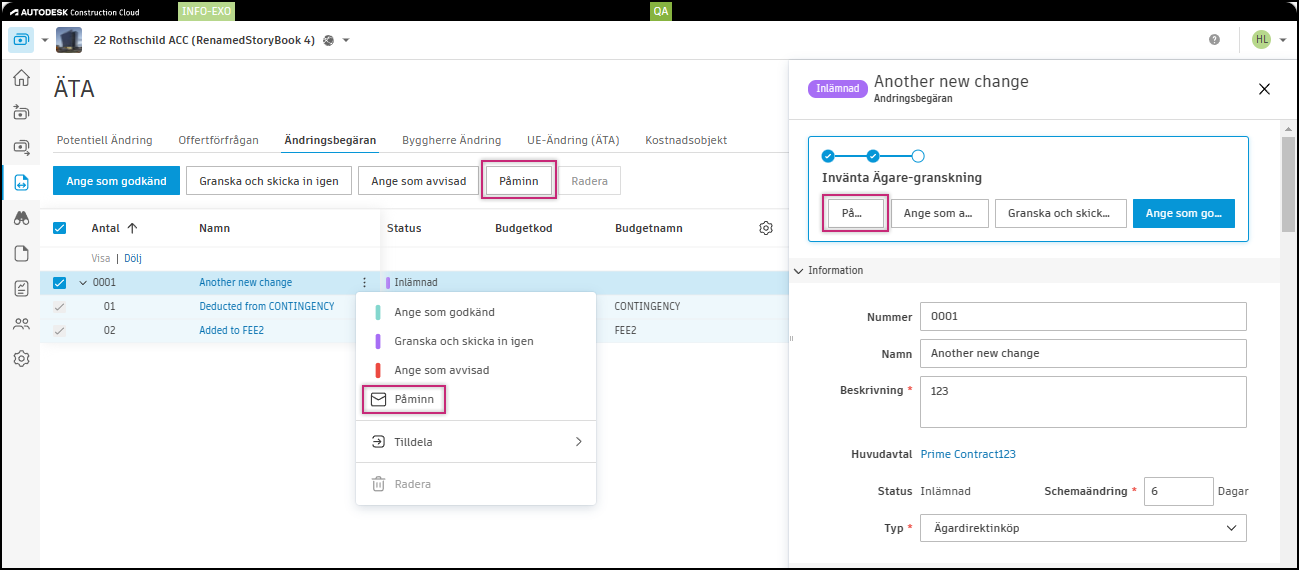

Tips: Administratörer kan skicka en påminnelse till leverantören eller ägaren om att ett svar behövs.

Om du vill göra det klickar du på Påminn. Det här alternativet är tillgängligt när:

Samverkande arbetsflöde för Potentiell Ändring (PCO) i tidigare led

Ställer in projektprocessen samarbete för Potentiell Ändring (PCO) i tidigare led

Om du vill aktivera arbetsflödet samarbete för potentiell ändringsbeställning i tidigare led, ser du till att din projektprocess är korrekt inställd. Så här gör du:

  1. Välj verktyget Inställningar till vänster.

  2. Växla till fliken Allmänt.

  3. Välj Projektprocess i listmenyn.

    Listmeny för projektprocessinställningar för konfiguration av arbetsflöden uppströms.

  4. Klicka på Redigera.

  5. Gå till sektionen Ändringsbeställningar i tidigare led genom att klicka på Nästa.

  6. Inaktivera alternativet Begäran om ändringsbeställning. Aktivera sedan alternativet Använd potentiell ändringsbeställning för ändringsbeställningsbegäran.

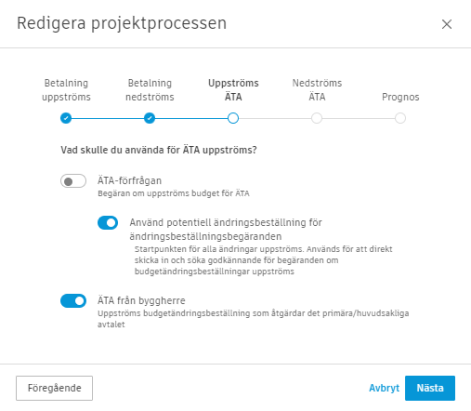

    Avsnittet Ändringsbeställning uppströms som visar alternativet Potentiell Ändring (PCO) som Ändringsbegäran (COR) aktiverat

  7. Klicka på Nästa tills du kan klicka på Spara.

Ange behörigheter för samarbete för Potentiell Ändring (PCO) i tidigare led

Arbetsflödet samarbete för Potentiell Ändring (PCO) i tidigare led begär vissa behörigheter. Så här gör du:

  1. Välj verktyget Inställningar till vänster.

  2. Växla till fliken Behörigheter.

  3. Välj behörigheter för ägarrollen vid Samarbete för ändringar i tidigare led.

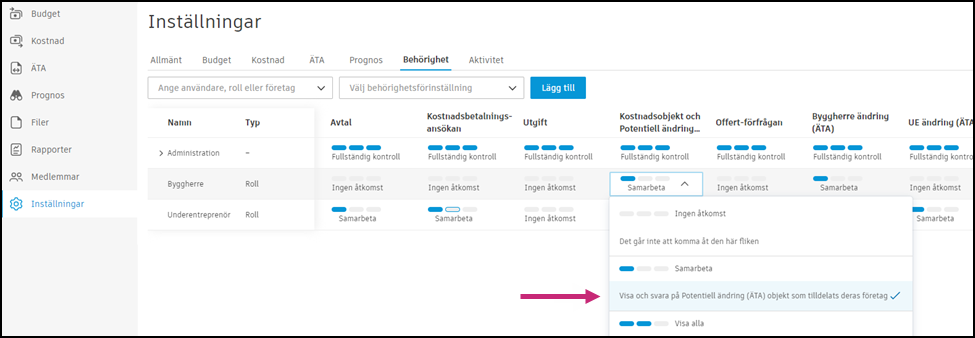

    Behörighetsinställningar som visar Samarbete vid behörighet för ändringar uppströms för byggherreroll

Arbeta med arbetsflödet Potentiell Ändring (PCO) i tidigare led

När projektprocessen och behörigheterna är angivna, kan du arbeta med arbetsflödet samarbete för Potentiell Ändring (PCO) som entreprenör (om du vill arbeta med huvudentreprenören) eller huvudentreprenör (om du vill arbeta med ägaren).

Så här skickar du en Potentiell Ändring (PCO) som offertförfrågan:

  1. I verktyget Ändringsbeställningar från vänster navigering väljer du fliken Potentiell Ändring (PCO).

  2. Skapa en Potentiell Ändring (PCO). Se artikeln Potentiella ändringsbeställningar för mer information.

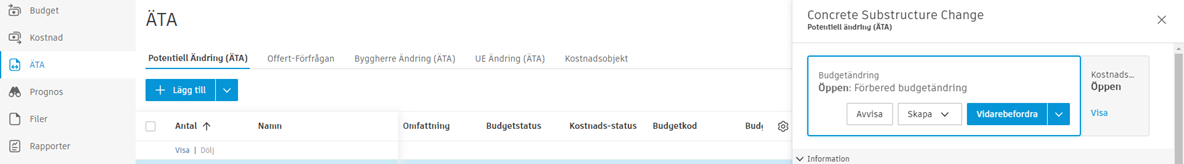

    Gränssnitt för Potentiell Ändring (PCO)-skapande från fliken Ändringsbeställning

  3. Klicka på Skapa i fönstret Kostnadsändring. Välj Offertförfrågan.

  4. Skicka en offertförfrågan till en huvudentreprenör/ägare och andra mottagare om det behövs. Huvudentreprenörs-/ägarkontakten på den utfällbara menyn för PCO:n är standardmottagaren av ett e-postmeddelande. Du kan ändra företagsinställningarna i inställningsverktyget. När en huvudentreprenör/ägare får ett föreslaget pris så kan personen granska det och godkänna det. I fönstret Kostnadsändring så får offertförfrågan statusen Accepterad.

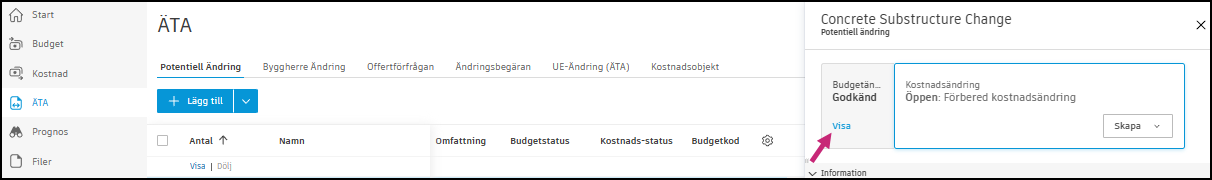

    Fönstret Kostnadsändring som visar Offerförfrågan (RFQ) med statusen Godkänd

  5. Klicka på Skicka i fönstret Budgetändring. Popup-fönstret öppnas.

    Dialogrutan Skicka in budgetändring för att ange inskickade värden

  6. I popup-fönstret anger du det inskickade värdet och klickar sedan på Skicka.

  7. Förbered ett e-postmeddelande till en ägare och klicka sedan på Skicka. I fönstret Budgetändring ändras statusen till Inlämnad.

I nästa steg i arbetsflödet ska en huvudentreprenör/ägare:

  1. tar ägaren emot e-postmeddelandet
  2. Öppnar Potentiell Ändring (PCO) i Cost Management.
  3. granska ändringsbegäran och besluta att acceptera den eller inte.

När den accepterats får entreprenören ett bekräftelsemeddelande och kan skapa en Byggherre Ändring (OCO). Mer information om att skapa ändringsbeställningar finns i artikeln Ändringsbegäran (COR), Byggherre Ändring (OCO) och UE-Ändring (SCO - ÄTA).

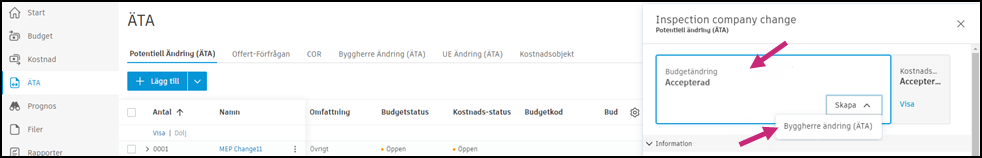

Knappen Skapa Byggherre Ändring (OCO) och gränssnittet för att skapa Byggherre Ändring (OCO)

När en ändringsbeställning har statusen Godkänd eller Utförd kan en ägare läsa kostnadsinformation eller ladda ned dokument i den skrivskyddade informationspanelen. Klicka på Visa kostnadsinformation i Mer-menyn Vertikal Mer-menyikon.

Alternativet Visa kostnadsinformation i Mer-menyn för byggherres åtkomst till kostnadsinformation
