Potentiella ändringar (ÄTA) är utgångspunkten för alla budget- och kostnadsändringar. Från en Potentiell Ändring (PCO) kan du även skapa andra ändringsbeställningar. Länka kostnadsobjekt för att skapa en koppling tillbaka till den påverkade budgeten, avtalet och leverantören. Kostnadsobjekt kan dock även skapas direkt i fliken Kostnadsobjekt och tilldelas till en Potentiell Ändring (PCO) senare.

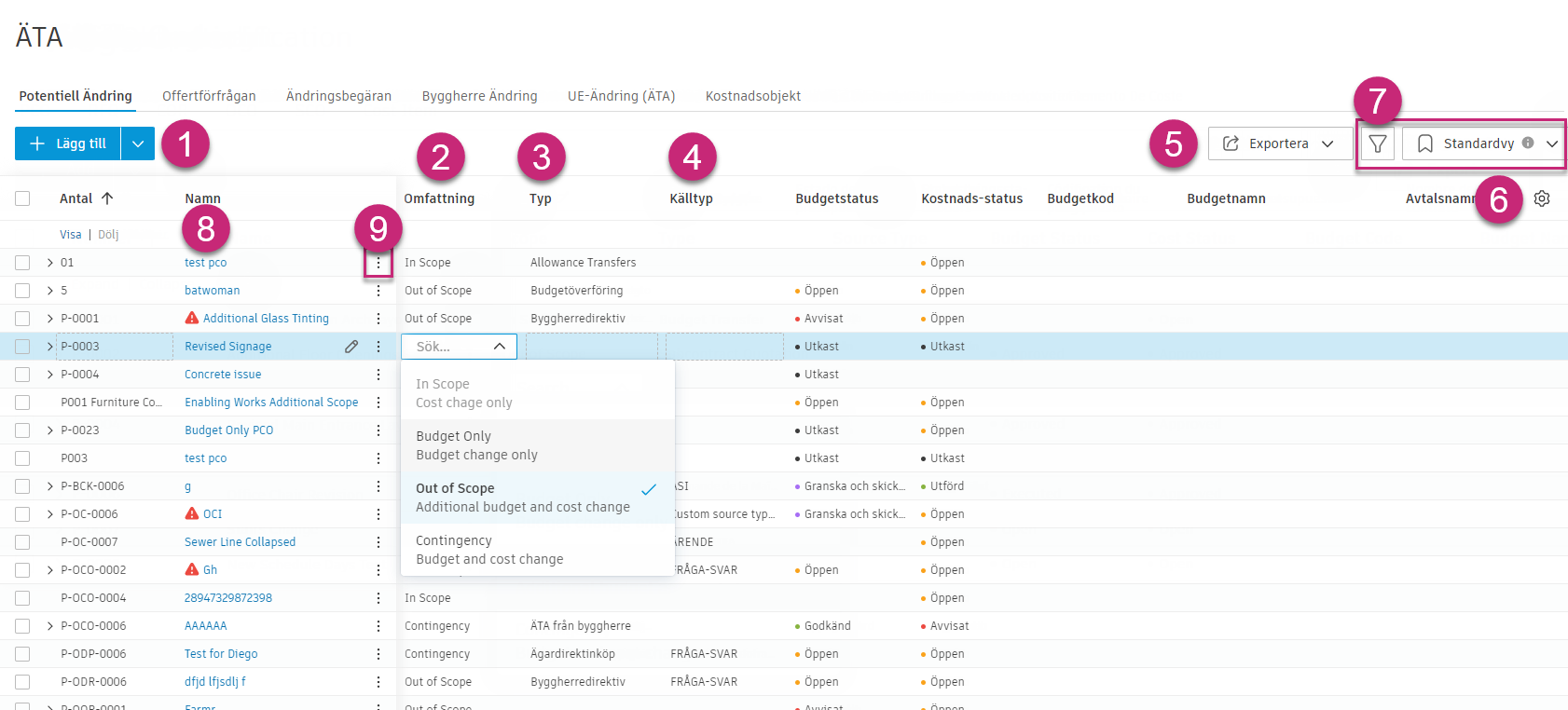

I den här artikeln:

Välj Lägg till för att skapa en Potentiell Ändring (PCO).
Välj Omfattas, Endast budget, Omfattas ej eller Övrigt för att ändra beställningens omfattning. När en ändring endast gäller budgeten lägger du helt enkelt inte till några värden i kolumnerna Uppskattat, Föreslaget eller Bekräftat.
Typ är ett valfritt fält om du vill numrera, spåra eller gruppera ändringsbeställningar efter typ.
Källtyp och Källreferens är också valfria och du kan använda dem för att spåra eller gruppera baserat på ändringens ursprung.
Med hjälp av Exportera kan du exportera en PDF- eller CSV PCO-rapport.
Med kolumninställningarna kan du markera de kolumner som du vill inkludera i vyn.
Med vyväljaren kan du lagra och återkalla den önskade grupperings- eller kolumnsynligheten. Du kan läsa mer i artikeln Filter och grupp.
Markera den Potentiella Ändringens (PCO) namn för att öppna den utfällbara panelen. Med
kan du redigera namnet.
Välj Mer-menyn
för att lägga till kostnadsobjekt, duplicera, ändra status och mycket mer.
Den Potentiella Ändringen (PCO) är startpunkten för alla ändringsbeställningar. Du kan skapa den manuellt i ändringsbeställningsverktyget eller skapa en Potentiell ändring (PCO) från en RFI, ett ärende eller ett inlämningsobjekt.
Så här skapar du en potentiell ändringsbeställning (PCO):
Välj verktyget Ändringsbeställning i det vänstra navigeringsfältet.
Välj fliken Potentiell Ändring (PCO).
Klicka på Lägg till.
Ange ett namn för den Potentiella ändringen (PCO).

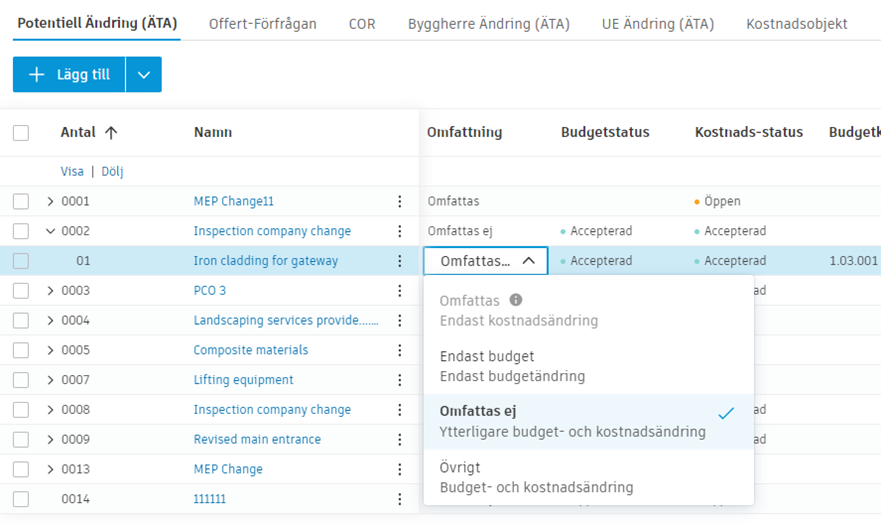

Ange omfattningen till Omfattas, Endast budget, Omfattas ej eller Övrigt. Omfattningen fastställer var den Potentiella ändringen (PCO) visas i budget- och avtalsöversikten. Du kan även ändra omfattningen på kostnadsobjektsnivån. Välj omfattning bland de tillgängliga alternativen:
Välj en Potentiell Ändring (PCO)-typ.
Välj en källtyp för Potentiella Ändringar (PCO). Tillgängliga källtyper är:
Välj eller ange ett källreferensnummer. Om den potentiella PCO-beställningen skapas från ett ärende så kan du välja ärendet. Om den Potentiella ändringen (PCO) anges manuellt så kan du ange valfritt referensnummer.
Om du vill lägga till en plats för en Potentiell Ändring (PCO) använder du fältet Plats i registret. På så sätt kan du filtrera och gruppera för att se en platsbaserad vy över ändringar. Projektadministratörer konfigurerar platser inom Builds inställningar.
Nu kan du lägga till mer information till en Potentiell Ändring (PCO) eller skapa en ändringsbeställning. Om du lämnar en Potentiell Ändring (PCO) som ett utkast så visas eller används inte några kostnader i beräkningar i budget- eller avtalsöversikten. Om du anger statusen Öppen utlöses beräkningarna och effekten visas i översikten.
Det är vanligt att ett ärende eller en RFI medför en potentiell kostnadsförändring. I sådana fall kan Autodesk Build-medlemmar generera en Potentiell Ändring (PCO) direkt från objektet. Det effektiviserar processen och skapar en koppling mellan arbetsflödena, minskar risken för dataförlust och registrerar ändringsbeställningens ursprung.

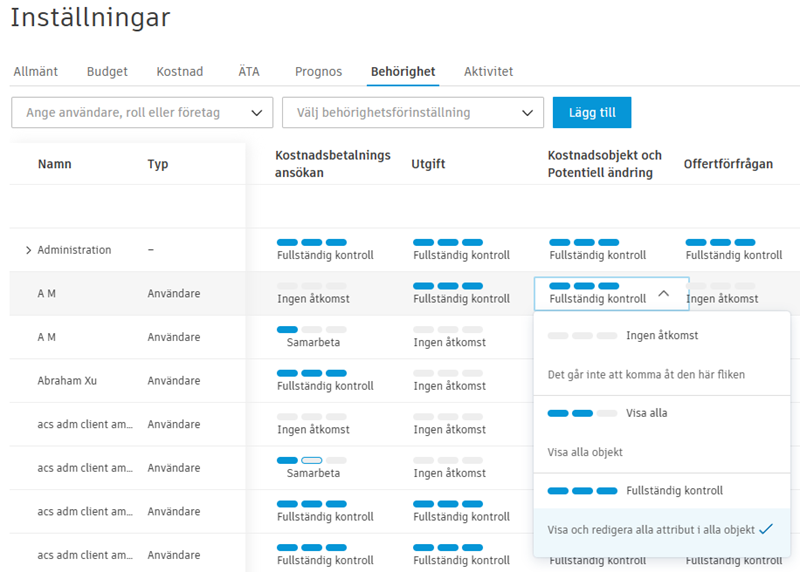

För att kunna arbeta med det här arbetsflödet så behöver medlemmar Fullständig kontroll-behörighet för kostnadsobjekt och Potentiell Ändring (PCO) i Cost Management.

Från en ny eller befintlig post för RFI, ärende eller inlämningsobjekt:

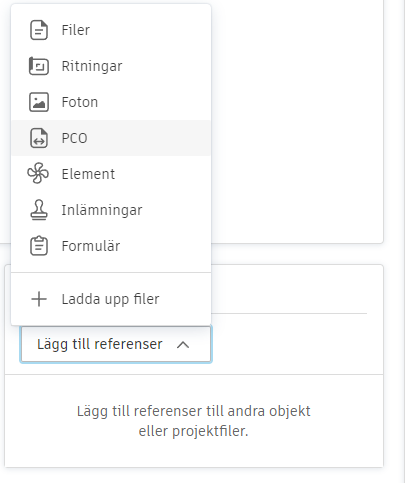

Bläddra till Referenser och välj Lägg till referens.
Välj Potentiell Ändring (PCO).

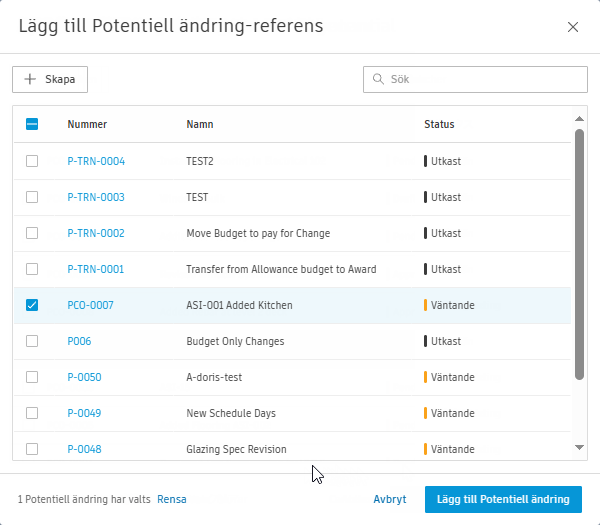

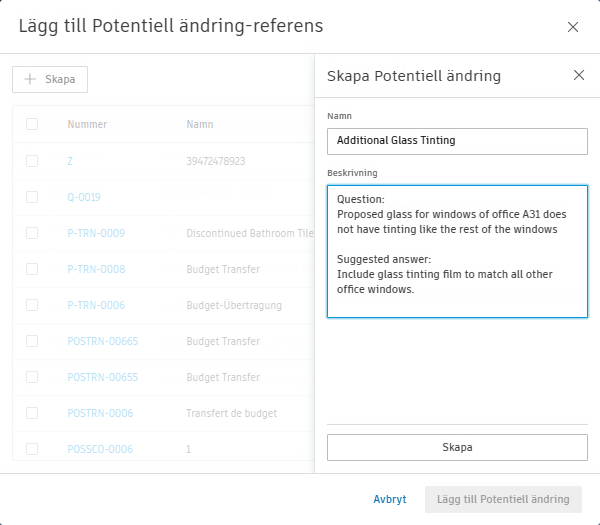

I Lägg till Potentiell Ändring (PCO)-referens väljer du Skapa.
Fyll i Potentiell Ändring (PCO)-namnet och beskrivningen och välj sedan Skapa.

Den här informationen används för att fylla i den nya Potentiell Ändring (PCO)-posten i Cost Management, där den kan ändras senare.
Om du vill länka befintliga Potentiella Ändringar (PCO) till projekthanteringsobjekt så följer du stegen i föregående sektion, men i stället för att skapa en Potentiell Ändring (PCO) så väljer du befintliga Potentiella Ändringar (PCO) från listan och klickar på Lägg till Potentiell Ändring (PCO).

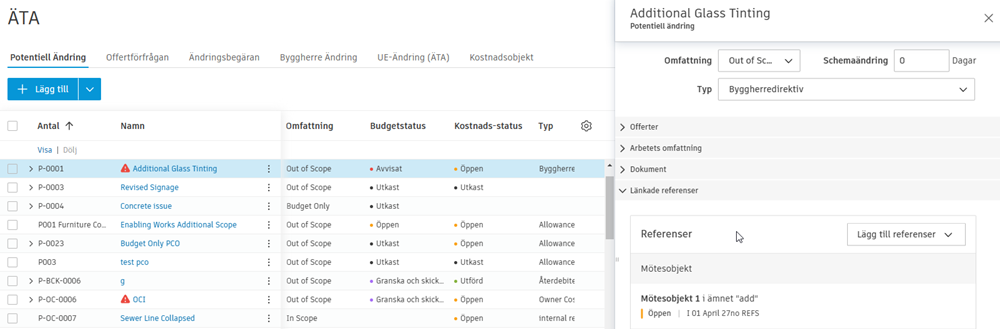

I listvyn RFI, Ärende eller Inlämningsobjekt i kolumnen Länkade referenser väljer du Potentiell Ändring (PCO)-numret för att öppna Potentiell Ändring (PCO) i Cost Management. Om medlemmen inte har rätt behörighetsnivå är detta alternativ inte tillgängligt.

Ett RFI visas också i sektionen Länkade referenser i ändringsbeställningens informationspanel när:

Läs mer om arbetsflödet för RFI.
Användare av Samarbetande Potentiell Ändring (PCO) med Samarbetsbehörighet kan generera överföringar av ändringsbeställningar, vilket är Potentiella Ändringar (PCO) utan nettovärde som flyttar budget från ett objekt till ett annat utan att ändra den totala budgeten.

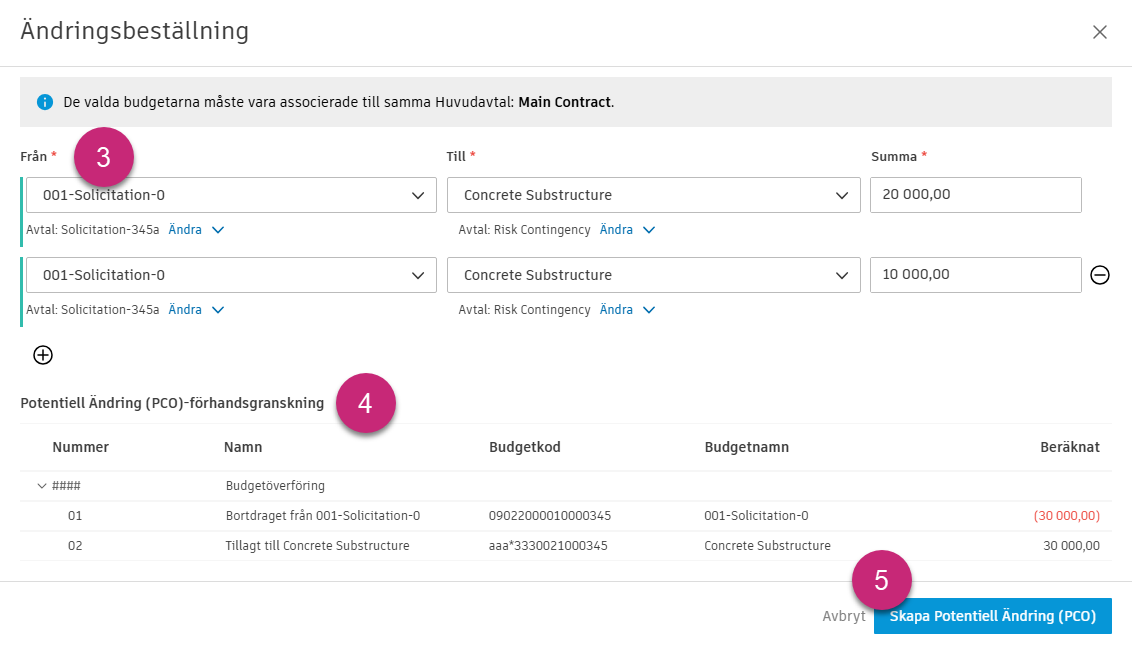

Så här skapar du en överföring av en ändringsbeställning:
Gå till verktyget Ändringsbeställning i Cost Management och välj fliken Potentiell Ändring (PCO).

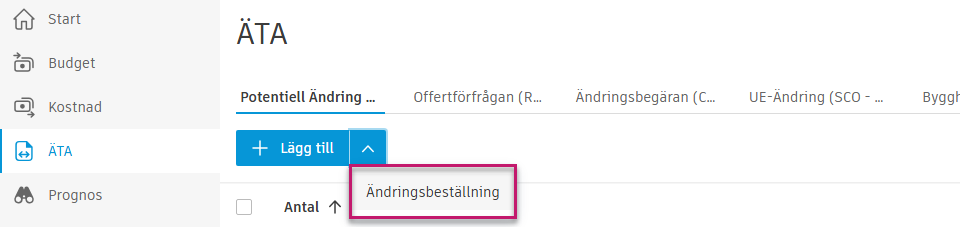

Klicka på Överföring av ändringsbeställning.

I Lägg till överföring av ändringsbeställning från avtal:
Granska förhandsgranskningen av Potentiell ändring (PCO) som visar kombinationen av positiva och negativa kostnadsobjekt:
Klicka på Lägg till Potentiell ändring (PCO).

Skicka ändringsbeställningens Potentiella Ändring (PCO) via det vanliga arbetsflödet för Potentiell Ändring (PCO). Se Skapa en Potentiell Ändring (PCO) som användare med samarbetsåtkomst för ytterligare instruktioner.

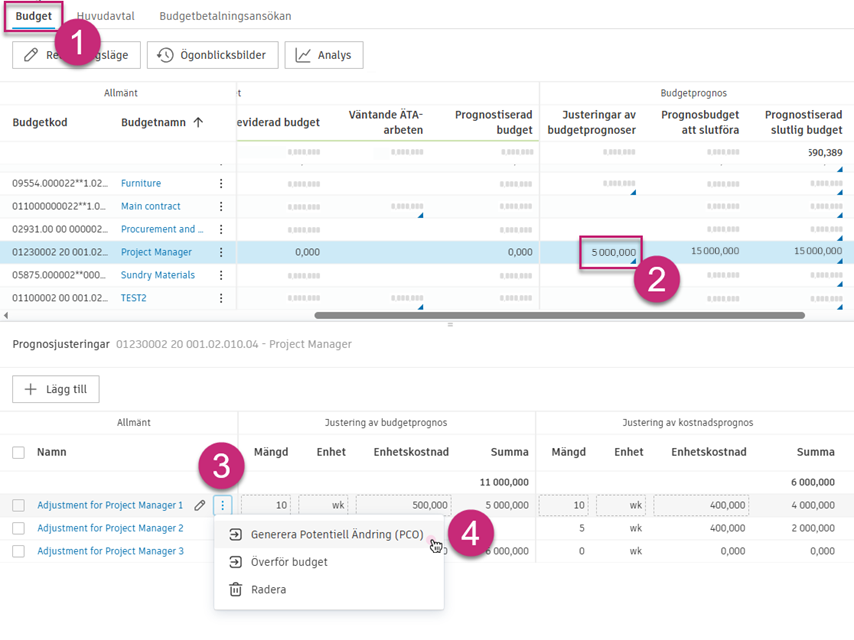

Du kan skapa en Potentiell Ändring (PCO) från prognosjustering för att begära extra budget. Detta kan göras när projektadministratören ställts in intäktsprognos.
Så här gör du:

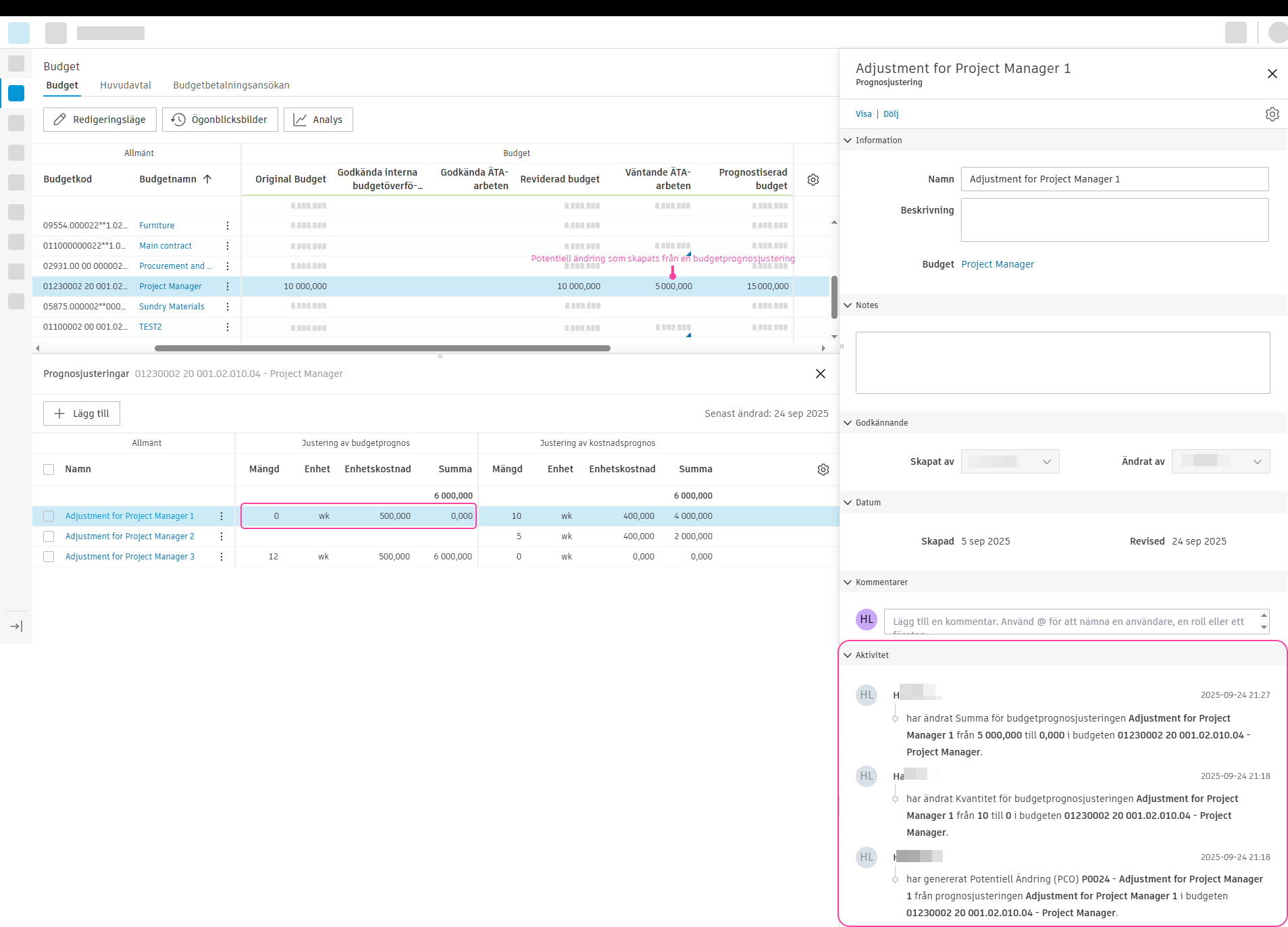

bredvid prognosjusteringen. Tips: Du kan även masskapa Potentiella Ändringar (PCO) från prognosjusteringar. Markera alla rutor bredvid prognosjusteringar i den nedre utfällbara menyn och klicka på Skapa potentiell ändring (PCO).
Fönstret Skapa Potentiell Ändring (PCO) öppnas. Du kan skapa från budgetprognosjustering, kostnadsprognosjustering eller båda.

När Potentiell Ändring (PCO) skapas visas ändringar i Väntande ägarändringar. Om du har genererat från budgetprognosjustering är mängden för Budgetprognosjustering inställd på 0. Det innebär att Belopp också är inställt på 0. Enhetskostnad ändras inte. Det finns tre aktivitetsloggar efter den här proceduren.

Det är en liknande regel för andra alternativ. Om du skapade en Potentiell Ändring (PCO) från kostnadsprognosjustering ser du ändringar i avsnittet Kostnadsprognosjustering och så vidare. Om från båda ser du ändringar på båda ställena och det finns fem aktivitetsloggar.
Om du är en leverantör med samarbetsbehörigheter och en administratör har gett dig behörighet att skapa Potentiella Ändringar (PCO) så kan du skicka in en Potentiell Ändring (PCO).
Så här skapar du en Potentiell Ändring (PCO) som användare med samarbetsåtkomst:

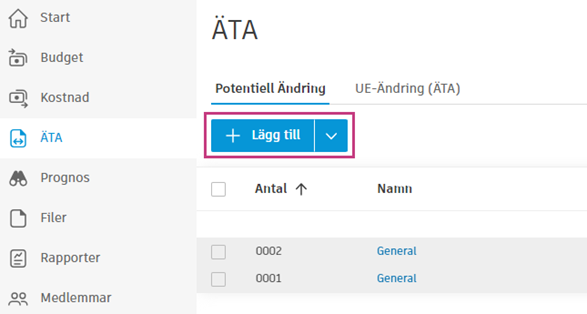

Gå till verktyget Ändringsbeställning i menyn. Klicka på Lägg till.

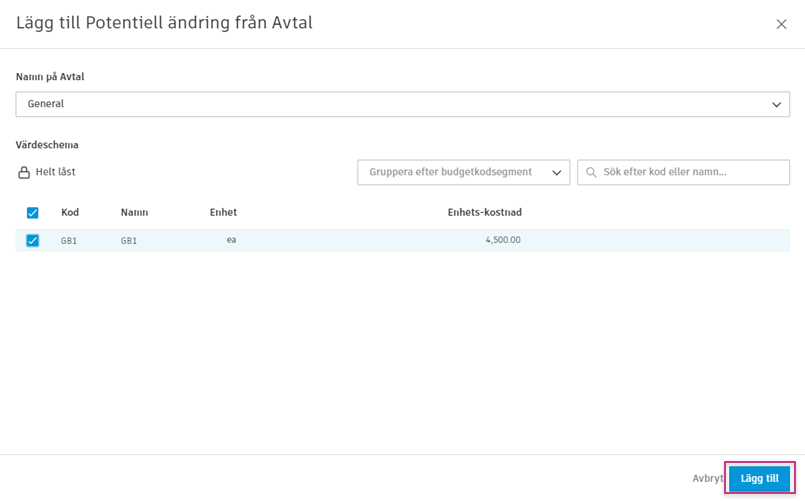

Markera lämpligt avtal och välj din budget. Bekräfta med knappen Lägg till.

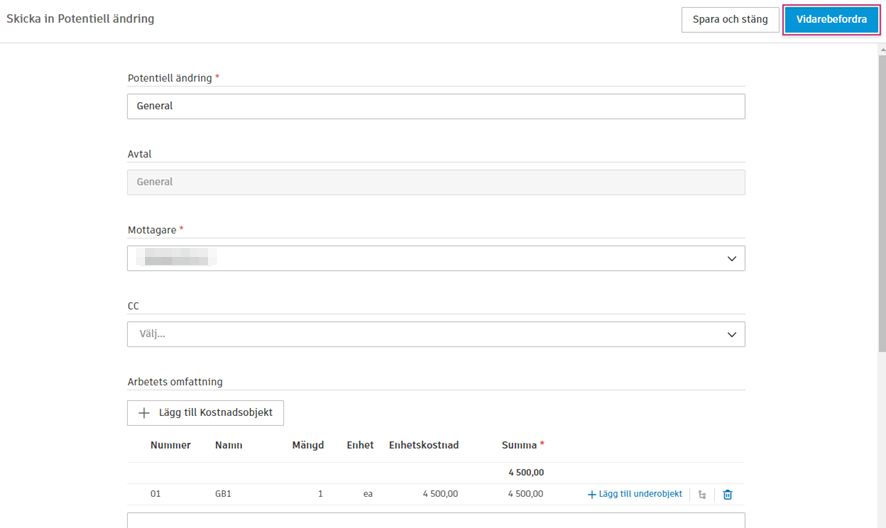

Fyll i de obligatoriska fälten och klicka på Skicka.

Din Potentiella ändring (PCO) har nu föreslagits.

och välja Skicka.
När du arbetar med Potentiella Ändringar (PCO) i en tidig beräkningsfas kan du skicka in en PCO för granskning utan att skapa detaljerade kostnadsobjekt. Detta effektiviserar arbetsflödet när du behöver få budgetgodkännande snabbt.

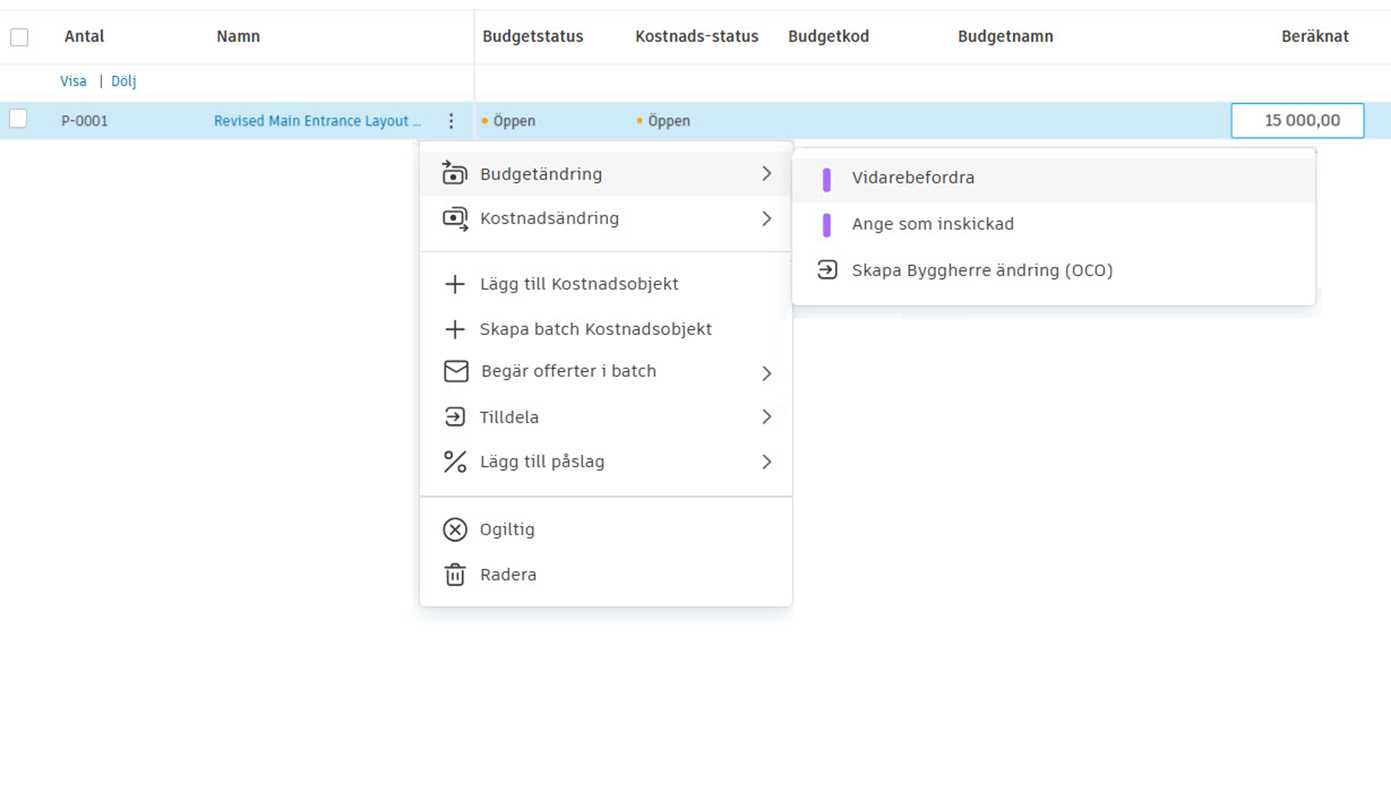

Så här skickar du in en Potentiell Ändring (PCO) utan kostnadsobjekt:
Skapa en PCO och ange värden i kolumnerna Beräknat, Föreslaget eller Inlämnat på PCO-nivån.
Klicka på Mer-menyn
bredvid Potentiell Ändring (PCO).

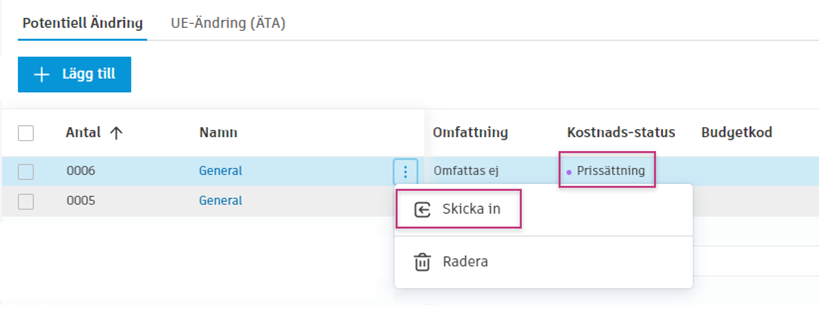

Välj Budgetändring och sedan Skicka.

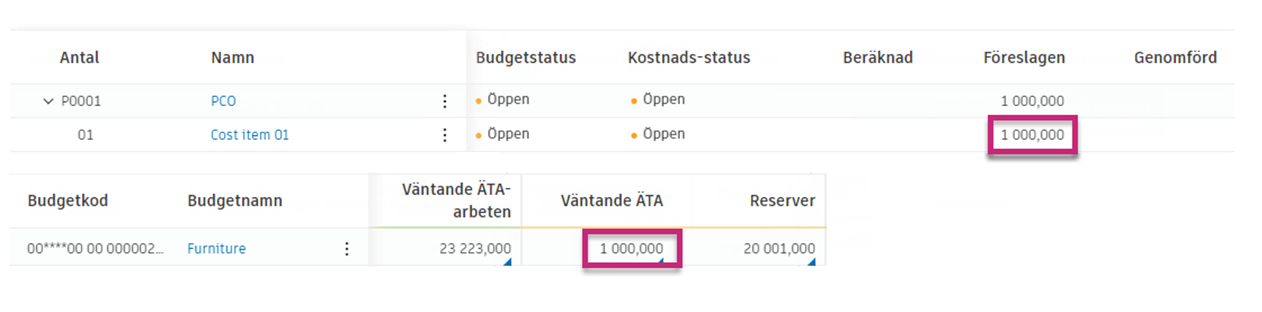

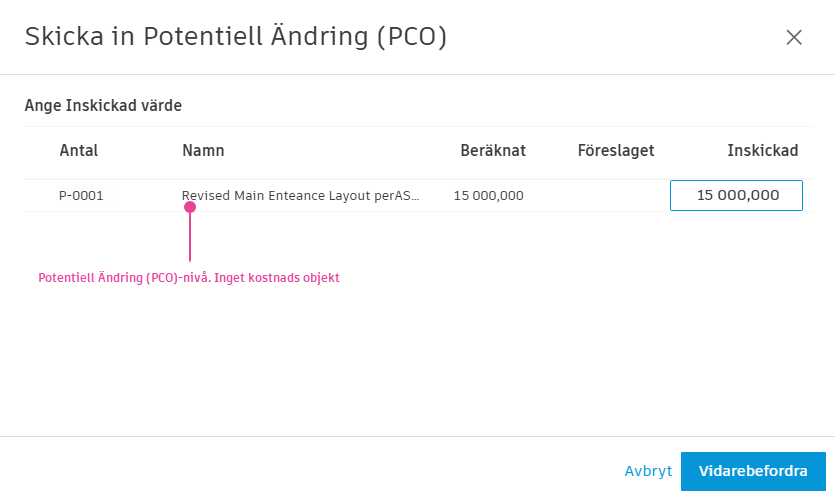

Om det inte finns något inskickat värde visar Skicka Potentiell Ändring (PCO)-modalen endast nivån Potentiell Ändring (PCO). Ange det inskickade värdet och klicka på Skicka.

Om det finns ett inskickat värde kan Potentiell Ändring (PCO) som Ändringsbegäran (COR) också skickas in via åtgärden Skicka för signering. När dokumentet har signerats och returnerats markeras Potentiell Ändring (PCO) som Ändringsbegäran (COR) automatiskt som accepterad.
När du svarar på eller granskar en Potentiell Ändring (PCO) utan kostnadsobjekt visar gränssnittet information enbart på nivån ändringsbeställning, vilket förenklar granskningsprocessen.
Om det inte finns något kostnadsobjekt visas CO-nivån i avsnittet Arbetsomfattning (SOW). Detta gäller:
Nivåvärdena för ändringsbeställningar visas men kan inte redigeras under svars- eller granskningsprocessen. Det finns dock ett undantag: På granskningssidan för godkännandeflödet Potentiell Ändring (PCO) som Ändringsbegäran (COR) kan värdet på nivån Potentiell Ändring (PCO) redigeras om redigering är aktiverad och Potentiell Ändring (PCO) saknar kostnadsobjekt.
När du visar en Potentiell Ändring (PCO) utan kostnadsobjekt tas totalsumman på sammanfattningsraden bort eftersom det inte finns några underobjekt att summera.
När den potentiella ändringsbeställningen har skapats kan du lägga till mer eller ändra information. Så här gör du:
Klicka på namnet för den potentiella PCO-beställningen för att öppna informationspanelen.
Lägg till information i de tillämpliga fälten i sektionerna Information, Mottagare, Arbetsomfattning samt i andra sektioner, inklusive:
Ändra tidigare definierade fält efter behov.
När det inte finns några kostnadsobjekt bifogade till en Potentiell Ändring (PCO) kan du redigera PCO-värdena direkt i tabellen. Detta är användbart för tidiga beräkningsarbetsflöden när du behöver skapa övergripande kostnadsberäkningar innan du delar upp dem i detaljerade kostnadsobjekt.
Du kan skapa COR:er, OCO:er, SCO:er och RFQ:er från en PCO. För att göra detta, se till att:
Sedan:
Klicka på Mer-menyn
bredvid Potentiell Ändring (PCO).
Om den potentiella ändringsbeställningens omfattning är:
Den nya ändringsbeställningen genereras och du flyttas till lämplig flik för att fortsätta arbetsflödet.
När du genererar ändringsbeställningar från en Potentiell Ändring (PCO) flödar data genom specifika fält på två nivåer:

Exempelscenarion:

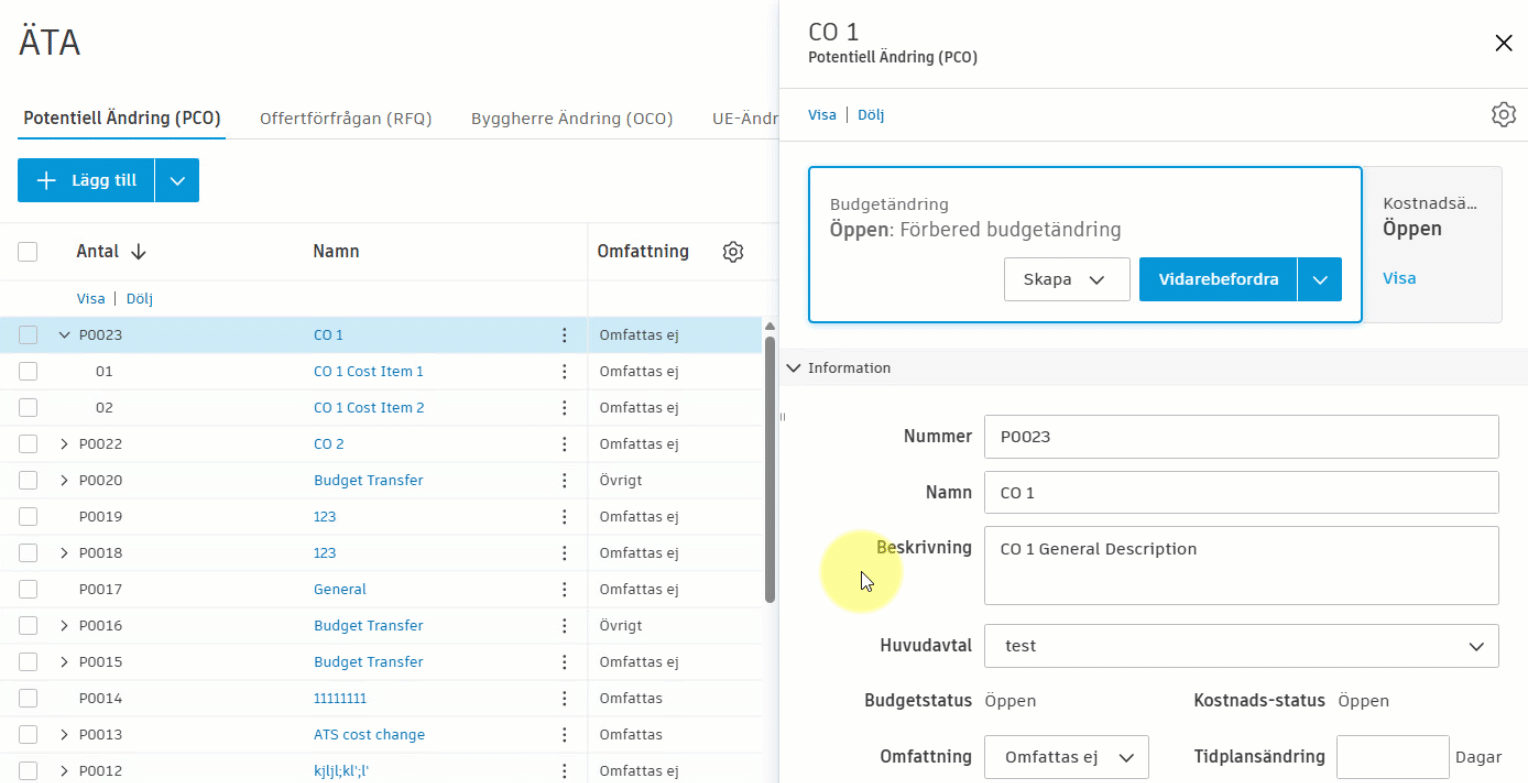

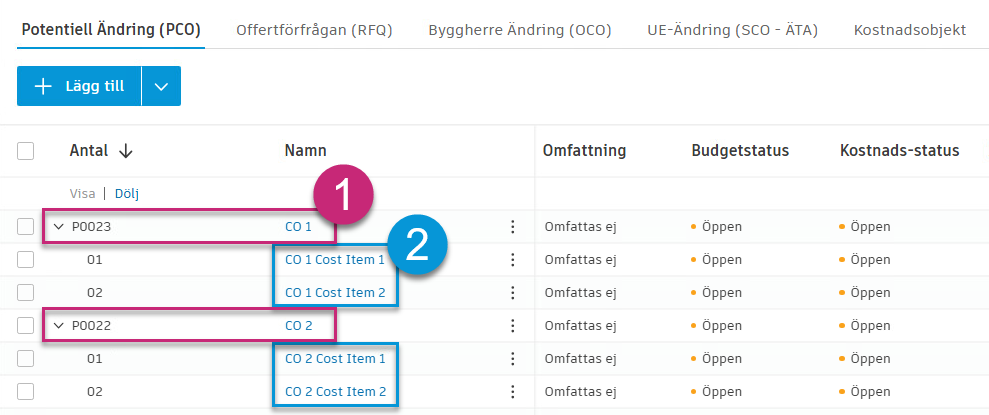

Enskild Potentiell Ändring (PCO) till Byggherre Ändring (OCO). Om du skapar en Byggherre Ändring (OCO) från en enskild Potentiell Ändring (PCO):

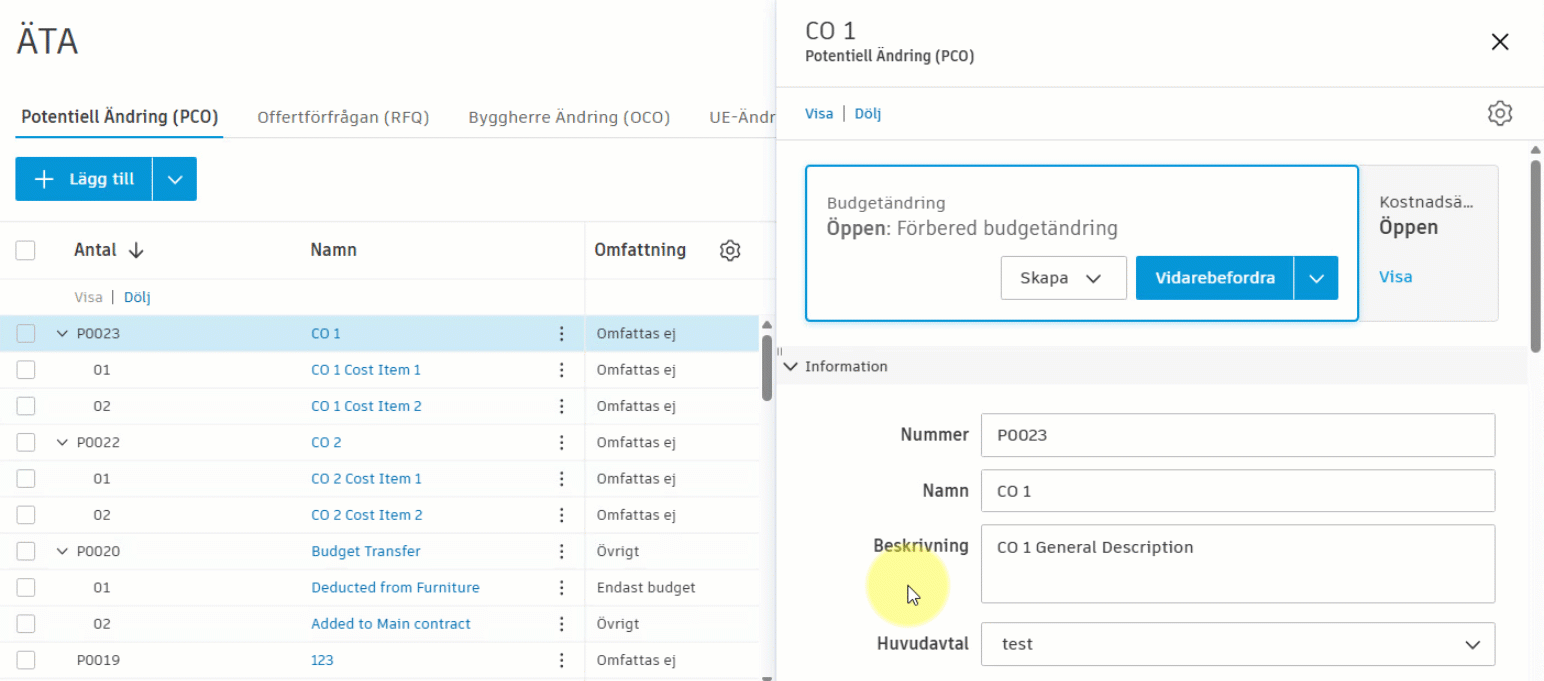

Flera Potentiella Ändringar (PCO) till Byggherre Ändring (OCO). Om du skapar en Byggherre Ändring (OCO) från flera Potentiella Ändringar (PCO):

Det här arbetsflödet minskar den manuella datainmatningen och hjälper till att överföra relevant information till rätt nivåer. Genom att följa den här processen kan du upprätthålla konsekvens och effektivisera genereringen av ändringsbeställningar från Potentiella Ändringar (PCO).
Du kan redigera omfattningsfältet för enskilda underobjekt i ändringsbeställningar. Detta kan vara till hjälp i fall där en eller flera kostnadsobjekt är en endast budget-transaktion för en specifik ändringsbeställning, till exempel överföring från ett budgetobjekt för icke-övrigt, tilldelning eller avgift. Omfattningsalternativ:

Specifika kostnadsobjekt kan exkluderas från budgetöversikten även om den övergripande ändringsbeställningen behåller sin ursprungliga omfattning.
När en generalentreprenör redan känner till det föreslagna priset så kan de fylla i väntande ändringsbeställningar utan att skapa en offertförfrågan. Det gör du genom att ange ett föreslaget värde i kolumnen Föreslaget på en kostnadsobjektsnivå när du skapar en Potentiell Ändring (PCO). Värdet visas i kolumnen Väntande ändringsbeställningar i Budget-tabellen.
Projektadministratörer och medlemmar med fullständig kontrollbehörighet för Budget och UE-Ändring (SCO - ÄTA) kan skapa interna budgetöverföringar direkt från Potentiella Ändringar (PCO). Detta är till hjälp när du behöver flytta pengar från ett budgetobjekt till ett annat för att betala för ändringsbeställningar utan att ytterligare godkännanden krävs.
Så här skapar du en budgetöverföring från en Potentiell Ändring (PCO):
Gå till verktyget Ändringsbeställning och välj fliken Potentiell Ändring (PCO).
Du kan skapa en budgetöverföring på flera sätt:

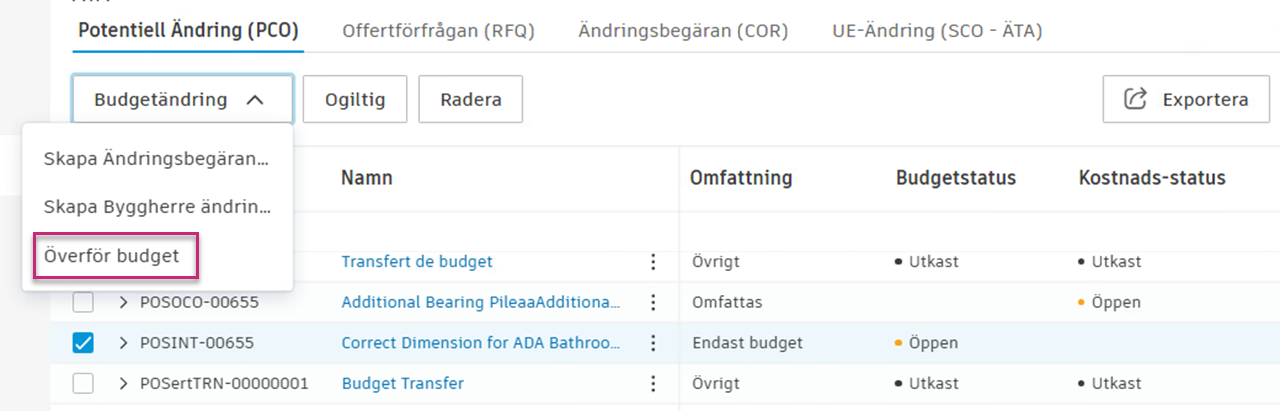

bredvid Potentiell Ändring (PCO), klicka på Budgetändring och välj Överför budget.
Genomföra en intern budgetöverföring.
Klicka på ikonen
för att lägga till fler överföringar, även de som inte är länkade till kostnadsobjekten. Dessa överföringar är separerade i tabellen.
Klicka på
för att ta bort en överföring från listan.
Du kan använda knapparna Kopiera till alla ”Från” eller Kopiera till alla ”Till” för att snabbt fylla i alla överföringsrader med samma budget.

Klicka på Spara för att skapa en eller flera interna budgetöverföringar.
Du får en bekräftelse på att budgetöverföringen har slutförts.
Innan du genererar ett avtal ska du se till att:
Sedan:
Klicka på Mer-menyn
bredvid Potentiell Ändring (PCO).
Välj Kostnadsändring.
Klicka på Skapa avtal.
Ange Avtalskod och Avtalsnamn. Om inställningen för utländsk valuta är aktiverad i ditt projekt så visas även fälten Valuta och Valutakurs.
Ange det utfästa värdet eller kopiera det från kostnadsobjektet. Om inställningen för utländsk valuta är aktiverad visar ikonen
det konverterade värdet.
Klicka på Skapa.
Du kan skapa finansiella påslagsformler som ska läggas till i ändringsbeställningar. Ett exempel på ett finansiellt påslag är en bilaga som en obligation, oförutsedd utgift eller ett arvode. Innan du kan tillämpa ett finansiellt påslag måste en projektadministratör skapa den finansiella påslagsformeln i inställningarna för fliken Ändringsbeställningar.
Efter att den finansiella påslagsformeln har skapats så kan du tillämpa den på potentiella ändringsbeställningar. Så här gör du:
för den Potentiella Ändring (PCO) som du vill lägga till en markeringsformel i.Expandera den Potentiell ändringen (PCO) för att se att det finansiella påslaget läggs till i den Potentiella ändringen (PCO).
Om du ser att dina beräknade markeringar inte är synkroniserade så väljer du radobjektet och i listrutan Tillämpa markering väljer du sedan den nödvändiga markeringen från listan.
Du kan skapa och arbeta med Potentiella Ändringar (PCO) utan kostnadsobjekt för initiala beräkningar, men vissa åtgärder kräver att kostnadsobjekt läggs till. Systemet hjälper dig att lägga till kostnadsobjekt när det behövs.
Lägg till kostnadsobjekt i en Potentiell Ändring (PCO) innan du:
När du väljer Lägg till kostnadsobjekt från Mer-menyn

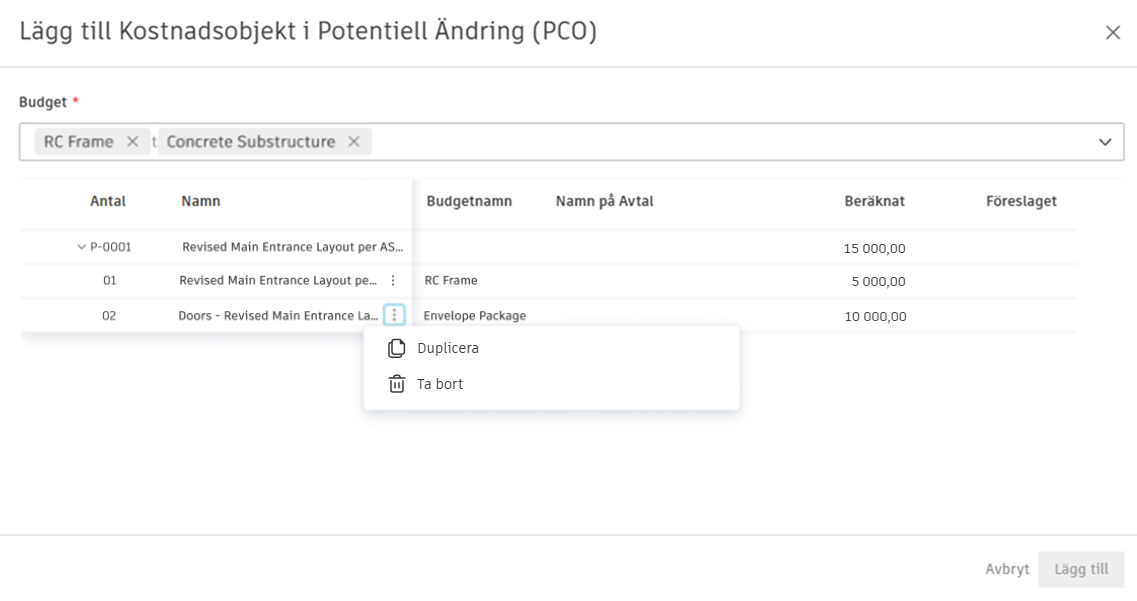

visar systemet en modal som hjälper dig att lägga till kostnadsobjekt:
Välj budgetar från budgetväljaren.
Välj de kostnadsobjekt som du vill lägga till i den Potentiella Ändringen (PCO).

Klicka på Lägg till.
Det första kostnadsobjektet som du lägger till ärver värdet från Potentiell Ändring (PCO)-nivån, och kostnadsobjektets standardnamn kopieras från Potentiell Ändring (PCO)-namnet.
Om du försöker utföra en åtgärd som kräver kostnadsobjekt (till exempel tillämpa påslag eller skapa en ändringsbeställning) utan att bifoga kostnadsobjekt, visar systemet en modal som uppmanar dig att lägga till kostnadsobjekt först med meddelandet ”Kostnadsobjekt måste läggas till före [åtgärdsnamn]” och hjälper dig att välja lämpliga budgetar och kostnadsobjekt.
Du kan exportera en Potentiell Ändring (PCO)-rapport som kommer att innehålla all information eller ett minimiantal. Så här gör du:
Välj verktyget Ändringsbeställning i det vänstra navigeringsfältet.
Växla till fliken Potentiell Ändring (PCO).
Klicka på knappen Exportera
.
Lägg till en titel för rapporten.
Välj ett av följande:
Välj rapportmall:
Välj om du vill inkludera kostnadsobjektsinformationen i rapporten. Om du avmarkerar det här alternativet kan du endast exportera en rapport med minimiinformationen.
Lägg till ett valfritt meddelande.
Klicka på Kör rapport.
Du får rapporten via e-post. Du kan även söka efter och hämta den från verktyget Rapporter.
Användare med samarbetsåtkomst kan exportera rapporter från ändringsbeställningstabeller (Potentiell Ändring (PCO)/offertförfrågan/Ändringsbegäran (COR)/Byggherre Ändring (OCO)/UE-Ändring (SCO - PCO)).
För ändringsbeställningsrapporter visas kostnadsobjekt och deras belopp, till exempel föreslagna belopp i rapporter om Offertförfrågningar (RFQ). Budgetkoder och namn inkluderas dock inte i dessa rapporter.
