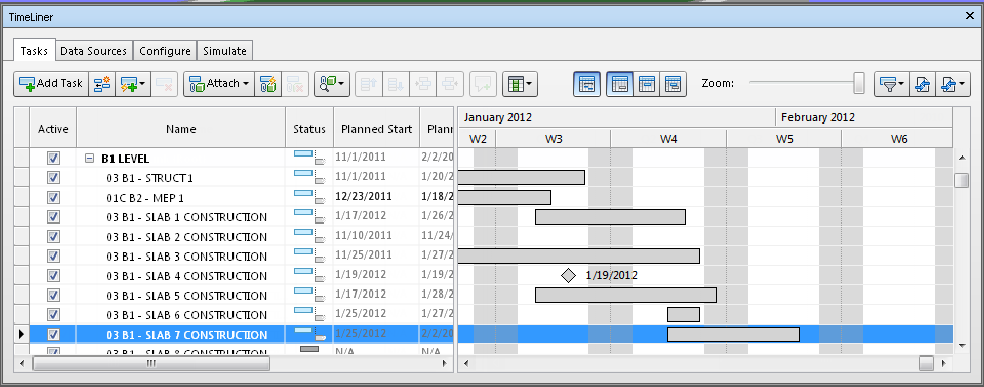

A guia Tasks permite criar e gerenciar as tarefas do projeto. Ela mostra todas as tarefas em seu planejamento, listadas em formato de tabela. Você pode utilizar as barras de rolagem a direita e na parte inferior da guia para mover entre os registros de tarefas.
As tarefas são mostradas em um tabela com múltiplas colunas, o que fornece alguma flexibilidade sobre como os registros são exibidos. Você pode:
O Autodesk Navisworks TimeLiner suporta uma estrutura hierárquica de tarefas, como uma importada de uma fonte de dados como o Microsoft Project ™ (consulte Guia Data Sources para obter mais informações). A hierarquia pode ser expandida ou retraída ao clicar no sinal de mais ou de menos, respectivamente, no lado esquerdo da tarefa.
Cada tarefa tem seu próprio status identificado por um ícone. Duas barras separadas são desenhadas para cada tarefa, comparando as relações planejadas com as atuais. A cor é usada para diferenciar as porções mais cedo (azul), na hora (verde), atrasado (vermelho) e planejado (cinza), das tarefas. Pontos marcam as datas de início e final do planejamento.
Ao parar o ponteiro do mouse sobre o ícone Status é exibida uma dica de ferramenta explicando o status da tarefa.
Terminou antes do início planejado.
Início antecipado, conclusão antecipada.
Início antecipado, conclusão no prazo.
Início antecipado, conclusão atrasada.
Início no prazo, conclusão antecipada.
Início no prazo, conclusão no prazo.
Início no prazo, conclusão atrasada.
Início atrasado, conclusão antecipada.
Início atrasado, conclusão no prazo.
Início atrasado, conclusão atrasada.
Começou após o início planejado.
Sem comparação.
A caixa de seleção na coluna Active permite ativar e desativar uma tarefa. Se a tarefa estiver desativada, então ela não irá aparecer na simulação. Para tarefas hierárquicas, a desativação da tarefa principal irá automaticamente desativar todas as tarefas secundárias.
Clicar com o botão direito do mouse na área da tarefa na guia, abre um menu de contexto que permite trabalhar com tarefas em seu planejamento.
É possível usar a multi seleção (por exemplo, manter pressionada a tecla SHIFT ou CTRL) para desempenhar a maioria dos comandos em várias tarefas de uma só vez. Por exemplo, caso precise excluir todas as tarefas, selecione a primeira tarefa, a seguir, mantenha pressionada a tecla SHIFT e selecione a última tarefa, então, pressione Delete.
O gráfico Gantt exibe um gráfico de barras coloridas ilustrando o status do projeto. Cada tarefa ocupa uma linha. O eixo horizontal representa o intervalo de tempo do projeto, dividido em incrementos (tais como dias, semanas, meses e anos) e o eixo vertical representa as tarefas do projeto. As tarefas podem ser executadas sequencialmente, em paralelo, ou sobrepostas.
É possível arrastar uma tarefa para diferentes datas ou clicar em qualquer extremidade da tarefa e arrastá-la para estender ou encurtar sua duração. Todas as alterações são atualizadas automaticamente na vista de tarefas.
