自學課程:使用運土圖

本自學課程演示如何建立和編輯運土圖以在縱斷面中顯示土方工程。

運土被定義為:材料體積乘以建構過程中材料的移動距離。運土圖由兩個物件組成:運土線和運土視圖。運土線表示挖方條件和填方條件下沿定線的免費挖運體積和付費挖運體積。運土視圖是在其上繪製運土線的格線。

運土視圖的中軸稱為平衡線。運土線相對於平衡線的位置可指示目前設計中的材料移動方式。如果運土線位於平衡線上方,則指示從中對材料進行挖方的區域;如果運土線位於平衡線下方,則指示從中對材料進行填方的區域。

可以使用以下兩種方法來比較免費挖運體積和付費挖運體積:

挖填變化點

挖填變化點是計劃的專案設計從挖方變化到填方處的樁號。在運土圖中,挖填變化點是運土區域中的最高點或最低點。如果縱斷面從挖方條件變化到填方條件,則挖填變化點是運土區域中的最高點;如果縱斷面從填方條件變化到挖方條件,則挖填變化點是運土區域中的最低點。

使用挖填變化點來測量免費挖運時,將繪製長度為指定免費挖運距離的水平線。對該直線進行定位,以便其平行於平衡線且與運土線相交。由此線和運土線形成的區域所封閉的體積為免費挖運體積。

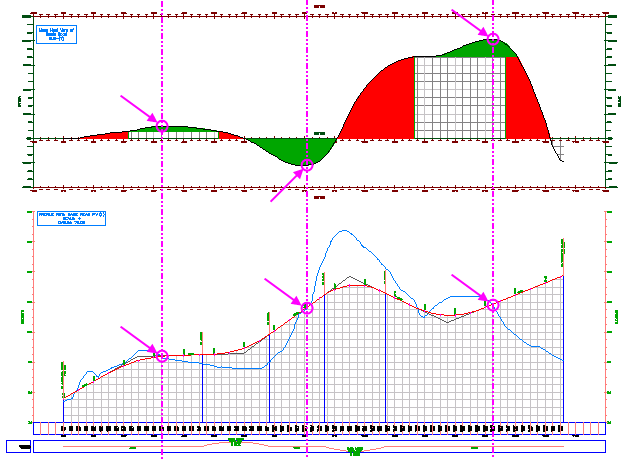

在下圖中,綠色區域為免費挖運體積,紅色區域為付費挖運體積。洋紅色的圓和箭頭指示運土線和縱斷面上的挖填變化點。洋紅色的垂直線展示了使用挖填變化點平衡方法時運土線和縱斷面之間的關係。

平衡點

平衡點是淨值挖方體積和淨值填方體積相等處的樁號。在運土圖中,平衡點位於平衡線上體積淨值為零的位置。使用平衡點來測量免費挖運時,將複製運土線,並將水平向右 (如果專案從挖方變化到填方) 或向左 (如果專案從填方變化到挖方) 移動免費挖運距離。

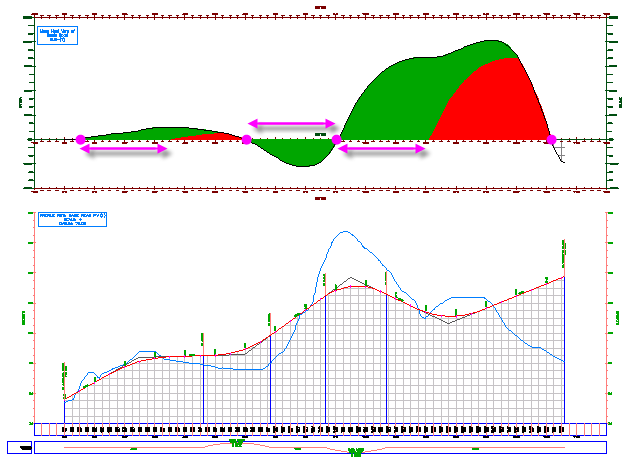

在下圖中,綠色區域為免費挖運體積,紅色區域為付費挖運體積。箭頭展示了挖方條件和填方條件中的免費挖運距離。
